电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

河南某电厂圆形储煤场钢网架施工方案

河南某电厂圆形储煤场钢网架施工方案_第1页
1/13
河南某电厂圆形储煤场钢网架施工方案_第2页
2/13
河南某电厂圆形储煤场钢网架施工方案_第3页
3/13

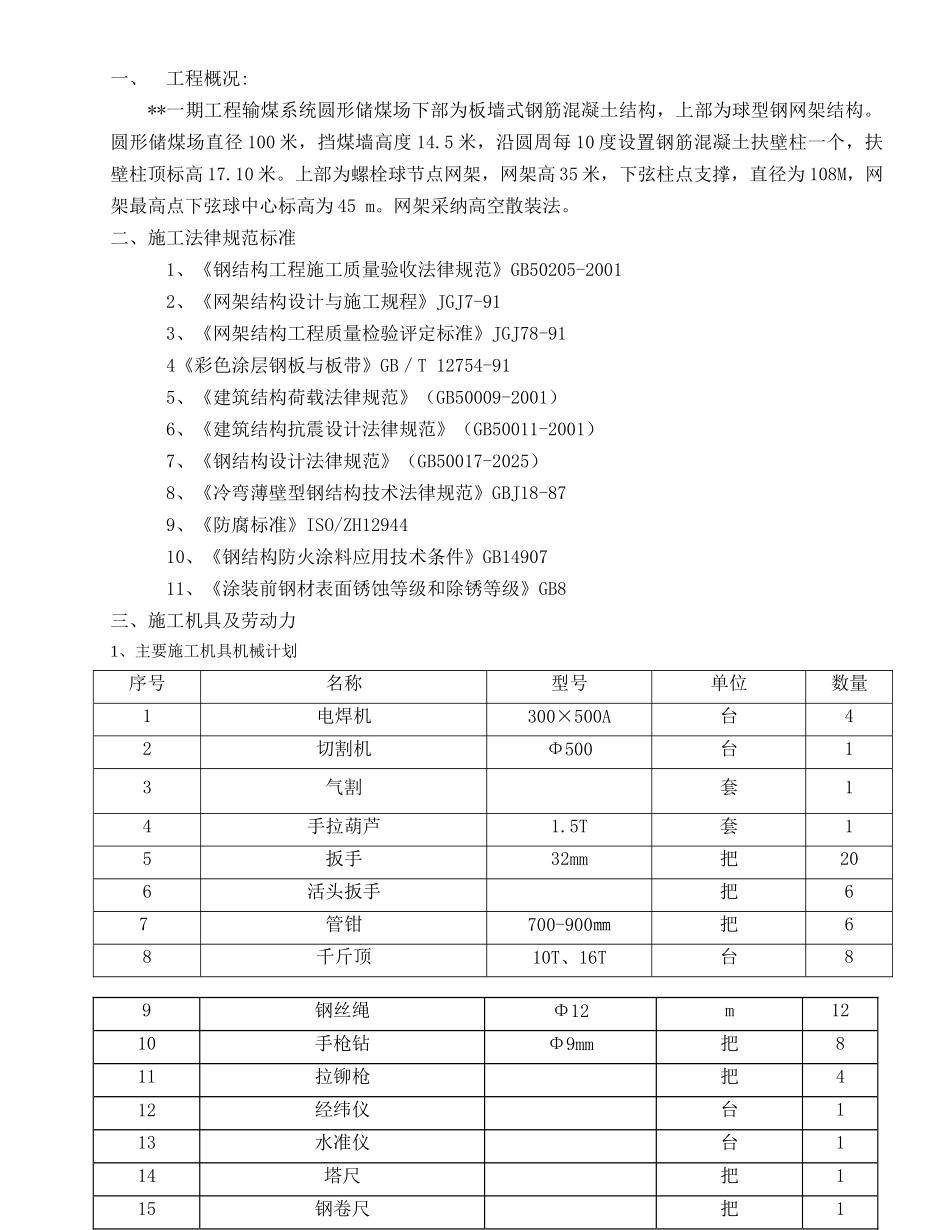

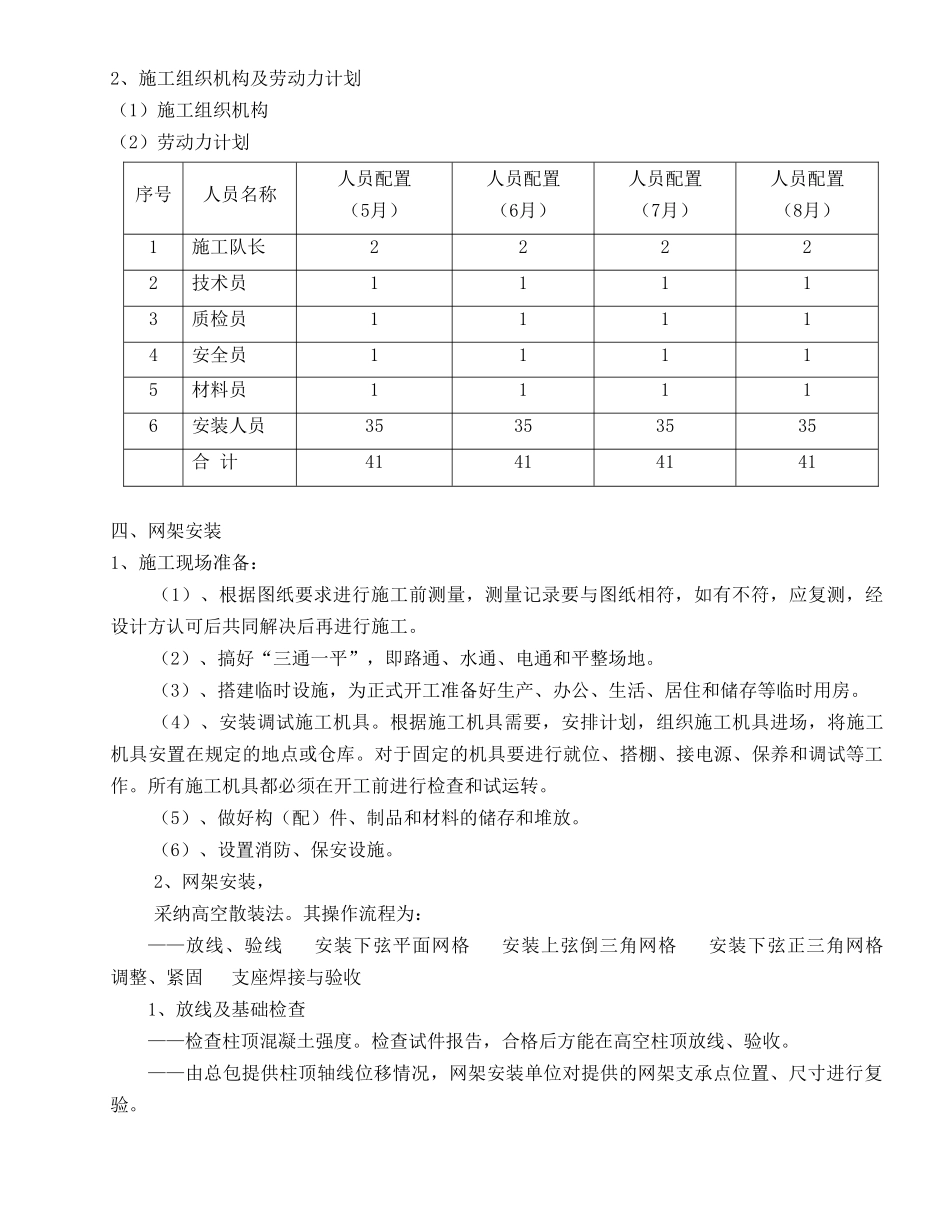

一、工程概况:**一期工程输煤系统圆形储煤场下部为板墙式钢筋混凝土结构,上部为球型钢网架结构。圆形储煤场直径 100 米,挡煤墙高度 14.5 米,沿圆周每 10 度设置钢筋混凝土扶壁柱一个,扶壁柱顶标高 17.10 米。上部为螺栓球节点网架,网架高 35 米,下弦柱点支撑,直径为 108M,网架最高点下弦球中心标高为 45 m。网架采纳高空散装法。二、施工法律规范标准1、《钢结构工程施工质量验收法律规范》GB50205-20012、《网架结构设计与施工规程》JGJ7-913、《网架结构工程质量检验评定标准》JGJ78-914《彩色涂层钢板与板带》GB/T 12754-915、《建筑结构荷载法律规范》(GB50009-2001)6、《建筑结构抗震设计法律规范》(GB50011-2001)7、《钢结构设计法律规范》(GB50017-2025)8、《冷弯薄壁型钢结构技术法律规范》GBJ18-879、《防腐标准》ISO/ZH1294410、《钢结构防火涂料应用技术条件》GB1490711、《涂装前钢材表面锈蚀等级和除锈等级》GB8三、施工机具及劳动力1、主要施工机具机械计划序号名称型号单位数量1电焊机300×500A台42切割机Φ500台13气割套14手拉葫芦1.5T套15扳手32mm把206活头扳手把67管钳700-900㎜把68千斤顶10T、16T台89钢丝绳Φ12m1210手枪钻Φ9mm把811拉铆枪把412经纬仪台113水准仪台114塔尺把115钢卷尺把12、施工组织机构及劳动力计划(1)施工组织机构(2)劳动力计划序号人员名称人员配置(5月)人员配置(6月)人员配置(7月)人员配置(8月)1施工队长22222技术员11113质检员11114安全员11115材料员11116安装人员35353535合 计41414141四、网架安装1、施工现场准备:(1)、根据图纸要求进行施工前测量,测量记录要与图纸相符,如有不符,应复测,经设计方认可后共同解决后再进行施工。(2)、搞好“三通一平”,即路通、水通、电通和平整场地。(3)、搭建临时设施,为正式开工准备好生产、办公、生活、居住和储存等临时用房。(4)、安装调试施工机具。根据施工机具需要,安排计划,组织施工机具进场,将施工机具安置在规定的地点或仓库。对于固定的机具要进行就位、搭棚、接电源、保养和调试等工作。所有施工机具都必须在开工前进行检查和试运转。(5)、做好构(配)件、制品和材料的储存和堆放。(6)、设置消防、保安设施。2、网架安装,采纳高空散装法。其操作流程为:——放线、验线 安装下弦平面网格 安装上弦倒三角网格 安装下弦正三角网格 调整、紧固 支座焊接与验收1、放线及基础检查——...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

河南某电厂圆形储煤场钢网架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
