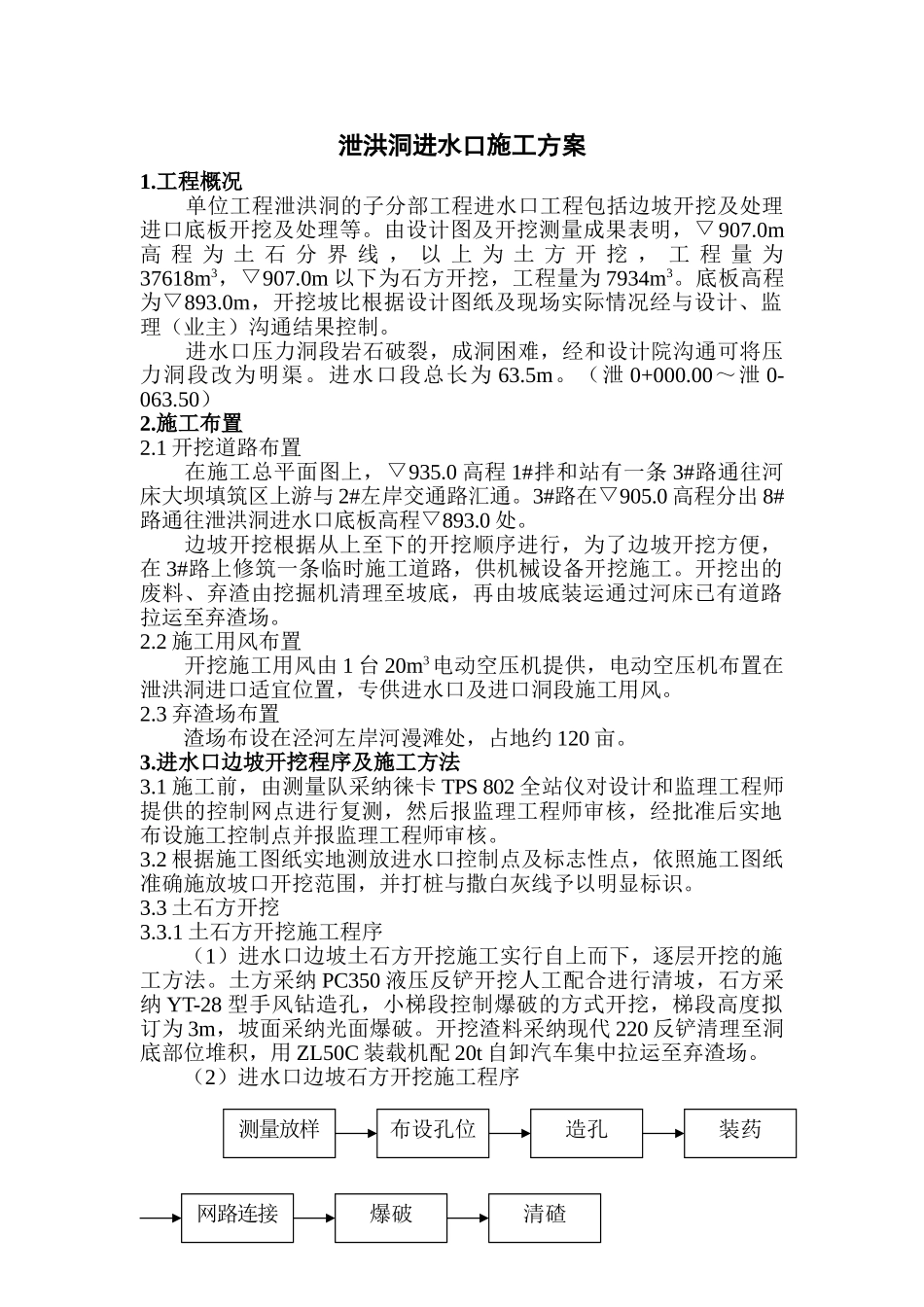

泄洪洞进水口施工方案1
工程概况单位工程泄洪洞的子分部工程进水口工程包括边坡开挖及处理进口底板开挖及处理等
由设计图及开挖测量成果表明,▽907
0m高 程 为 土 石 分 界 线 , 以 上 为 土 方 开 挖 , 工 程 量 为37618m3,▽907
0m 以下为石方开挖,工程量为 7934m3
底板高程为▽893
0m,开挖坡比根据设计图纸及现场实际情况经与设计、监理(业主)沟通结果控制
进水口压力洞段岩石破裂,成洞困难,经和设计院沟通可将压力洞段改为明渠
进水口段总长为 63
(泄 0+000
00~泄 0-063
1 开挖道路布置在施工总平面图上,▽935
0 高程 1#拌和站有一条 3#路通往河床大坝填筑区上游与 2#左岸交通路汇通
3#路在▽905
0 高程分出 8#路通往泄洪洞进水口底板高程▽893
边坡开挖根据从上至下的开挖顺序进行,为了边坡开挖方便,在 3#路上修筑一条临时施工道路,供机械设备开挖施工
开挖出的废料、弃渣由挖掘机清理至坡底,再由坡底装运通过河床已有道路拉运至弃渣场
2 施工用风布置开挖施工用风由 1 台 20m3电动空压机提供,电动空压机布置在泄洪洞进口适宜位置,专供进水口及进口洞段施工用风
3 弃渣场布置渣场布设在泾河左岸河漫滩处,占地约 120 亩

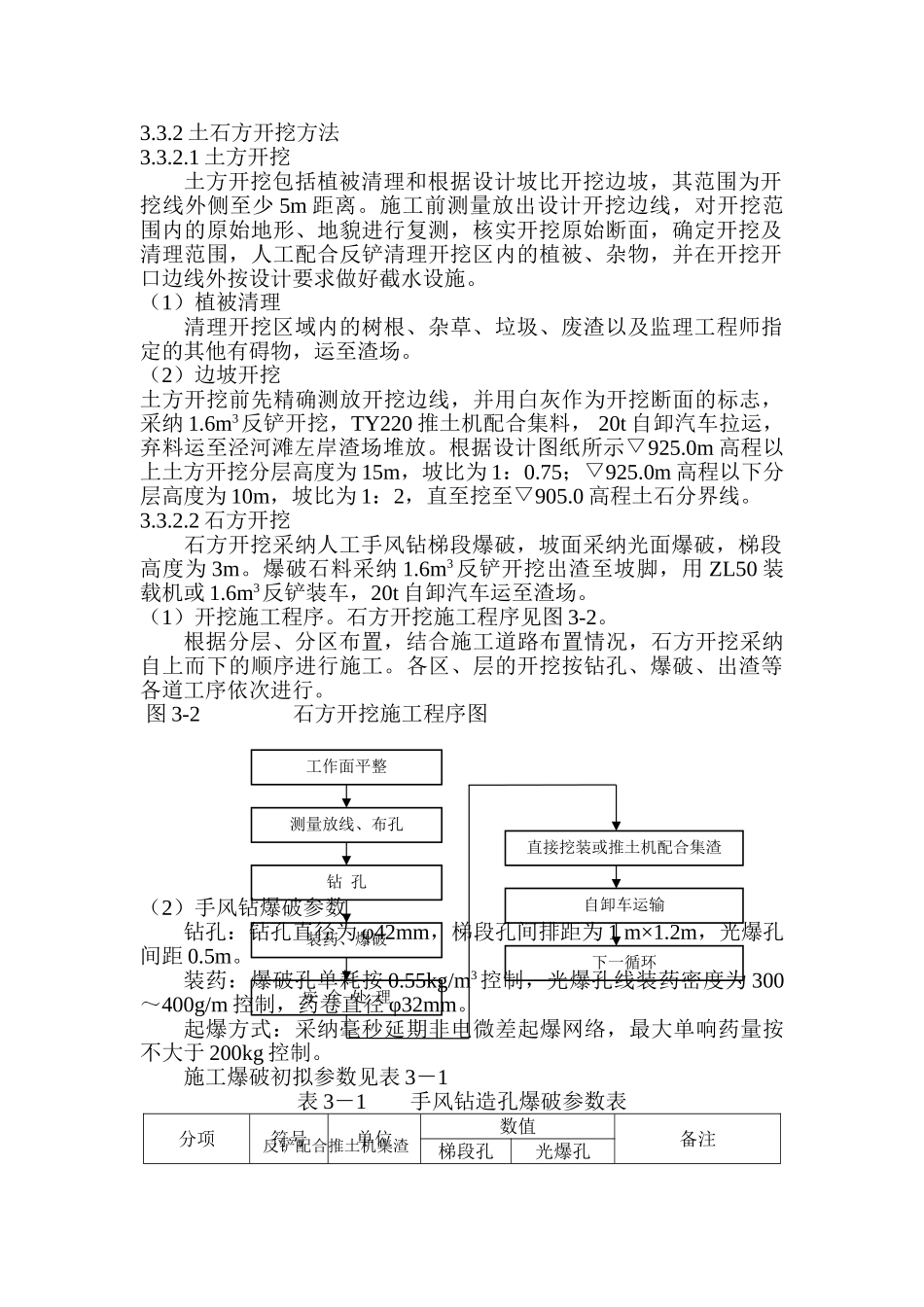

进水口边坡开挖程序及施工方法3
1 施工前,由测量队采纳徕卡 TPS 802 全站仪对设计和监理工程师提供的控制网点进行复测,然后报监理工程师审核,经批准后实地布设施工控制点并报监理工程师审核
2 根据施工图纸实地测放进水口控制点及标志性点,依照施工图纸准确施放坡口开挖范围,并打桩与撒白灰线予以明显标识
3 土石方开挖3
1 土石方开挖施工程序(1)进水口边坡土石方开挖施工实行自上而下,逐层开挖的施工方法
土方采纳 PC350
