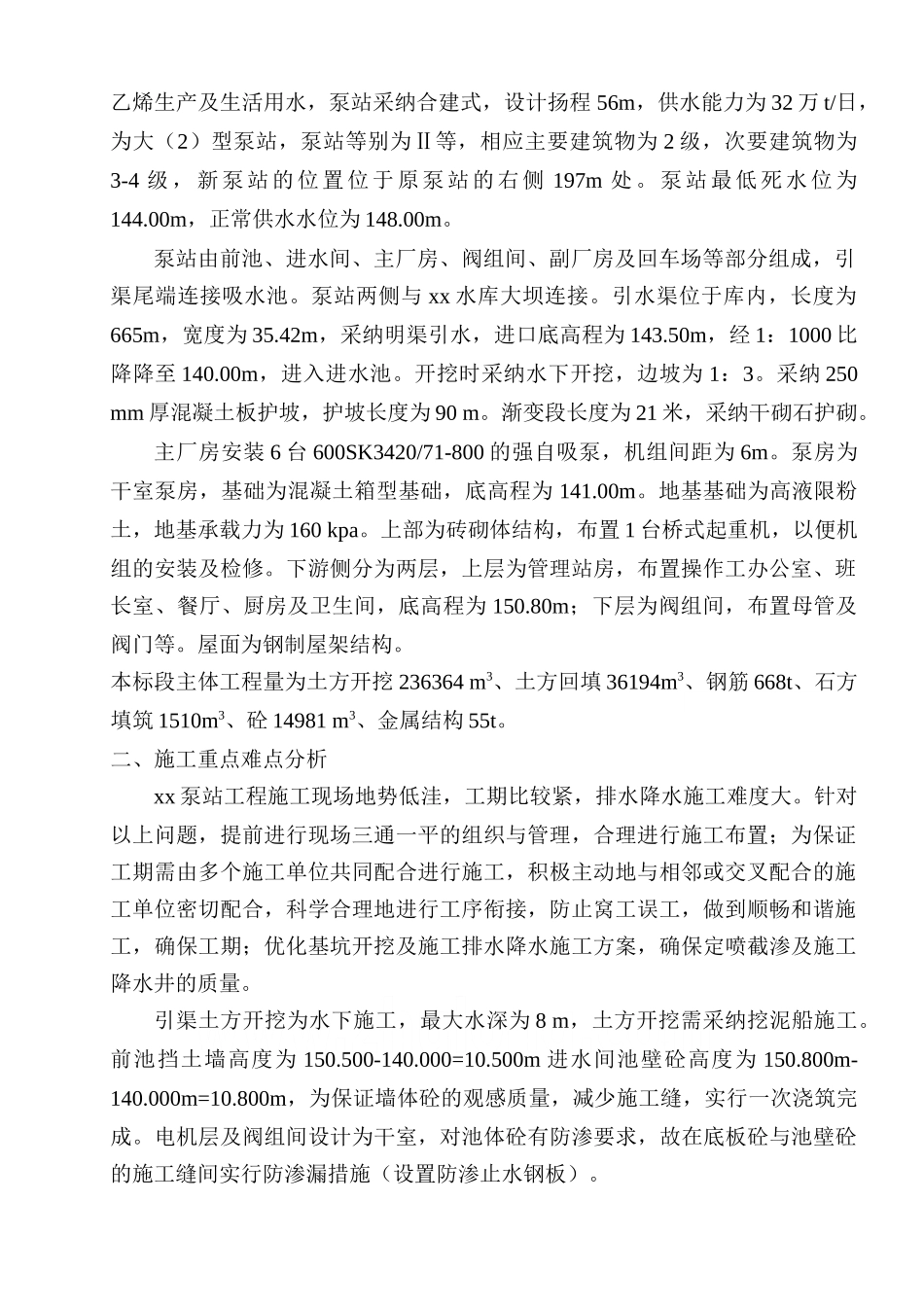

2025 年度 xxxx 泵站翻建工程施工技术总结xx 工程总公司第一建筑工程公司xxxx 泵站翻建工程项目经理部xxxx 泵站翻建工程施工技术总结一、工程概况xx 泵站工程位于 xx 市 xx 水库,为 xx 石化公司的专用泵站,供应 xx 石化乙烯生产及生活用水,泵站采纳合建式,设计扬程 56m,供水能力为 32 万 t/日,为大(2)型泵站,泵站等别为Ⅱ等,相应主要建筑物为 2 级,次要建筑物为3-4 级 , 新 泵 站 的 位 置 位 于 原 泵 站 的 右 侧 197m 处 。 泵 站 最 低 死 水 位 为144.00m,正常供水水位为 148.00m。泵站由前池、进水间、主厂房、阀组间、副厂房及回车场等部分组成,引渠尾端连接吸水池。泵站两侧与 xx 水库大坝连接。引水渠位于库内,长度为665m,宽度为 35.42m,采纳明渠引水,进口底高程为 143.50m,经 1:1000 比降降至 140.00m,进入进水池。开挖时采纳水下开挖,边坡为 1:3。采纳 250 mm 厚混凝土板护坡,护坡长度为 90 m。渐变段长度为 21 米,采纳干砌石护砌。主厂房安装 6 台 600SK3420/71-800 的强自吸泵,机组间距为 6m。泵房为干室泵房,基础为混凝土箱型基础,底高程为 141.00m。地基基础为高液限粉土,地基承载力为 160 kpa。上部为砖砌体结构,布置 1 台桥式起重机,以便机组的安装及检修。下游侧分为两层,上层为管理站房,布置操作工办公室、班长室、餐厅、厨房及卫生间,底高程为 150.80m;下层为阀组间,布置母管及阀门等。屋面为钢制屋架结构。本标段主体工程量为土方开挖 236364 m3、土方回填 36194m3、钢筋 668t、石方填筑 1510m3、砼 14981 m3、金属结构 55t。二、施工重点难点分析xx 泵站工程施工现场地势低洼,工期比较紧,排水降水施工难度大。针对以上问题,提前进行现场三通一平的组织与管理,合理进行施工布置;为保证工期需由多个施工单位共同配合进行施工,积极主动地与相邻或交叉配合的施工单位密切配合,科学合理地进行工序衔接,防止窝工误工,做到顺畅和谐施工,确保工期;优化基坑开挖及施工排水降水施工方案,确保定喷截渗及施工降水井的质量。引渠土方开挖为水下施工,最大水深为 8 m,土方开挖需采纳挖泥船施工。前池挡土墙高度为 150.500-140.000=10.500m 进水间池壁砼高度为 150.800m-140.000m=10.800m,为保证墙体砼的观感质量,减少施工缝,实行一次浇筑完成。电机层及阀组间设计为干室,对池体砼有防渗...
