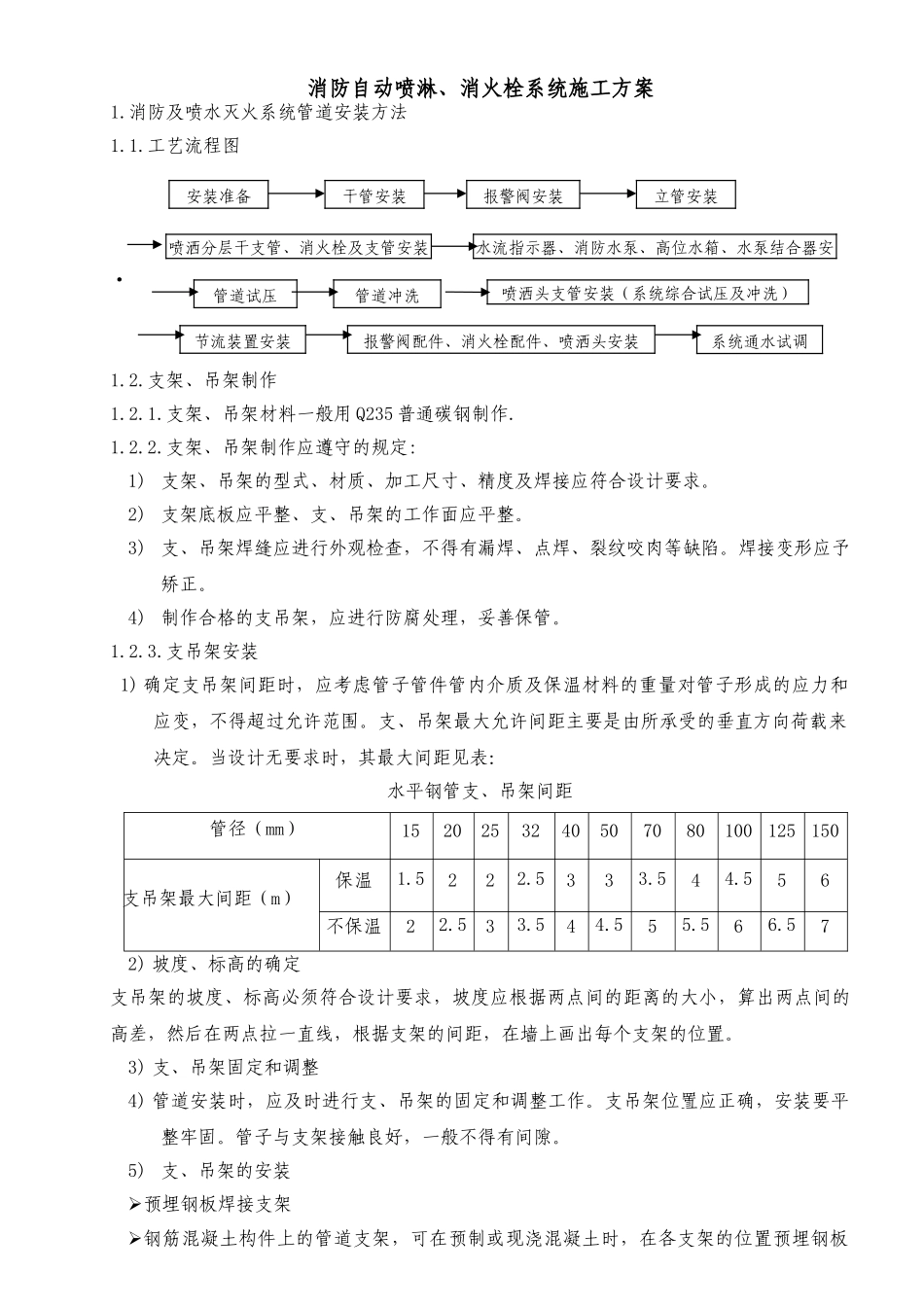

消防自动喷淋、消火栓系统施工方案1
消防及喷水灭火系统管道安装方法1
工艺流程图·1
支架、吊架制作1
支架、吊架材料一般用 Q235 普通碳钢制作
支架、吊架制作应遵守的规定:1) 支架、吊架的型式、材质、加工尺寸、精度及焊接应符合设计要求
2) 支架底板应平整、支、吊架的工作面应平整
3) 支、吊架焊缝应进行外观检查,不得有漏焊、点焊、裂纹咬肉等缺陷
焊接变形应予矫正
4) 制作合格的支吊架,应进行防腐处理,妥善保管
支吊架安装 1) 确定支吊架间距时,应考虑管子管件管内介质及保温材料的重量对管子形成的应力和应变,不得超过允许范围
支、吊架最大允许间距主要是由所承受的垂直方向荷载来决定
当设计无要求时,其最大间距见表:水平钢管支、吊架间距管径(mm)1520253240507080100125150支吊架最大间距(m)保温1
556不保温22
572) 坡度、标高的确定支吊架的坡度、标高必须符合设计要求,坡度应根据两点间的距离的大小,算出两点间的高差,然后在两点拉一直线,根据支架的间距,在墙上画出每个支架的位置
3) 支、吊架固定和调整4) 管道安装时,应及时进行支、吊架的固定和调整工作
支吊架位置应正确,安装要平整牢固
管子与支架接触良好,一般不得有间隙

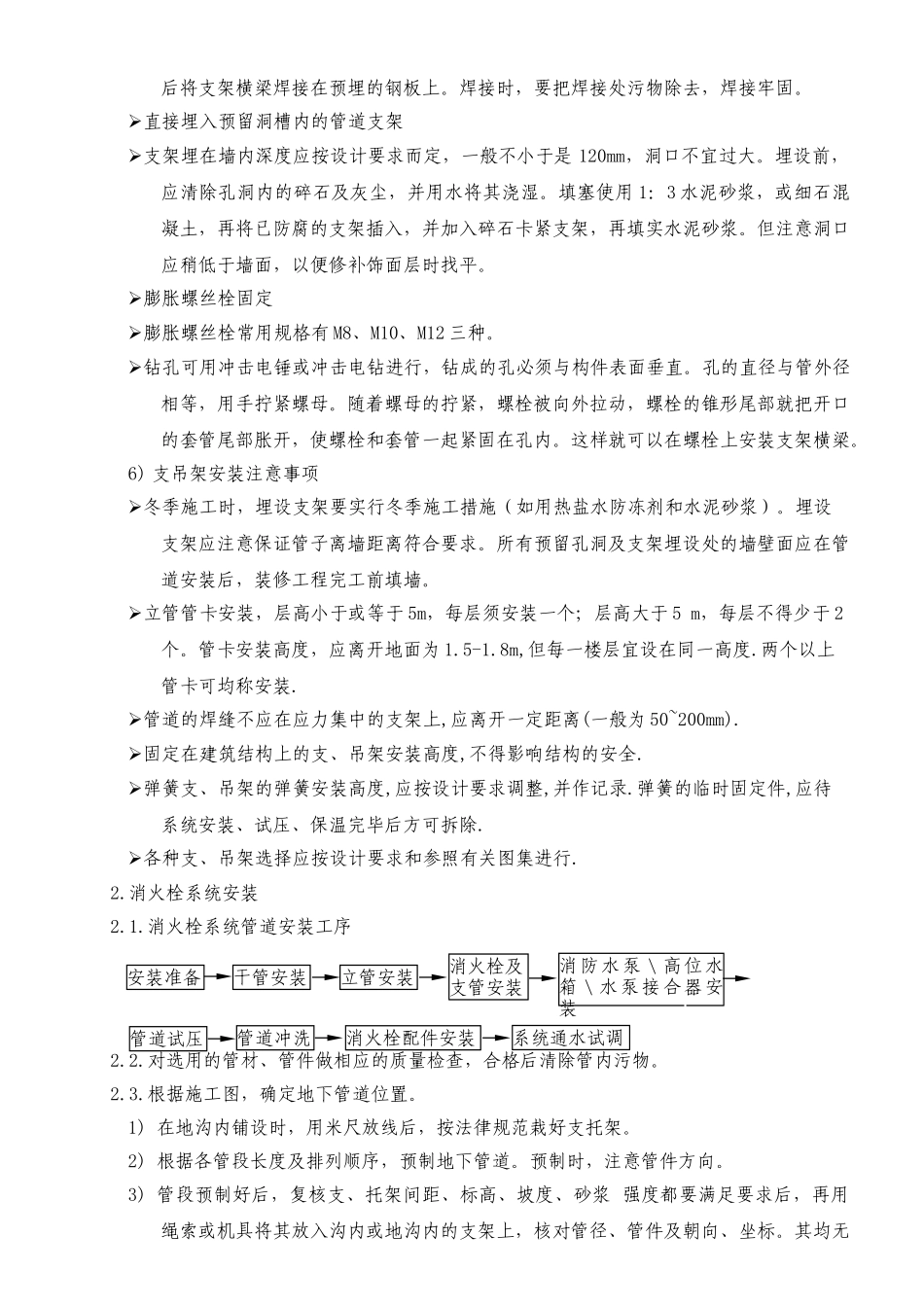

5) 支、吊架的安装预埋钢板焊接支架钢筋混凝土构件上的管道支架,可在预制或现浇混凝土时,在各支架的位置预埋钢板安装准备干管安装报警阀安装立管安装喷洒分层干支管、消火栓及支管安装水流指示器、消防水泵、高位水箱、水泵结合器安管道试压管道冲洗喷洒头支管安装(系统综合试压及冲洗)节流装置安装报警阀配件、消火栓配件、喷洒头安装系统通水试调后将支架横梁焊接在预埋的钢板上
焊接时,要把焊接处污物除去,焊接牢固

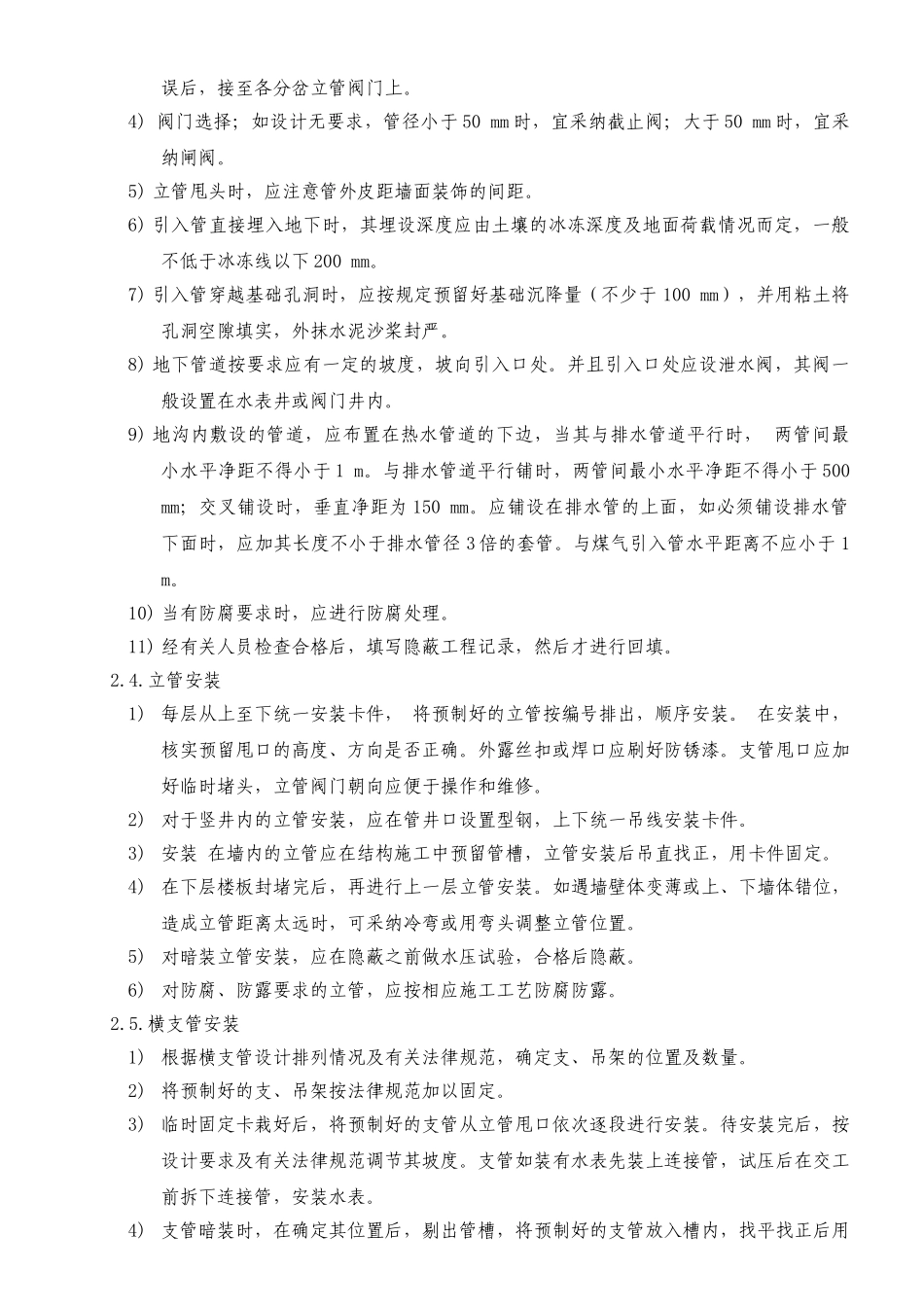

直接埋入预留洞槽
