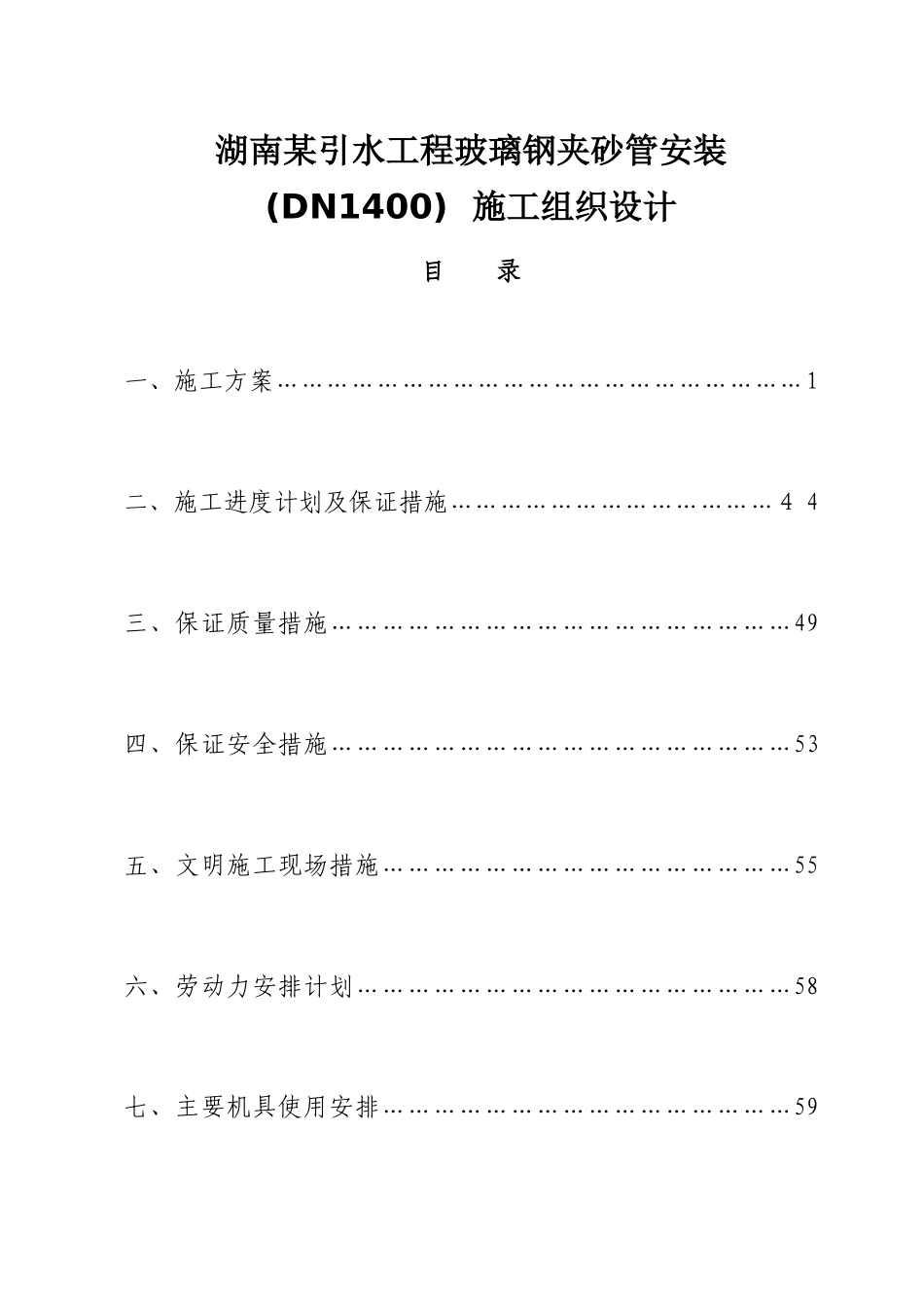

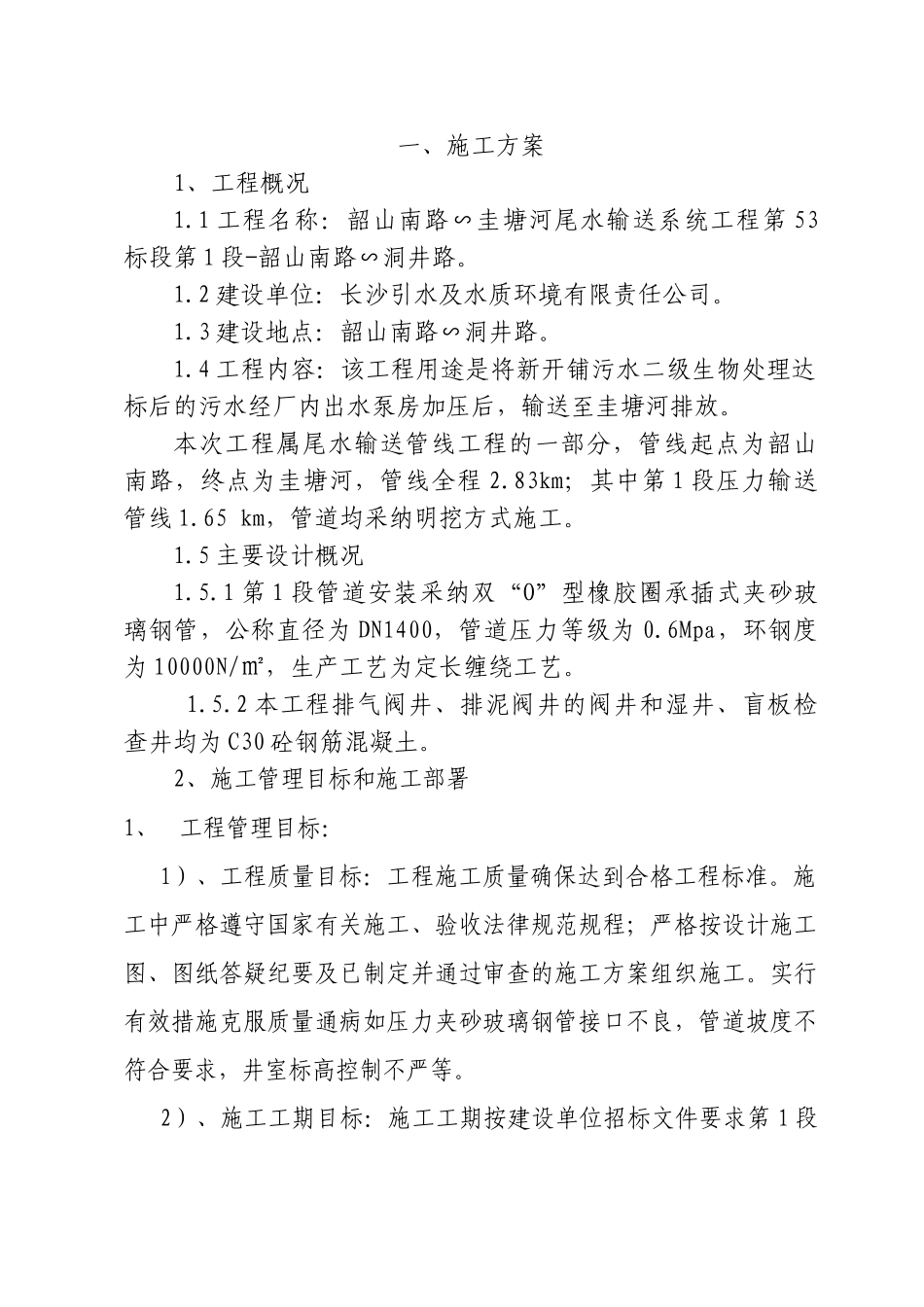

湖南某引水工程玻璃钢夹砂管安装(DN1400) 施工组织设计目 录一、施工方案………………………………………………………1二、施工进度计划及保证措施…………………………………4 4三、保证质量措施………………………………………………49四、保证安全措施………………………………………………53五、文明施工现场措施…………………………………………55六、劳动力安排计划……………………………………………58七、主要机具使用安排…………………………………………59一、施工方案1、工程概况1
1 工程名称:韶山南路∽圭塘河尾水输送系统工程第 53标段第 1 段-韶山南路∽洞井路
2 建设单位:长沙引水及水质环境有限责任公司
3 建设地点:韶山南路∽洞井路
4 工程内容:该工程用途是将新开铺污水二级生物处理达标后的污水经厂内出水泵房加压后,输送至圭塘河排放
本次工程属尾水输送管线工程的一部分,管线起点为韶山南路,终点为圭塘河,管线全程 2
83km;其中第 1 段压力输送管线 1
65 km,管道均采纳明挖方式施工
5 主要设计概况1
1 第 1 段管道安装采纳双“O”型橡胶圈承插式夹砂玻璃钢管,公称直径为 DN1400,管道压力等级为 0
6Mpa,环钢度为 10000N/㎡,生产工艺为定长缠绕工艺
2 本工程排气阀井、排泥阀井的阀井和湿井、盲板检查井均为 C30 砼钢筋混凝土
2、施工管理目标和施工部署1、工程管理目标: 1)、工程质量目标:工程施工质量确保达到合格工程标准
施工中严格遵守国家有关施工、验收法律规范规程;严格按设计施工图、图纸答疑纪要及已制定并通过审查的施工方案组织施工
实行有效措施克服质量通病如压力夹砂玻璃钢管接口不良,管道坡度不符合要求,井室标高控制不严等
2)、施工工期目标:施工工期按建设单位招标文件要求第 1 段60 天总工期
