xx 大厦临时用电施工组织设计编 制 人:xxx 审 核 人: xxx 编制时间: 2002 年 10 月 5 日 xx 大厦工程临时用电施工组织设计本大厦工程是以商务写字楼为主并辅以桑拿、酒店等的大型综合办公楼
由 xx 房地产开发公司为满足 xx 市紧缺高级商务写字楼而开发建设,同时也是 xx 房地产开发公司在南下河黄金地段一系列开发建设的开篇之作
本工程的建设将解决 xx 市高级商务写字楼的需求,并将 xx 市的商务写字楼抬高到一个新的水准
本工程外立面造型庄重、大方,地理位置重要,它的建成必将成为 xx 市的标志性建筑,为漂亮的 xx 都增添一道亮丽的风景
特根据现场实际情况编制本施工组织设计

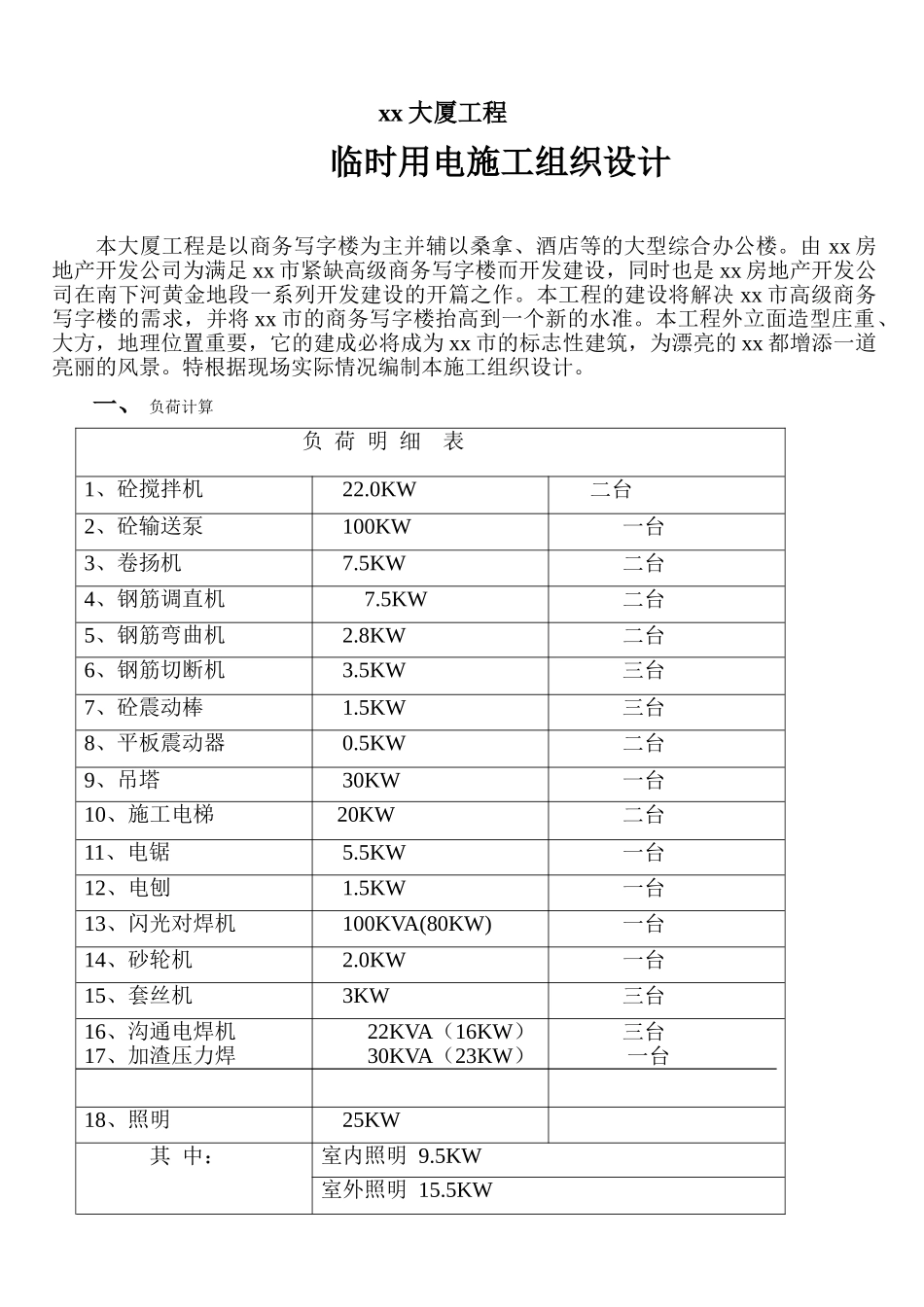

一、 负荷计算负 荷 明 细 表1、砼搅拌机 22
0KW 二台2、砼输送泵 100KW一台3、卷扬机 7
5KW二台4、钢筋调直机7
5KW二台5、钢筋弯曲机 2
8KW二台6、钢筋切断机 3
5KW三台7、砼震动棒 1
5KW三台8、平板震动器 0
5KW二台9、吊塔 30KW一台10、施工电梯 20KW二台11、电锯 5
5KW一台12、电刨 1
5KW一台13、闪光对焊机 100KVA(80KW)一台14、砂轮机 2
0KW一台15、套丝机 3KW三台16、沟通电焊机17、加渣压力焊22KVA(16KW)30KVA(23KW)三台一台18、照明 25KW其 中:室内照明 9
5KW室外照明 15
5KW二、用电说明施工用电主要分为两阶段,即主体阶段和安装及装修阶段,用电量最集中
负荷最大时期在于主体工程阶段,故施工临时用电组织设计以主体施工阶段为主要计算依据

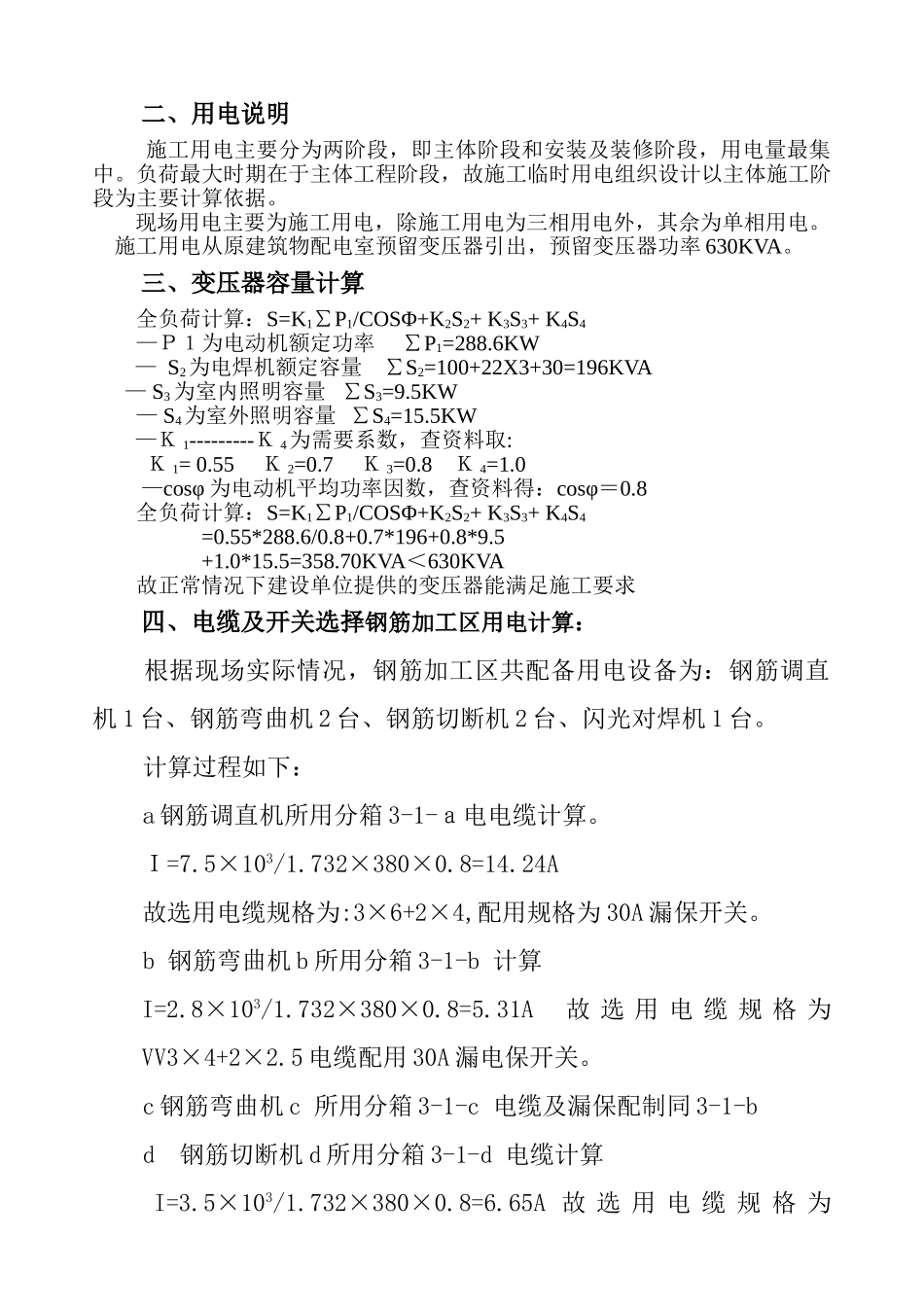

现场用电主要为施工用电,除施工用电为三相用电外,其佘为单相用电
施工用电从原建筑物配电室预留变压器引出,预留变压器功率 630KVA
三、变压器容量计算全负荷计算:S=K1∑P1/COSΦ+K2S2+ K3S
