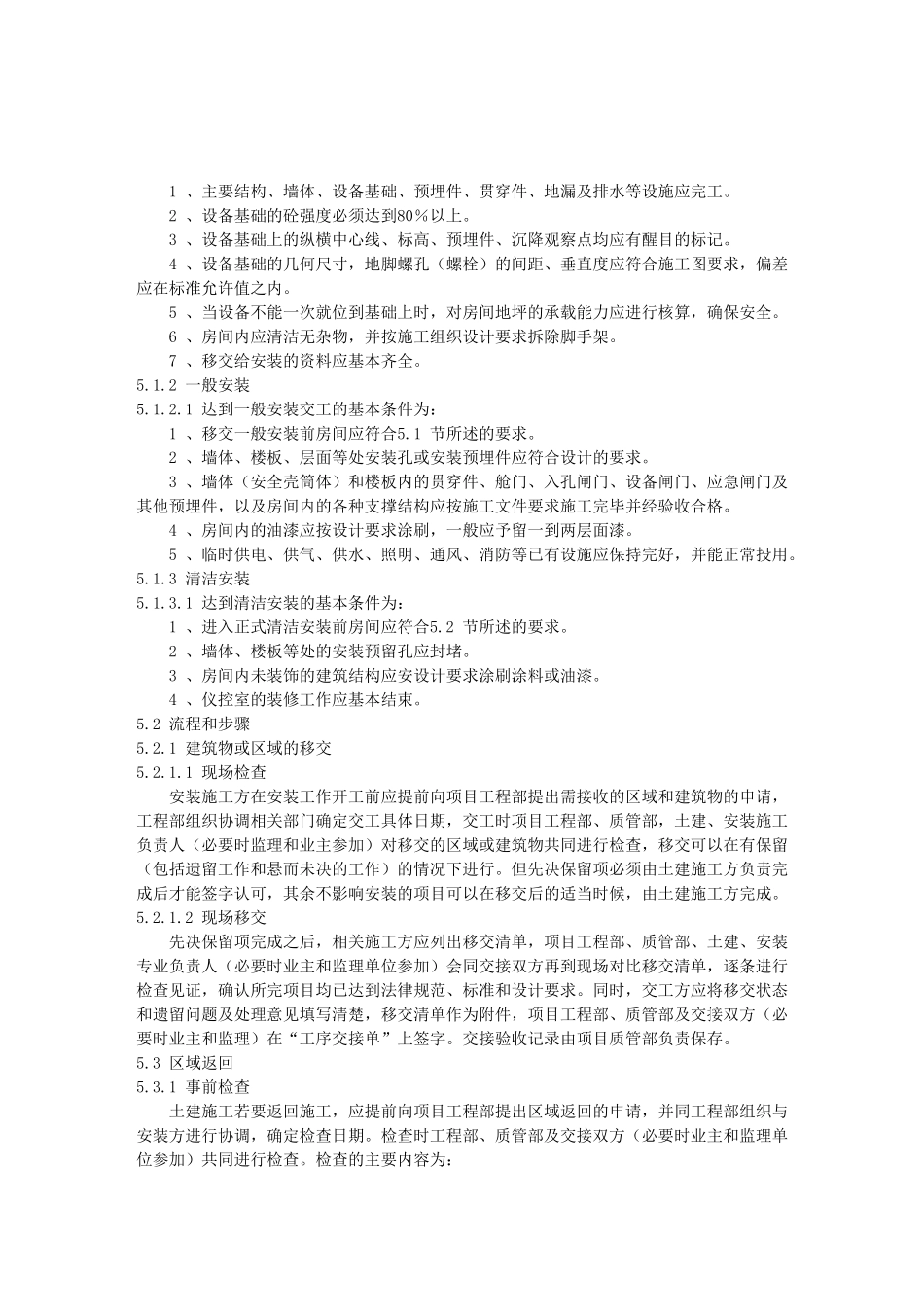

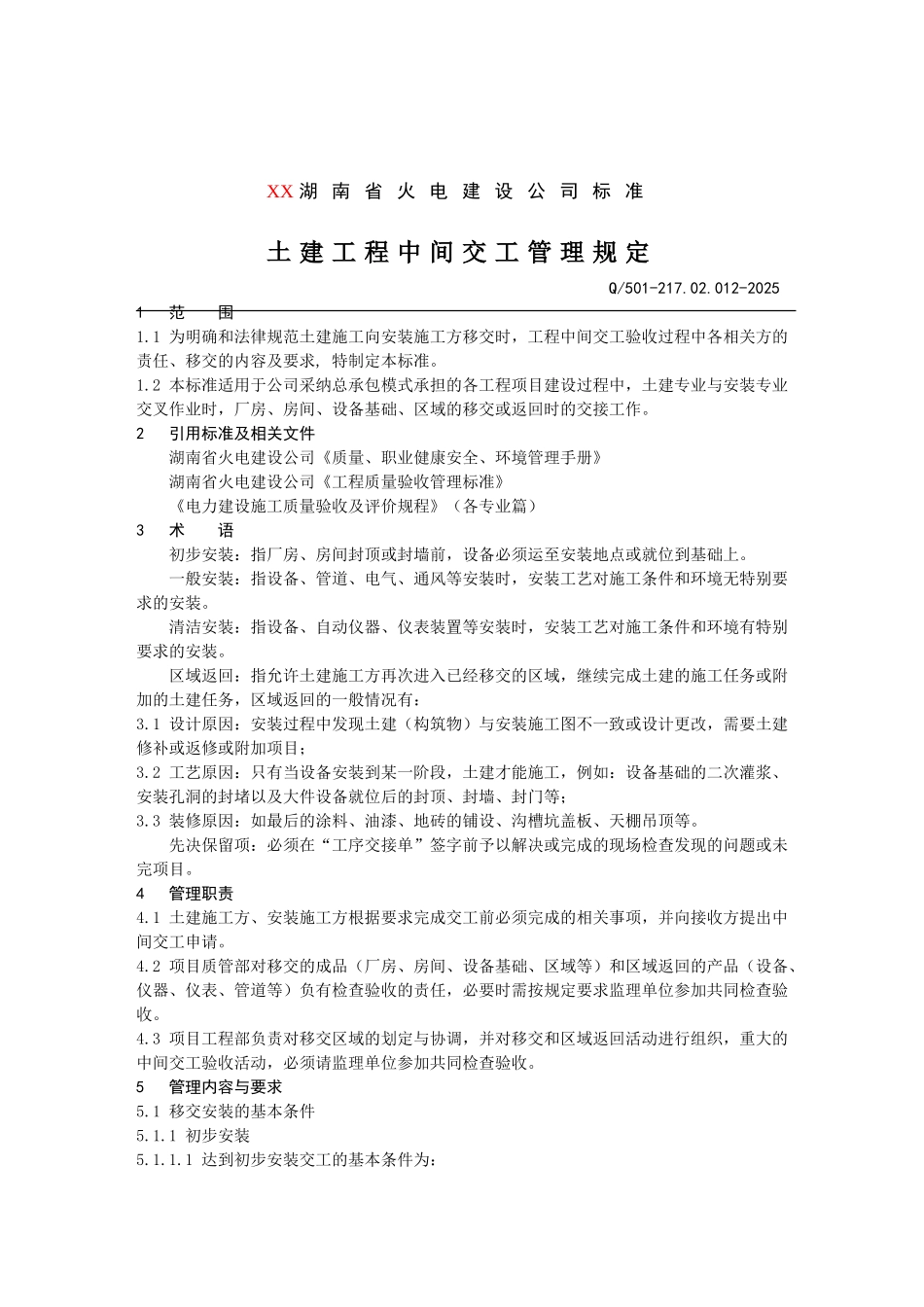

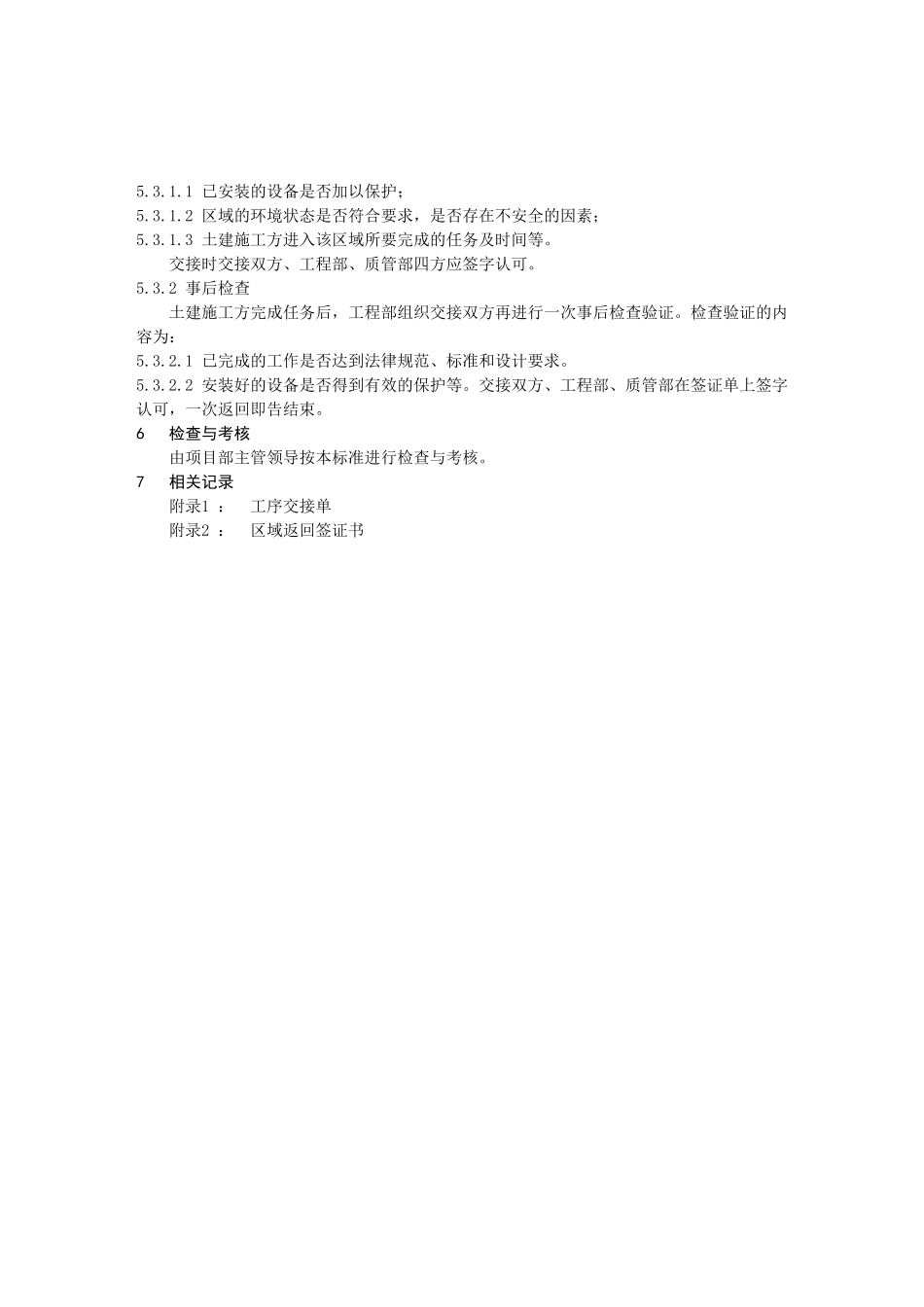

XX 湖 南 省 火 电 建 设 公 司 标 准土 建 工 程 中 间 交 工 管 理 规 定Q/501-217
012-20251 范 围1
1 为明确和法律规范土建施工向安装施工方移交时,工程中间交工验收过程中各相关方的责任、移交的内容及要求, 特制定本标准
2 本标准适用于公司采纳总承包模式承担的各工程项目建设过程中,土建专业与安装专业交叉作业时,厂房、房间、设备基础、区域的移交或返回时的交接工作
2 引用标准及相关文件湖南省火电建设公司《质量、职业健康安全、环境管理手册》湖南省火电建设公司《工程质量验收管理标准》《电力建设施工质量验收及评价规程》(各专业篇)3 术 语初步安装:指厂房、房间封顶或封墙前,设备必须运至安装地点或就位到基础上
一般安装:指设备、管道、电气、通风等安装时,安装工艺对施工条件和环境无特别要求的安装
清洁安装:指设备、自动仪器、仪表装置等安装时,安装工艺对施工条件和环境有特别要求的安装
区域返回:指允许土建施工方再次进入已经移交的区域,继续完成土建的施工任务或附加的土建任务,区域返回的一般情况有:3
1 设计原因:安装过程中发现土建(构筑物)与安装施工图不一致或设计更改,需要土建修补或返修或附加项目;3
2 工艺原因:只有当设备安装到某一阶段,土建才能施工,例如:设备基础的二次灌浆、安装孔洞的封堵以及大件设备就位后的封顶、封墙、封门等;3
3 装修原因:如最后的涂料、油漆、地砖的铺设、沟槽坑盖板、天棚吊顶等
先决保留项:必须在“工序交接单”签字前予以解决或完成的现场检查发现的问题或未完项目
4 管理职责4
1 土建施工方、安装施工方根据要求完成交工前必须完成的相关事项,并向接收方提出中间交工申请
2 项目质管部对移交的成品(厂房、房间、设备基础、区域等)和区域返回的产品(设备、仪器、仪表、管道等)负有检查验收的责任,必要时需按规定
