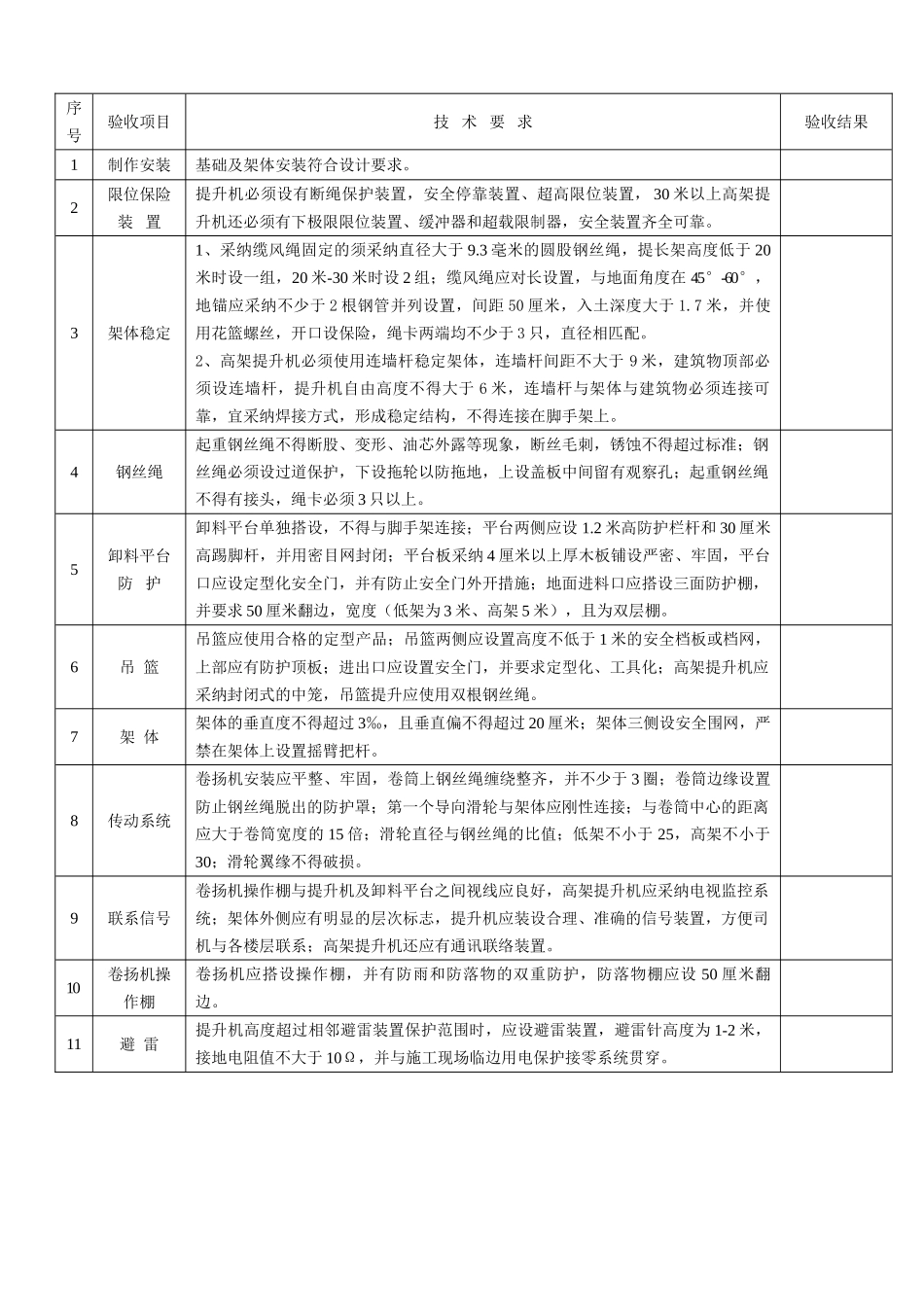

编号:WZCXJZ/QR06-23-06物料提升机(龙门架、井字架)安全技术要求和验收工程名称:_______________________施工单位:_______________________ 物料提升机(龙门架、井字架)安全技术要求和验收表 施工单位: 工程名称:序号验收项目技 术 要 求验收结果1制作安装基础及架体安装符合设计要求
2限位保险装 置提升机必须设有断绳保护装置,安全停靠装置、超高限位装置, 30 米以上高架提升机还必须有下极限限位装置、缓冲器和超载限制器,安全装置齐全可靠
3架体稳定1、采纳缆风绳固定的须采纳直径大于 9
3 毫米的圆股钢丝绳,提长架高度低于 20米时设一组,20 米-30 米时设 2 组;缆风绳应对长设置,与地面角度在 45°-60°,地锚应采纳不少于 2 根钢管并列设置,间距 50 厘米,入土深度大于 1
7 米,并使用花篮螺丝,开口设保险,绳卡两端均不少于 3 只,直径相匹配
2、高架提升机必须使用连墙杆稳定架体,连墙杆间距不大于 9 米,建筑物顶部必须设连墙杆,提升机自由高度不得大于 6 米,连墙杆与架体与建筑物必须连接可靠,宜采纳焊接方式,形成稳定结构,不得连接在脚手架上
4钢丝绳起重钢丝绳不得断股、变形、油芯外露等现象,断丝毛刺,锈蚀不得超过标准;钢丝绳必须设过道保护,下设拖轮以防拖地,上设盖板中间留有观察孔;起重钢丝绳不得有接头,绳卡必须 3 只以上
5卸料平台防 护卸料平台单独搭设,不得与脚手架连接;平台两侧应设 1
2 米高防护栏杆和 30 厘米高踢脚杆,并用密目网封闭;平台板采纳 4 厘米以上厚木板铺设严密、牢固,平台口应设定型化安全门,并有防止安全门外开措施;地面进料口应搭设三面防护棚,并要求 50 厘米翻边,宽度(低架为 3 米、高架 5 米),且为双层棚
6吊 篮吊篮应使用合格的定型产品;吊篮两侧应设置高度不
