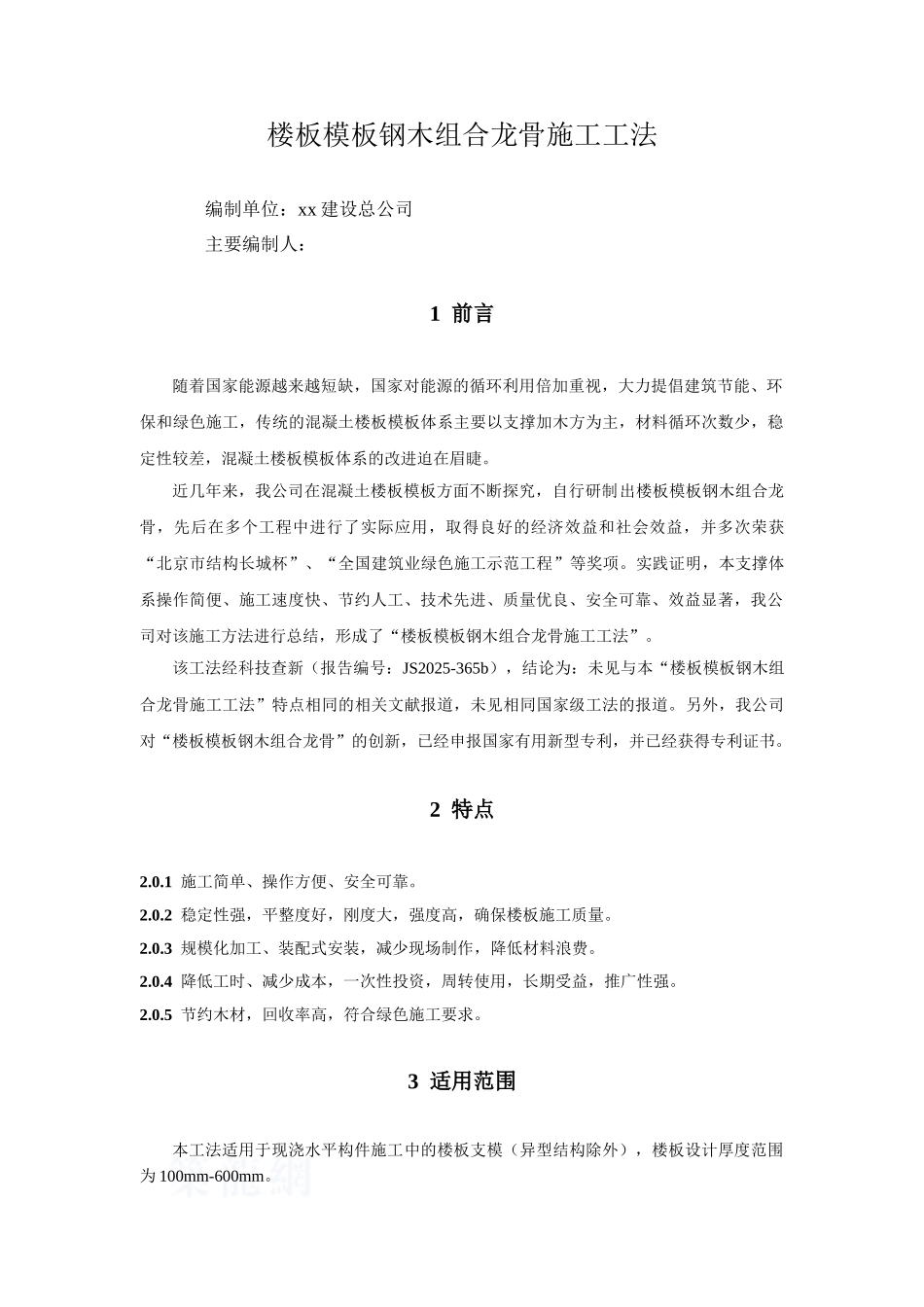

楼板模板钢木组合龙骨施工工法编制单位:xx 建设总公司主要编制人:1 前言随着国家能源越来越短缺,国家对能源的循环利用倍加重视,大力提倡建筑节能、环保和绿色施工,传统的混凝土楼板模板体系主要以支撑加木方为主,材料循环次数少,稳定性较差,混凝土楼板模板体系的改进迫在眉睫。近几年来,我公司在混凝土楼板模板方面不断探究,自行研制出楼板模板钢木组合龙骨,先后在多个工程中进行了实际应用,取得良好的经济效益和社会效益,并多次荣获“北京市结构长城杯”、“全国建筑业绿色施工示范工程”等奖项。实践证明,本支撑体系操作简便、施工速度快、节约人工、技术先进、质量优良、安全可靠、效益显著,我公司对该施工方法进行总结,形成了“楼板模板钢木组合龙骨施工工法”。该工法经科技查新(报告编号:JS2025-365b),结论为:未见与本“楼板模板钢木组合龙骨施工工法”特点相同的相关文献报道,未见相同国家级工法的报道。另外,我公司对“楼板模板钢木组合龙骨”的创新,已经申报国家有用新型专利,并已经获得专利证书。2 特点2.0.1 施工简单、操作方便、安全可靠。2.0.2 稳定性强,平整度好,刚度大,强度高,确保楼板施工质量。2.0.3 规模化加工、装配式安装,减少现场制作,降低材料浪费。2.0.4 降低工时、减少成本,一次性投资,周转使用,长期受益,推广性强。2.0.5 节约木材,回收率高,符合绿色施工要求。3 适用范围本工法适用于现浇水平构件施工中的楼板支模(异型结构除外),楼板设计厚度范围为 100mm-600mm。4 工艺原理主龙骨采纳方钢,次龙骨采纳 U 型槽钢内嵌方木,配合常规支架和专用 U 托,形成龙骨体系。此体系强度高、稳定好、节能环保,既符合绿色施工要求,又确保施工质量、提高工效、降低工程成本。 模板体系原理图:图 4-1 模板体系原理图5 工艺流程及操作要点5.1 工艺流程深化设计计算→搭设满堂红支架→安装专用 U 托→安装方钢主龙骨→安装钢木组合次龙骨→满铺覆膜多层板→调整标高、起拱→验收合格后施工下道工序→模板拆除5.2 操作要点5.2.1 安装垫木及立杆土基层应夯实,并垫通长脚手板,混凝土楼板立杆下垫规格为 50mm×100 mm、长度为 300 mm~500 mm 长的短木方,立杆上下层位置应对正,安装时从边跨一侧开始,依次逐排安装。立杆与横杆间距,符合施工方案的要求。5.2.2 安装专用 U 托专用 U 托分为 130 U 托和 70 U 托两种规格,130 U 托安装在主龙骨搭...
