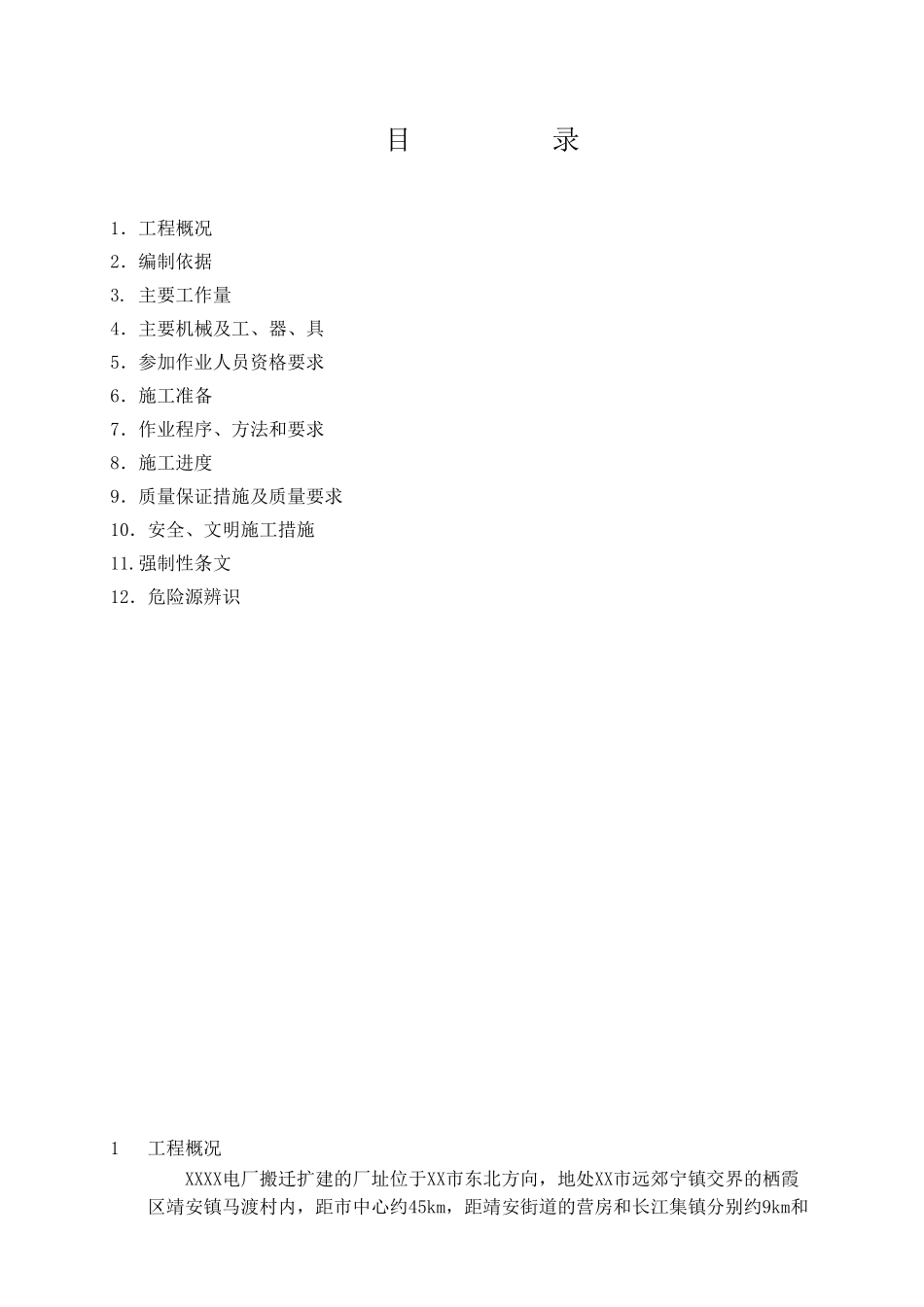

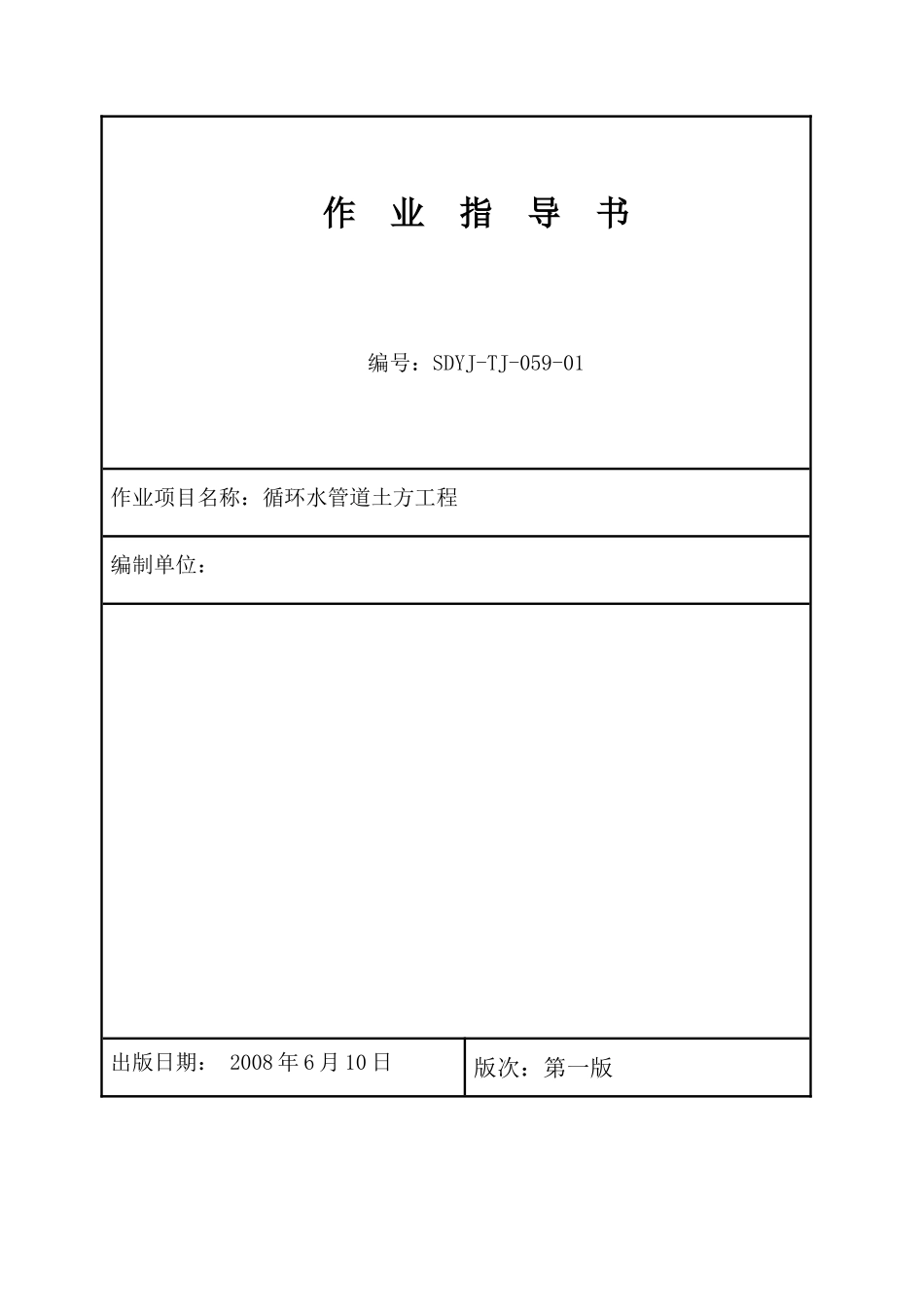

作 业 指 导 书编号:SDYJ-TJ-059-01作业项目名称:循环水管道土方工程编制单位: 出版日期: 2008 年 6 月 10 日版次:第一版目 录1.工程概况2.编制依据3
主要工作量4.主要机械及工、器、具5.参加作业人员资格要求6.施工准备7.作业程序、方法和要求8.施工进度9.质量保证措施及质量要求10.安全、文明施工措施11

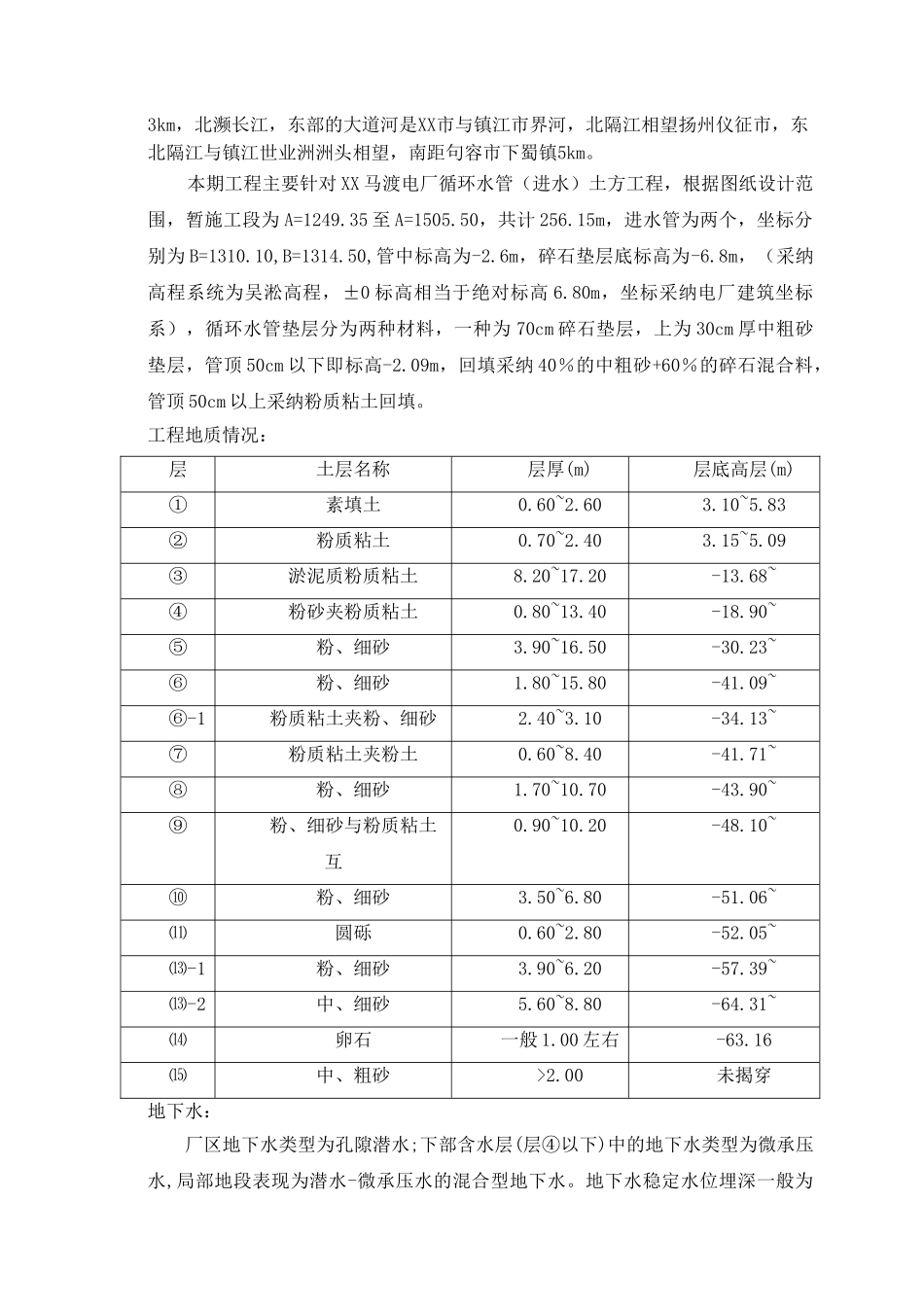

强制性条文12.危险源辨识1 工程概况XXXX电厂搬迁扩建的厂址位于XX市东北方向,地处XX市远郊宁镇交界的栖霞区靖安镇马渡村内,距市中心约45km,距靖安街道的营房和长江集镇分别约9km和3km,北濒长江,东部的大道河是XX市与镇江市界河,北隔江相望扬州仪征市,东北隔江与镇江世业洲洲头相望,南距句容市下蜀镇5km
本期工程主要针对 XX 马渡电厂循环水管(进水)土方工程,根据图纸设计范围,暂施工段为 A=1249
35 至 A=1505
50,共计 256
15m,进水管为两个,坐标分别为 B=1310
10,B=1314
50,管中标高为-2
6m,碎石垫层底标高为-6
8m,(采纳高程系统为吴淞高程,±0 标高相当于绝对标高 6
80m,坐标采纳电厂建筑坐标系),循环水管垫层分为两种材料,一种为 70cm 碎石垫层,上为 30cm 厚中粗砂垫层,管顶 50cm 以下即标高-2
09m,回填采纳 40%的中粗砂+60%的碎石混合料,管顶 50cm 以上采纳粉质粘土回填
工程地质情况:层土层名称层厚(m)层底高层(m)①素填土0
83②粉质粘土0
09③淤泥质粉质粘土8
68~④粉砂夹粉质粘土0
90~⑤粉、细砂3
23~⑥粉、细砂1
09~⑥-1粉质粘土夹粉、细砂2
