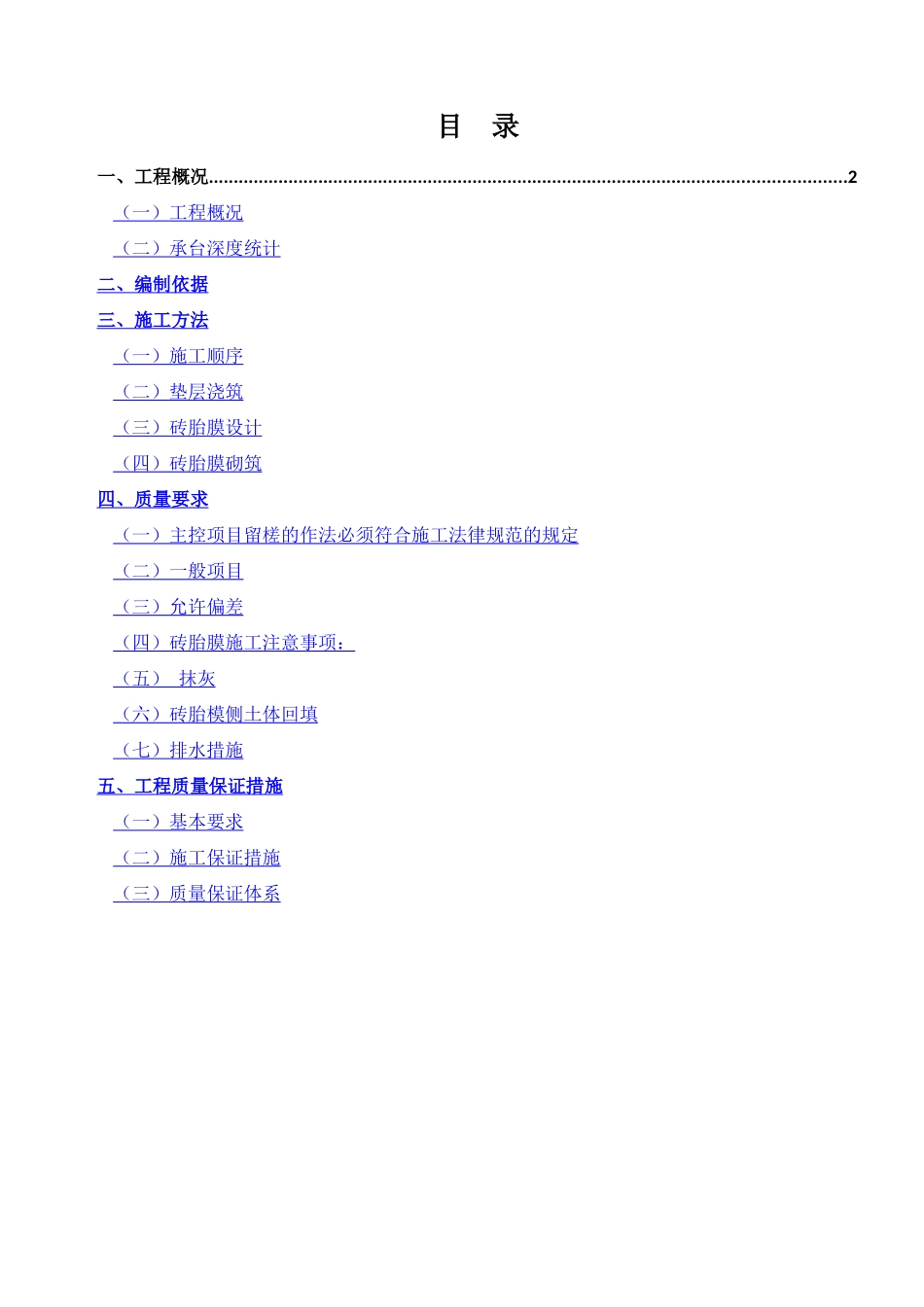

目 录一、工程概况

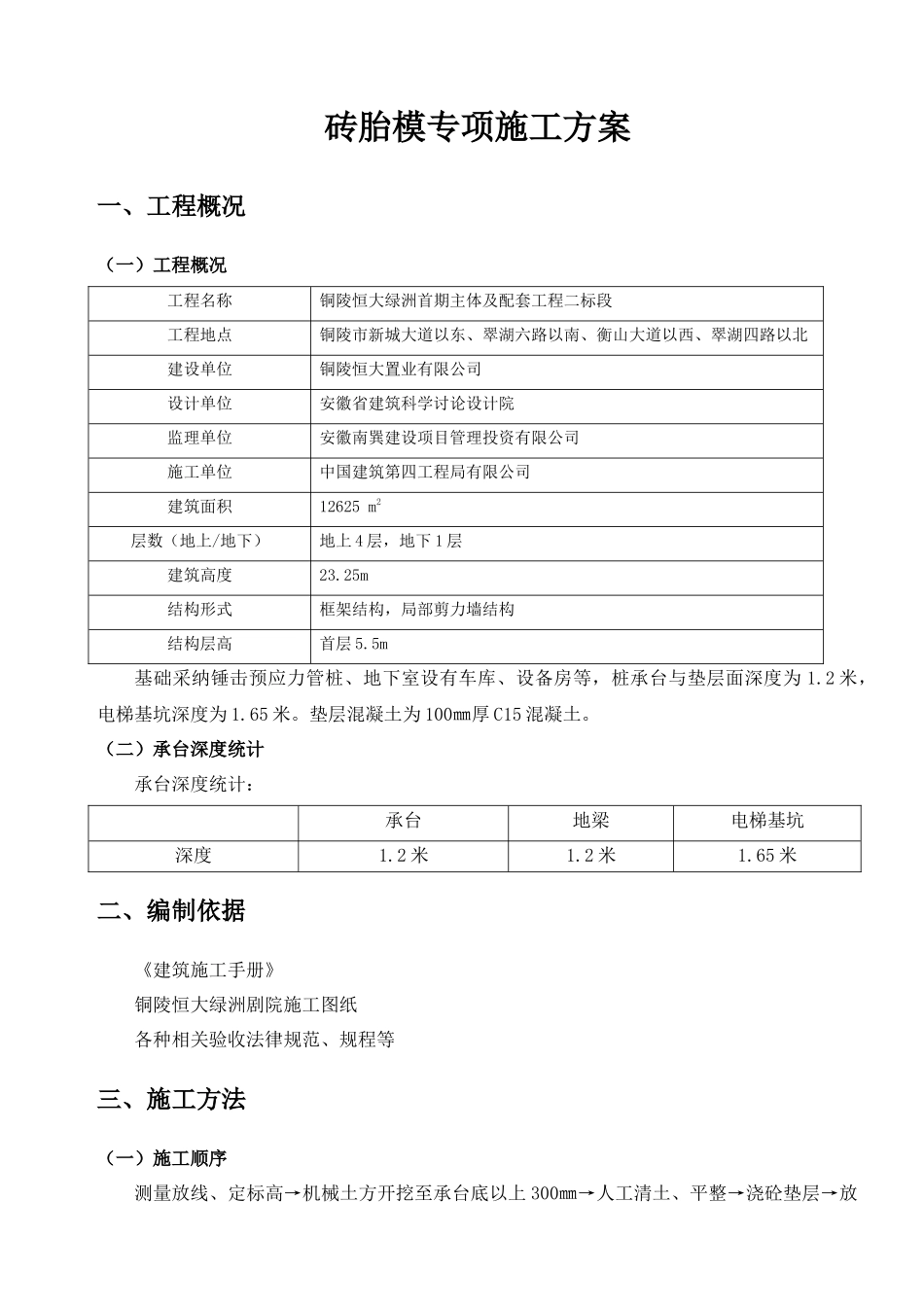

2(一)工程概况 (二)承台深度统计 二、编制依据 三、施工方法 (一)施工顺序 (二)垫层浇筑 (三)砖胎膜设计 (四)砖胎膜砌筑 四、质量要求 (一)主控项目留槎的作法必须符合施工法律规范的规定 (二)一般项目 (三)允许偏差 (四)砖胎膜施工注意事项: (五) 抹灰 (六)砖胎模侧土体回填 (七)排水措施 五、工程质量保证措施 (一)基本要求 (二)施工保证措施 (三)质量保证体系 砖胎模专项施工方案一、工程概况(一)工程概况工程名称铜陵恒大绿洲首期主体及配套工程二标段工程地点铜陵市新城大道以东、翠湖六路以南、衡山大道以西、翠湖四路以北建设单位铜陵恒大置业有限公司设计单位安徽省建筑科学讨论设计院监理单位安徽南巽建设项目管理投资有限公司施工单位中国建筑第四工程局有限公司建筑面积12625 m2层数(地上/地下)地上 4 层,地下 1 层建筑高度23

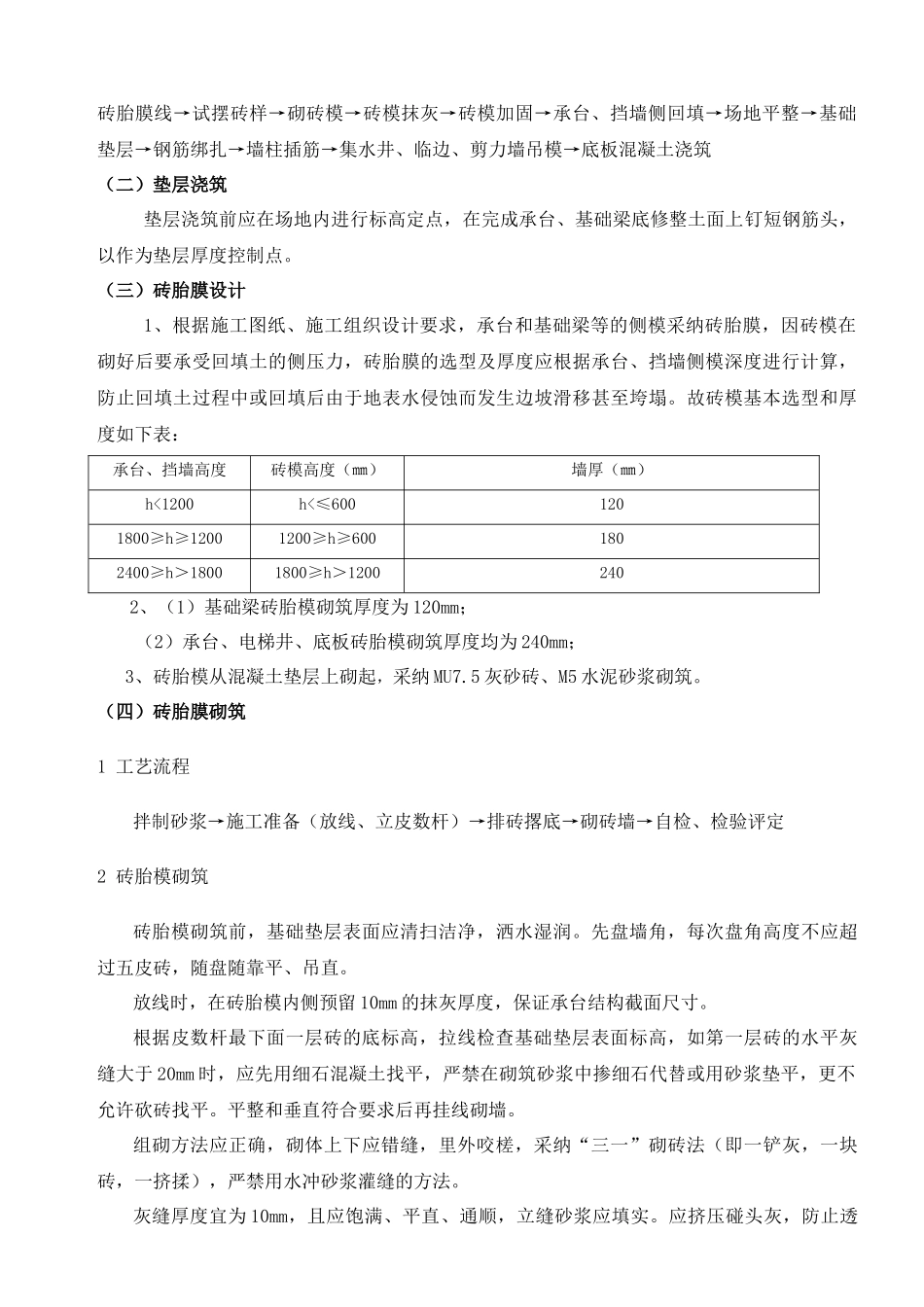

25m结构形式框架结构,局部剪力墙结构结构层高首层 5
5m基础采纳锤击预应力管桩、地下室设有车库、设备房等,桩承台与垫层面深度为 1
2 米,电梯基坑深度为 1
垫层混凝土为 100㎜厚 C15 混凝土
(二)承台深度统计承台深度统计:承台地梁电梯基坑深度1
65 米二、编制依据《建筑施工手册》铜陵恒大绿洲剧院施工图纸各种相关验收法律规范、规程等三、施工方法(一)施工顺序测量放线、定标高→机械土方开挖至承台底以上 300㎜→人工清土、平整→浇砼垫层→放砖胎膜线→试摆砖样→砌砖模→砖模抹灰→砖模加固→承台、挡墙侧回填→场地平整
