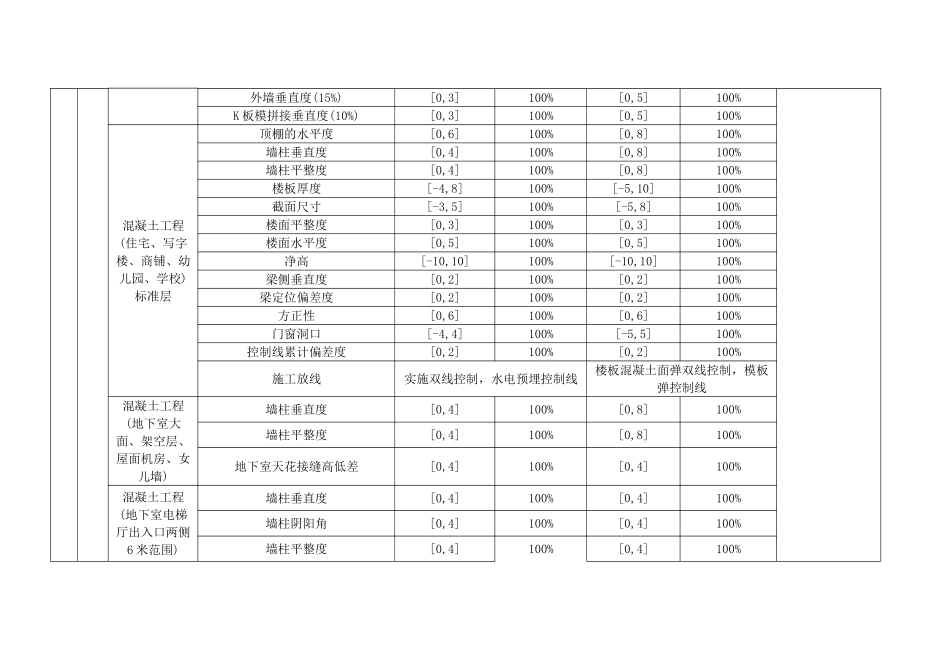

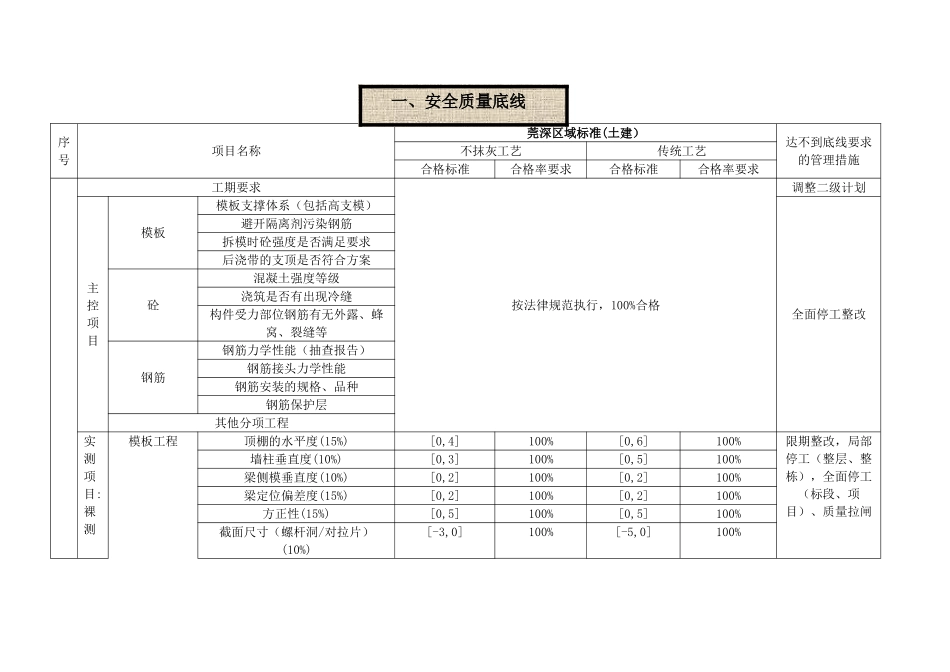

标准管理动作编制日期初审日期审核日期批准日期修订记录日 期修订状态修改内容修改人审核人批准人 序号项目名称莞深区域标准(土建)达不到底线要求的管理措施 不抹灰工艺传统工艺合格标准合格率要求合格标准合格率要求 工期要求按法律规范执行,100%合格调整二级计划主控项目模板模板支撑体系(包括高支模)全面停工整改避开隔离剂污染钢筋拆模时砼强度是否满足要求后浇带的支顶是否符合方案砼混凝土强度等级浇筑是否有出现冷缝构件受力部位钢筋有无外露、蜂窝、裂缝等钢筋钢筋力学性能(抽查报告)钢筋接头力学性能钢筋安装的规格、品种钢筋保护层其他分项工程实测项目:裸测模板工程顶棚的水平度(15%)[0,4]100%[0,6]100%限期整改,局部停工(整层、整栋),全面停工(标段、项目)、质量拉闸墙柱垂直度(10%)[0,3]100%[0,5]100%梁侧模垂直度(10%)[0,2]100%[0,2]100%梁定位偏差度(15%)[0,2]100%[0,2]100%方正性(15%)[0,5]100%[0,5]100%截面尺寸(螺杆洞/对拉片)(10%)[-3,0]100%[-5,0]100% 一、安全质量底线外墙垂直度(15%)[0,3]100%[0,5]100%K 板模拼接垂直度(10%)[0,3]100%[0,5]100%混凝土工程(住宅、写字楼、商铺、幼儿园、学校)标准层顶棚的水平度[0,6]100%[0,8]100%墙柱垂直度[0,4]100%[0,8]100%墙柱平整度[0,4]100%[0,8]100%楼板厚度[-4,8]100%[-5,10]100%截面尺寸[-3,5]100%[-5,8]100%楼面平整度[0,3]100%[0,3]100%楼面水平度[0,5]100%[0,5]100%净高[-10,10]100%[-10,10]100%梁侧垂直度[0,2]100%[0,2]100%梁定位
