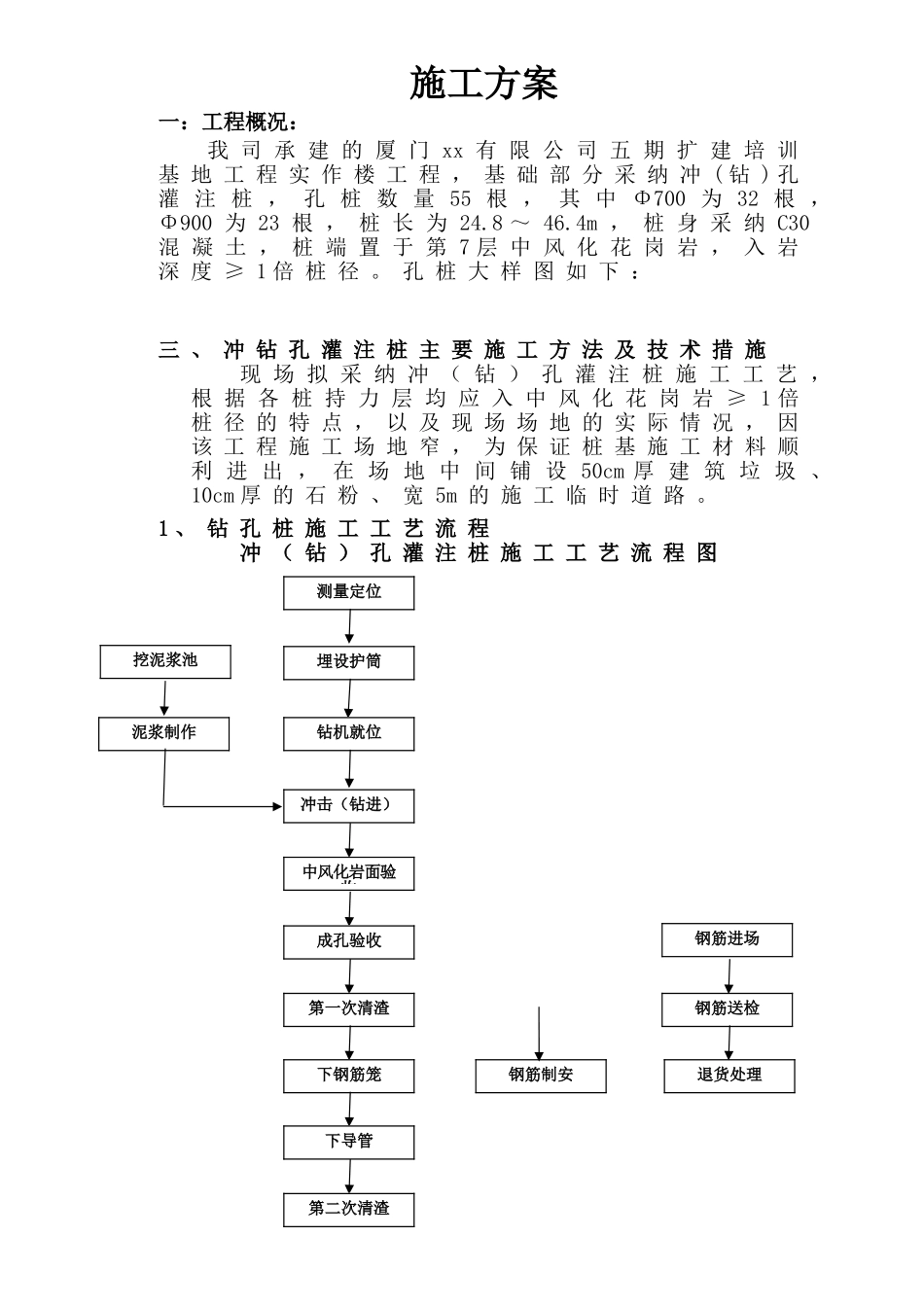

****** 有 限 公 司厦 门 xx 五 期 扩 建 培 训 基 地 实 作 楼 和 培 训 楼 工 程冲(钻)孔灌注桩监控要点实作楼基础部分冲(钻)孔灌注桩施工方案一:工程概况:我 司 承 建 的 厦 门 xx 有 限 公 司 五 期 扩 建 培 训基 地 工 程 实 作 楼 工 程 , 基 础 部 分 采 纳 冲 ( 钻 ) 孔灌 注 桩 , 孔 桩 数 量 55 根 , 其 中 Φ700 为 32 根 ,Φ900 为 23 根 , 桩 长 为 24.8 ~ 46.4m , 桩 身 采 纳 C30混 凝 土 , 桩 端 置 于 第 7 层 中 风 化 花 岗 岩 , 入 岩深 度 ≥ 1 倍 桩 径 。 孔 桩 大 样 图 如 下 :三 、 冲 钻 孔 灌 注 桩 主 要 施 工 方 法 及 技 术 措 施现 场 拟 采 纳 冲 ( 钻 ) 孔 灌 注 桩 施 工 工 艺 ,根 据 各 桩 持 力 层 均 应 入 中 风 化 花 岗 岩 ≥ 1 倍桩 径 的 特 点 , 以 及 现 场 场 地 的 实 际 情 况 , 因该 工 程 施 工 场 地 窄 , 为 保 证 桩 基 施 工 材 料 顺利 进 出 , 在 场 地 中 间 铺 设 50cm 厚 建 筑 垃 圾 、10cm 厚 的 石 粉 、 宽 5m 的 施 工 临 时 道 路 。1 、 钻 孔 桩 施 工 工 艺 流 程冲 ( 钻 ) 孔 灌 注 桩 施 工 工 艺 流 程 图测量定位挖泥浆池泥浆制作冲击(钻进)中风化岩面验收成孔验收第一次清渣下钢筋笼下导管第二次清渣埋设护筒钻机就位钢筋制安退货处理钢筋送检钢筋进场沉渣检查验收浇捣桩芯成桩泥浆外弃定购预拌砼竣工验收试块制作养护送检内业资料整理2、成孔工艺技术1、桩位控制(1)轴线、桩位放样根据建设单位提供的轴线控制点、标高控制点及设计单位出的桩位平面布置图放出轴线、桩位及各桩位引测标高。并在四周不受影响,不易破坏的地方设置轴线控制点、控制线和标高控制点,以便施工中复核桩位及竣工后恢复轴线和标高控制点。(2)按桩位准确埋设护筒,护筒按 2.0m 埋设,用十字线量测出护筒中心与桩位中心,其误差应≤50mm。施工期间筒内的泥浆面高于地下水位 1 米以上,钻进时筒内径比钻头直径大 100㎜,护筒与孔壁之间采纳优质粘土分层夯实,护筒底部一般要超过松散的填土层,顶面要高出地面 30cm,并开设两个溢浆口。(3)钻机就位固定,桩锤或钻头...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

福建省某培训基地钻孔桩施工监控要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
