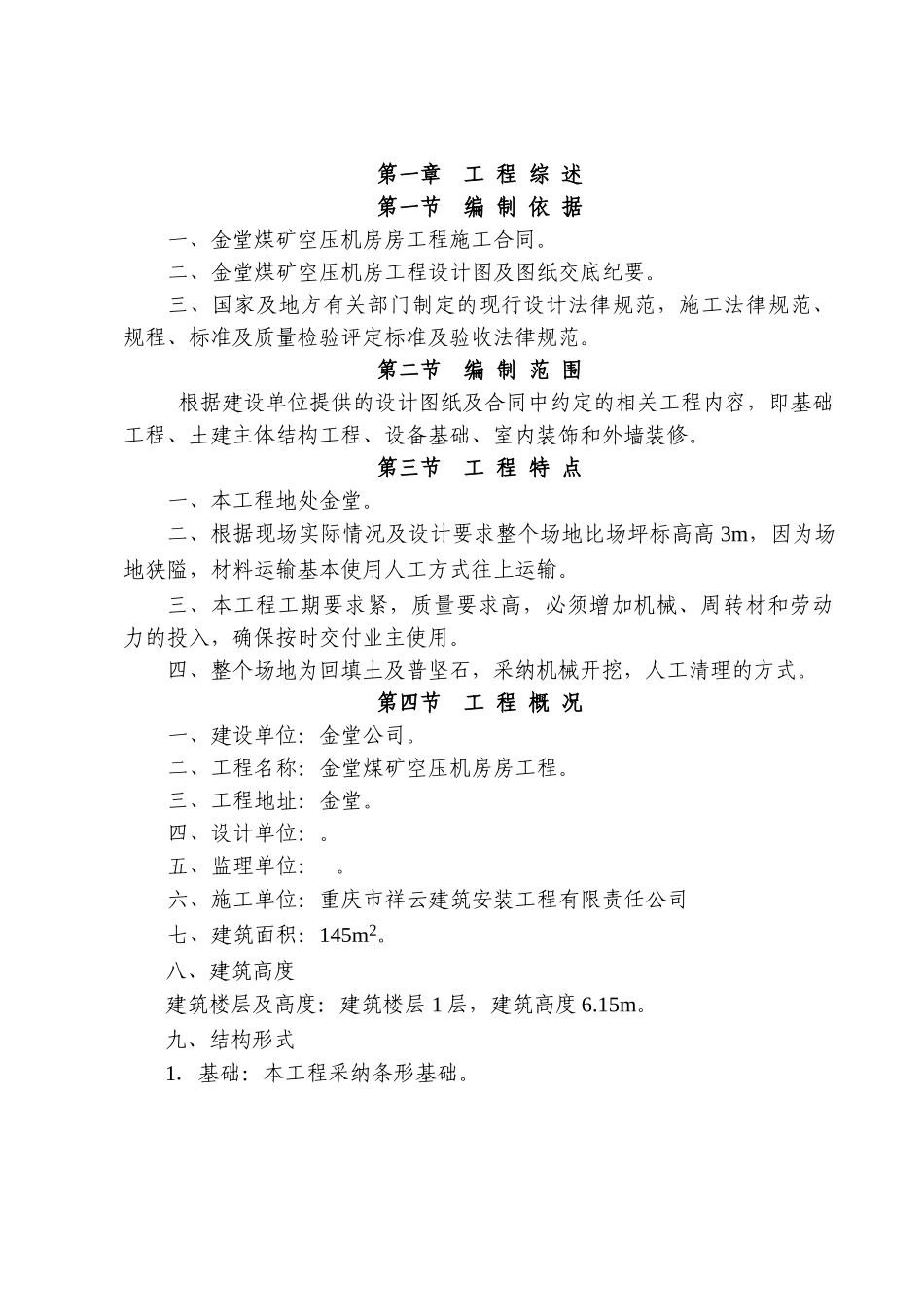

第一章 工 程 综 述第一节 编 制 依 据一、金堂煤矿空压机房房工程施工合同
二、金堂煤矿空压机房工程设计图及图纸交底纪要
三、国家及地方有关部门制定的现行设计法律规范,施工法律规范、规程、标准及质量检验评定标准及验收法律规范
第二节 编 制 范 围根据建设单位提供的设计图纸及合同中约定的相关工程内容,即基础工程、土建主体结构工程、设备基础、室内装饰和外墙装修
第三节 工 程 特 点一、本工程地处金堂
二、根据现场实际情况及设计要求整个场地比场坪标高高 3m,因为场地狭隘,材料运输基本使用人工方式往上运输
三、本工程工期要求紧,质量要求高,必须增加机械、周转材和劳动力的投入,确保按时交付业主使用
四、整个场地为回填土及普坚石,采纳机械开挖,人工清理的方式
第四节 工 程 概 况一、建设单位:金堂公司
二、工程名称:金堂煤矿空压机房房工程
三、工程地址:金堂
四、设计单位:
五、监理单位:
六、施工单位:重庆市祥云建筑安装工程有限责任公司七、建筑面积:145m2
八、建筑高度建筑楼层及高度:建筑楼层 1 层,建筑高度 6
九、结构形式1.基础:本工程采纳条形基础

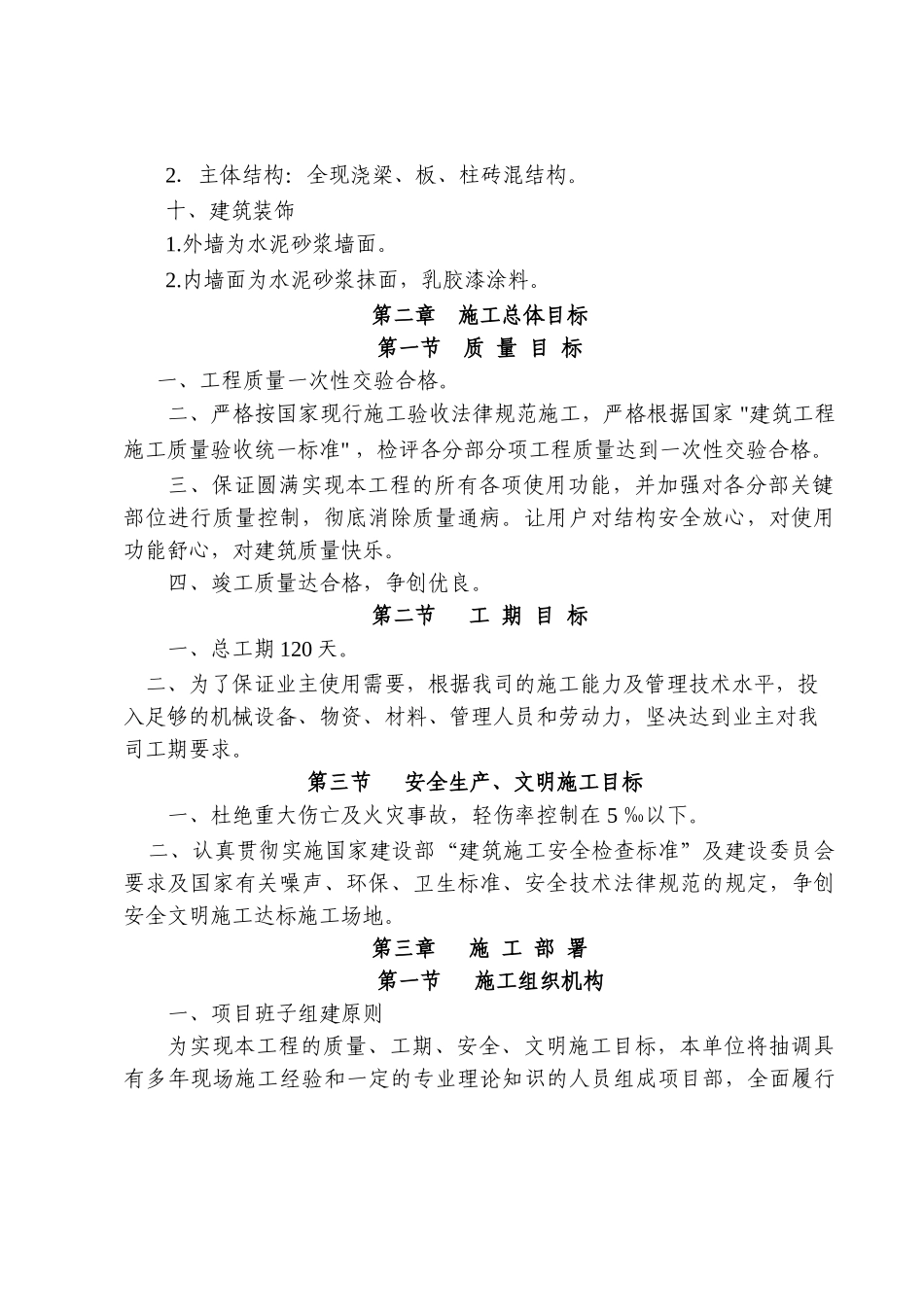

2.主体结构:全现浇梁、板、柱砖混结构
十、建筑装饰1
外墙为水泥砂浆墙面
内墙面为水泥砂浆抹面,乳胶漆涂料
第二章 施工总体目标第一节 质 量 目 标 一、工程质量一次性交验合格
二、严格按国家现行施工验收法律规范施工,严格根据国家 "建筑工程施工质量验收统一标准" ,检评各分部分项工程质量达到一次性交验合格
三、保证圆满实现本工程的所有各项使用功能,并加强对各分部关键部位进行质量控制,彻底消除质量通病
让用户对结构安全放心,对使用功能舒心,对建筑质量快乐
四、竣工质量达合格,争创优良
第二节 工 期 目 标一、总工期 120 天
二、为了保证业主使用需要,根据我司的施工能力及管理技术水平,投
