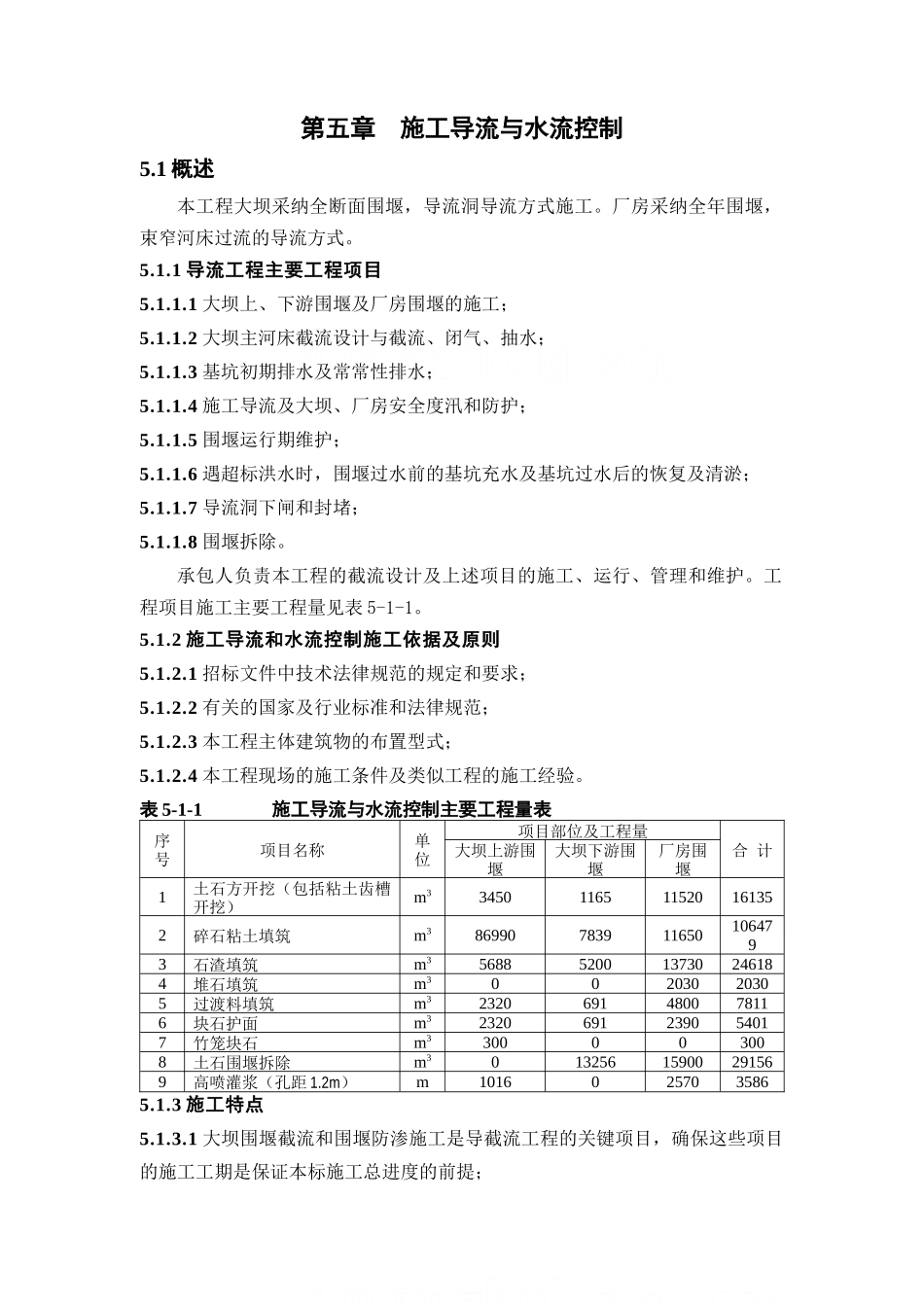

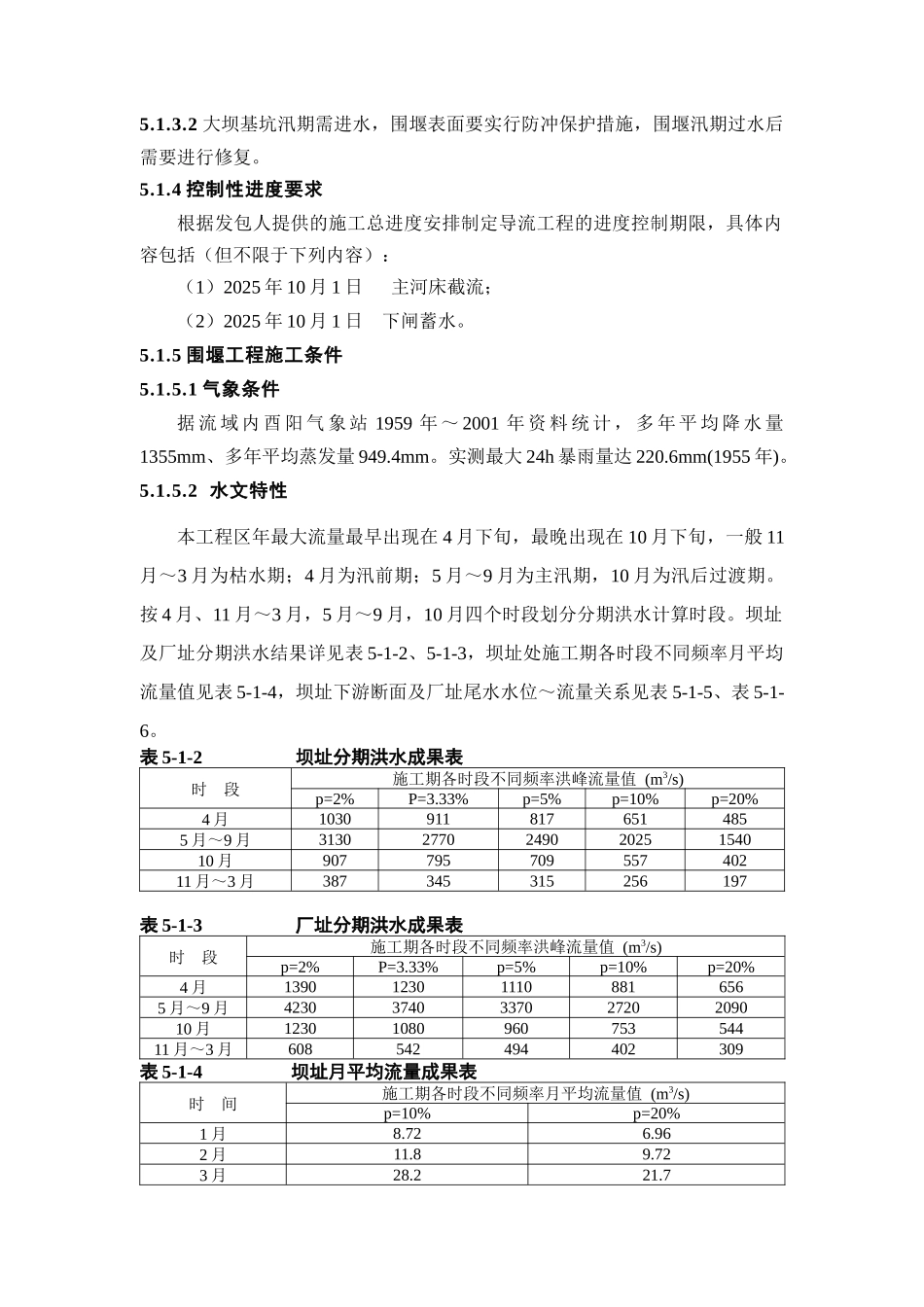

第五章 施工导流与水流控制5.1 概述…………………………………………………..5-15.2 导流程序及导流标准………………………………..5-45.3 导流建筑物设计形式………………………………..5-55.4 截流设计……………………………………………..5-85.5 围堰施工……………………………………………..5-85.6 施工期排水…………………………………………..5-145.7 围堰维护措施………………………………………..5-165.8 安全度汛措施………………………………………..5-165.9 围堰拆除……………………………………………..5-185.10 导流洞封堵………………………………………….5-195.11 施工进度计划………………………………………..5-195.12 资源配置……………………………………………..5-20第五章 施工导流与水流控制5.1 概述本工程大坝采纳全断面围堰,导流洞导流方式施工。厂房采纳全年围堰,束窄河床过流的导流方式。5.1.1 导流工程主要工程项目5.1.1.1 大坝上、下游围堰及厂房围堰的施工;5.1.1.2 大坝主河床截流设计与截流、闭气、抽水;5.1.1.3 基坑初期排水及常常性排水;5.1.1.4 施工导流及大坝、厂房安全度汛和防护;5.1.1.5 围堰运行期维护;5.1.1.6 遇超标洪水时,围堰过水前的基坑充水及基坑过水后的恢复及清淤;5.1.1.7 导流洞下闸和封堵;5.1.1.8 围堰拆除。承包人负责本工程的截流设计及上述项目的施工、运行、管理和维护。工程项目施工主要工程量见表 5-1-1。5.1.2 施工导流和水流控制施工依据及原则5.1.2.1 招标文件中技术法律规范的规定和要求;5.1.2.2 有关的国家及行业标准和法律规范;5.1.2.3 本工程主体建筑物的布置型式;5.1.2.4 本工程现场的施工条件及类似工程的施工经验。表 5-1-1 施工导流与水流控制主要工程量表序号项目名称单位项目部位及工程量合 计大坝上游围堰大坝下游围堰厂房围堰1土石方开挖(包括粘土齿槽开挖)m33450116511520161352碎石粘土填筑m3869907839116501064793石渣填筑m35688520013730246184堆石填筑m300203020305过渡料填筑m32320691480078116块石护面m32320691239054017竹笼块石m3300003008土石围堰拆除m301325615900291569高喷灌浆(孔距 1.2m)m10160257035865.1.3 施工特点 5.1.3.1 大坝围堰截流和围堰防渗施工是导截流工程的关键项目,确保这些项目的施工工期是保证本标施工总进度的前提;5.1.3.2 大坝基坑汛期需进水,围堰表面要实行防冲保护措...
