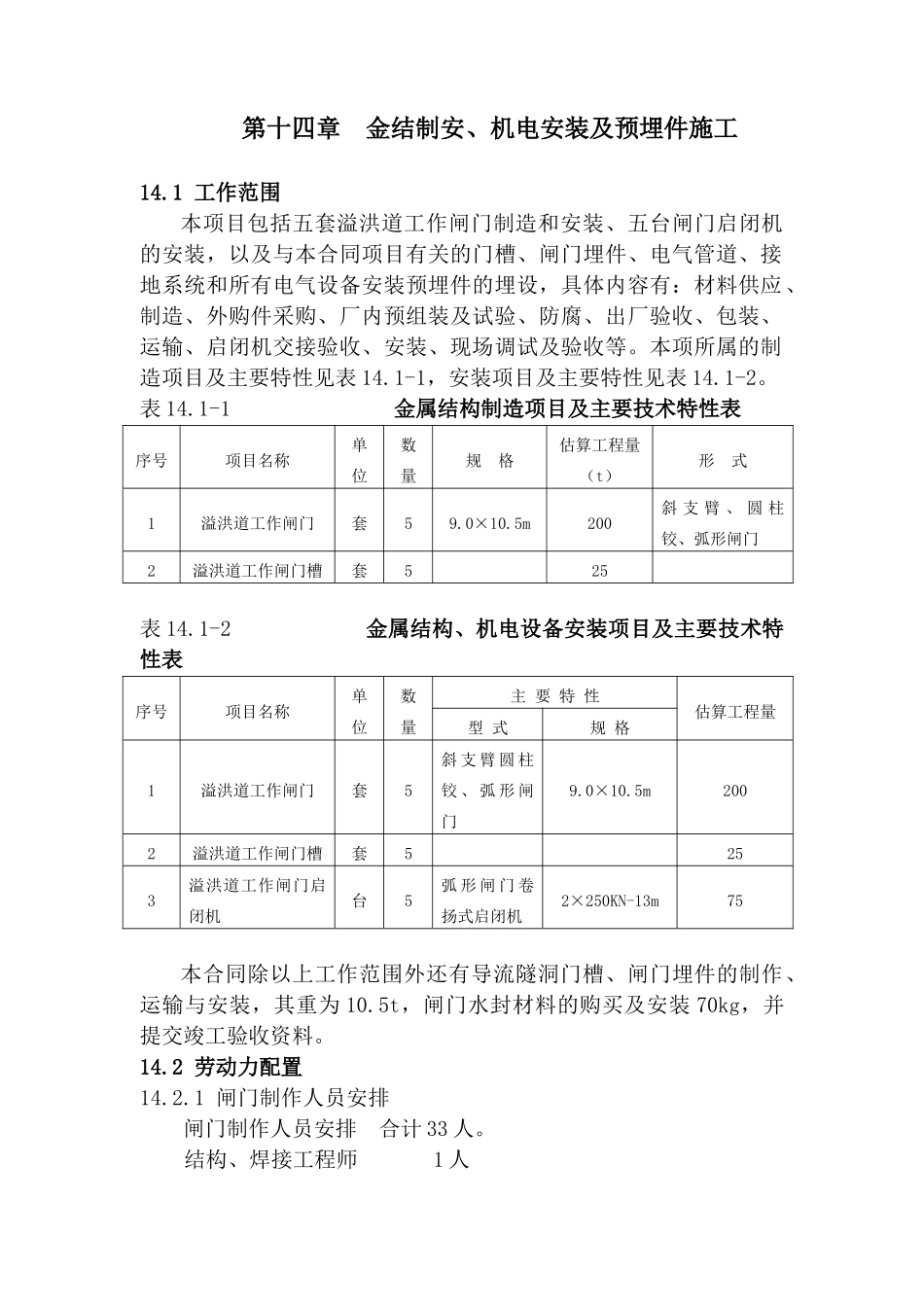

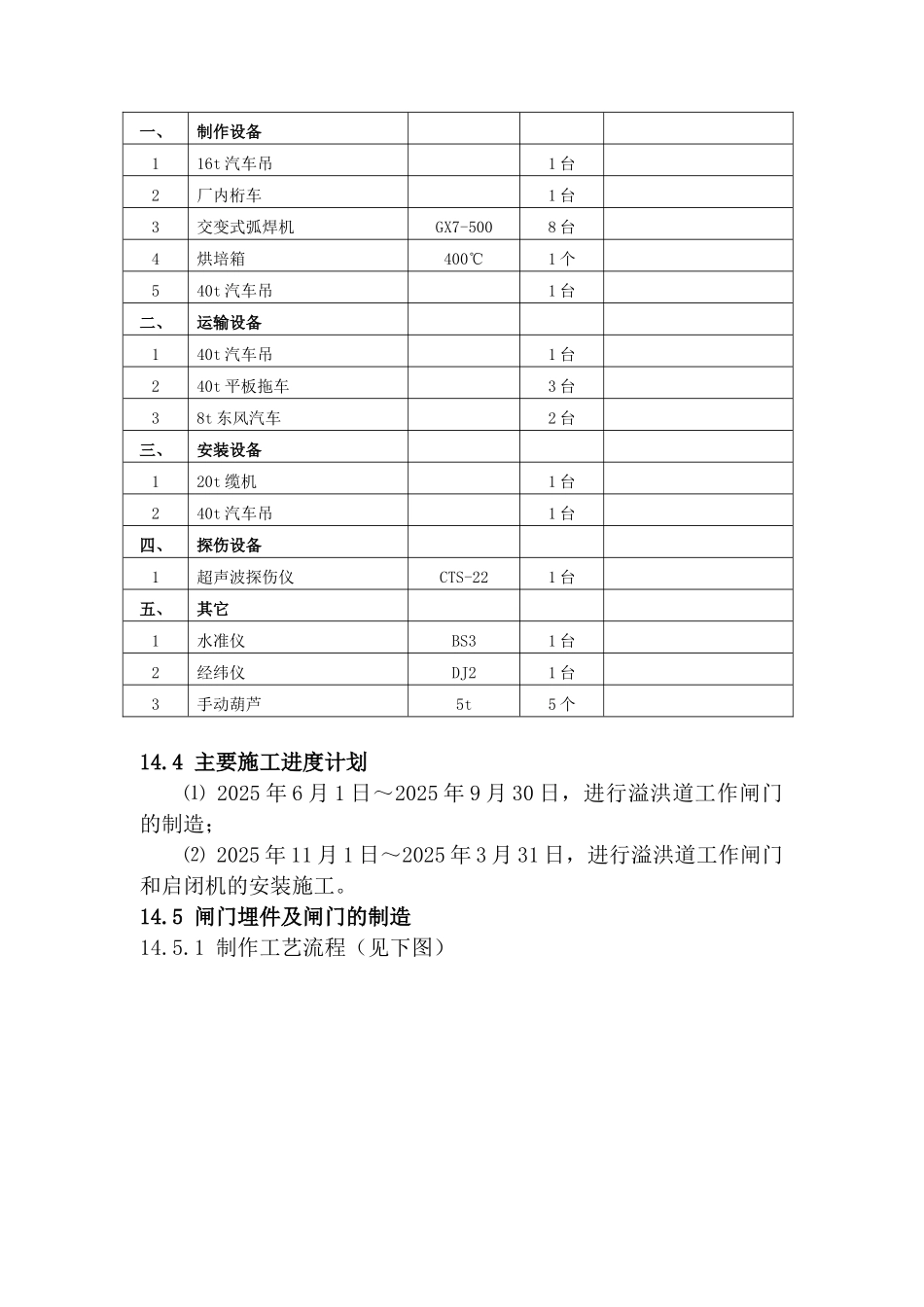

第十四章 金结制安、机电安装及预埋件施工14.1 工作范围本项目包括五套溢洪道工作闸门制造和安装、五台闸门启闭机的安装,以及与本合同项目有关的门槽、闸门埋件、电气管道、接地系统和所有电气设备安装预埋件的埋设,具体内容有:材料供应、制造、外购件采购、厂内预组装及试验、防腐、出厂验收、包装、运输、启闭机交接验收、安装、现场调试及验收等。本项所属的制造项目及主要特性见表 14.1-1,安装项目及主要特性见表 14.1-2。表 14.1-1 金属结构制造项目及主要技术特性表 序号项目名称单位数量规 格估算工程量(t)形 式1溢洪道工作闸门套59.0×10.5m200斜 支 臂 、 圆 柱铰、弧形闸门2溢洪道工作闸门槽套525表 14.1-2 金属结构、机电设备安装项目及主要技术特性表 序号项目名称单位数量主 要 特 性估算工程量型 式规 格1溢洪道工作闸门套5斜 支 臂 圆 柱铰 、 弧 形 闸门9.0×10.5m2002溢洪道工作闸门槽套5253溢洪道工作闸门启闭机台5弧 形 闸 门 卷扬式启闭机2×250KN-13m75本合同除以上工作范围外还有导流隧洞门槽、闸门埋件的制作、运输与安装,其重为 10.5t,闸门水封材料的购买及安装 70kg,并提交竣工验收资料。14.2 劳动力配置14.2.1 闸门制作人员安排闸门制作人员安排 合计 33 人。结构、焊接工程师1 人机械工程师1 人电气工程师1 人铆工1 人焊工10 人(合格焊工 8 人,普通焊工 2人)起重工4 人钳工4 人电工4 人探伤1 人质检员1 人14.2.2 金属结构及机电设备安装人员安排金属结构及机电设备安装人员安排 合计 30 人结构、焊接工程师1 人机械工程师1 人电气工程师1 人铆工5 人焊工8 人(合格焊工 6 人,普通焊工 2人)起重工4 人钳工6 人(包括设备维护)电工2 人探伤1 人质检员1 人14.2.3 闸门埋件及闸门等运输人员配置起重工:6 人 管理:1 人14.3 设备配置设备配置见表 14.3-1。表 14.3-1 主要设备配置表序号设备名称规格数量备注一、制作设备116t 汽车吊1 台2厂内桁车1 台3交变式弧焊机GX7-5008 台4烘培箱400℃1 个540t 汽车吊1 台二、运输设备140t 汽车吊1 台240t 平板拖车3 台38t 东风汽车2 台三、安装设备120t 缆机1 台240t 汽车吊1 台四、探伤设备1超声波探伤仪CTS-221 台五、其它1水准仪BS31 台2经纬仪DJ21 台3手动葫芦5t5 个14.4 主要施工进度计划⑴ 2025 年 6 月 1 日~2025 年 9 月 30 日,进行溢洪...
