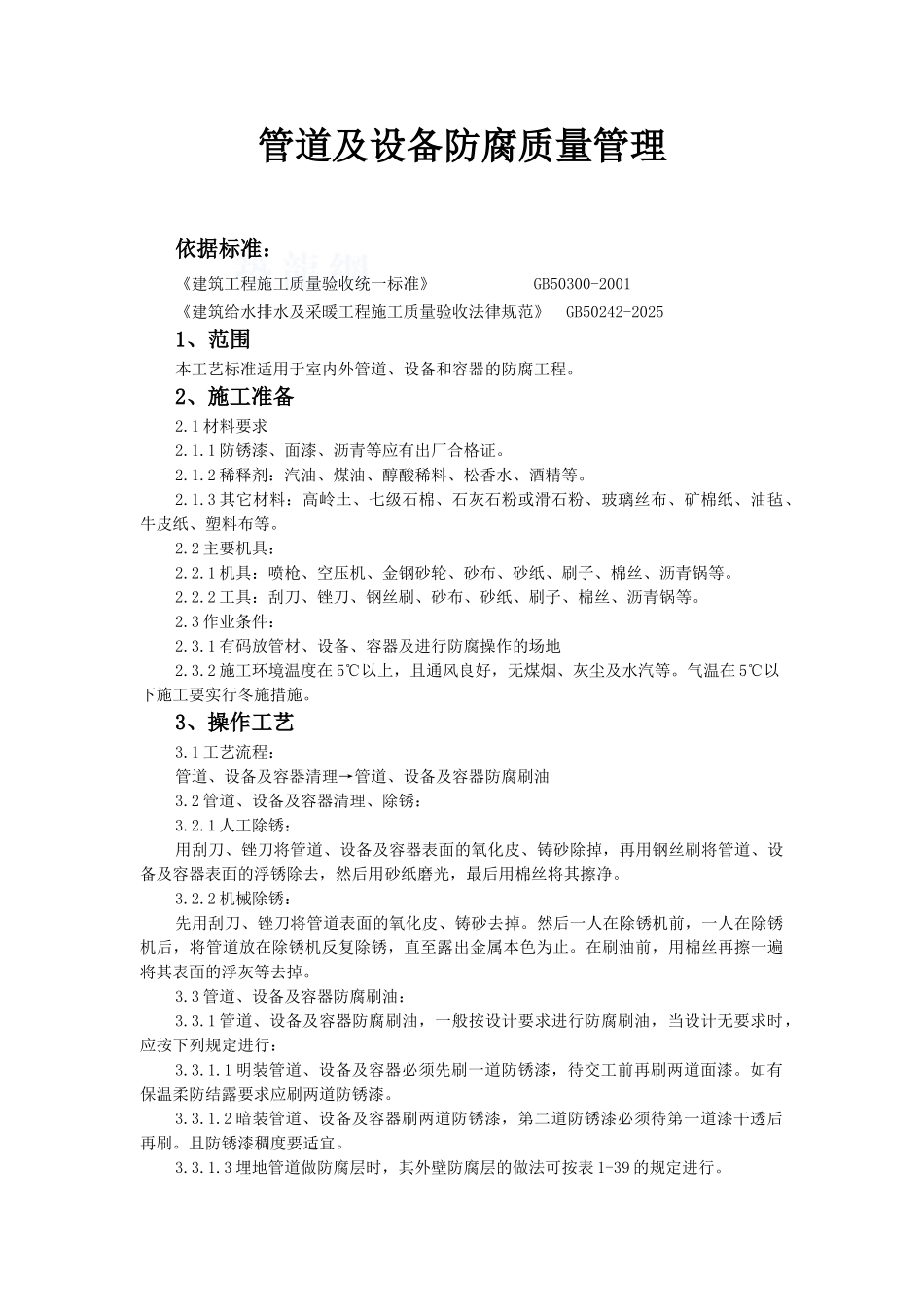

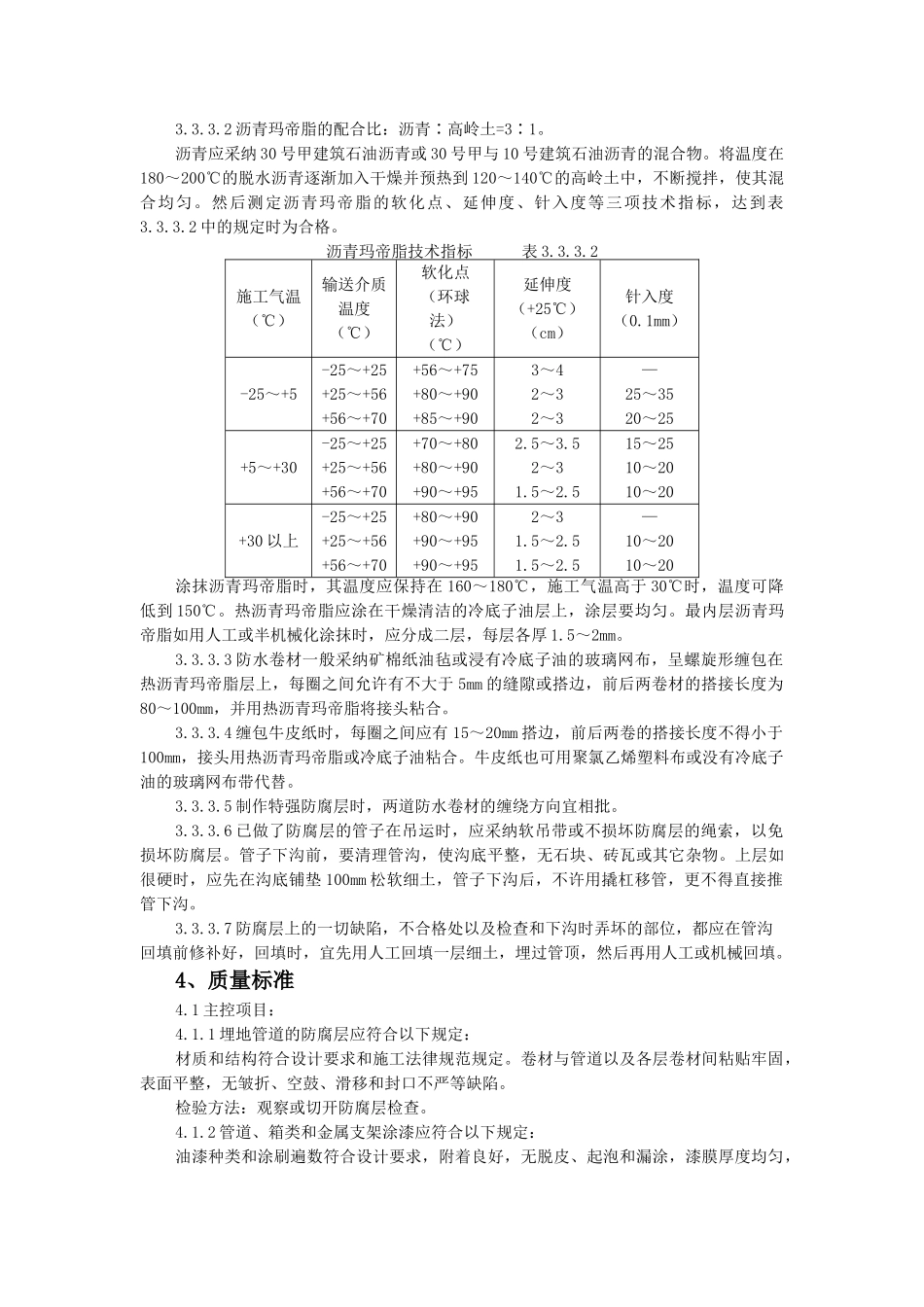

管道及设备防腐质量管理依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑给水排水及采暖工程施工质量验收法律规范》 GB50242-20251、范围本工艺标准适用于室内外管道、设备和容器的防腐工程。2、施工准备2.1 材料要求2.1.1 防锈漆、面漆、沥青等应有出厂合格证。2.1.2 稀释剂:汽油、煤油、醇酸稀料、松香水、酒精等。2.1.3 其它材料:高岭土、七级石棉、石灰石粉或滑石粉、玻璃丝布、矿棉纸、油毡、牛皮纸、塑料布等。2.2 主要机具:2.2.1 机具:喷枪、空压机、金钢砂轮、砂布、砂纸、刷子、棉丝、沥青锅等。2.2.2 工具:刮刀、锉刀、钢丝刷、砂布、砂纸、刷子、棉丝、沥青锅等。2.3 作业条件:2.3.1 有码放管材、设备、容器及进行防腐操作的场地2.3.2 施工环境温度在 5℃以上,且通风良好,无煤烟、灰尘及水汽等。气温在 5℃以下施工要实行冬施措施。3、操作工艺3.1 工艺流程:管道、设备及容器清理→管道、设备及容器防腐刷油3.2 管道、设备及容器清理、除锈:3.2.1 人工除锈:用刮刀、锉刀将管道、设备及容器表面的氧化皮、铸砂除掉,再用钢丝刷将管道、设备及容器表面的浮锈除去,然后用砂纸磨光,最后用棉丝将其擦净。3.2.2 机械除锈:先用刮刀、锉刀将管道表面的氧化皮、铸砂去掉。然后一人在除锈机前,一人在除锈机后,将管道放在除锈机反复除锈,直至露出金属本色为止。在刷油前,用棉丝再擦一遍将其表面的浮灰等去掉。3.3 管道、设备及容器防腐刷油:3.3.1 管道、设备及容器防腐刷油,一般按设计要求进行防腐刷油,当设计无要求时,应按下列规定进行:3.3.1.1 明装管道、设备及容器必须先刷一道防锈漆,待交工前再刷两道面漆。如有保温柔防结露要求应刷两道防锈漆。3.3.1.2 暗装管道、设备及容器刷两道防锈漆,第二道防锈漆必须待第一道漆干透后再刷。且防锈漆稠度要适宜。3.3.1.3 埋地管道做防腐层时,其外壁防腐层的做法可按表 1-39 的规定进行。当冬季施工时,宜用橡胶溶剂油或航空汽油溶化 30 甲或 30 乙石油沥青。其重量比∶沥青∶汽油=1∶2。管道防腐层种类表 1-39防腐层层次(从金属表面起)正常防腐层加强防腐层特加强防腐层1冷底子油冷底子油冷底子油2沥青涂层沥青涂层沥青涂层3外包保护层加强包扎层(封闭层)加强保护层(封闭层)4沥青涂层沥青涂层5外包保护层加强包扎层(封闭层)6沥青涂层7外包保护层防腐层厚度不小于(mm)369厚度允许偏差(mm)-0.3-0.5-0.5注:1.用玻璃丝...
