某管道微控定向穿越铺管工程施工组织设计 单 位:江苏长江机械化基础工程公司常州管道铺设分公司 法人代表: 钱建平 单位地址:江苏省常州市新堂北路 119 号施工组织设计一、工程概况(一)工程地点本项工程位于新机场路,黄山路及新闸镇铁路交叉口
(二)工程量拟铺设 Φ500mm、Φ600mm 自来水钢管,估计 80 米,Φ600mm 钢管 2根,Φ500mm 钢管 1 根

二、施工目标(一)施工目标本工程必须达到以下目标:① 质量目标:贯彻 ISO9002 质量管理标准,达到设计、法律规范要求,工程质量等级优良;② 安全生产目标:无三级以上人身安全事故,机械事故达到本公司安全规定;③ 文明施工目标:文明施工,达到省建委建设文明工场的要求及本公司规定
④ 工期目标:从签订合同之日起,总日历工期为十五天
(二)施工组织设计依据1.有关规程、法律规范:《钻探施工技术法律规范》、《施工现场临时用电安全 技术规程》JGJ46-88、《钻探机械使用安全技术规程》JGJ33-86
2.有关文件:常州市基础通讯管道建设有限公司提供的书面资料(管道示意图)及口头交待的有关事项
三、施工组织(一)施工设备组织根据本公司现有设备状况及本工程的特点,本工程拟采纳 FDP-15D 型定向铺管钻机施工(见主要施工机械设备表)

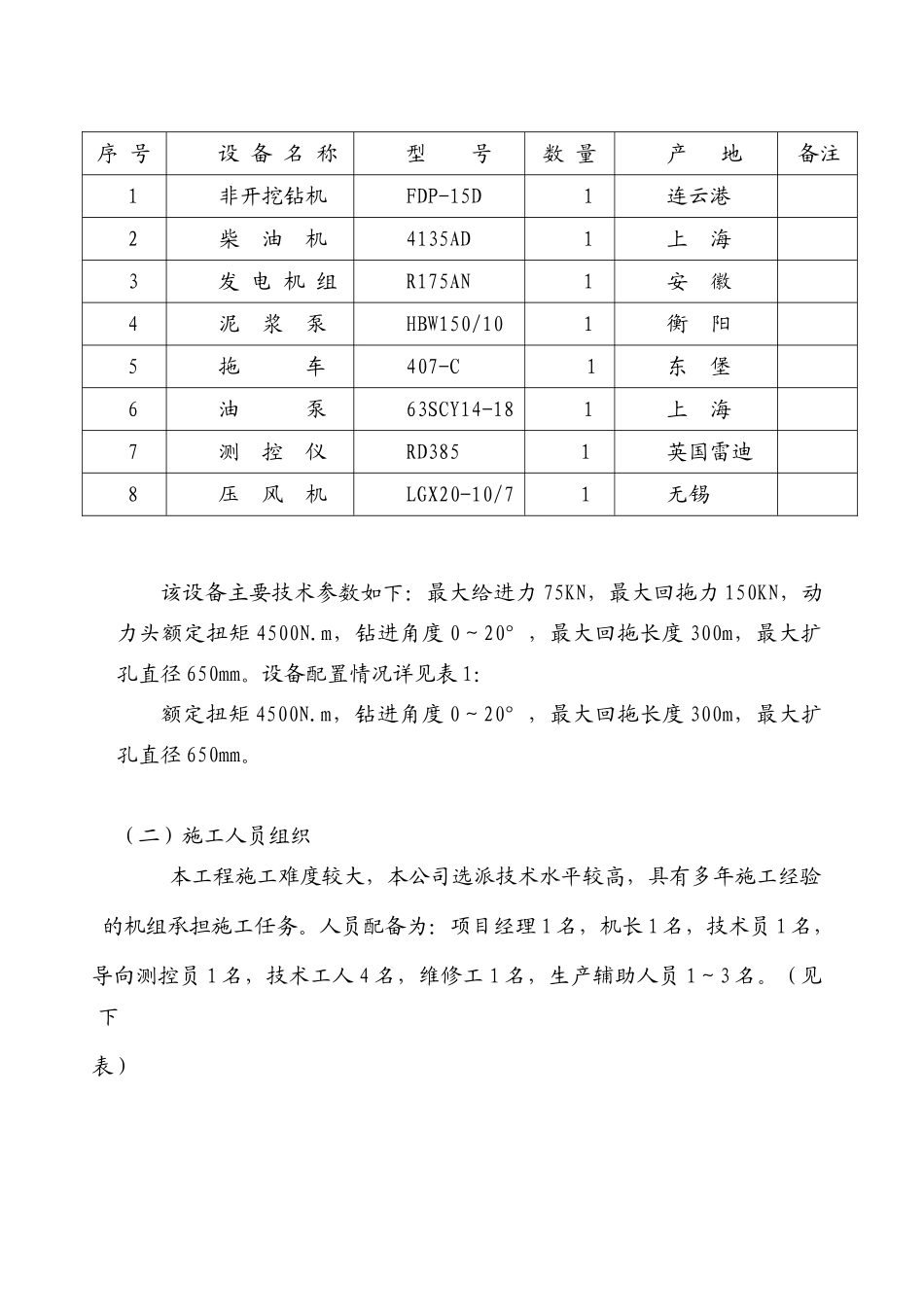

主要施工机械设备表该设备主要技术参数如下:最大给进力 75KN,最大回拖力 150KN,动力头额定扭矩 4500N
m,钻进角度 0~20°,最大回拖长度 300m,最大扩孔直径 650mm
设备配置情况详见表 1:额定扭矩 4500N
m,钻进角度 0~20°,最大回拖长度 300m,最大扩孔直径 650mm
(二)施工人员组织 本工程施工难度较大,本公司选派技术水平较高,具有多年施工经验的机组承担施工任务
人员配备为:项目经理 1 名,机长 1 名,技术员 1 名,导向测控员 1
