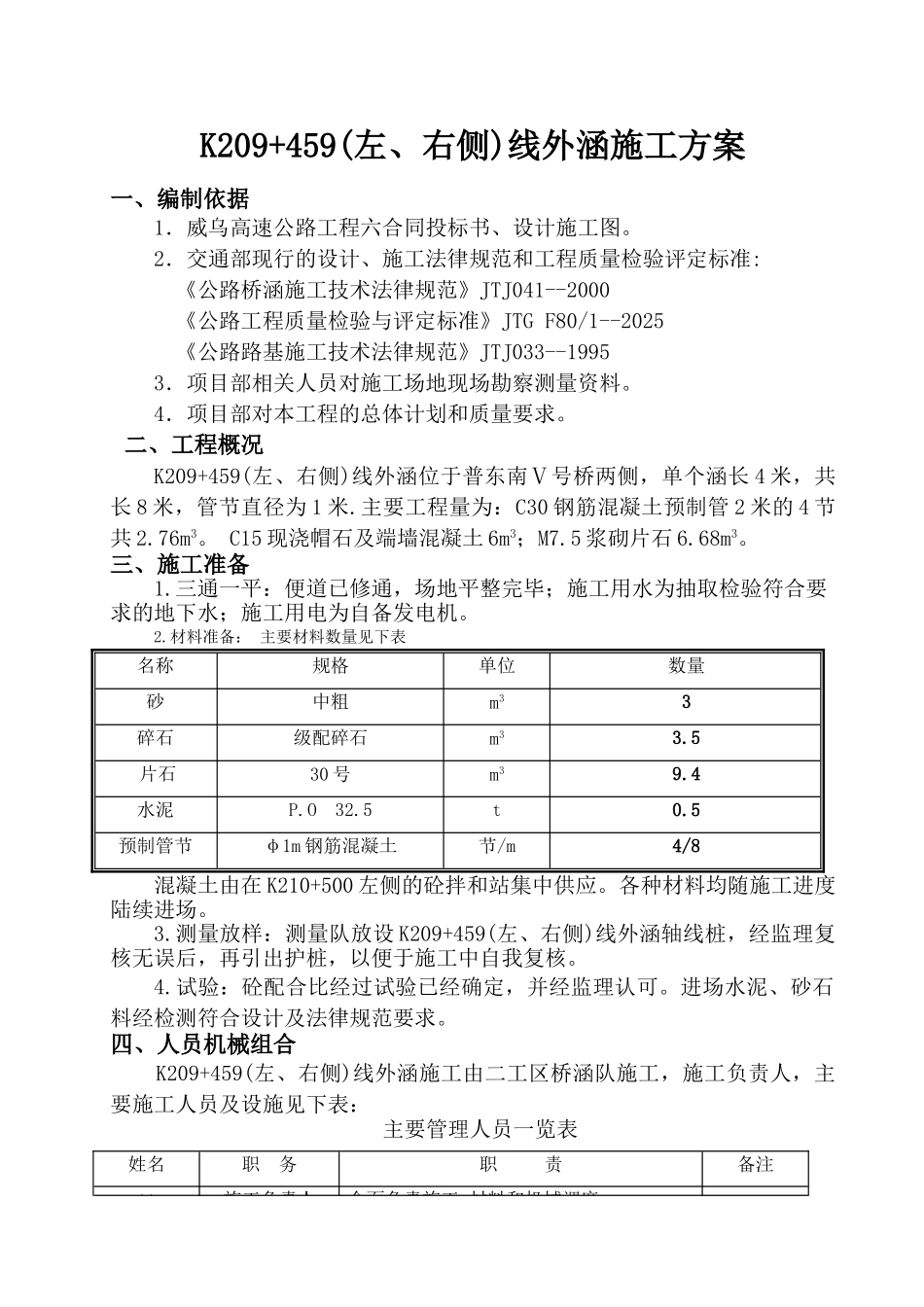

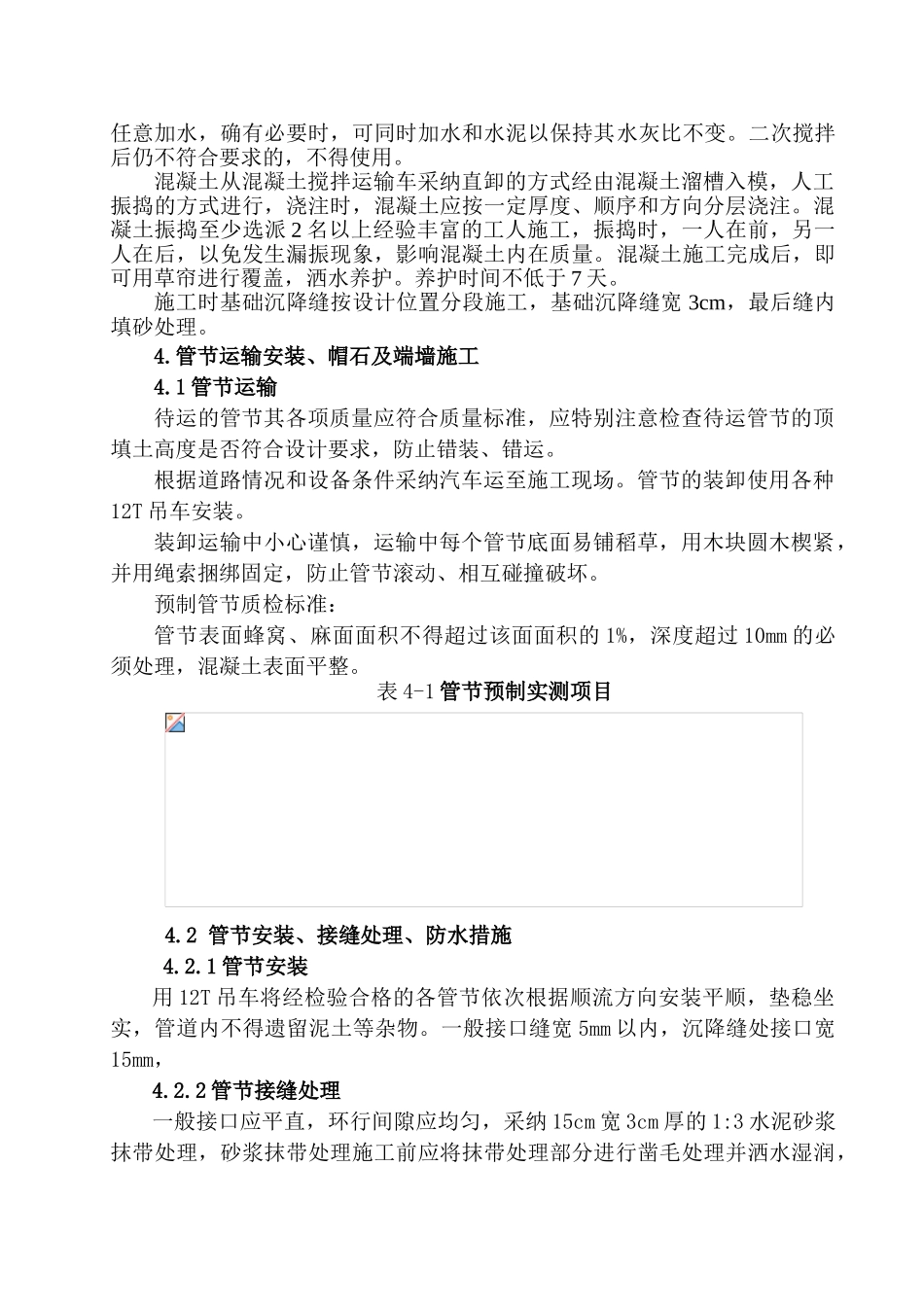

K209+459(左、右侧)线外涵施工方案一、编制依据1.威乌高速公路工程六合同投标书、设计施工图。2.交通部现行的设计、施工法律规范和工程质量检验评定标准: 《公路桥涵施工技术法律规范》JTJ041--2000 《公路工程质量检验与评定标准》JTG F80/1--2025 《公路路基施工技术法律规范》JTJ033--19953.项目部相关人员对施工场地现场勘察测量资料。4.项目部对本工程的总体计划和质量要求。二、工程概况K209+459(左、右侧)线外涵位于普东南Ⅴ号桥两侧,单个涵长 4 米,共长 8 米,管节直径为 1 米.主要工程量为:C30 钢筋混凝土预制管 2 米的 4 节共 2.76m3。 C15 现浇帽石及端墙混凝土 6m3;M7.5 浆砌片石 6.68m3。三、施工准备1.三通一平:便道已修通,场地平整完毕;施工用水为抽取检验符合要求的地下水;施工用电为自备发电机。2.材料准备: 主要材料数量见下表名称规格单位数量砂中粗m33碎石级配碎石m33.5片石30 号m39.4水泥P.O 32.5t0.5预制管节φ1m 钢筋混凝土节/m4/8混凝土由在 K210+500 左侧的砼拌和站集中供应。各种材料均随施工进度陆续进场。3.测量放样:测量队放设 K209+459(左、右侧)线外涵轴线桩,经监理复核无误后,再引出护桩,以便于施工中自我复核。4.试验:砼配合比经过试验已经确定,并经监理认可。进场水泥、砂石料经检测符合设计及法律规范要求。四、人员机械组合K209+459(左、右侧)线外涵施工由二工区桥涵队施工,施工负责人,主要施工人员及设施见下表:主要管理人员一览表姓名职 务职 责备注**施工负责人全面负责施工,材料和机械调度其他:技工 5 人; 普工 10 人主要机械一览表机械名称规格数量机械名称规格数 量砂浆拌和机350L1 台混凝土罐车9m31 辆挖掘机CAT2201 台插入式震动器4 台发电机12KW1 台吊 车12T1 台水 泵1.1KW2 台五、施工进度安排计划工期:2025 年 09 月 15 日至 2025 年 09 月 29 日,合计 15 天。具体见下页表:施工进度横道图六、 施工方案1. 施工准备开工前,做好施工现场准备。平整场地,修建施工临时设施,安装调试好施工机具。标定试验器具、测量仪器,复核测量技术资料。做好材料的储存和堆放,做好开工前的试验检测工作。2. 基坑开挖场地清理完毕,测量原地面标高,确定开挖深度。放线定位经监理复核认可后,即可进行基础开挖。基坑用机械配合人工开挖。开挖后基坑质检标准:A:平面周线位置不小于设计要求;B:基底标高:土质±50mm...
