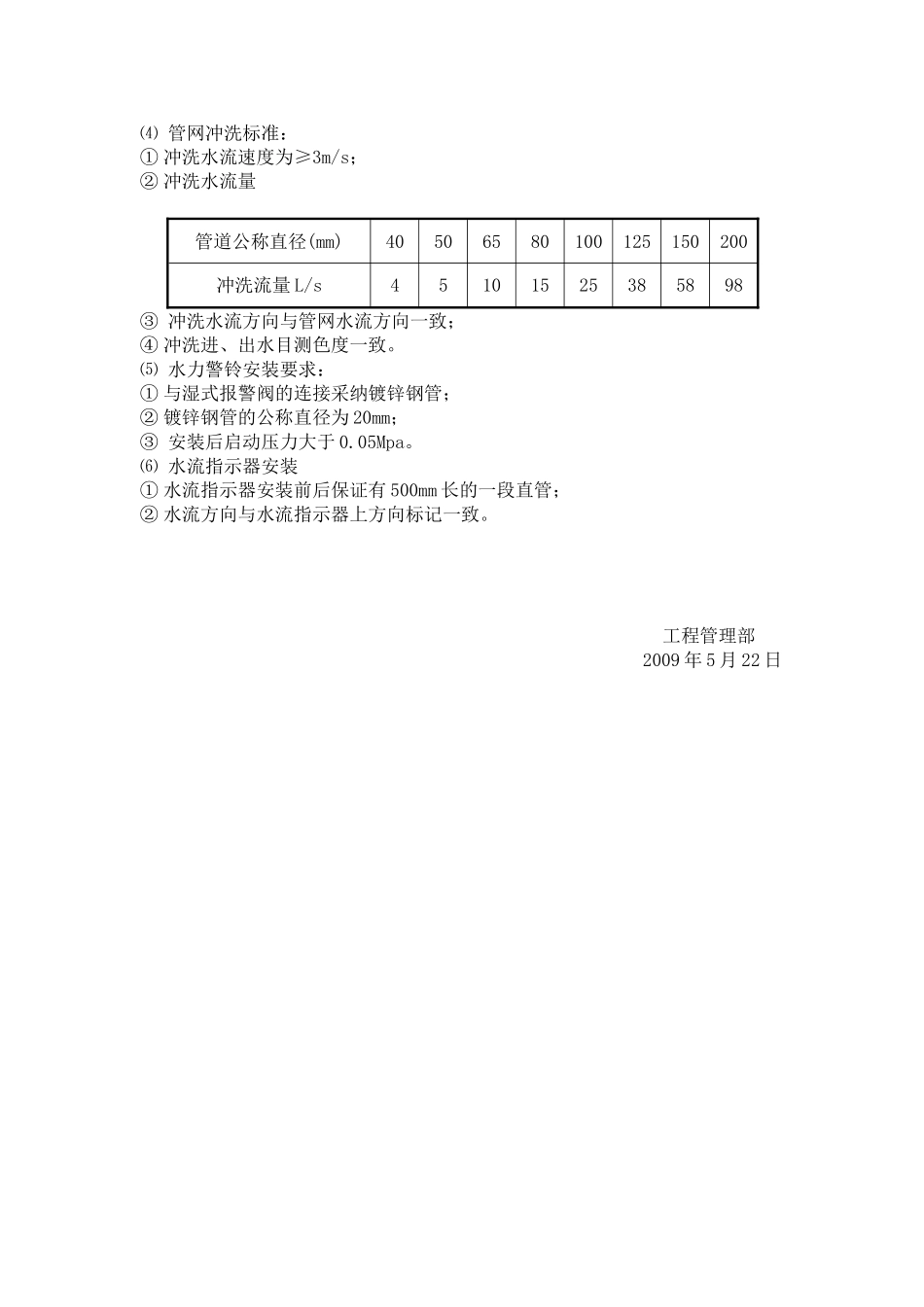

自动喷淋灭火系统工艺要点自动喷淋灭火系统一般设置 DN150 湿式报警阀,每层均设有水流指示器,水流指示器与火灾自动报警系统相联动;湿式报警阀通过压力开关与火灾报警系统联动,并通过水力警铃自动报警
系统所有管材均采纳镀锌钢管丝接或沟槽式连接
1、施工工艺流程:喷淋系统施工顺序根据主体施工顺序组织配合施工
施工时,应根据进度要求,安排施工作业组进行部分横支管的预制
工艺流程如下:配合主体预留预埋→支、吊架制作安装→立管安装→横干、支管安装→阀门等附配件安装→接管及喷淋头安装→系统调试2、施工要点:⑴ 支、吊架安装;⑵ 水流指示器安装;⑶ 湿式报警阀安装;⑷ 系统冲洗、水压试验;⑸ 管道油漆;⑹系统调试
3、主要施工方法:⑴ 本系统安装要求除执行消防管道的相关规定外,还必须执行下述条款的有关规定
⑵ 喷淋管道预制时,根据施工图布置及管道连接工艺要求,确定部分横支管的加工长度,加工结束后,实行在丝口上涂油和用报纸包裹丝口的方法进行保护
⑶ 喷淋立管采纳 5#角铁加管卡制作成固定支架进行固定(支架形式见消防管道支架安装示意图一、二),安装高度为 1
6m;横干管按镀锌钢管支架安装间距确定支架位置,形式采纳龙门架加管卡为主要安装形式
喷淋支管的吊架设在两喷淋头之间,其间距不大于 3
6m,吊架与末端喷淋头的距离不大于750mm,不小于 300mm
⑷ 喷淋管道的安装:当 DN≤100 时采纳丝口连接,DN>100 时采纳沟槽式连接(连接要求与方式与消防管道同)
喷淋管道的变径处,必须采纳异径管连接,不准实行补芯连接
管道穿过沉降缝时,在穿墙处安装波纹管伸缩节,水平安装
管道横向安装保证 0
005 的坡度坡向放水装置端
管道丝口连接时,缠绕填料必须注意填料不得进入管内,如有发生,必须先清理洁净后再上管,并对外露丝扣部分刷红丹防锈漆进行防腐处理
⑸ 湿式报警阀组安装:① 先
