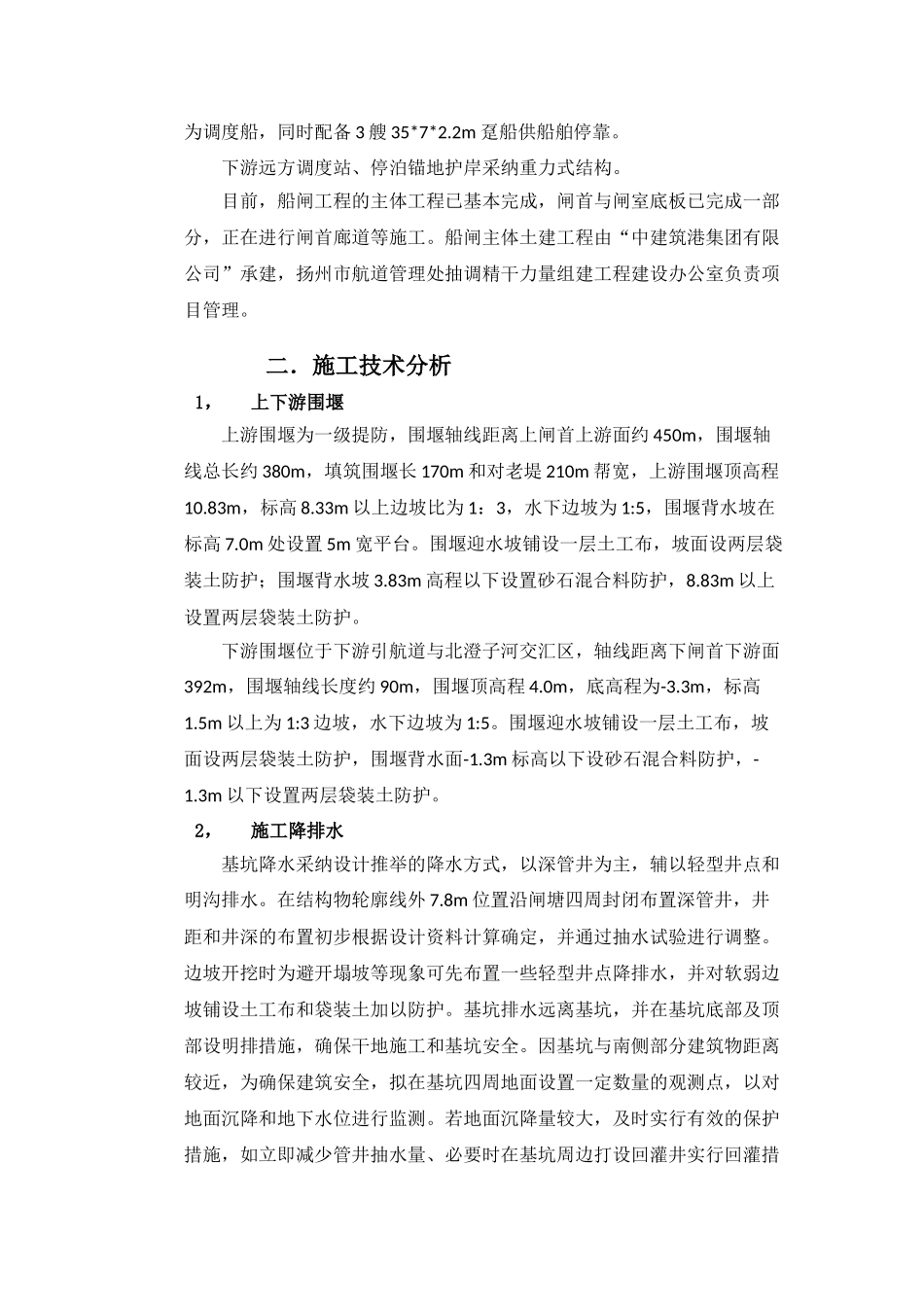

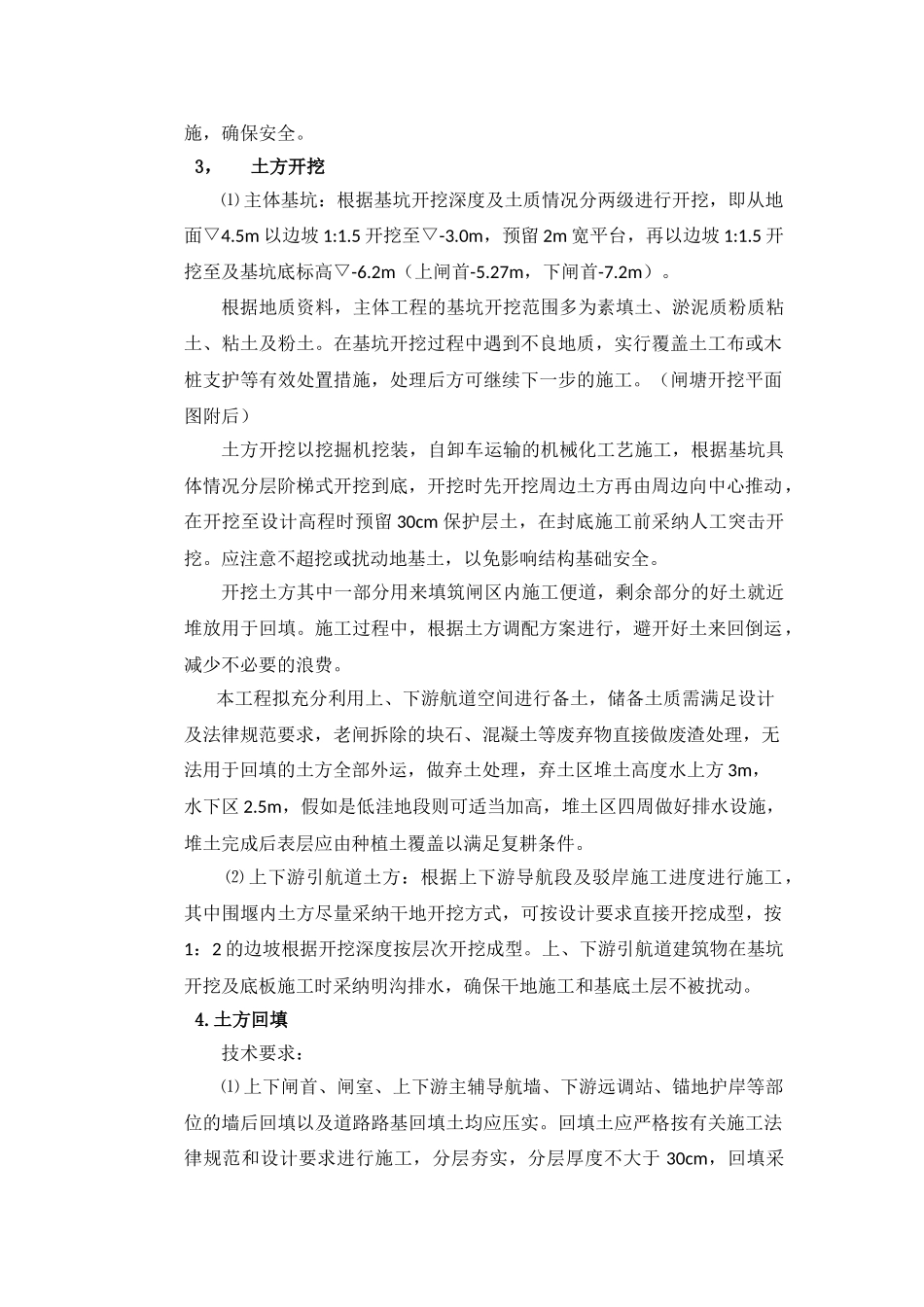

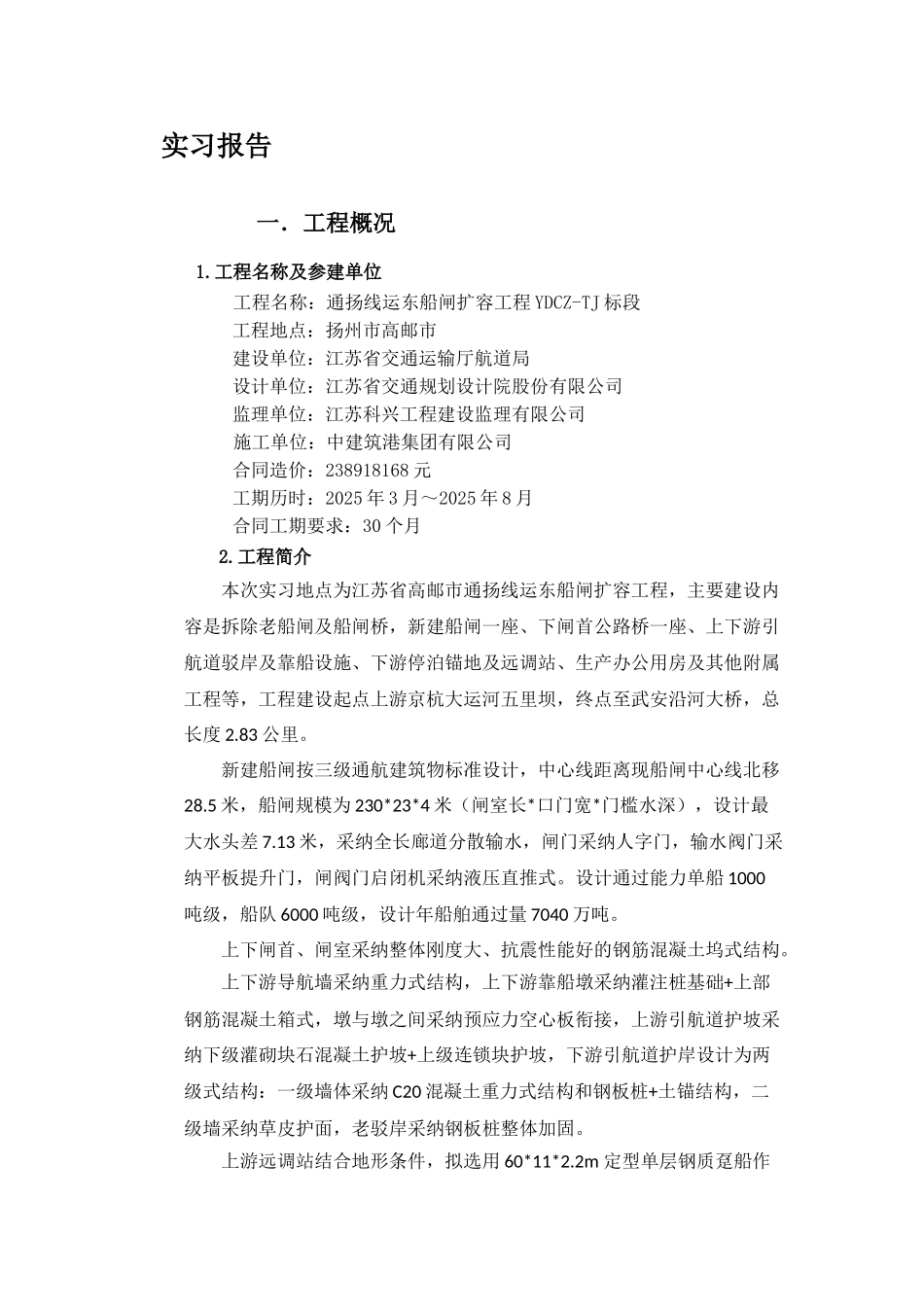

实习报告 一.工程概况1.工程名称及参建单位工程名称:通扬线运东船闸扩容工程 YDCZ-TJ 标段工程地点:扬州市高邮市建设单位:江苏省交通运输厅航道局设计单位:江苏省交通规划设计院股份有限公司 监理单位:江苏科兴工程建设监理有限公司 施工单位:中建筑港集团有限公司合同造价:238918168 元工期历时:2025 年 3 月~2025 年 8 月合同工期要求:30 个月2.工程简介本次实习地点为江苏省高邮市通扬线运东船闸扩容工程,主要建设内容是拆除老船闸及船闸桥,新建船闸一座、下闸首公路桥一座、上下游引航道驳岸及靠船设施、下游停泊锚地及远调站、生产办公用房及其他附属工程等,工程建设起点上游京杭大运河五里坝,终点至武安沿河大桥,总长度 2.83 公里。新建船闸按三级通航建筑物标准设计,中心线距离现船闸中心线北移28.5 米,船闸规模为 230*23*4 米(闸室长*口门宽*门槛水深),设计最大水头差 7.13 米,采纳全长廊道分散输水,闸门采纳人字门,输水阀门采纳平板提升门,闸阀门启闭机采纳液压直推式。设计通过能力单船 1000吨级,船队 6000 吨级,设计年船舶通过量 7040 万吨。上下闸首、闸室采纳整体刚度大、抗震性能好的钢筋混凝土坞式结构。上下游导航墙采纳重力式结构,上下游靠船墩采纳灌注桩基础+上部钢筋混凝土箱式,墩与墩之间采纳预应力空心板衔接,上游引航道护坡采纳下级灌砌块石混凝土护坡+上级连锁块护坡,下游引航道护岸设计为两级式结构:一级墙体采纳 C20 混凝土重力式结构和钢板桩+土锚结构,二级墙采纳草皮护面,老驳岸采纳钢板桩整体加固。上游远调站结合地形条件,拟选用 60*11*2.2m 定型单层钢质趸船作为调度船,同时配备 3 艘 35*7*2.2m 趸船供船舶停靠。下游远方调度站、停泊锚地护岸采纳重力式结构。目前,船闸工程的主体工程已基本完成,闸首与闸室底板已完成一部分,正在进行闸首廊道等施工。船闸主体土建工程由“中建筑港集团有限公司”承建,扬州市航道管理处抽调精干力量组建工程建设办公室负责项目管理。 二.施工技术分析1,上下游围堰上游围堰为一级提防,围堰轴线距离上闸首上游面约 450m,围堰轴线总长约 380m,填筑围堰长 170m 和对老堤 210m 帮宽,上游围堰顶高程10.83m,标高 8.33m 以上边坡比为 1:3,水下边坡为 1:5,围堰背水坡在标高 7.0m 处设置 5m 宽平台。围堰迎水坡铺设一层土工布,坡面设两层袋装土防护;围堰背水坡 3.83m 高程以下设置砂...
