建筑起重机械安装与拆卸施工方案编制人:XX主 编:XX某建筑工程有限公司施工升降机装拆施工方案##工程位于 XX 市 XX 区东圳路北侧,由##建设工程有限公司承建,XX 工程管理有限公司监理,XX 房地产有限公司开发
建筑面积 109518
77㎡,建筑物高度为 99
99 米(室外地面至主要屋面板的板顶),地下室一层,地上分别为 25、30、32 层,一层层高 4
2 米,其余为 3 米
主体结构类型为现浇钢筋混凝土框架剪力墙结构
为保证施工升降机装拆施工安全,特制定以下安全措施
一、施工升降机的安装和拆卸1、升降机立柱的纵向中心至建筑物的距离,应根据说明书并视现场的施工条件确定
优先选择较小距离,以利整机的稳定
安装中心基础地面约 1
2㎡范围内能承受的压力不得小于 0
15MPa,基础用 C35 混凝土浇灌
2、安装和拆卸过程中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点
3、装上两节立柱后,要在其两个方面调整垂直度,并把梯笼就位
4、调试梯笼
调试导向滚轮与导轨间隙,以升降机不能自动下滑为限,并在离地面 10m 高度以内,做上下运动试验

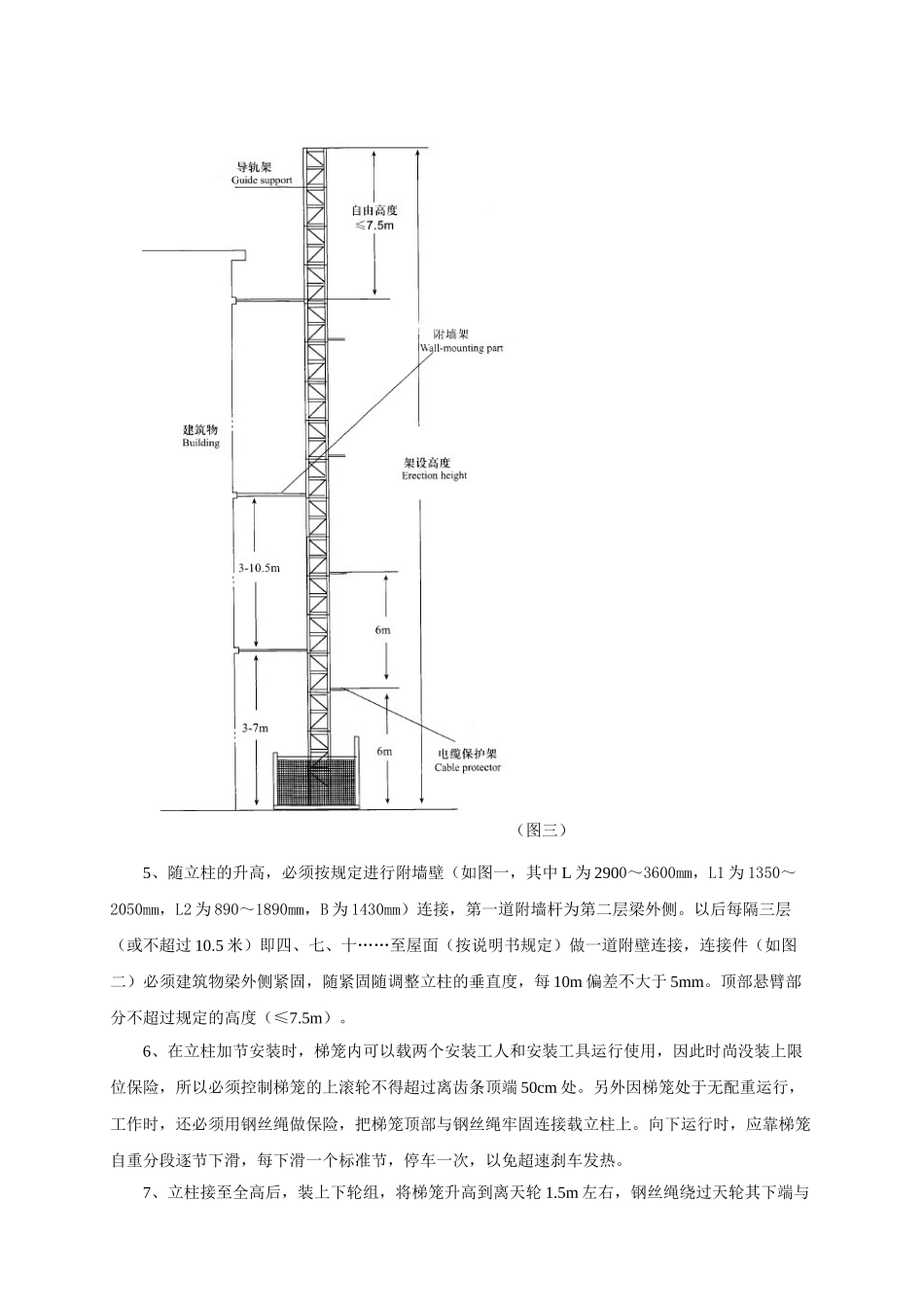

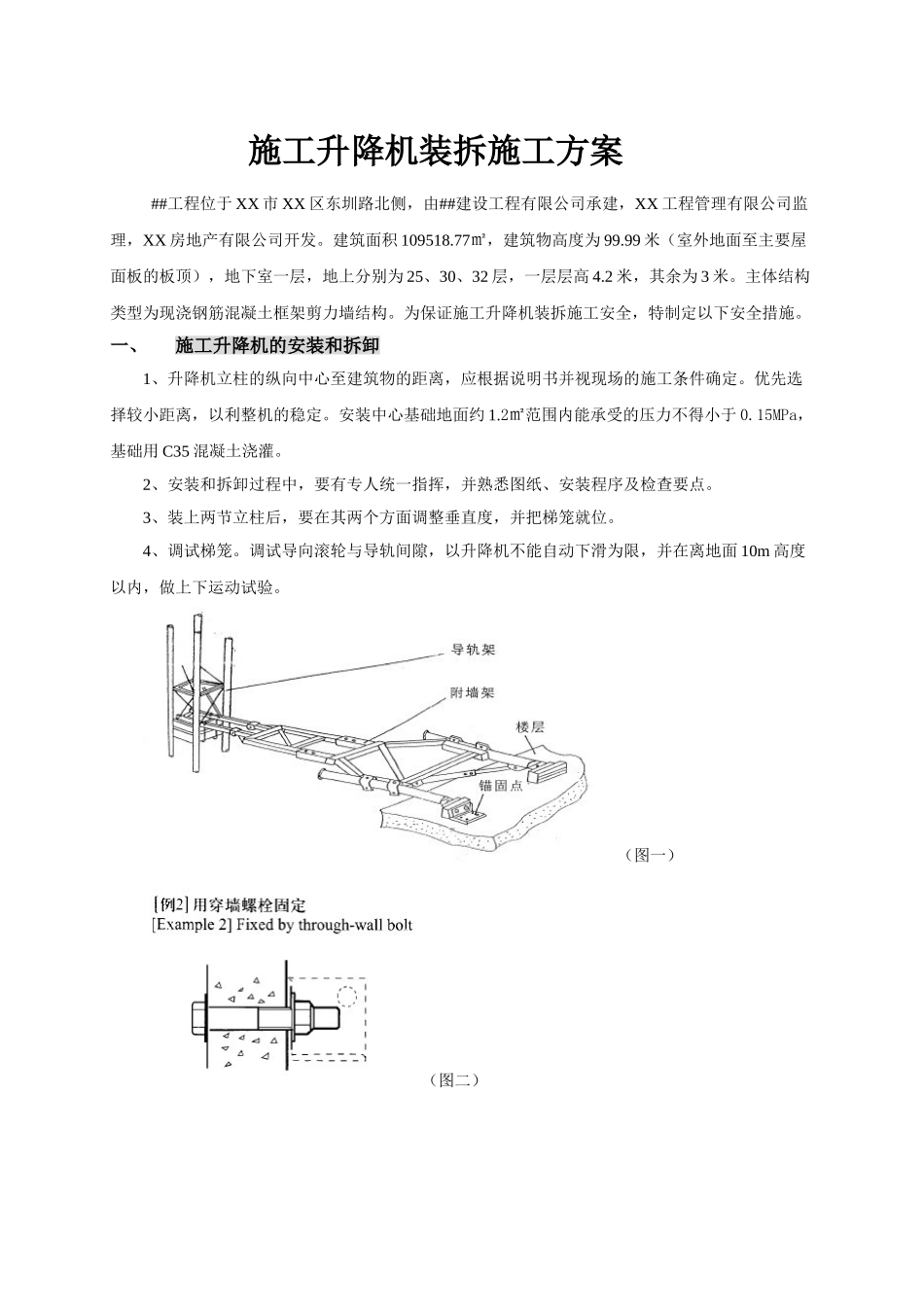

(图一)(图二)(图三)5、随立柱的升高,必须按规定进行附墙壁(如图一,其中 L 为 2900~3600mm,L1 为 1350~2050mm,L2 为 890~1890mm,B 为 1430mm)连接,第一道附墙杆为第二层梁外侧
以后每隔三层(或不超过 10
5 米)即四、七、十……至屋面(按说明书规定)做一道附壁连接,连接件(如图二)必须建筑物梁外侧紧固,随紧固随调整立柱的垂直度,每 10m 偏差不大于 5mm
顶部悬臂部分不超过规定的高度(≤7
6、在立柱加节安装时,梯笼内可以载两个安装工人和安装工具运行使用,因此时尚没装上限位保险,所以必须控制梯笼的上滚轮不得超过离齿条顶端 50cm 处
另外因梯笼处于无配重
