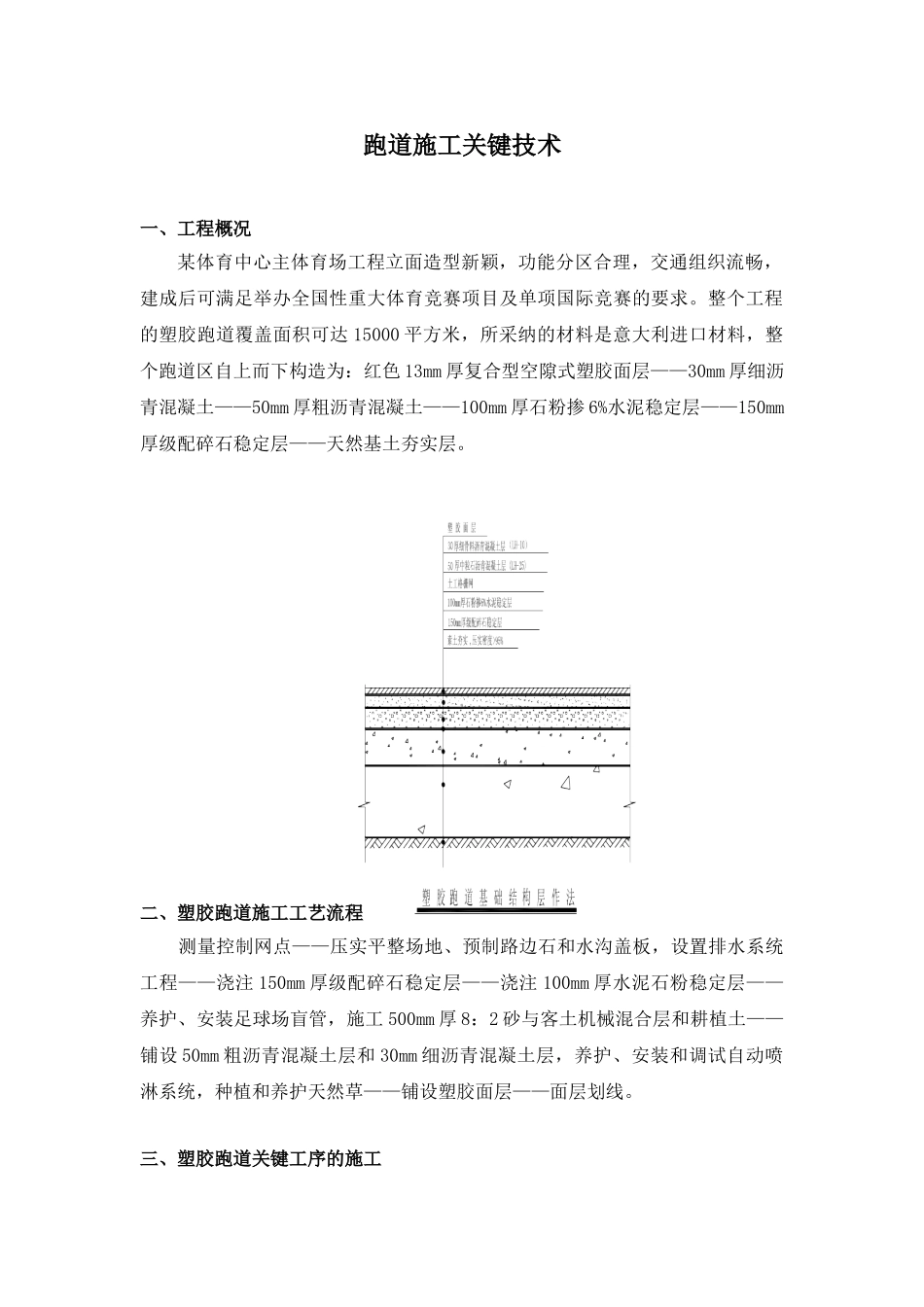

跑道施工关键技术一、工程概况某体育中心主体育场工程立面造型新颖,功能分区合理,交通组织流畅,建成后可满足举办全国性重大体育竞赛项目及单项国际竞赛的要求
整个工程的塑胶跑道覆盖面积可达 15000 平方米,所采纳的材料是意大利进口材料,整个跑道区自上而下构造为:红色 13mm 厚复合型空隙式塑胶面层——30mm 厚细沥青混凝土——50mm 厚粗沥青混凝土——100mm 厚石粉掺 6%水泥稳定层——150mm厚级配碎石稳定层——天然基土夯实层
二、塑胶跑道施工工艺流程测量控制网点——压实平整场地、预制路边石和水沟盖板,设置排水系统工程——浇注 150mm 厚级配碎石稳定层——浇注 100mm 厚水泥石粉稳定层——养护、安装足球场盲管,施工 500mm 厚 8:2 砂与客土机械混合层和耕植土——铺设 50mm 粗沥青混凝土层和 30mm 细沥青混凝土层,养护、安装和调试自动喷淋系统,种植和养护天然草——铺设塑胶面层——面层划线

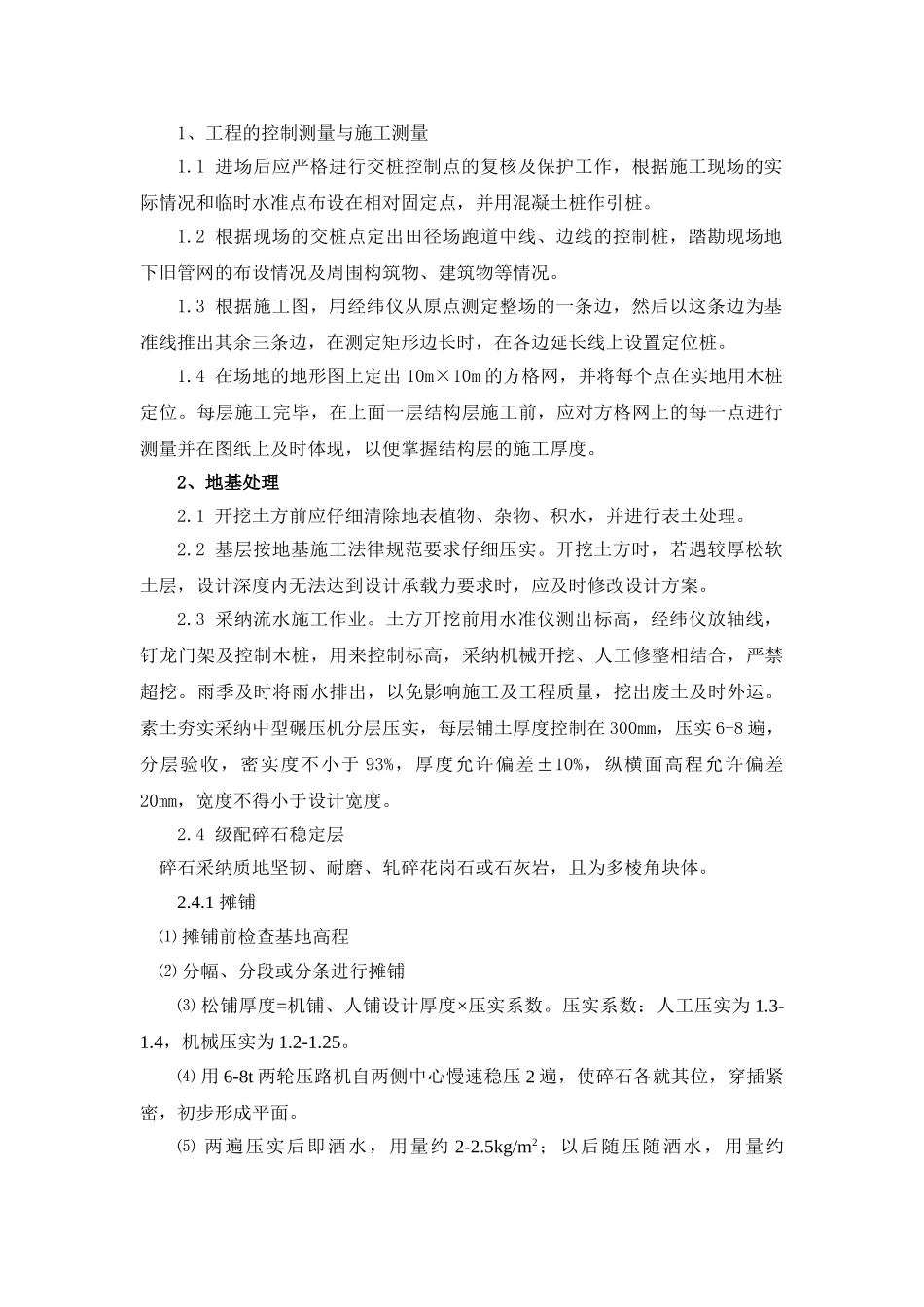

三、塑胶跑道关键工序的施工1、工程的控制测量与施工测量1
1 进场后应严格进行交桩控制点的复核及保护工作,根据施工现场的实际情况和临时水准点布设在相对固定点,并用混凝土桩作引桩
2 根据现场的交桩点定出田径场跑道中线、边线的控制桩,踏勘现场地下旧管网的布设情况及周围构筑物、建筑物等情况
3 根据施工图,用经纬仪从原点测定整场的一条边,然后以这条边为基准线推出其余三条边,在测定矩形边长时,在各边延长线上设置定位桩
4 在场地的地形图上定出 10m×10m 的方格网,并将每个点在实地用木桩定位
每层施工完毕,在上面一层结构层施工前,应对方格网上的每一点进行测量并在图纸上及时体现,以便掌握结构层的施工厚度
2、地基处理2
1 开挖土方前应仔细清除地表植物、杂物、积水,并进行表土处理
2 基层按地基施工法律规范要求仔细压实
开挖土方时,若遇较厚松软
