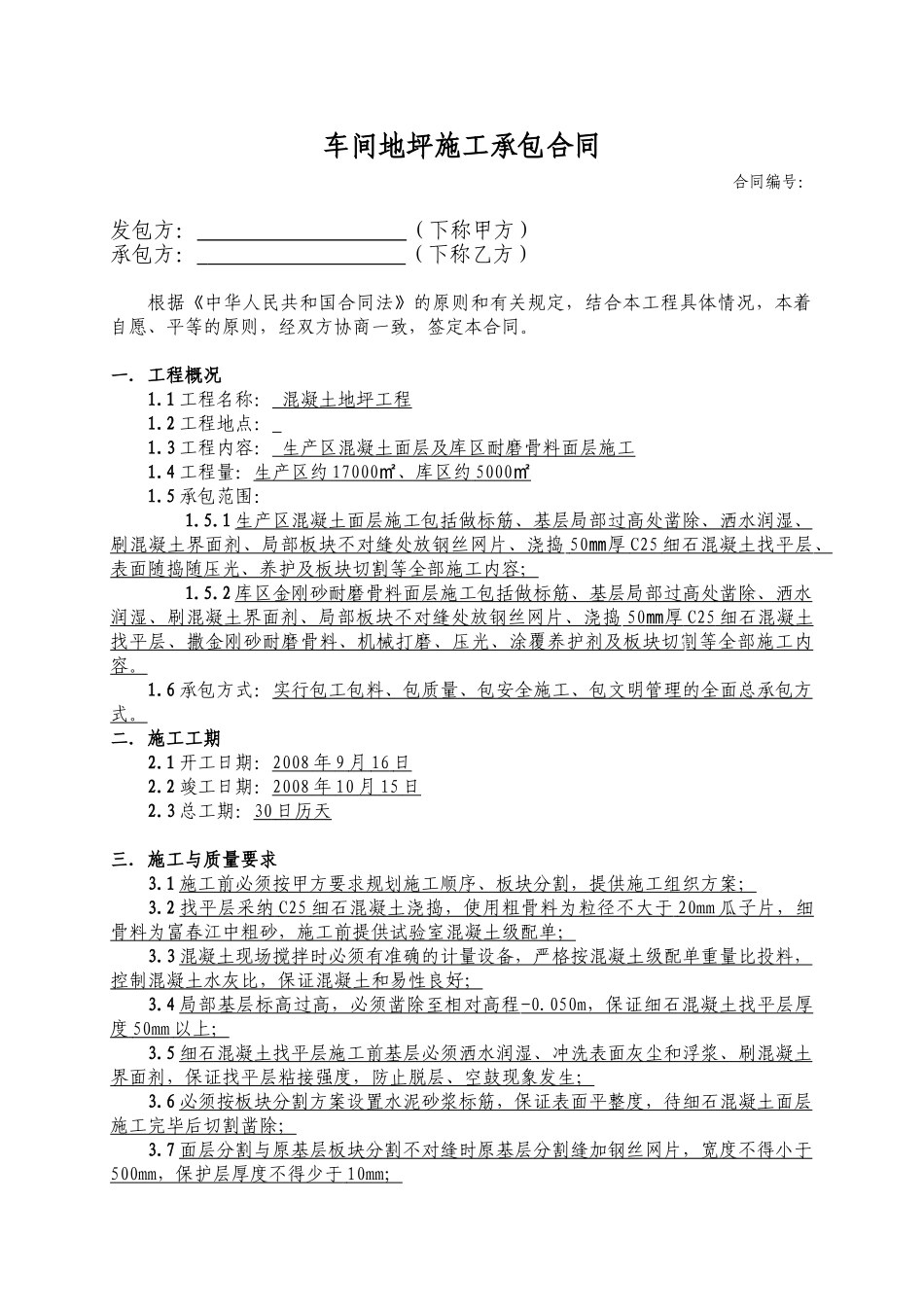

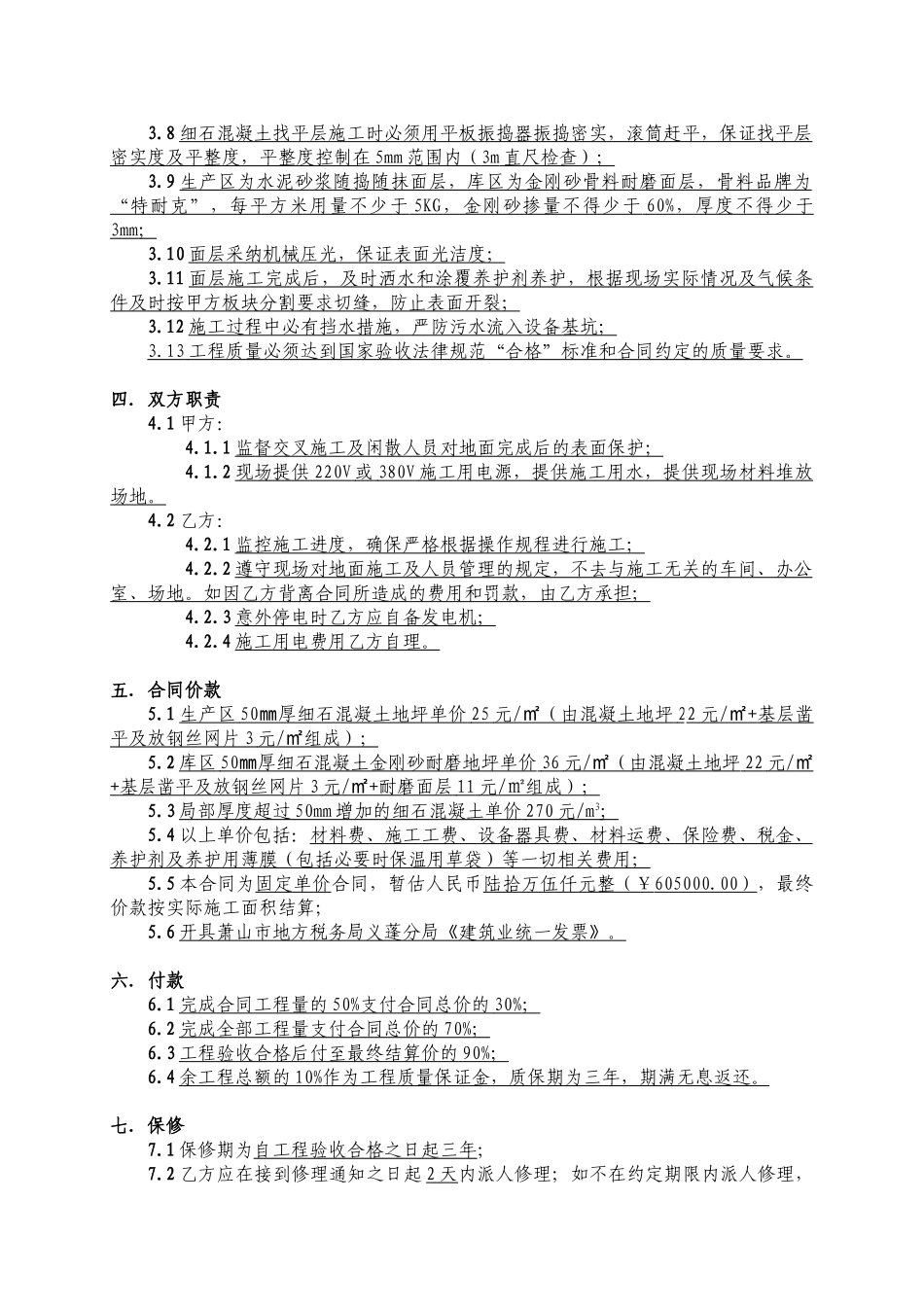

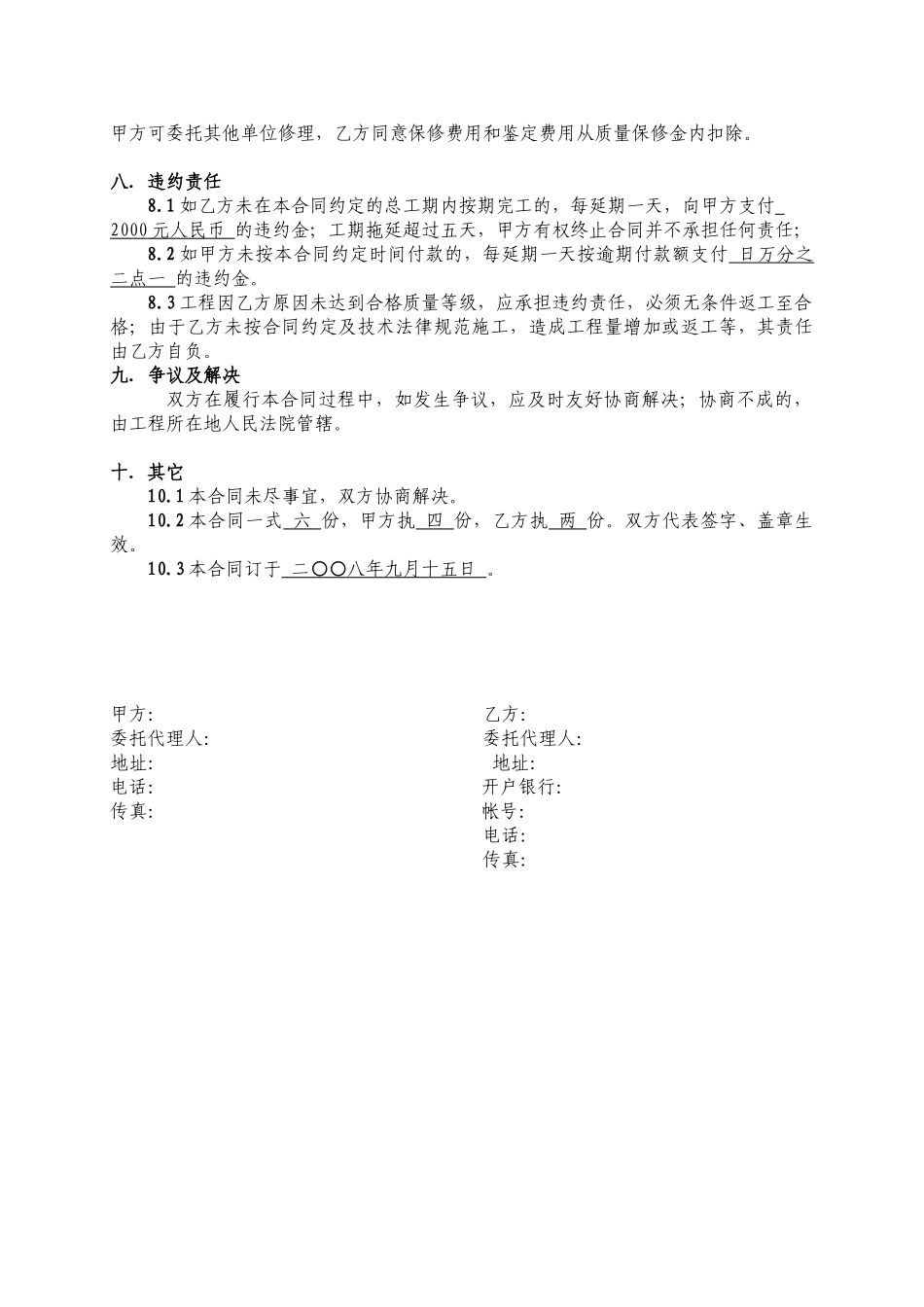

车间地坪施工承包合同 合同编号: 发包方: (下称甲方)承包方: (下称乙方)根据《中华人民共和国合同法》的原则和有关规定,结合本工程具体情况,本着自愿、平等的原则,经双方协商一致,签定本合同。一.工程概况1.1 工程名称: 混凝土地坪工程1.2 工程地点: 1.3 工程内容: 生产区混凝土面层及库区耐磨骨料面层施工1.4 工程量:生产区约 17000 、库区约㎡ 5000 ㎡ 1.5 承包范围:1.5.1 生产区混凝土面层施工包括做标筋、基层局部过高处凿除、洒水润湿、刷混凝土界面剂、局部板块不对缝处放钢丝网片、浇捣 50 厚㎜ C25 细石混凝土找平层 、 表面随捣随压光、养护及板块切割等全部施工内容;1.5.2 库区金刚砂耐磨骨料面层施工包括做标筋、基层局部过高处凿除、洒水润湿、刷混凝土界面剂、局部板块不对缝处放钢丝网片、浇捣 50 厚㎜ C25 细石混凝土 找平层、撒金刚砂耐磨骨料、机械打磨、压光、涂覆养护剂及板块切割等全部施工内容。1.6 承包方式:实行包工包料、包质量、包安全施工、包文明管理的全面总承包方式。二.施工工期2.1 开工日期:2008 年 9 月 16 日 2.2 竣工日期:2008 年 10 月 15 日 2.3 总工期:30 日历天 三.施工与质量要求3.1 施工前必须按甲方要求规划施工顺序、板块分割,提供施工组织方案;3.2 找平层采纳 C25 细石混凝土浇捣,使用粗骨料为粒径不大于 20mm 瓜子片,细 骨料为富春江中粗砂,施工前提供试验室混凝土级配单;3.3 混凝土现场搅拌时必须有准确的计量设备,严格按混凝土级配单重量比投料,控制混凝土水灰比,保证混凝土和易性良好;3.4 局部基层标高过高,必须凿除至相对高程 -0.050m ,保证细石混凝土找平层厚 度 50mm 以上; 3.5 细石混凝土找平层施工前基层必须洒水润湿、冲洗表面灰尘和浮浆、刷混凝土界面剂,保证找平层粘接强度,防止脱层、空鼓现象发生;3.6 必须按板块分割方案设置水泥砂浆标筋,保证表面平整度,待细石混凝土面层施工完毕后切割凿除;3.7 面层分割与原基层板块分割不对缝时原基层分割缝加钢丝网片,宽度不得小于500mm ,保护层厚度不得少于 10mm ; 3.8 细石混凝土找平层施工时必须用平板振捣器振捣密实,滚筒赶平,保证找平层密实度及平整度,平整度控制在 5mm 范围内( 3m 直尺检查); 3.9 生产区为水泥砂浆随捣随抹面层,库区为金刚砂骨料耐磨面层,骨料品牌为“特耐克”,每平方米用量不少于 5...
