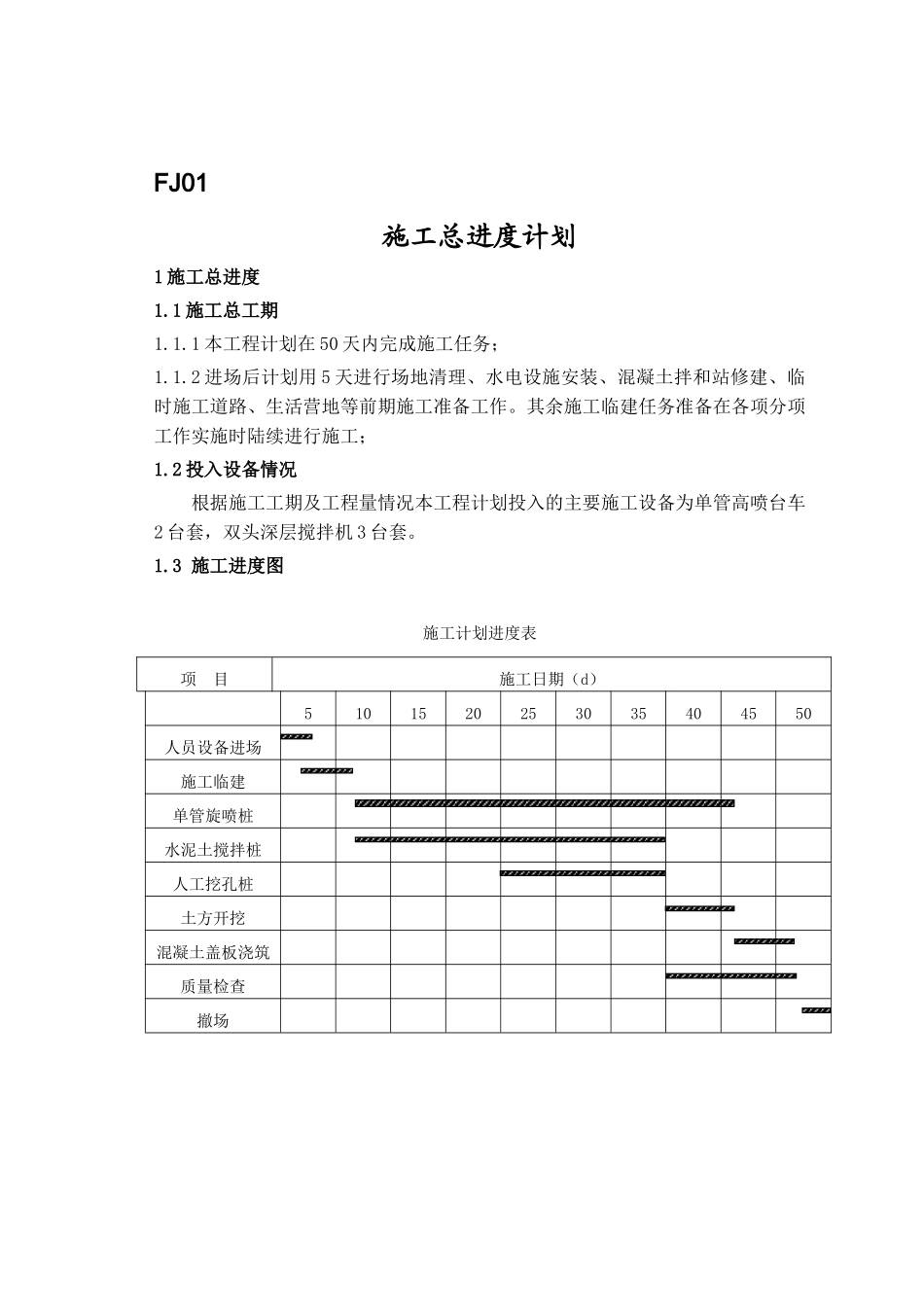

FJ01施工总进度计划1 施工总进度1
1 施工总工期1
1 本工程计划在 50 天内完成施工任务;1
2 进场后计划用 5 天进行场地清理、水电设施安装、混凝土拌和站修建、临时施工道路、生活营地等前期施工准备工作
其余施工临建任务准备在各项分项工作实施时陆续进行施工;1
2 投入设备情况根据施工工期及工程量情况本工程计划投入的主要施工设备为单管高喷台车2 台套,双头深层搅拌机 3 台套
3 施工进度图 施工计划进度表项 目施工日期(d)5101520253035404550人员设备进场施工临建单管旋喷桩水泥土搅拌桩人工挖孔桩土方开挖混凝土盖板浇筑质量检查撤场FJ02施 工 组 织 设 计1 编制依据1

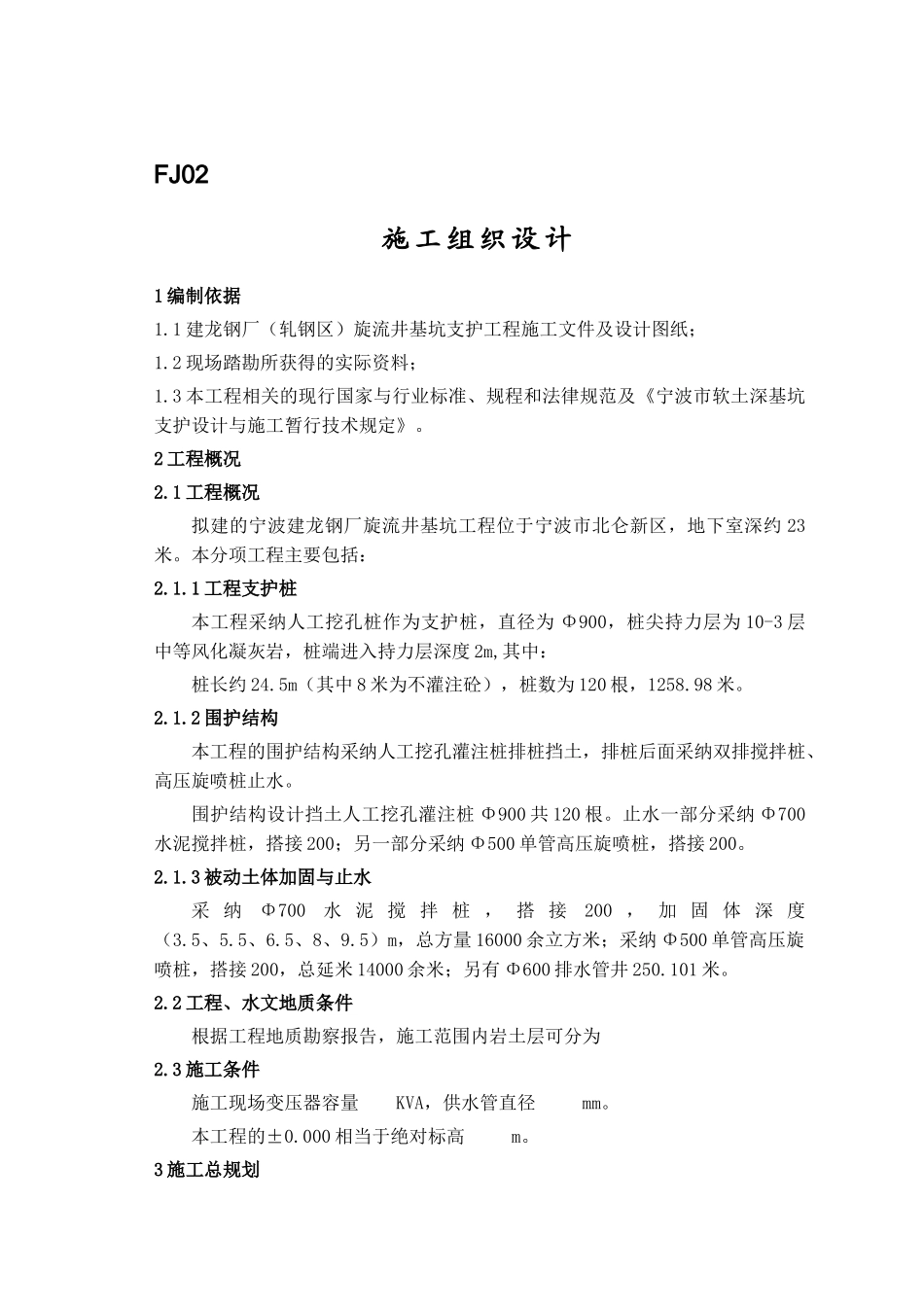

1 建龙钢厂(轧钢区)旋流井基坑支护工程施工文件及设计图纸;1
2 现场踏勘所获得的实际资料;1
3 本工程相关的现行国家与行业标准、规程和法律规范及《宁波市软土深基坑支护设计与施工暂行技术规定》
2 工程概况2
1 工程概况拟建的宁波建龙钢厂旋流井基坑工程位于宁波市北仑新区,地下室深约 23米
本分项工程主要包括:2
1 工程支护桩本工程采纳人工挖孔桩作为支护桩,直径为 Φ900,桩尖持力层为 10-3 层中等风化凝灰岩,桩端进入持力层深度 2m,其中:桩长约 24
5m(其中 8 米为不灌注砼),桩数为 120 根,1258
2 围护结构本工程的围护结构采纳人工挖孔灌注桩排桩挡土,排桩后面采纳双排搅拌桩、高压旋喷桩止水
围护结构设计挡土人工挖孔灌注桩 Φ900 共 120 根
止水一部分采纳 Φ700水泥搅拌桩,搭接 200;另一部分采纳 Φ500 单管高压旋喷桩,搭接 200
3 被动土体加固与止水采 纳Φ700水 泥 搅 拌 桩 , 搭 接200 , 加 固 体 深 度(3

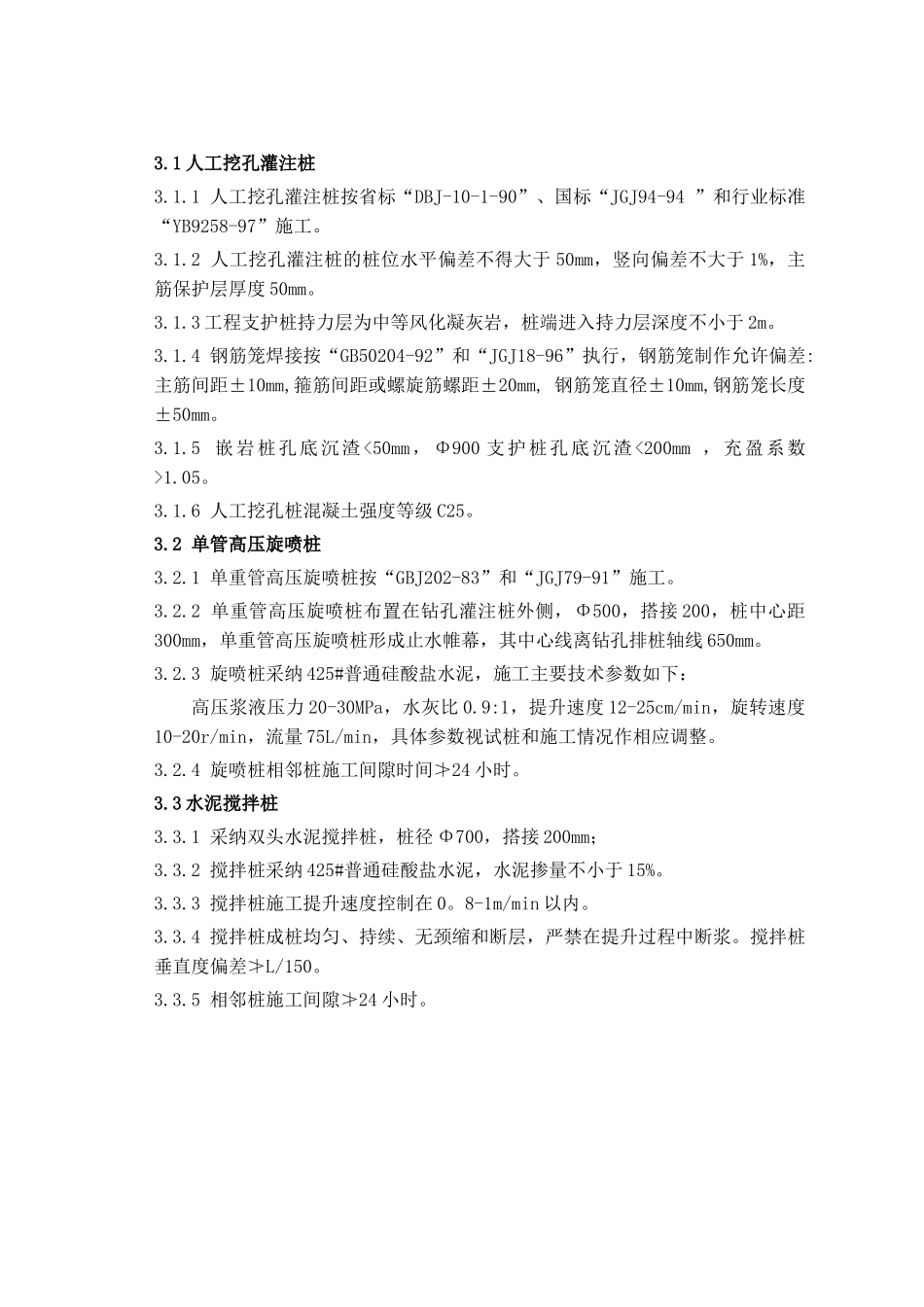

5)m,总方量 160
