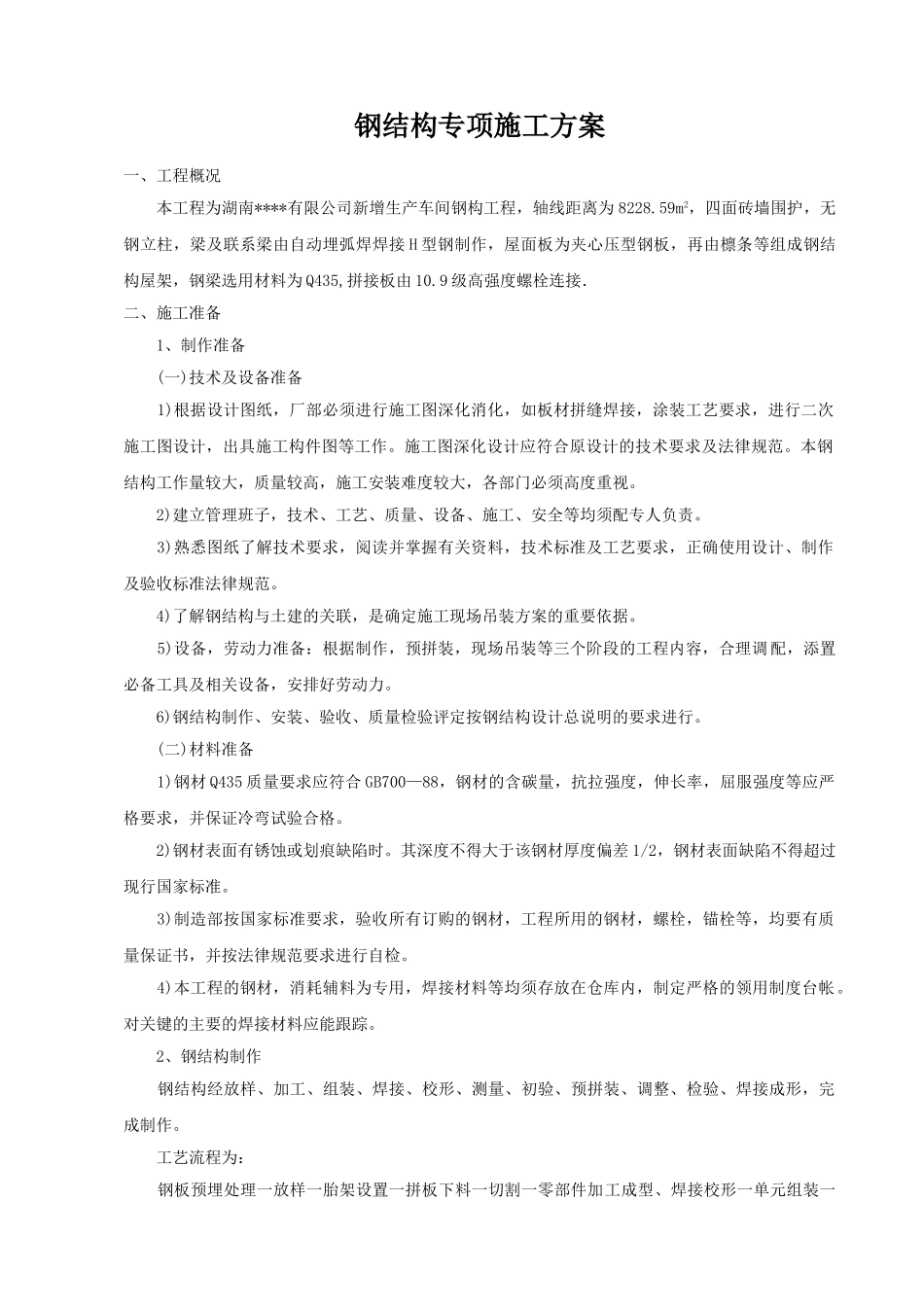

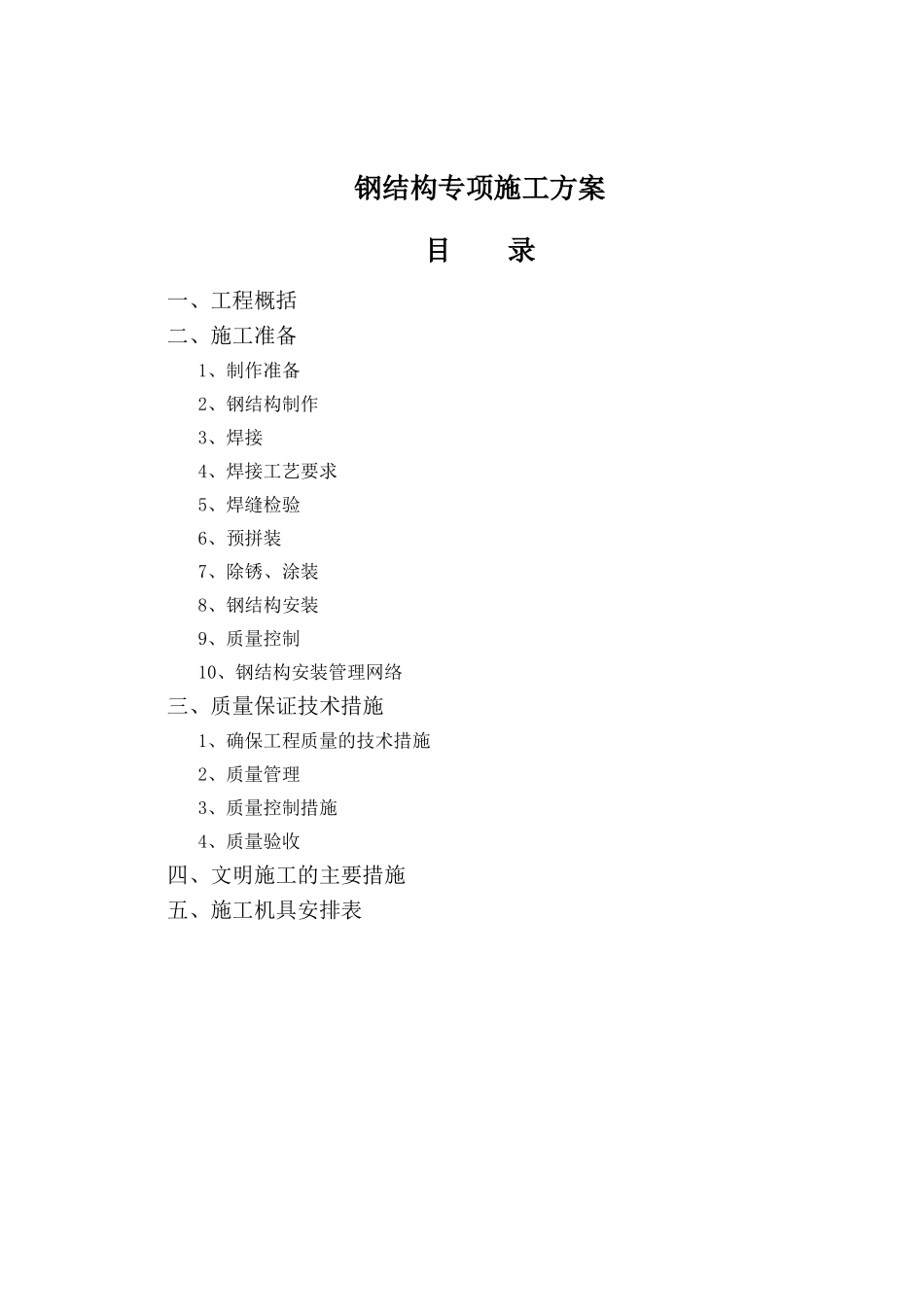

钢结构专项施工方案目 录一、工程概括二、施工准备1、制作准备2、钢结构制作3、焊接4、焊接工艺要求5、焊缝检验6、预拼装7、除锈、涂装8、钢结构安装9、质量控制10、钢结构安装管理网络三、质量保证技术措施1、确保工程质量的技术措施2、质量管理3、质量控制措施4、质量验收四、文明施工的主要措施五、施工机具安排表钢结构专项施工方案一、工程概况本工程为湖南****有限公司新增生产车间钢构工程,轴线距离为 8228
59m2,四面砖墙围护,无钢立柱,梁及联系梁由自动埋弧焊焊接 H 型钢制作,屋面板为夹心压型钢板,再由檩条等组成钢结构屋架,钢梁选用材料为 Q435,拼接板由 10
9 级高强度螺栓连接.二、施工准备 1、制作准备 (一)技术及设备准备 1)根据设计图纸,厂部必须进行施工图深化消化,如板材拼缝焊接,涂装工艺要求,进行二次施工图设计,出具施工构件图等工作
施工图深化设计应符合原设计的技术要求及法律规范
本钢结构工作量较大,质量较高,施工安装难度较大,各部门必须高度重视
2)建立管理班子,技术、工艺、质量、设备、施工、安全等均须配专人负责
3)熟悉图纸了解技术要求,阅读并掌握有关资料,技术标准及工艺要求,正确使用设计、制作及验收标准法律规范
4)了解钢结构与土建的关联,是确定施工现场吊装方案的重要依据
5)设备,劳动力准备:根据制作,预拼装,现场吊装等三个阶段的工程内容,合理调配,添置必备工具及相关设备,安排好劳动力
6)钢结构制作、安装、验收、质量检验评定按钢结构设计总说明的要求进行
(二)材料准备 1)钢材 Q435 质量要求应符合 GB700—88,钢材的含碳量,抗拉强度,伸长率,屈服强度等应严格要求,并保证冷弯试验合格
2)钢材表面有锈蚀或划痕缺陷时
其深度不得大于该钢材厚度偏差 1/2,钢材表面缺陷不得超过现行国家标准

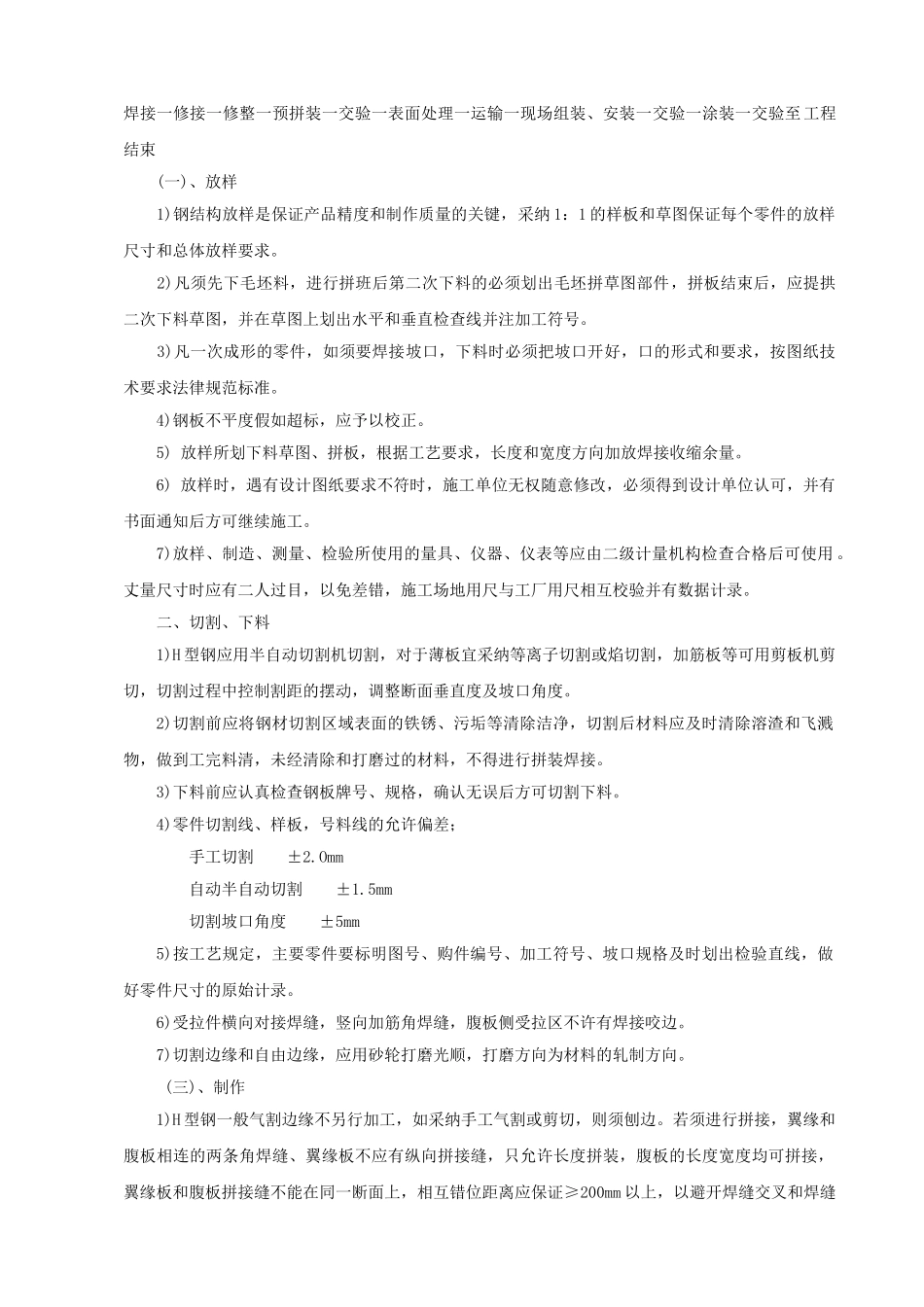

3)制造部按国家标准要求,验
