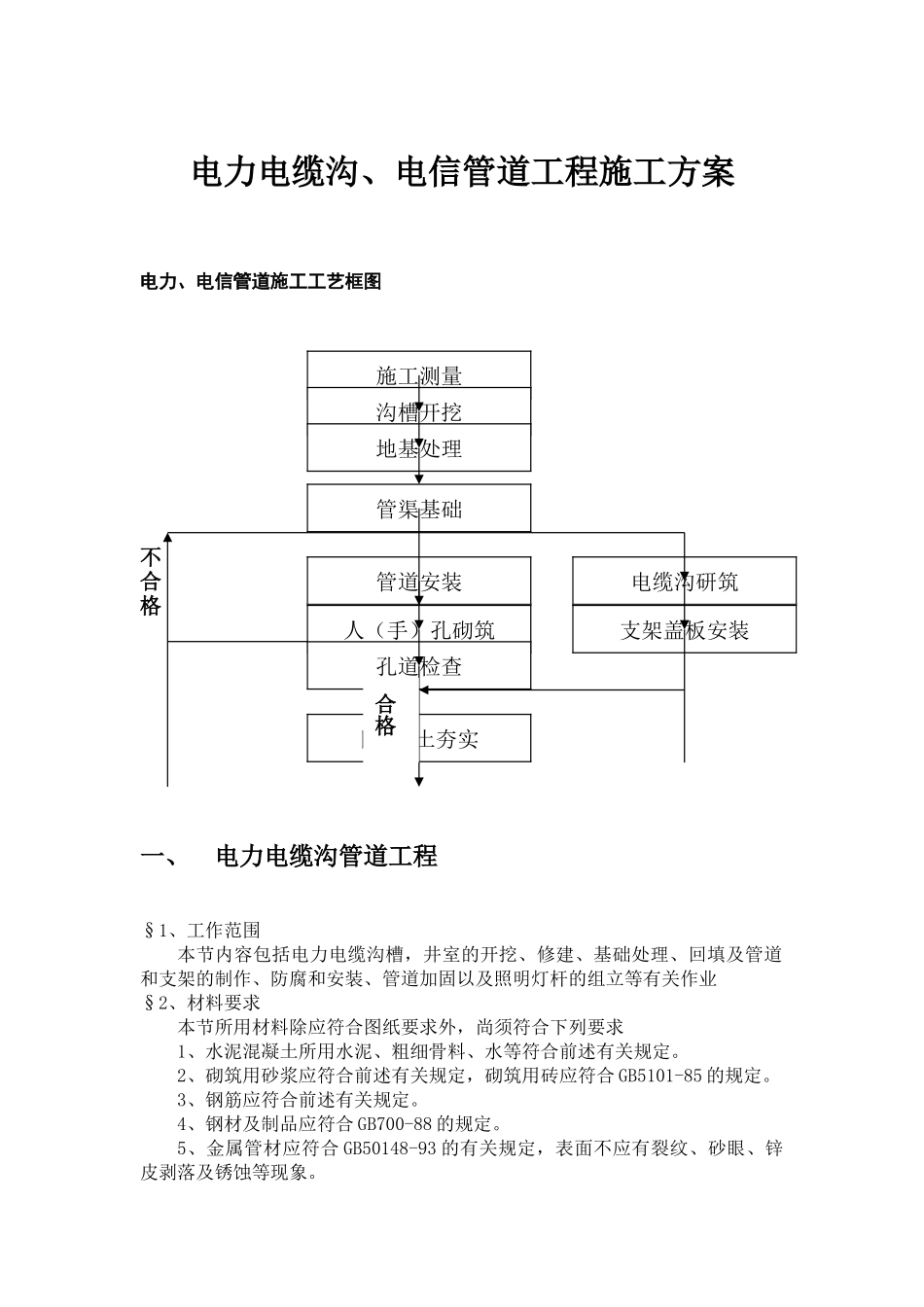

电力电缆沟、电信管道工程施工方案电力、电信管道施工工艺框图不合格一、 电力电缆沟管道工程§1、工作范围本节内容包括电力电缆沟槽,井室的开挖、修建、基础处理、回填及管道和支架的制作、防腐和安装、管道加固以及照明灯杆的组立等有关作业§2、材料要求本节所用材料除应符合图纸要求外,尚须符合下列要求1、水泥混凝土所用水泥、粗细骨料、水等符合前述有关规定
2、砌筑用砂浆应符合前述有关规定,砌筑用砖应符合 GB5101-85 的规定
3、钢筋应符合前述有关规定
4、钢材及制品应符合 GB700-88 的规定
5、金属管材应符合 GB50148-93 的有关规定,表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象
施工测量沟槽开挖地基处理管渠基础管道安装回 填 土夯实电缆沟研筑支架盖板安装人(手)孔砌筑孔道检查合格§3、一般规定1、开工前应按图纸要求和有关规定,与电力线路安装单位协商拟订施工方案,施工方案中应包括预留管道及预留沟槽的施工进度计划以及与电力施工相互配合的有关问题,经监理工程师批准后,方可施工
2、施工前根据施工图纸及前述有关测量放线的规定进行定位测量施工放线,并报监理工程师批准
3、施工时应根据合同及图纸的有关规定进行采购材料,材料的验收、运输、保管应符合法律规范有关规定
4、在施工中应参照 GB50168-92 和有关电力线路敷设部分的设计图纸,对所施工的沟槽、井室、支架的位置,尺寸及要求进行核对;发现矛盾或不符时,应立即报监理工程师核对处理
5、管道及沟槽在交付安装前,应将管道及沟槽内的杂物、废料等清理洁净,并对所有建筑的位置、标高及质量按图纸和 GBJ301-88 及有关规定进行检验,并报监理工程师审核
6、安装完成后,应根据图纸和监理工程师指示要求,及时进行回填并对预埋件的补遗、开孔、扩孔造成的破损进行修补和修饰
§4、沟槽开挖与回填一、施工要求请参照有关章节进行施工
