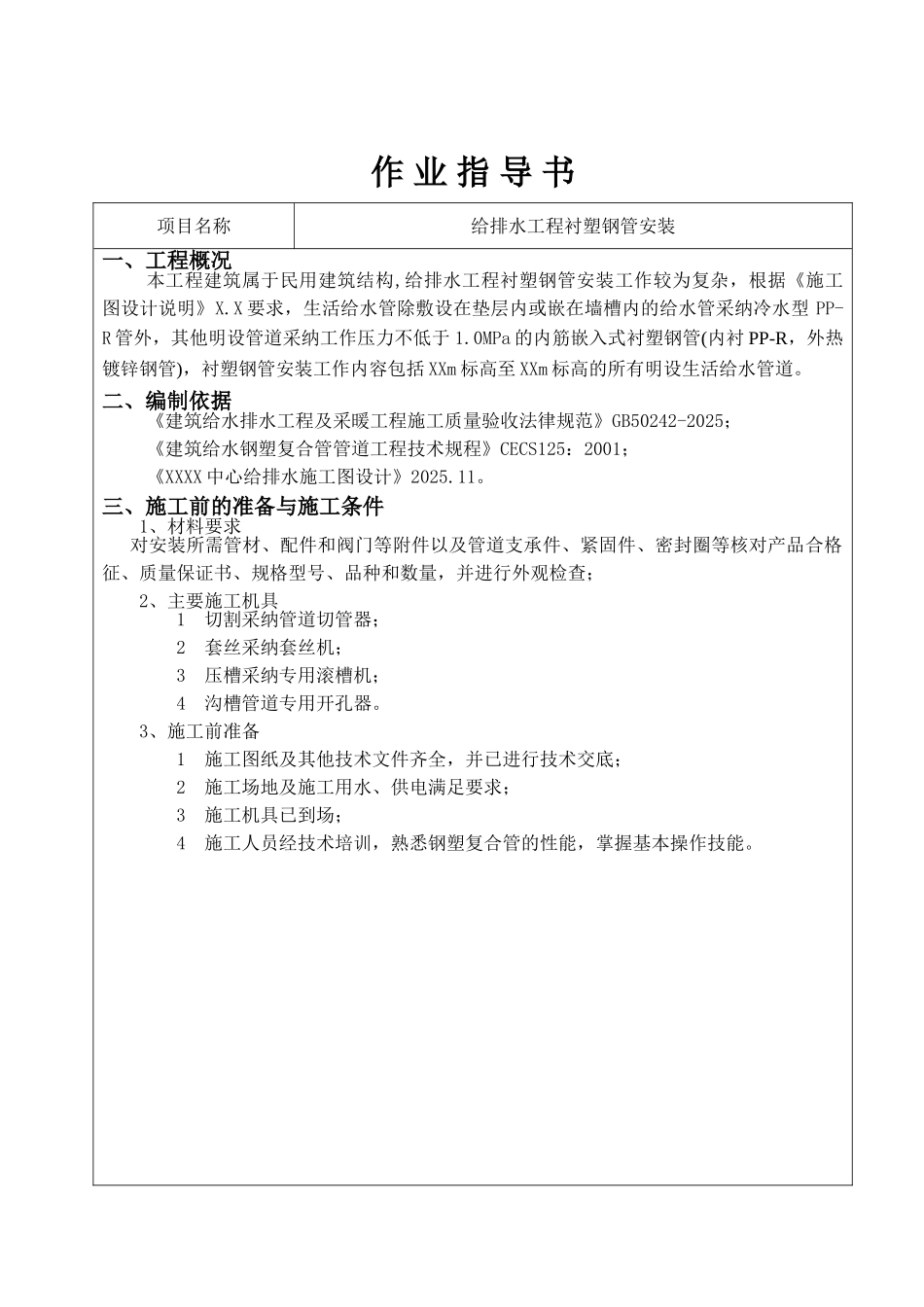

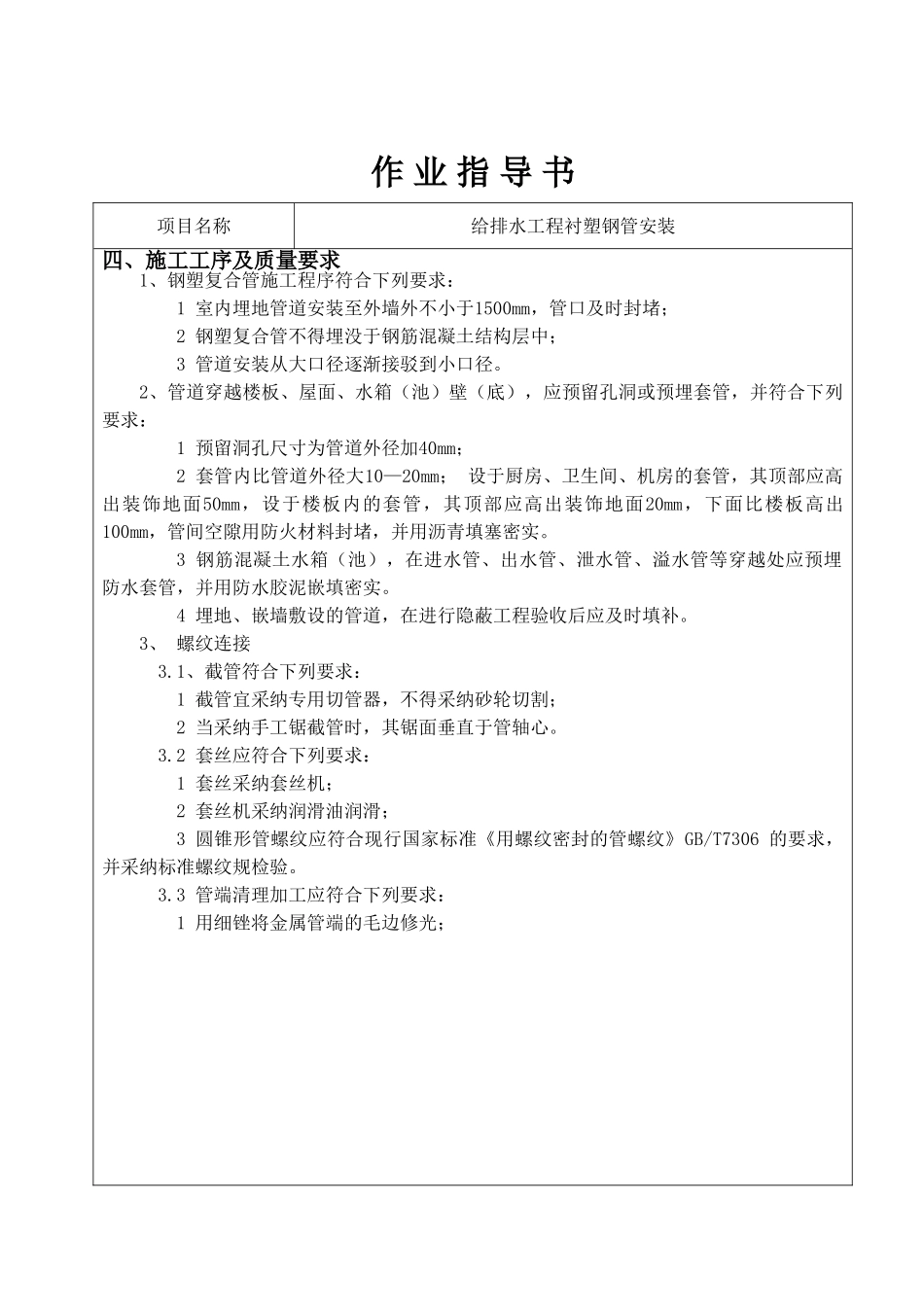

编号: 002 施 工 作 业 指 导 书 项目名称:XX 项目给排水工程衬塑钢管安装 编制单位:某安装集团第三分公司编制: 日期: 2009-10-28作 业 指 导 书项目名称给排水工程衬塑钢管安装一、工程概况本工程建筑属于民用建筑结构,给排水工程衬塑钢管安装工作较为复杂,根据《施工图设计说明》X.X 要求,生活给水管除敷设在垫层内或嵌在墙槽内的给水管采纳冷水型 PP-R 管外,其他明设管道采纳工作压力不低于 1.0MPa 的内筋嵌入式衬塑钢管(内衬 PP-R,外热镀锌钢管),衬塑钢管安装工作内容包括 XXm 标高至 XXm 标高的所有明设生活给水管道。二、编制依据《建筑给水排水工程及采暖工程施工质量验收法律规范》GB50242-2025;《建筑给水钢塑复合管管道工程技术规程》CECS125:2001;《XXXX 中心给排水施工图设计》2025.11。三、施工前的准备与施工条件1、材料要求对安装所需管材、配件和阀门等附件以及管道支承件、紧固件、密封圈等核对产品合格征、质量保证书、规格型号、品种和数量,并进行外观检查;2、主要施工机具1 切割采纳管道切管器; 2 套丝采纳套丝机; 3 压槽采纳专用滚槽机;4 沟槽管道专用开孔器。 3、施工前准备1 施工图纸及其他技术文件齐全,并已进行技术交底;2 施工场地及施工用水、供电满足要求; 3 施工机具已到场;4 施工人员经技术培训,熟悉钢塑复合管的性能,掌握基本操作技能。作 业 指 导 书项目名称给排水工程衬塑钢管安装四、施工工序及质量要求1、钢塑复合管施工程序符合下列要求: 1 室内埋地管道安装至外墙外不小于1500mm,管口及时封堵; 2 钢塑复合管不得埋没于钢筋混凝土结构层中; 3 管道安装从大口径逐渐接驳到小口径。2、管道穿越楼板、屋面、水箱(池)壁(底),应预留孔洞或预埋套管,并符合下列要求: 1 预留洞孔尺寸为管道外径加40mm; 2 套管内比管道外径大10—20mm; 设于厨房、卫生间、机房的套管,其顶部应高出装饰地面50mm,设于楼板内的套管,其顶部应高出装饰地面20mm,下面比楼板高出100mm,管间空隙用防火材料封堵,并用沥青填塞密实。3 钢筋混凝土水箱(池),在进水管、出水管、泄水管、溢水管等穿越处应预埋防水套管,并用防水胶泥嵌填密实。4 埋地、嵌墙敷设的管道,在进行隐蔽工程验收后应及时填补。 3、 螺纹连接 3.1、截管符合下列要求: 1 截管宜采纳专用切管器,不得采纳砂轮切割;2 当采纳手工锯截管时,其锯面垂直于管轴心...
