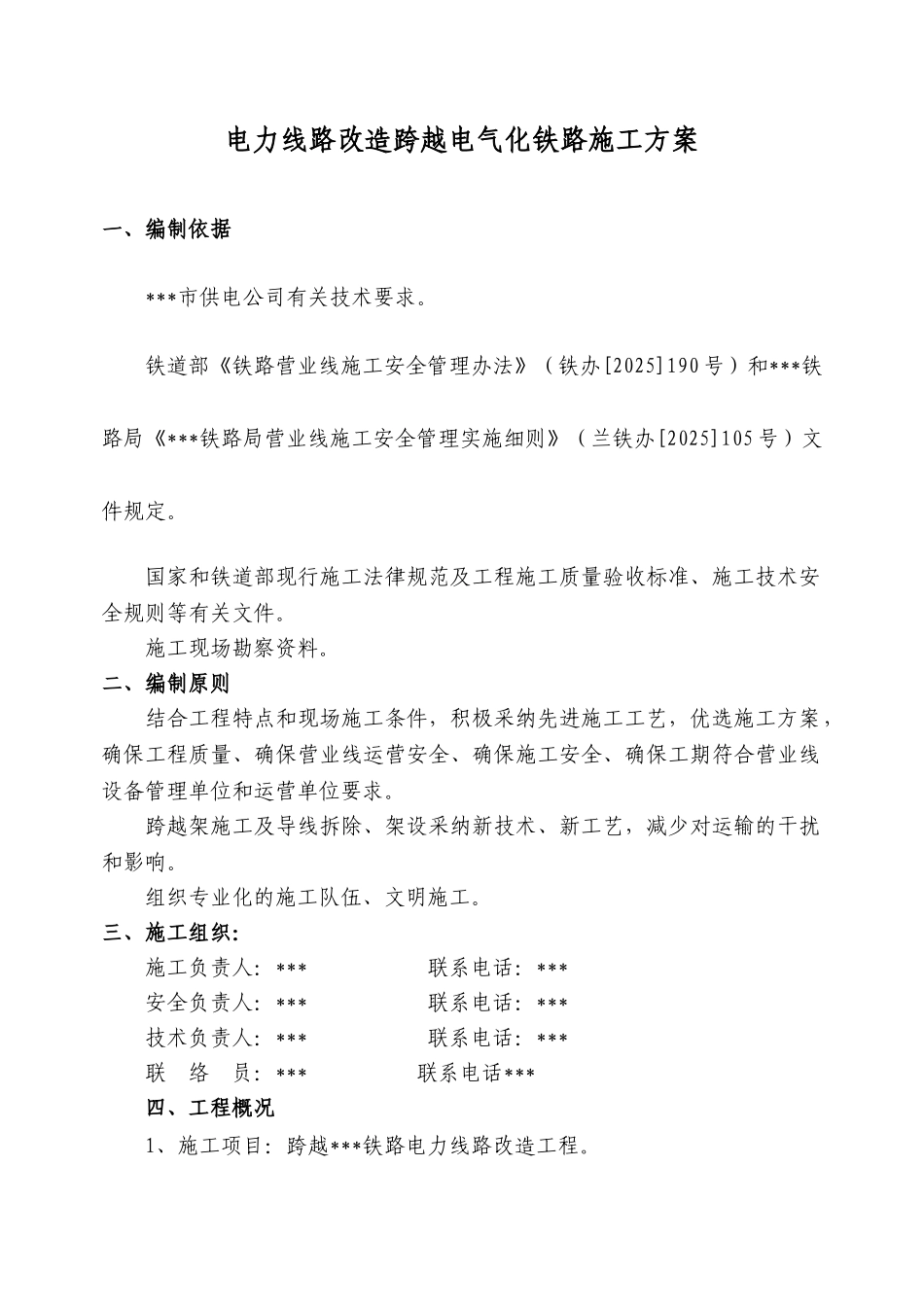

电力线路改造跨越电气化铁路工程施 工 方 案 编 制: 审 核: 批 准: 2025 年 05 月电力线路改造跨越电气化铁路施工方案一、编制依据***市供电公司有关技术要求
铁道部《铁路营业线施工安全管理办法》(铁办[2025]190 号)和***铁路局《***铁路局营业线施工安全管理实施细则》(兰铁办[2025]105 号)文件规定
国家和铁道部现行施工法律规范及工程施工质量验收标准、施工技术安全规则等有关文件
施工现场勘察资料
二、编制原则结合工程特点和现场施工条件,积极采纳先进施工工艺,优选施工方案,确保工程质量、确保营业线运营安全、确保施工安全、确保工期符合营业线设备管理单位和运营单位要求
跨越架施工及导线拆除、架设采纳新技术、新工艺,减少对运输的干扰和影响
组织专业化的施工队伍、文明施工
三、施工组织:施工负责人:*** 联系电话:***安全负责人:*** 联系电话:***技术负责人:*** 联系电话:***联 络 员:*** 联系电话***四、工程概况1、施工项目:跨越***铁路电力线路改造工程

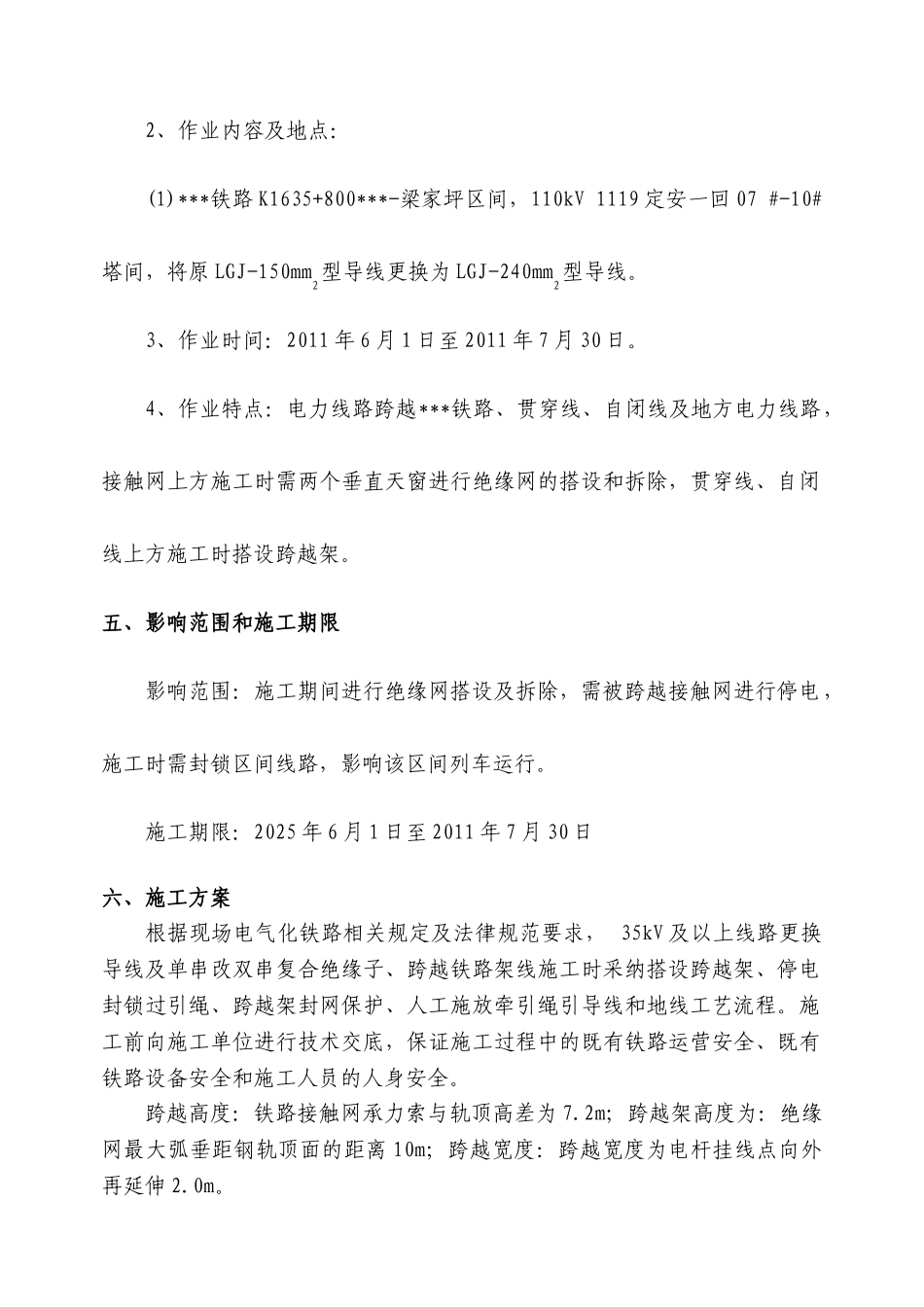

2、作业内容及地点: (1)***铁路 K1635+800***-梁家坪区间,110kV 1119 定安一回 07 #-10#塔间,将原 LGJ-150mm2型导线更换为 LGJ-240mm2型导线
3、作业时间:2011 年 6 月 1 日至 2011 年 7 月 30 日
4、作业特点:电力线路跨越***铁路、贯穿线、自闭线及地方电力线路,接触网上方施工时需两个垂直天窗进行绝缘网的搭设和拆除,贯穿线、自闭线上方施工时搭设跨越架
五、影响范围和施工期限影响范围:施工期间进行绝缘网搭设及拆除,需被跨越接触网进行停电,施工时需封锁区间线路,影响该区间列车运行
施工期限:2025 年 6 月 1 日至 2011 年 7 月 30 日六、施工方案根据现场电气化铁路相关规定及法
