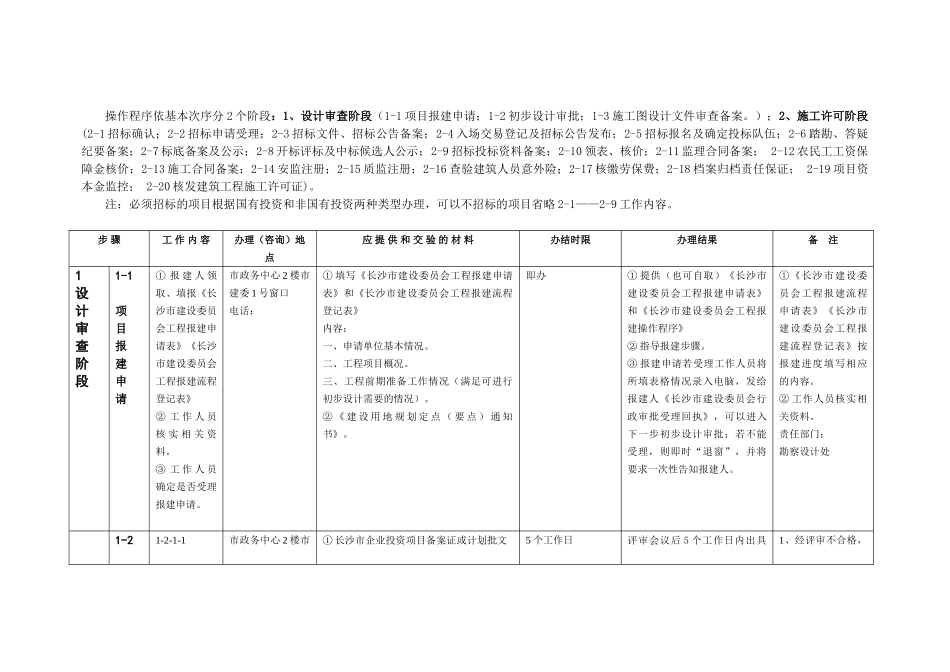

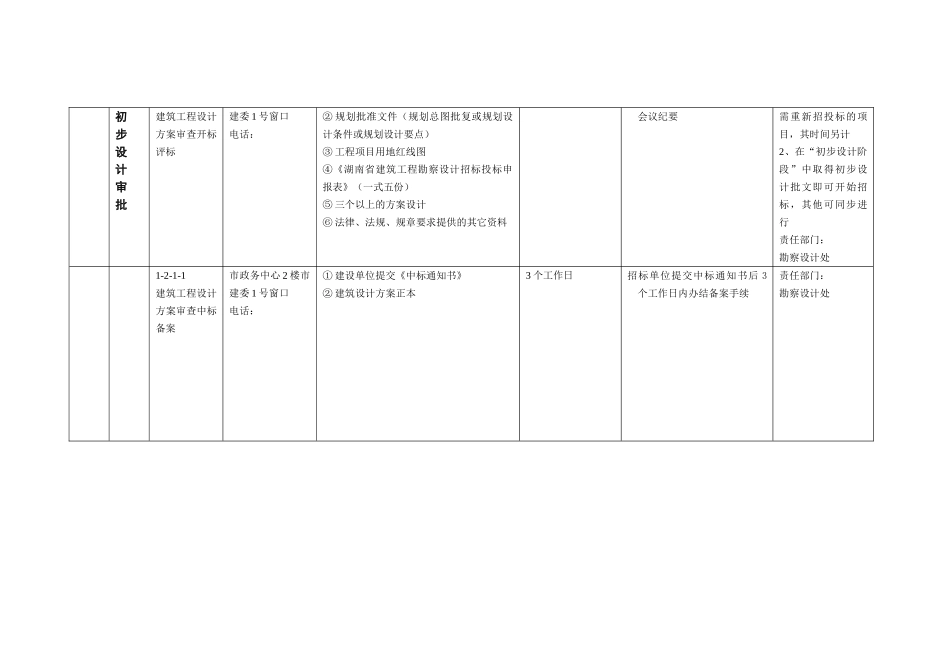

长沙市建设委员会工程报建指南 (试行)二 00 七年五月长 沙 市 建 设 委 员 会 工 程 报 建 操 作 程 序 (试行稿)操作程序依基本次序分 2 个阶段:1、设计审查阶段(1-1 项目报建申请;1-2 初步设计审批;1-3 施工图设计文件审查备案。);2、施工许可阶段(2-1 招标确认;2-2 招标申请受理;2-3 招标文件、招标公告备案;2-4 入场交易登记及招标公告发布;2-5 招标报名及确定投标队伍;2-6 踏勘、答疑纪要备案;2-7 标底备案及公示;2-8 开标评标及中标候选人公示;2-9 招标投标资料备案;2-10 领表、核价;2-11 监理合同备案; 2-12 农民工工资保障金核价;2-13 施工合同备案;2-14 安监注册;2-15 质监注册;2-16 查验建筑人员意外险;2-17 核缴劳保费;2-18 档案归档责任保证; 2-19 项目资本金监控; 2-20 核发建筑工程施工许可证)。注:必须招标的项目根据国有投资和非国有投资两种类型办理,可以不招标的项目省略 2-1——2-9 工作内容。 步 骤工 作 内 容办理(咨询)地点应 提 供 和 交 验 的 材 料办结时限办理结果备 注1设计审查阶段1-1项目报建申请① 报 建 人 领取、填报《长沙市建设委员会工程报建申请表》《长沙市建设委员会工程报建流程登记表》② 工 作 人 员核 实 相 关 资料。③ 工 作 人 员确定是否受理报建申请。市政务中心 2 楼市建委 1 号窗口电话:① 填写《长沙市建设委员会工程报建申请表》和《长沙市建设委员会工程报建流程登记表》内容:一、申请单位基本情况。二、工程项目概况。三、工程前期准备工作情况(满足可进行初步设计需要的情况)。② 《 建 设 用 地 规 划 定 点 ( 要 点 ) 通 知书》。即办① 提供(也可自取)《长沙市建设委员会工程报建申请表》和《长沙市建设委员会工程报建操作程序》② 指导报建步骤。③ 报建申请若受理工作人员将所填表格情况录入电脑,发给报建人《长沙市建设委员会行政审批受理回执》,可以进入下一步初步设计审批;若不能受理,则即时“退窗”,并将要求一次性告知报建人。①《长沙市建设委员会工程报建流程申请表》《长沙市建设委员会工程报建流程登记表》按报建进度填写相应的内容。② 工作人员核实相关资料。责任部门:勘察设计处1-21-2-1-1市政务中心 2 楼市① 长沙市企业投资项目备案证或计划批文5 个工作日评审会议后 5 个工作日内出具1、经评审不合格,初步...
