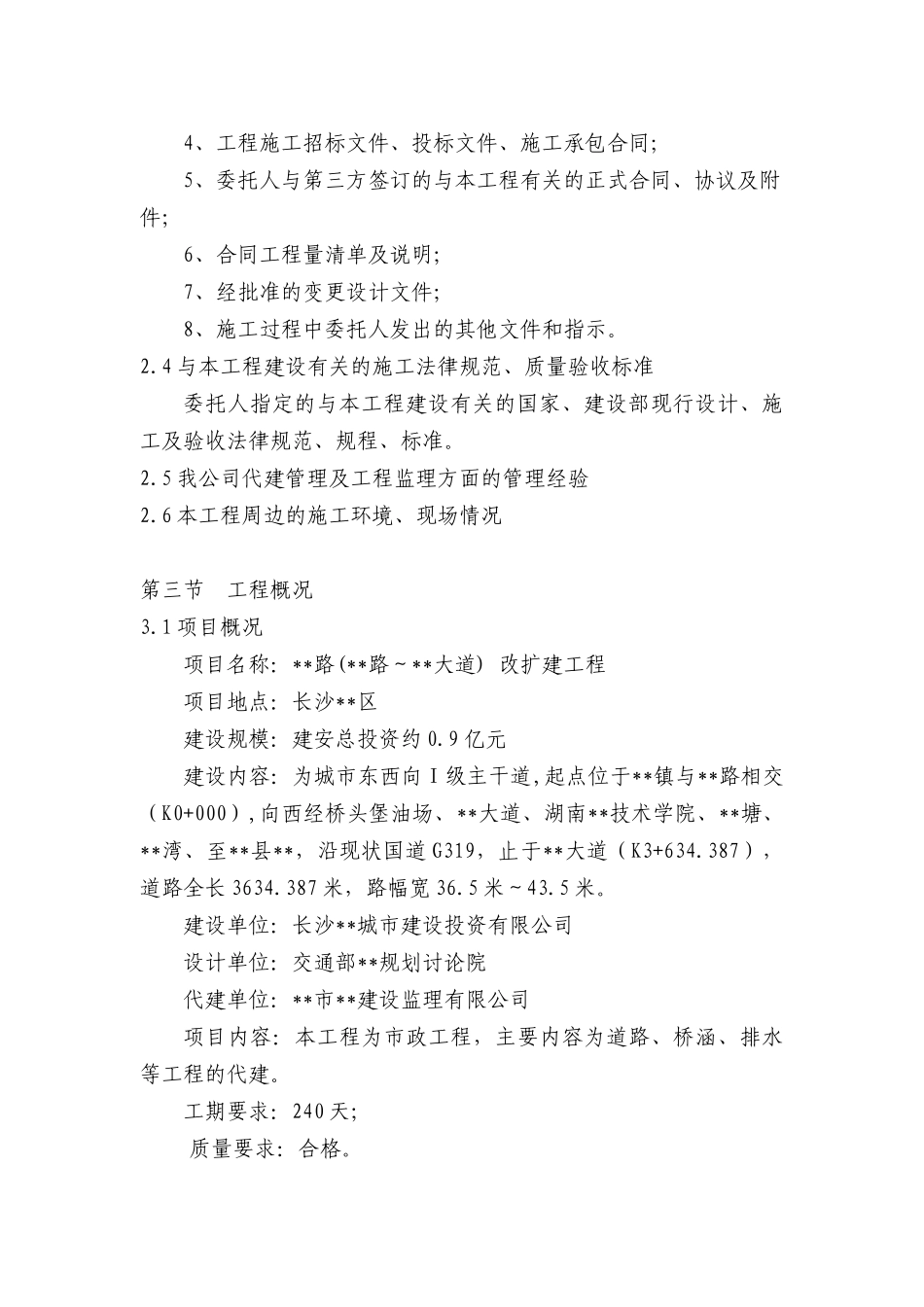

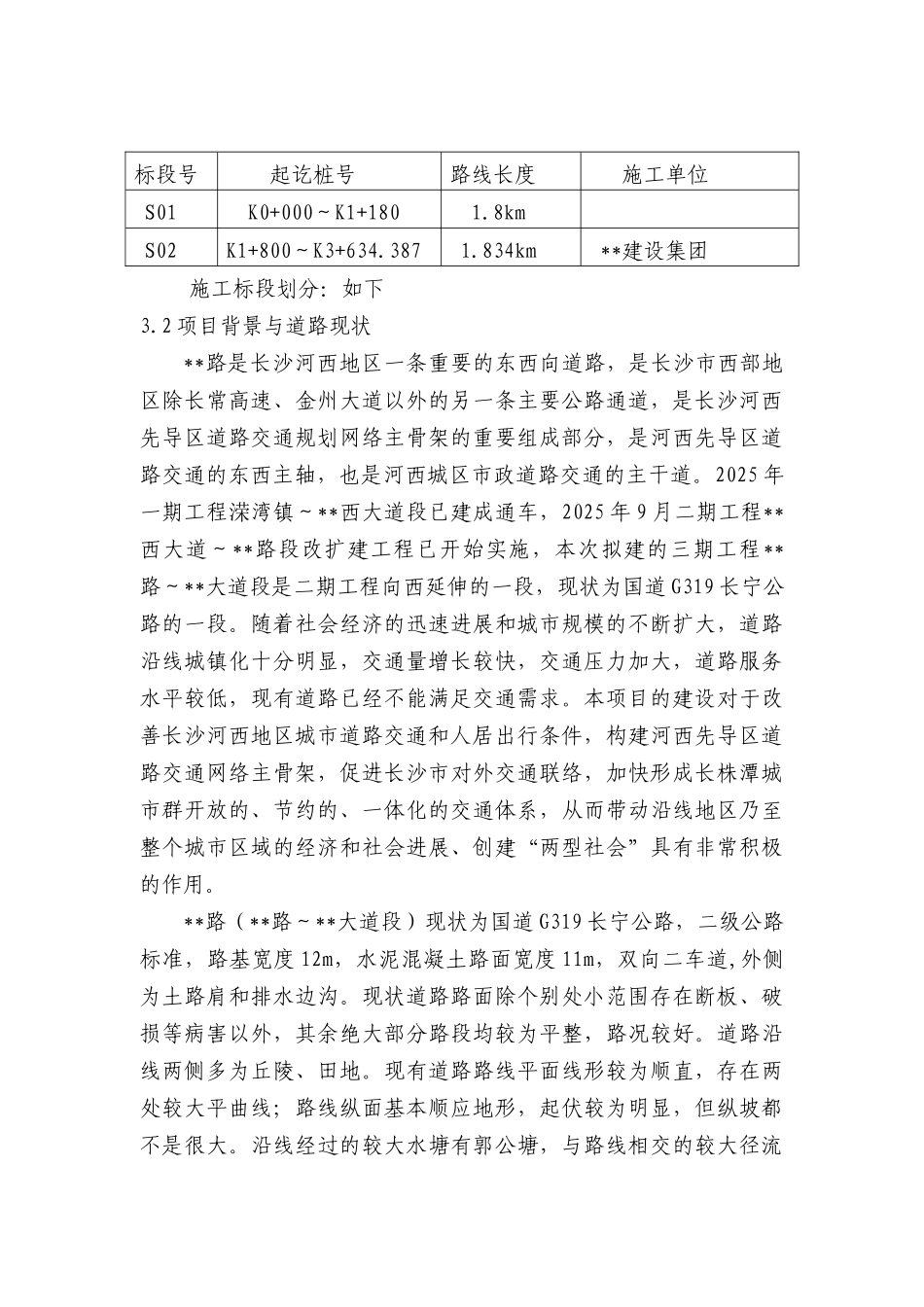

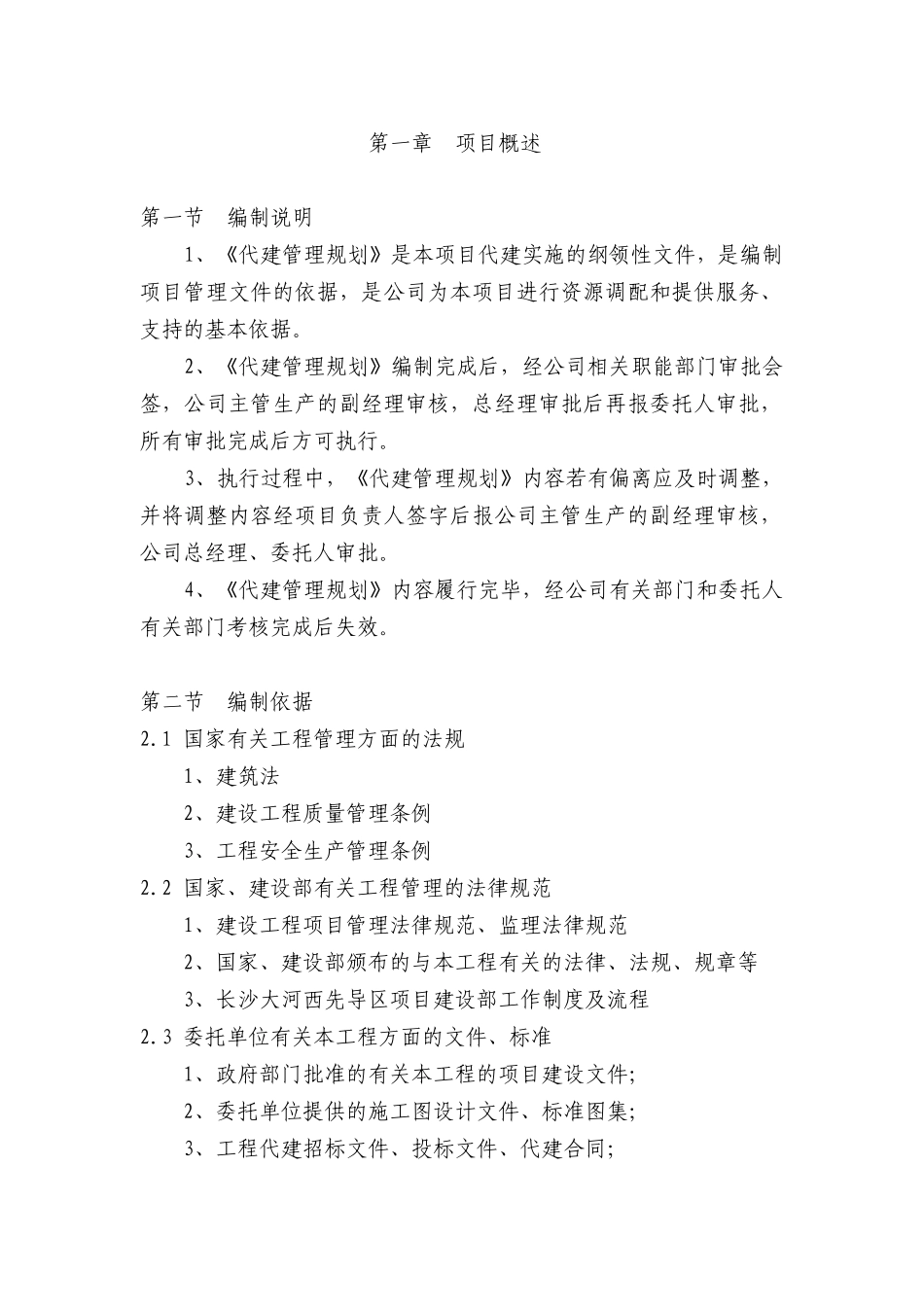

第一章项目概述第一节编制说明1、《代建管理规划》是本项目代建实施的纲领性文件,是编制项目管理文件的依据,是公司为本项目进行资源调配和提供服务、支持的基本依据。2、《代建管理规划》编制完成后,经公司相关职能部门审批会签,公司主管生产的副经理审核,总经理审批后再报委托人审批,所有审批完成后方可执行。3、执行过程中,《代建管理规划》内容若有偏离应及时调整,并将调整内容经项目负责人签字后报公司主管生产的副经理审核,公司总经理、委托人审批。4、《代建管理规划》内容履行完毕,经公司有关部门和委托人有关部门考核完成后失效。第二节 编制依据2.1 国家有关工程管理方面的法规1、建筑法 2、建设工程质量管理条例3、工程安全生产管理条例2.2 国家、建设部有关工程管理的法律规范1、建设工程项目管理法律规范、监理法律规范2、国家、建设部颁布的与本工程有关的法律、法规、规章等3、长沙大河西先导区项目建设部工作制度及流程2.3 委托单位有关本工程方面的文件、标准1、政府部门批准的有关本工程的项目建设文件;2、委托单位提供的施工图设计文件、标准图集;3、工程代建招标文件、投标文件、代建合同;4、工程施工招标文件、投标文件、施工承包合同; 5、委托人与第三方签订的与本工程有关的正式合同、协议及附件;6、合同工程量清单及说明;7、经批准的变更设计文件;8、施工过程中委托人发出的其他文件和指示。2.4 与本工程建设有关的施工法律规范、质量验收标准委托人指定的与本工程建设有关的国家、建设部现行设计、施工及验收法律规范、规程、标准。2.5 我公司代建管理及工程监理方面的管理经验2.6 本工程周边的施工环境、现场情况第三节 工程概况3.1 项目概况项目名称:**路(**路~**大道) 改扩建工程项目地点:长沙**区建设规模:建安总投资约 0.9 亿元建设内容:为城市东西向Ⅰ级主干道,起点位于**镇与**路相交(K0+000),向西经桥头堡油场、**大道、湖南**技术学院、**塘、**湾、至**县**,沿现状国道 G319,止于**大道(K3+634.387),道路全长 3634.387 米,路幅宽 36.5 米~43.5 米。建设单位:长沙**城市建设投资有限公司 设计单位:交通部**规划讨论院代建单位:**市**建设监理有限公司项目内容:本工程为市政工程,主要内容为道路、桥涵、排水等工程的代建。工期要求:240 天;质量要求:合格。施工标段划分:如下3.2 项目背景与道路现状**路是长沙河西地区一条重要的东西向道路,是长...
