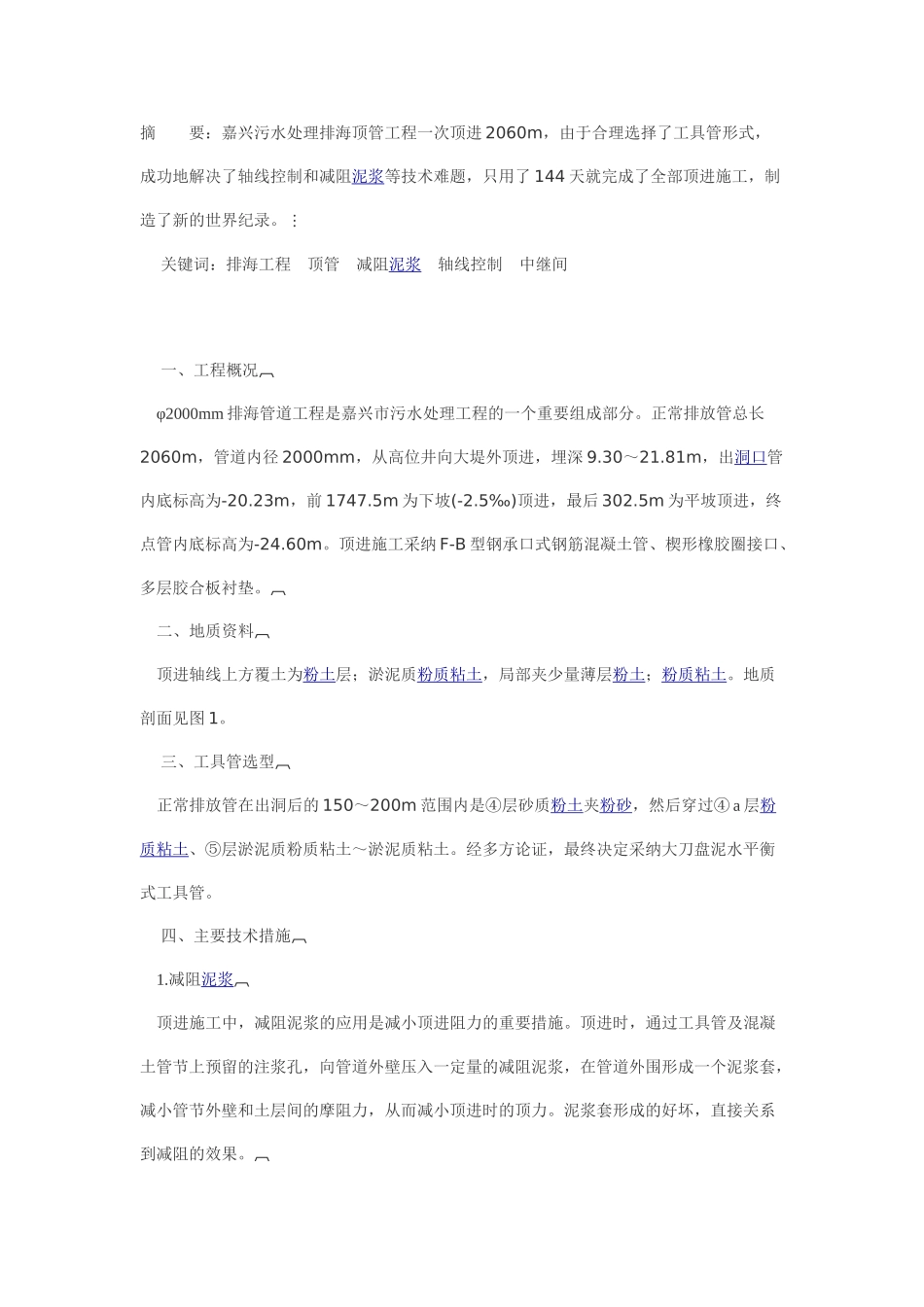

摘 要:嘉兴污水处理排海顶管工程一次顶进 2060m,由于合理选择了工具管形式,成功地解决了轴线控制和减阻泥浆等技术难题,只用了 144 天就完成了全部顶进施工,制造了新的世界纪录
关键词:排海工程 顶管 减阻泥浆 轴线控制 中继间 一、工程概况 φ2000mm 排海管道工程是嘉兴市污水处理工程的一个重要组成部分
正常排放管总长2060m,管道内径 2000mm,从高位井向大堤外顶进,埋深 9
81m,出洞口管内底标高为-20
23m,前 1747
5m 为下坡(-2
5‰)顶进,最后 302
5m 为平坡顶进,终点管内底标高为-24
顶进施工采纳 F-B 型钢承口式钢筋混凝土管、楔形橡胶圈接口、多层胶合板衬垫
二、地质资料 顶进轴线上方覆土为粉土层;淤泥质粉质粘土,局部夹少量薄层粉土;粉质粘土
地质剖面见图 1
三、工具管选型 正常排放管在出洞后的 150~200m 范围内是④层砂质粉土夹粉砂,然后穿过④ a 层粉质粘土、⑤层淤泥质粉质粘土~淤泥质粘土
经多方论证,最终决定采纳大刀盘泥水平衡式工具管
四、主要技术措施 1
减阻泥浆 顶进施工中,减阻泥浆的应用是减小顶进阻力的重要措施
顶进时,通过工具管及混凝土管节上预留的注浆孔,向管道外壁压入一定量的减阻泥浆,在管道外围形成一个泥浆套,减小管节外壁和土层间的摩阻力,从而减小顶进时的顶力
泥浆套形成的好坏,直接关系到减阻的效果
为了保证压浆的效果,在工具管尾部环向均匀地布置了 4 只压浆孔,顶进时及时进行压浆
工具管后面的 3 节混凝土管节上都有压浆孔,以后每隔 2 节设置 1 节有压浆孔的管节
混凝土管节上的压浆孔有 4 只,呈 90°环向交叉布置
压浆总管用 φ50mm 白铁管,除工具管及随后的 3 节混凝土管节外,压浆总管上每隔 6m 装 1 只三通,再用压浆软管接至压浆孔
