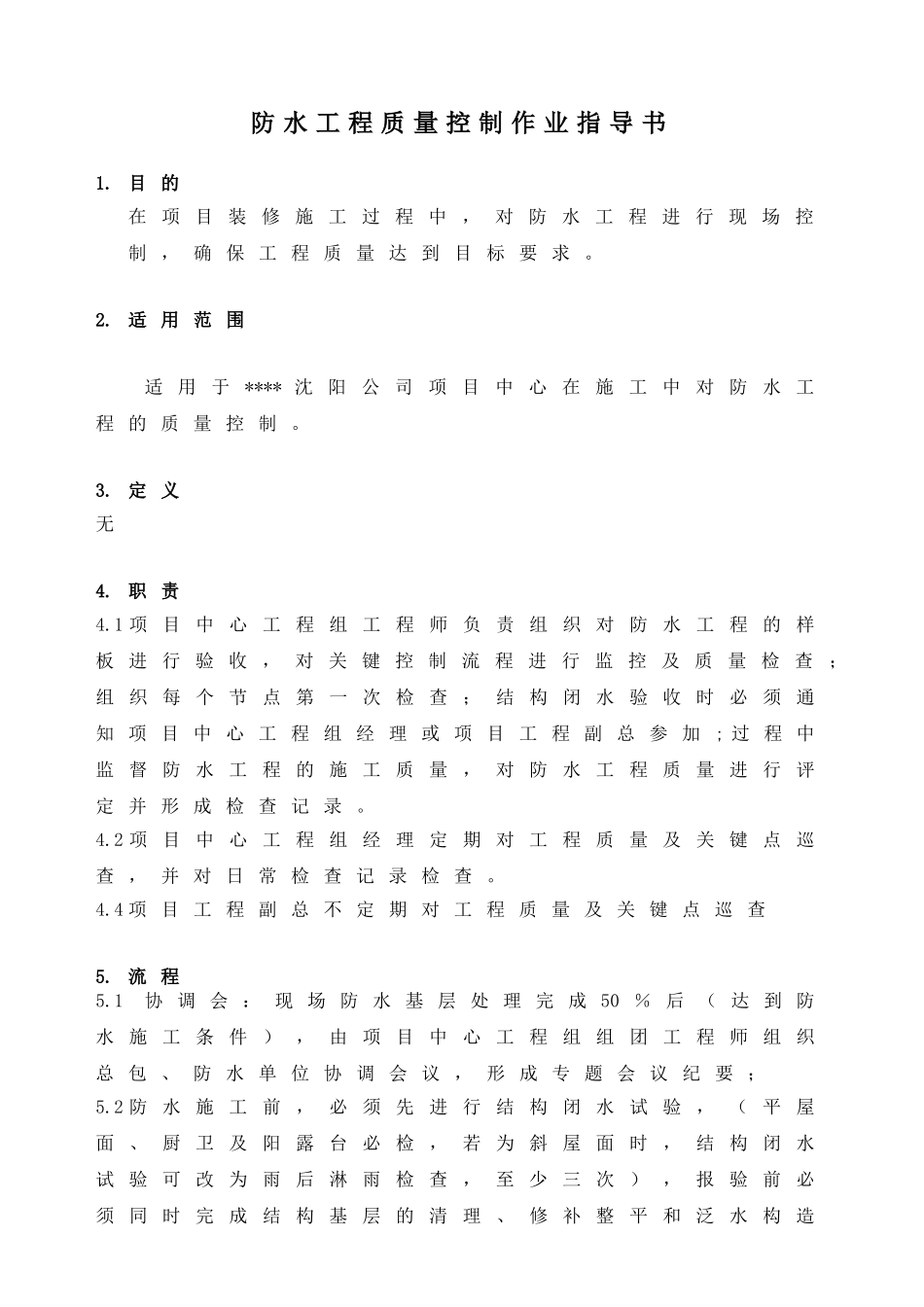

室 内 、 外 防 水 合 作 单 位 报 批 流 程 图沈阳公司质量管理体系程序文件文件编号SY-GC-Z09版 本 号1
0 版生效日期防水工程质量控制作业指导书 修改状态修 订 情 况修改人修改日期IIIIIIIV起 草日 期部门负责人审核日 期主管领导审核日 期质量管理工作组审核日 期签发日 期第一次报验(总包单位移交防水单位):《中间检查交接记录表》 第二次报验(防水单位报验): 《施工单位申请表(通用)》 第三次报验(防水单位):《施工单位申请表(通用)》第四次报验(防水单位报验): 《检验批报验表》注:1
防水施工前,必须先进行结构闭水试验,(若为斜屋面时,结构闭水试验可改为雨后淋雨检查,至少三次),报验前必须同时完成结构基层的清理、修补整平和泛水构造(砂浆园角、墙面防水收口槽、管道加强等);若遇到管道吊洞处渗水必须返工,板面渗水根据实际情况在防水施工前进行处理; 结构闭水试验验收时必须通知项目中心工程组经理或工程总监参加
所有防水施工前必须要求基层达到防水施工条件(三方交接验收)3
厨卫等内防水施工前墙面可粉刷至地面,并与地面交圆角4
露台、平屋面等外防水施工前墙面粉刷至离地面500 ,待墙面上翻泛水防水层施工完成后,甩浆贴网后再进行墙面粉刷收口 5

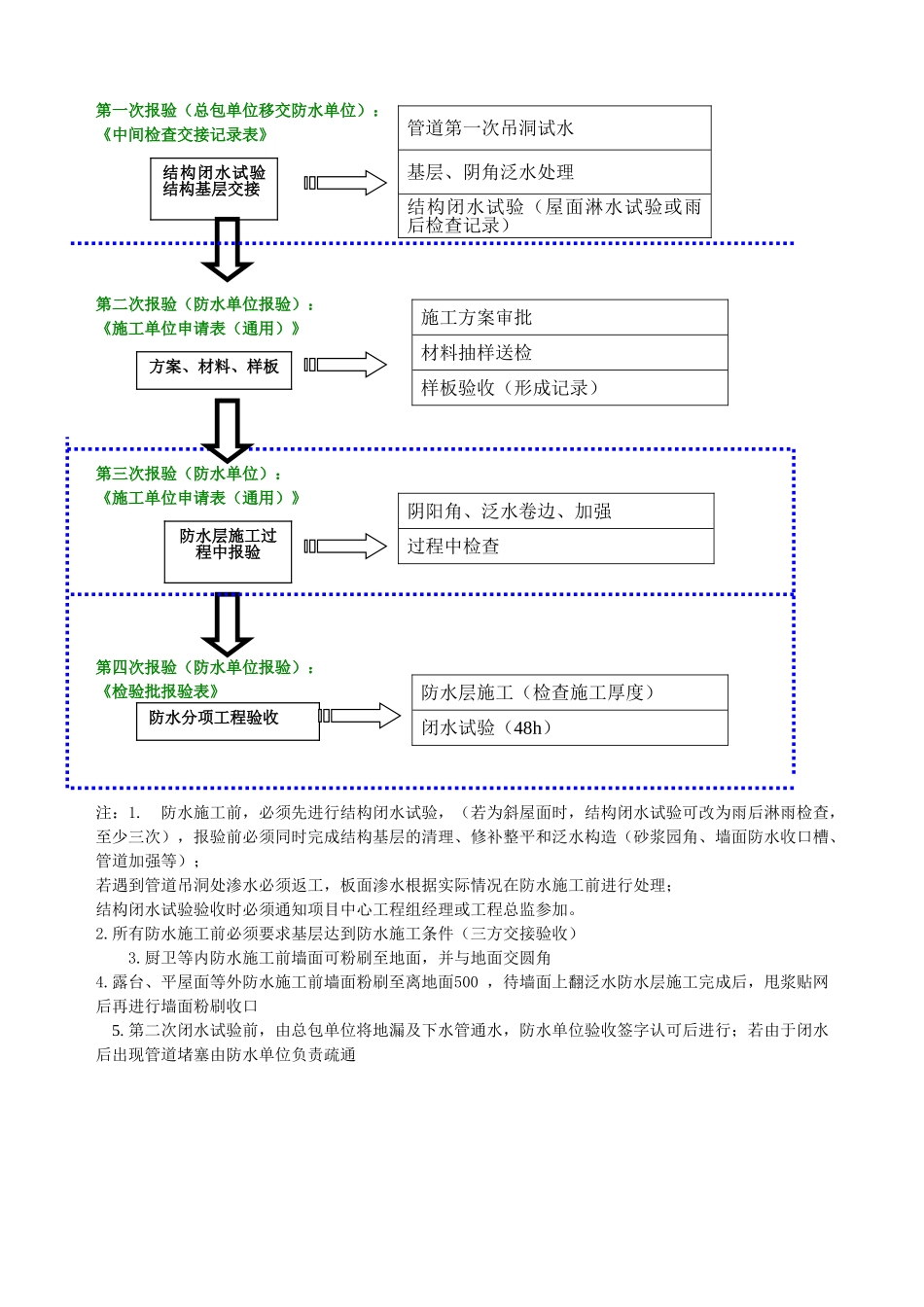

第二次闭水试验前,由总包单位将地漏及下水管通水,防水单位验收签字认可后进行;若由于闭水后出现管道堵塞由防水单位负责疏通管道第一次吊洞试水基层、阴角泛水处理结构闭水试验(屋面淋水试验或雨后检查记录)施工方案审批材料抽样送检样板验收(形成记录)阴阳角、泛水卷边、加强过程中检查防水层施工(检查施工厚度)闭水试验(48h)结构闭水试验结构基层交接防水层施工过程中报验防水分项工程验收方案、材料、样板防 水 工 程 质 量 控 制 作 业 指 导 书1
目 的在 项 目 装 修 施 工 过 程 中 , 对 防 水
