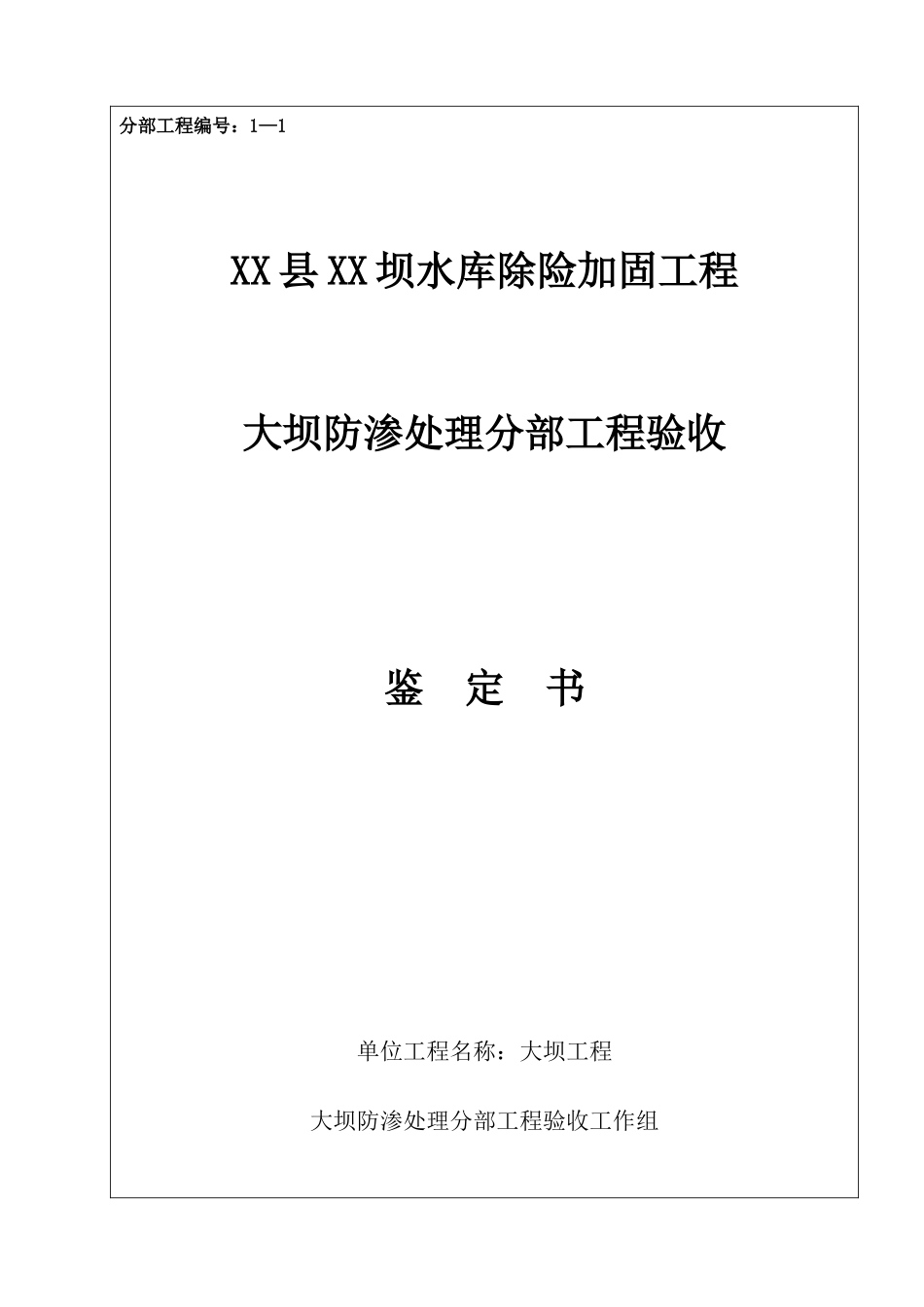

分部工程编号:1—1XX 县 XX 坝水库除险加固工程大坝防渗处理分部工程验收鉴 定 书单位工程名称:大坝工程大坝防渗处理分部工程验收工作组 年 月 日前 言XXXX 坝水库除险加固工程项目划分为:大坝工程(1-)、溢洪道工程(2-)、输水涵改造工程(3-)、共 3 个单位工程,9 个分部工程,其中:大坝单位工程划分为 4 个分部工程;溢洪道单位工程划分为3 个分部工程;输水涵改造工程划分为 2 个分部工程,经过各方面的努力,目前 XXXX 坝水库除险加固工程大坝单位工程已按设计要求全部完成建设,并投入了试运行

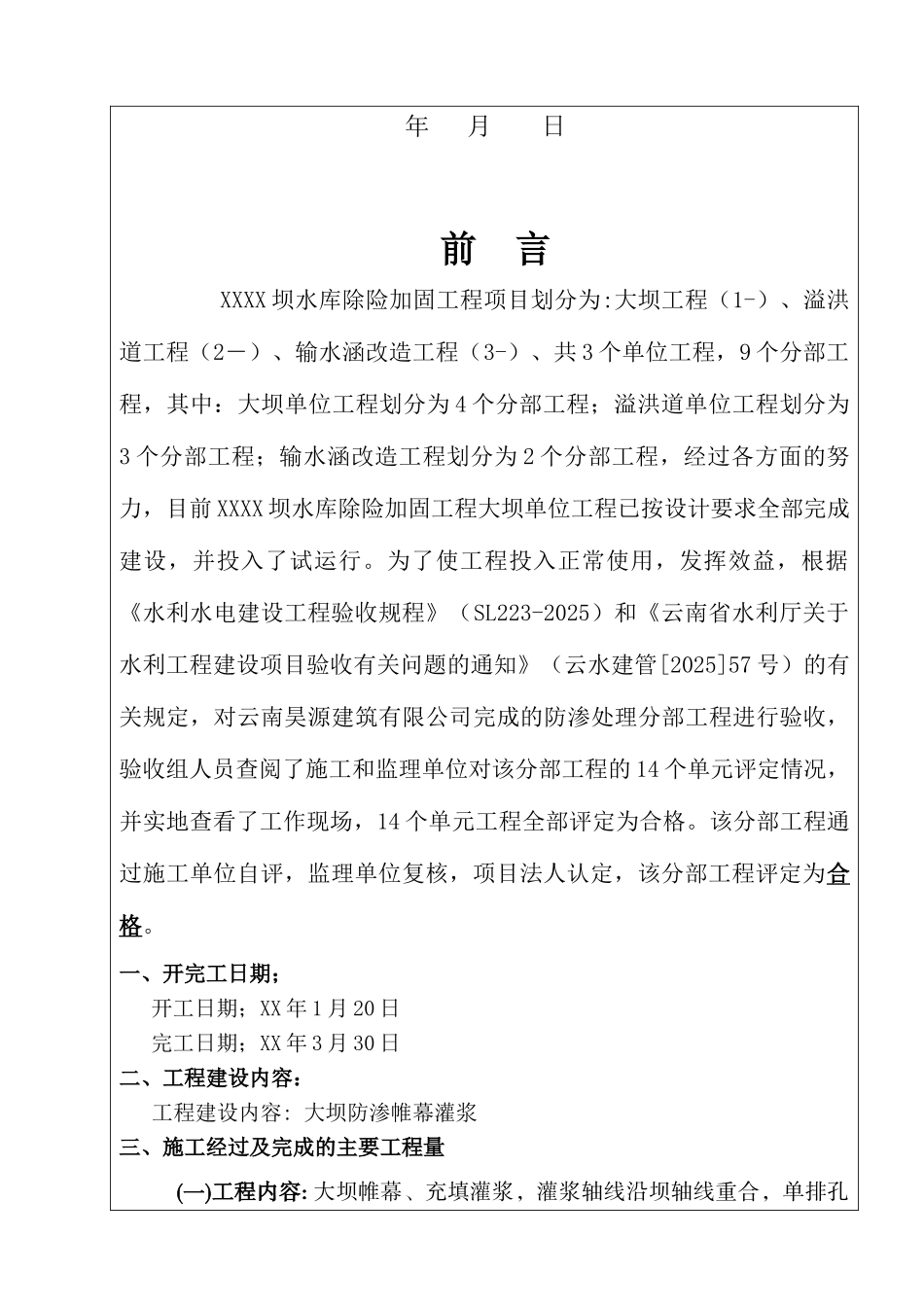

为了使工程投入正常使用,发挥效益,根据《水利水电建设工程验收规程》(SL223-2025)和《云南省水利厅关于水利工程建设项目验收有关问题的通知》(云水建管[2025]57 号)的有关规定,对云南昊源建筑有限公司完成的防渗处理分部工程进行验收,验收组人员查阅了施工和监理单位对该分部工程的 14 个单元评定情况,并实地查看了工作现场,14 个单元工程全部评定为合格
该分部工程通过施工单位自评,监理单位复核,项目法人认定,该分部工程评定为合格

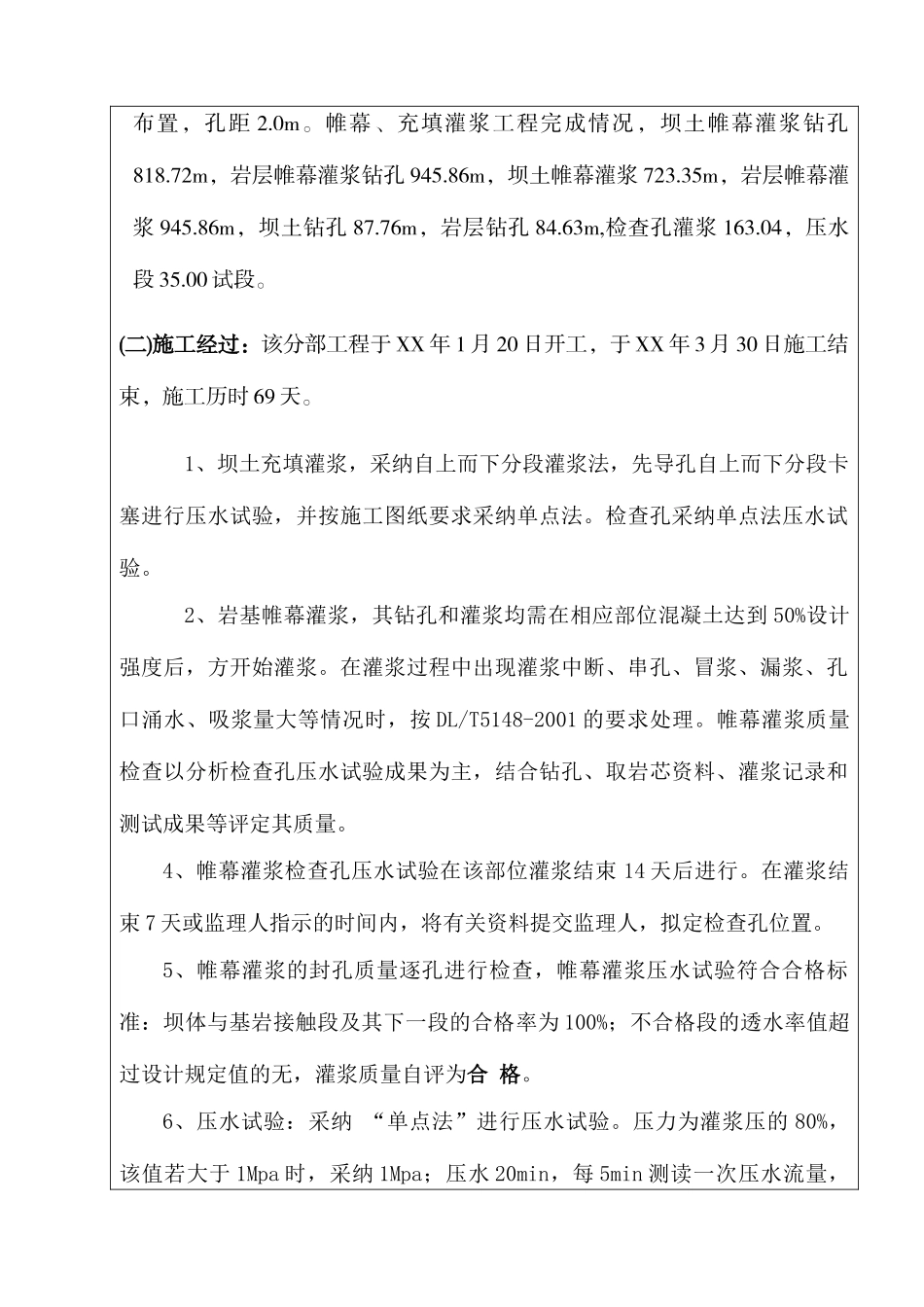

一、开完工日期;开工日期;XX 年 1 月 20 日完工日期;XX 年 3 月 30 日二、工程建设内容: 工程建设内容: 大坝防渗帷幕灌浆三、施工经过及完成的主要工程量(一)工程内容: 大坝帷幕、充填灌浆,灌浆轴线沿坝轴线重合,单排孔布置,孔距 2
帷幕、充填灌浆工程完成情况,坝土帷幕灌浆钻孔 818
72m,岩层帷幕灌浆钻孔 945
86m,坝土帷幕灌浆 723
35m,岩层帷幕灌浆 945
86m,坝土钻孔 87
76m,岩层钻孔 84
63m,检查孔灌浆 163
04,压水段 35
(二)施工经过:该分部工程于 XX 年 1 月 20 日开工,于 XX 年 3 月 30 日施工结束,施工历时 69 天
