阿海法输配电技术中心(中国)有限公司高压测试大厅外墙复合板安装施工方案上海宝钢工程建设总公司二 0 一 0 年六月二十二日阿海珐项目高压测试大厅外墙板施工方案工程概述高压测试大厅高度:55M,宽度:52 米,长度:61 米
墙面围护结构采纳 75mm 厚三明治聚氨酯夹芯板,墙面板采纳立板形式,单板的高度约为 14 米,重量 200 公斤左右,施工难度比较大,体现在板的长度方向柔度比较大,高空施工风力较大
墙板立面图施工部署根据工程特点,采纳汽吊在施工现场内卸货;现场转运采纳人力运输;外墙板吊运及安装采纳汽车吊、吊篮、爬梯系统来进行施工,直接用于外墙板的垂直运输及安装
根据现场情况,首先在东、北两个立面上开始安装外墙板,每个立面安排一个作业班组,安装顺序为由底到上
CTC 车间外墙单板采纳爬梯安装
劳动力组织1、劳动力基本要求包括:1
1 遵纪守法、身体健康、年龄在 18 至 55 周岁;1
2 经过专门技术培训、经考核合格;1

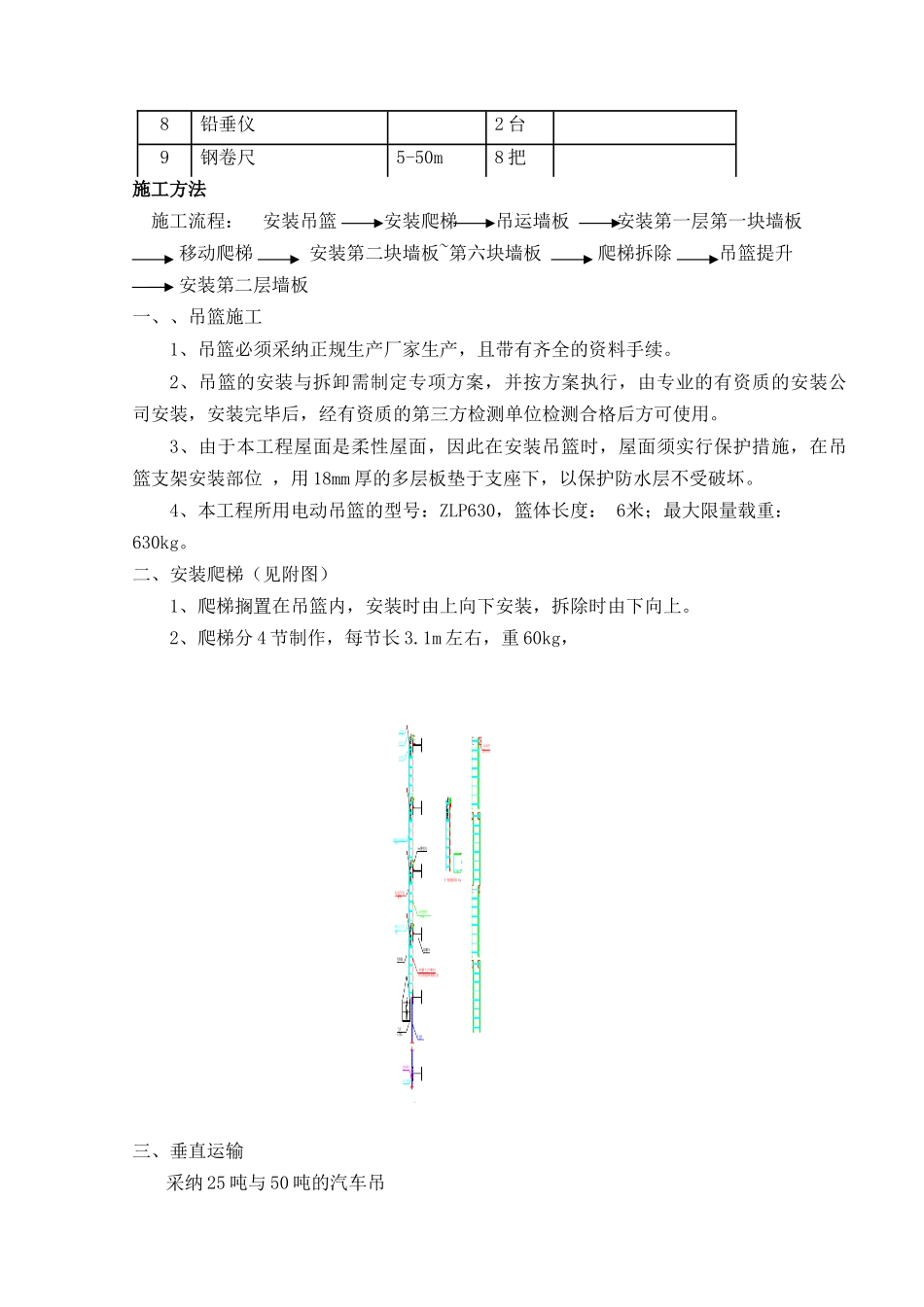

3 特种作业人员必须持有相关部门认可的特种作业证方可上岗作业;2、现场劳动力安排表序号工种每组人数合计人数1管理人员122板块安装组483材料转运、吊运组8164起重信号员125电工116仓库保管117测量员128 安全员1 236施工机具序号设备名称型号规格数量备注150T 汽车吊 2 台 板块吊装用225T 汽车吊2 台板块吊装用3三级 220V 电箱12 套手动工具设备用 4手电钻Φ1020 把 5石材切割机 4 台 6经纬仪J22 台 7水准仪2” 4 台 8铅垂仪 2 台 9钢卷尺5-50m 8 把 施工方法施工流程: 安装吊篮 安装爬梯 吊运墙板 安装第一层第一块墙板 移动爬梯 安装第二块墙板~第六块墙板 爬梯拆除 吊篮提升安装第二层墙板一、、吊篮施工1、吊篮必须采纳正规生产厂家生产,且带有齐全的资料手续
2、吊篮的安装与拆卸需
