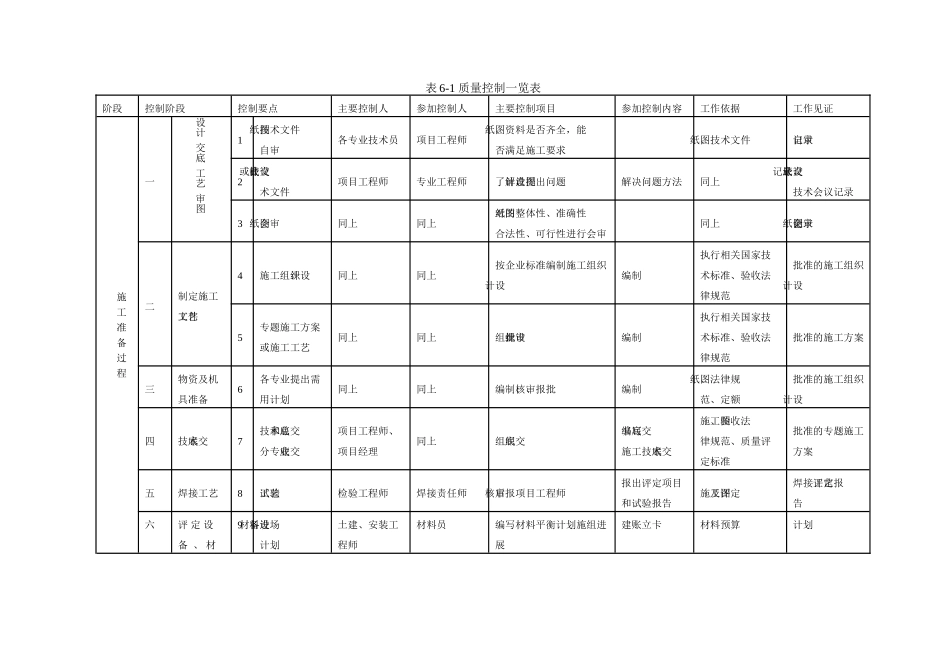

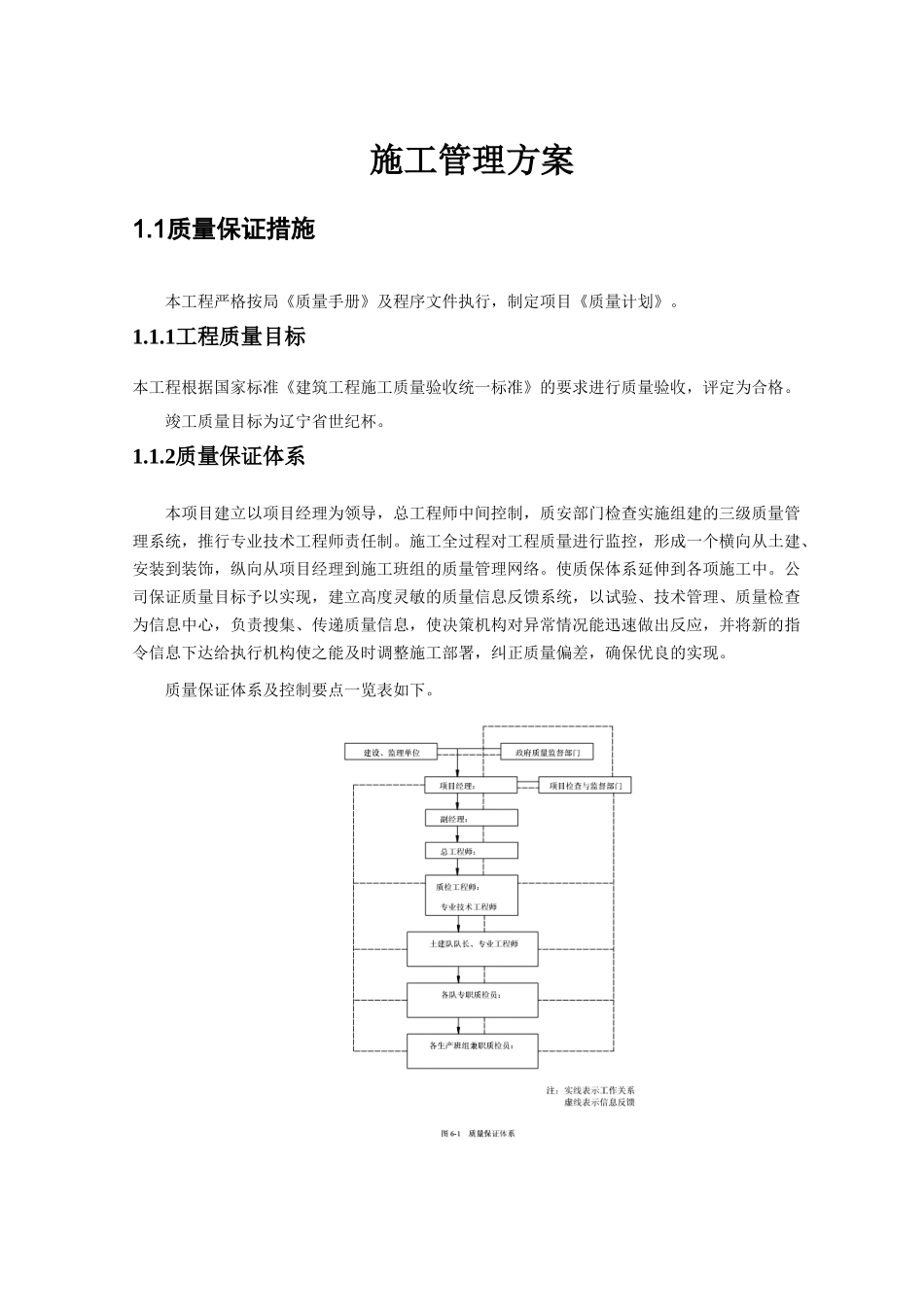

施工管理方案1.1质量保证措施本工程严格按局《质量手册》及程序文件执行,制定项目《质量计划》。1.1.1工程质量目标本工程根据国家标准《建筑工程施工质量验收统一标准》的要求进行质量验收,评定为合格。竣工质量目标为辽宁省世纪杯。1.1.2质量保证体系本项目建立以项目经理为领导,总工程师中间控制,质安部门检查实施组建的三级质量管理系统,推行专业技术工程师责任制。施工全过程对工程质量进行监控,形成一个横向从土建、安装到装饰,纵向从项目经理到施工班组的质量管理网络。使质保体系延伸到各项施工中。公司保证质量目标予以实现,建立高度灵敏的质量信息反馈系统,以试验、技术管理、质量检查为信息中心,负责搜集、传递质量信息,使决策机构对异常情况能迅速做出反应,并将新的指令信息下达给执行机构使之能及时调整施工部署,纠正质量偏差,确保优良的实现。质量保证体系及控制要点一览表如下。表 6-1 质量控制一览表阶段控制阶段控制要点主要控制人参加控制人主要控制项目参加控制内容工作依据工作见证施 工 准 备 过 程一设计 交底 工艺 审图1图纸技术文件自审各专业技术员项目工程师图纸、资料是否齐全,能否满足施工要求图纸、技术文件自审记录2设计交底或技术文件项目工程师专业工程师了解设计意图,提出问题解决问题方法同上设计交底记录,技术会议记录3图纸会审同上同上对图纸的整体性、准确性合法性、可行性进行会审同上图纸会审记录二制定施工工艺文件4施工组织设计同上同上按企业标准编制施工组织设计编制执行相关国家技术标准、验收法律规范批准的施工组织设计5专题施工方案或施工工艺同上同上组织设计审批编制执行相关国家技术标准、验收法律规范批准的施工方案三物资及机具准备6各专业提出需用计划同上同上编制、审核、报批编制图纸、法律规范、定额批准的施工组织设计四技术交底7技术总交底和分专业交底项目工程师、项目经理同上组织交底编写交底书、施工技术交底施工图、验收法律规范、质量评定标准批准的专题施工方案五焊接工艺8工艺试验检验工程师焊接责任师审核后报项目工程师报出评定项目和试验报告施工图及评定焊接工艺评定报告六评 定 设 备 、 材 9设备材料进场计划土建、安装工程师材料员编写材料平衡计划施组进展建账立卡材料预算计划阶段控制阶段控制要点主要控制人参加控制人主要控制项目参加控制内容工作依据工作见证料 进 场10设备开箱检验安装工程师各专业责任工程师核对规格型号,各...
