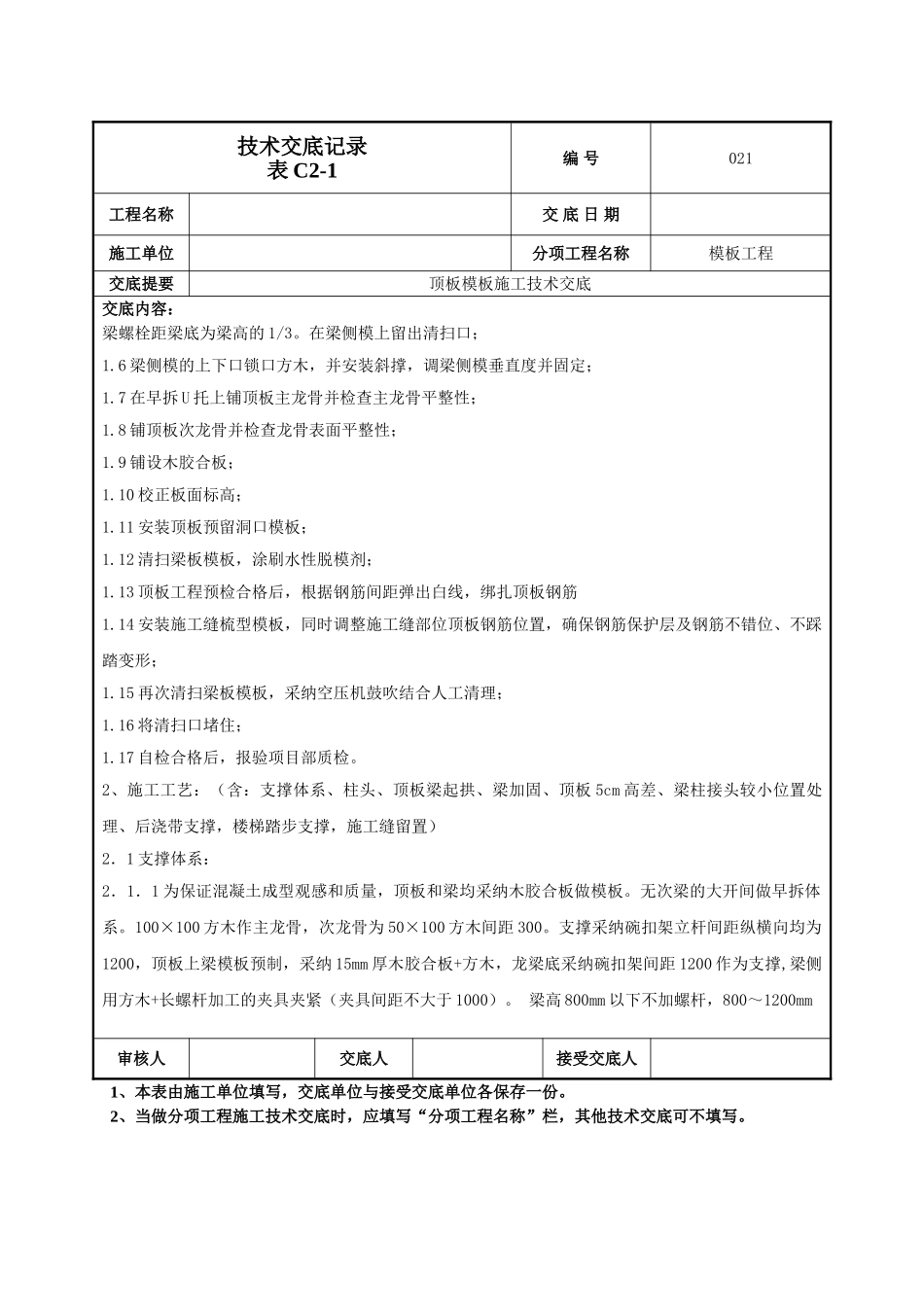

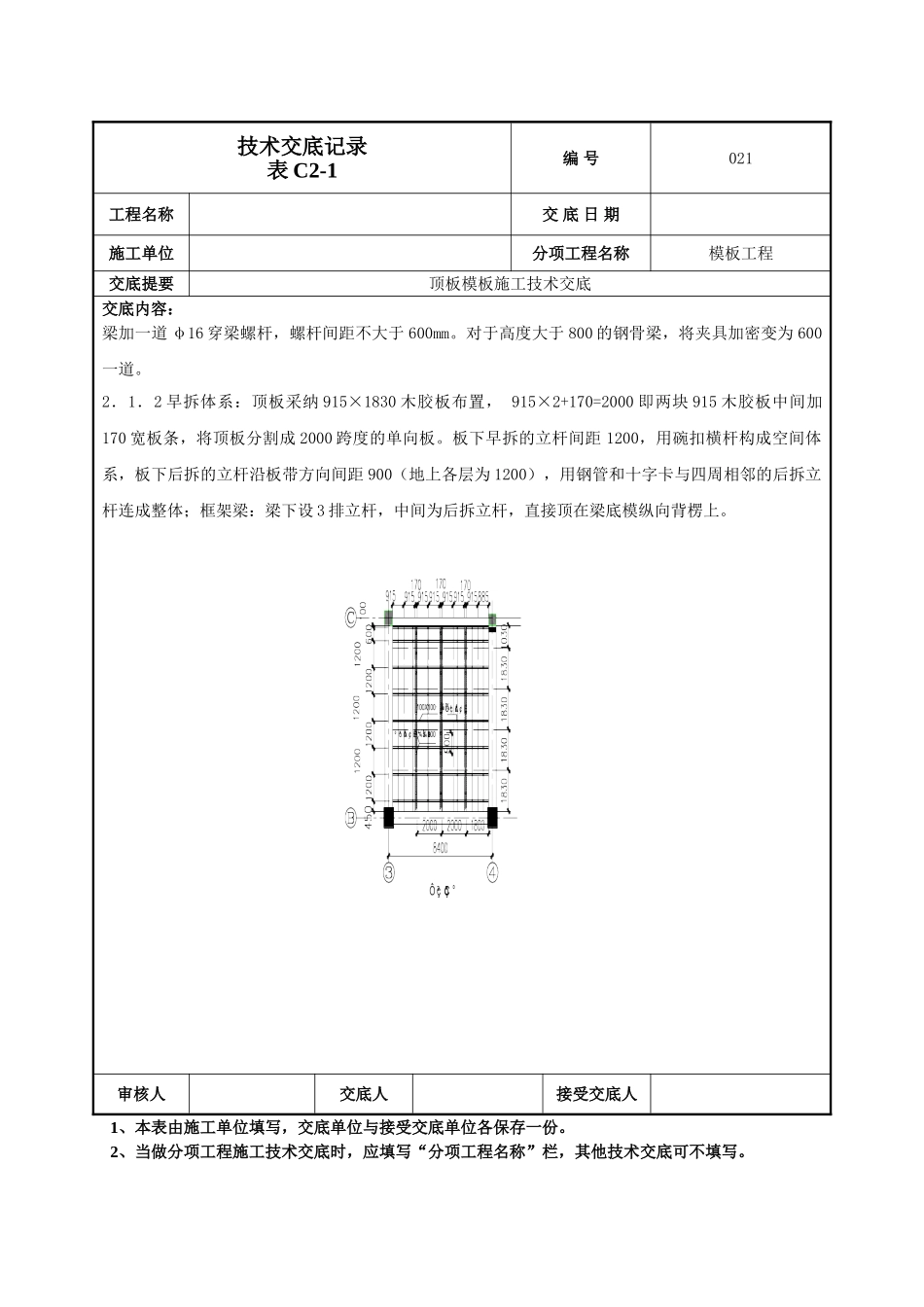

技术交底记录表 C2-1编 号021工程名称交 底 日 期施工单位分项工程名称模板工程交底提要顶板模板施工技术交底交底内容: 一、材料要求方木(50×100、100×100)、木胶板(15 厚)、钢管、承插式碗扣架、U 托、等。二、主要机具单面压刨机、平刨机、圆盘锯、手提式电钻、电钻、手锤等。三、作业条件:1、楼层各开间碗扣架立杆进行布置,木胶合板排布确定,经项目技术负责人审核后,作为现场施工的依据。2、该层墙体、柱模板拆除完毕,并清理洁净;3、测量班将该层标高控制线(建筑 1 米线)弹出。同时,在上层墙体暗柱钢筋(牢固、不易晃动的部位)上,将该层顶板板面结构标高 50 控制线弹出,并经验线合格;由施工队将每个开间板底标高线返到墙上,以便于检查顶板模板及施工缝处理使用;4、材料及工具准备齐全,木胶合板等必须清理洁净,经检查合格后方可运至操作面使用;四、操作工艺1、工艺流程:1.1 根据碗扣架立杆布置搭设碗扣架支撑,碗扣架立杆下均放置 18×100×100 垫板(用模板角料加工)。1.2 在 U 托上铺梁模板龙骨;1.3 铺梁底模板并起拱,涂刷水性脱模剂;1.4 绑梁钢筋,并安装梁上下口顶模撑、做钢筋隐检;1.5 安装梁侧模(梁侧模脱模剂在后台涂刷),假如梁净高大于 800mm,则加一道 φ16 穿梁螺栓,穿审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号021工程名称交 底 日 期施工单位分项工程名称模板工程交底提要顶板模板施工技术交底交底内容: 梁螺栓距梁底为梁高的 1/3。在梁侧模上留出清扫口;1.6 梁侧模的上下口锁口方木,并安装斜撑,调梁侧模垂直度并固定;1.7 在早拆 U 托上铺顶板主龙骨并检查主龙骨平整性;1.8 铺顶板次龙骨并检查龙骨表面平整性;1.9 铺设木胶合板;1.10 校正板面标高;1.11 安装顶板预留洞口模板;1.12 清扫梁板模板,涂刷水性脱模剂;1.13 顶板工程预检合格后,根据钢筋间距弹出白线,绑扎顶板钢筋1.14 安装施工缝梳型模板,同时调整施工缝部位顶板钢筋位置,确保钢筋保护层及钢筋不错位、不踩踏变形;1.15 再次清扫梁板模板,采纳空压机鼓吹结合人工清理;1.16 将清扫口堵住;1.17 自检合格后,报验项目部质检。2、施工工艺:(含:支撑体系、柱头、顶板梁起拱、梁加固、顶板 5cm 高差、梁柱接头较小位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

顶板模板交底技术交底

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
