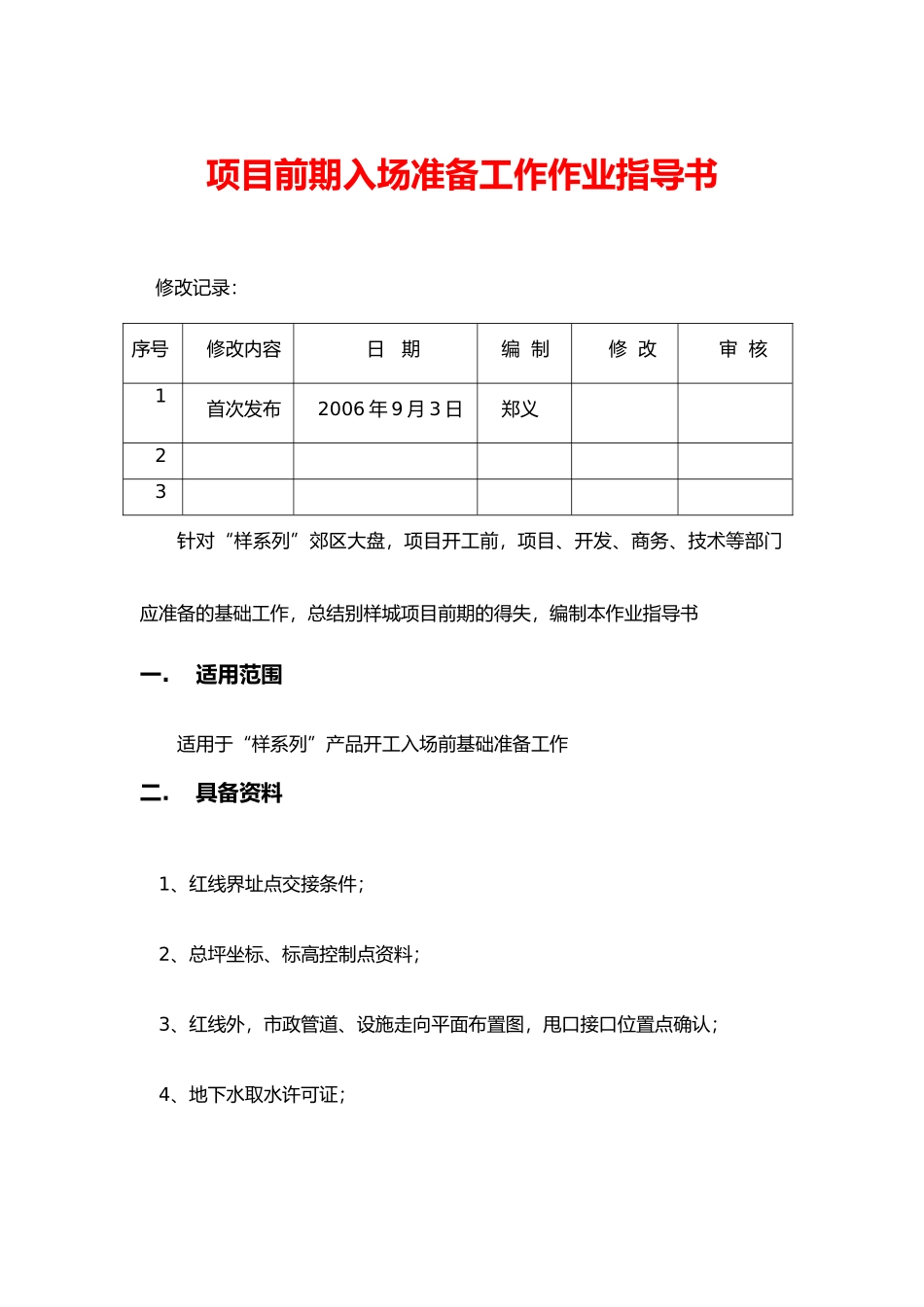

项目前期入场准备工作作业指导书修改记录:序号修改内容日 期编 制修 改审 核1首次发布2006 年 9 月 3 日郑义23针对“样系列”郊区大盘,项目开工前,项目、开发、商务、技术等部门应准备的基础工作,总结别样城项目前期的得失,编制本作业指导书一
适用范围适用于“样系列”产品开工入场前基础准备工作二
具备资料1、红线界址点交接条件;2、总坪坐标、标高控制点资料;3、红线外,市政管道、设施走向平面布置图,甩口接口位置点确认;4、地下水取水许可证;5、地质初勘报告;三

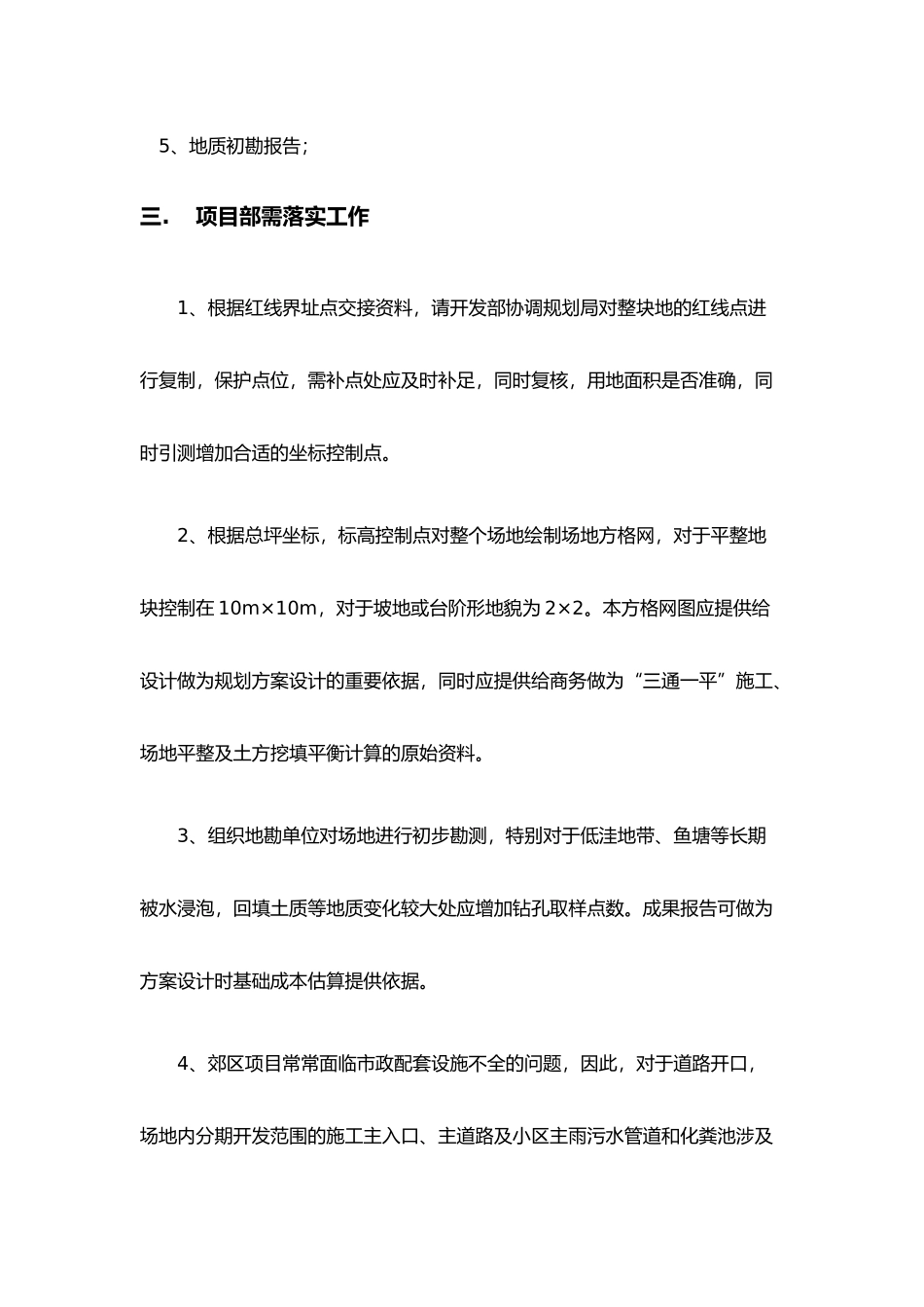

项目部需落实工作1、根据红线界址点交接资料,请开发部协调规划局对整块地的红线点进行复制,保护点位,需补点处应及时补足,同时复核,用地面积是否准确,同时引测增加合适的坐标控制点
2、根据总坪坐标,标高控制点对整个场地绘制场地方格网,对于平整地块控制在 10m×10m,对于坡地或台阶形地貌为 2×2
本方格网图应提供给设计做为规划方案设计的重要依据,同时应提供给商务做为“三通一平”施工、场地平整及土方挖填平衡计算的原始资料
3、组织地勘单位对场地进行初步勘测,特别对于低洼地带、鱼塘等长期被水浸泡,回填土质等地质变化较大处应增加钻孔取样点数
成果报告可做为方案设计时基础成本估算提供依据

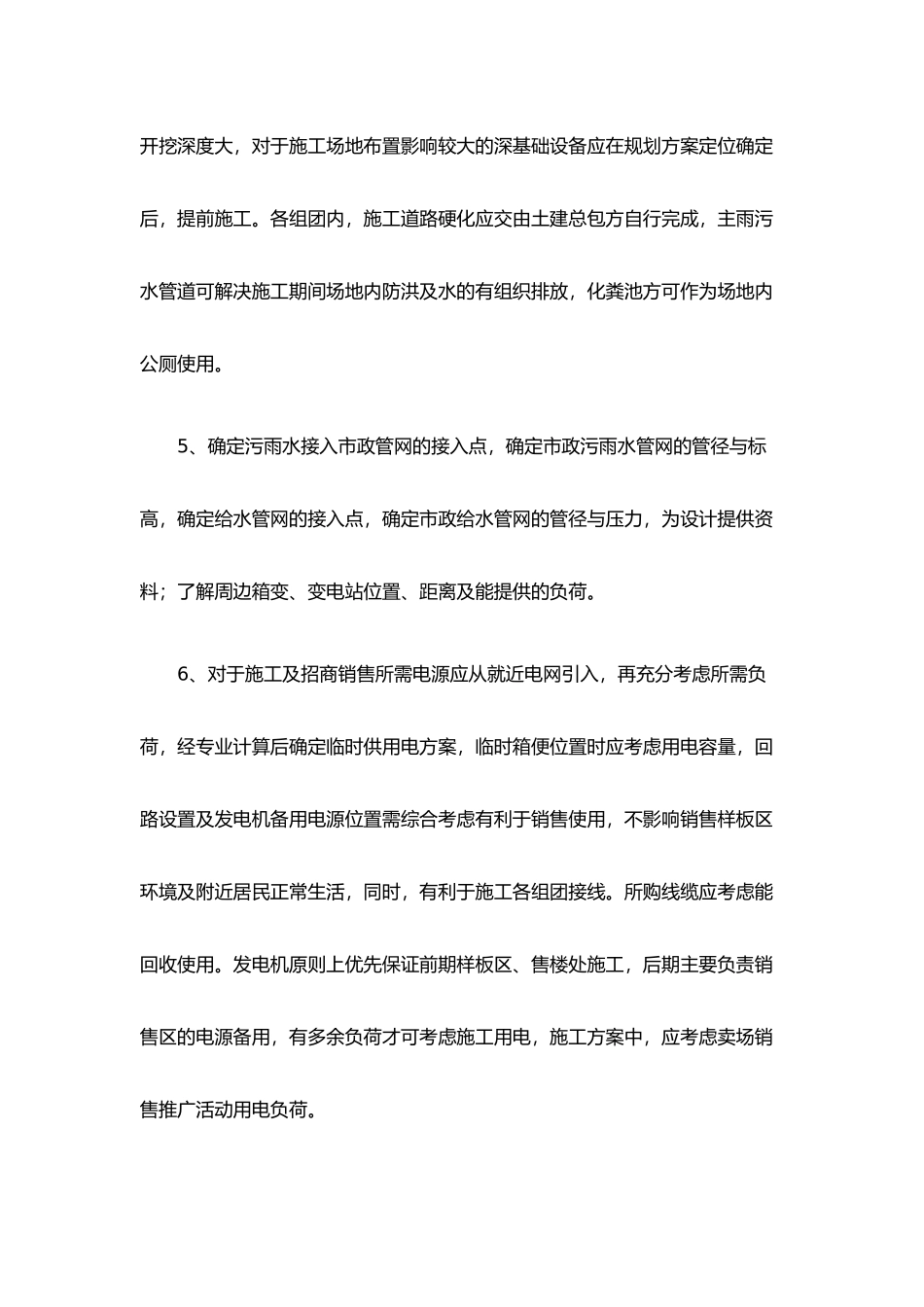

4、郊区项目常常面临市政配套设施不全的问题,因此,对于道路开口,场地内分期开发范围的施工主入口、主道路及小区主雨污水管道和化粪池涉及开挖深度大,对于施工场地布置影响较大的深基础设备应在规划方案定位确定后,提前施工
各组团内,施工道路硬化应交由土建总包方自行完成,主雨污水管道可解决施工期间场地内防洪及水的有组织排放,化粪池方可作为场地内公厕使用
5、确定污雨水接入市政管网的接入点,确定市政污雨水管网的管径与标高,确定给水管网的接入点,确定市政给水管网的管径与压力,为设计提供资料;了解周边箱变、变电站位置、距离及能提供的负荷
6、对于施工
