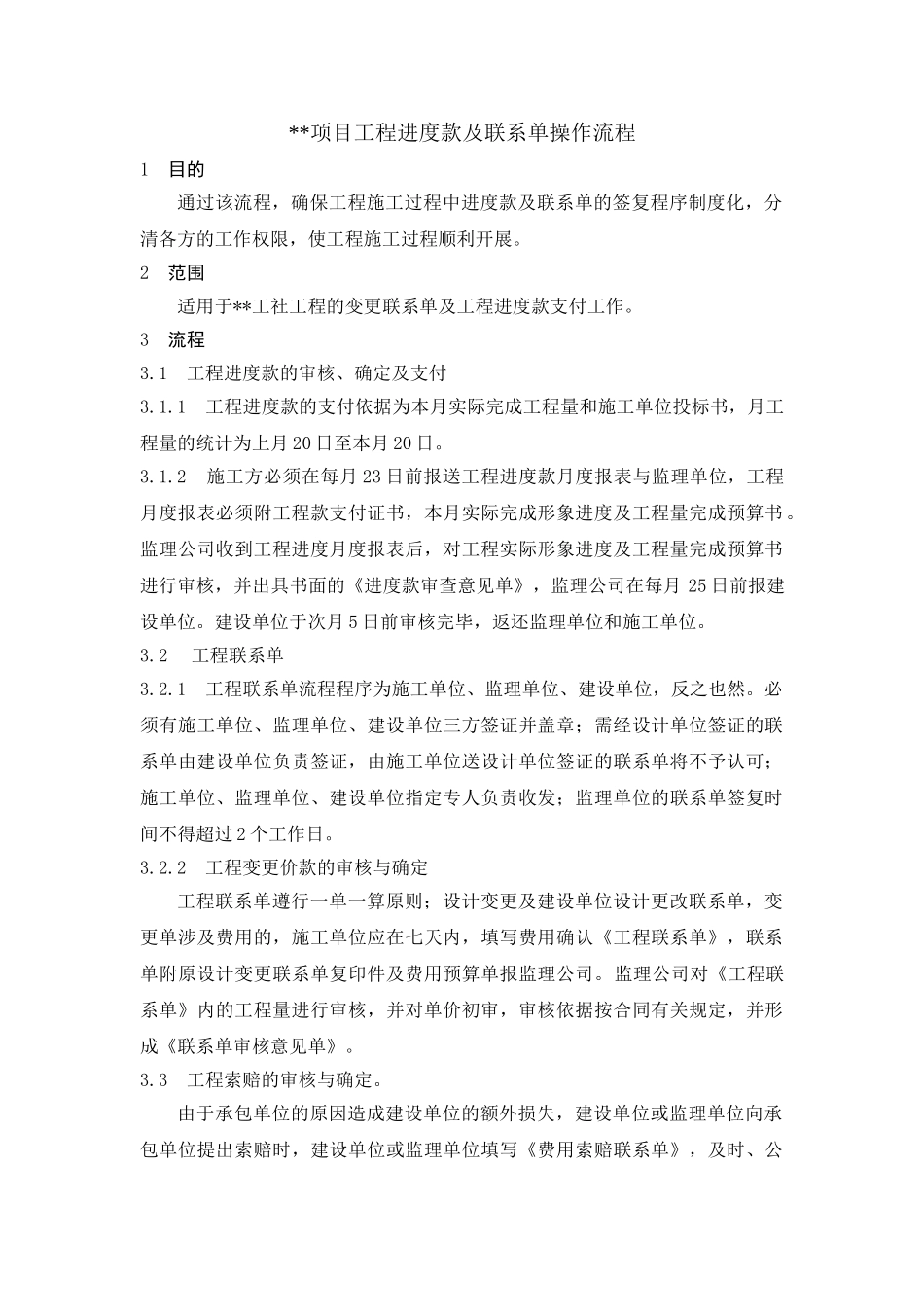

**项目工程进度款及联系单操作流程1目的通过该流程,确保工程施工过程中进度款及联系单的签复程序制度化,分清各方的工作权限,使工程施工过程顺利开展
2范围适用于**工社工程的变更联系单及工程进度款支付工作
1 工程进度款的审核、确定及支付3
1 工程进度款的支付依据为本月实际完成工程量和施工单位投标书,月工程量的统计为上月 20 日至本月 20 日
2 施工方必须在每月 23 日前报送工程进度款月度报表与监理单位,工程月度报表必须附工程款支付证书,本月实际完成形象进度及工程量完成预算书
监理公司收到工程进度月度报表后,对工程实际形象进度及工程量完成预算书进行审核,并出具书面的《进度款审查意见单》,监理公司在每月 25 日前报建设单位
建设单位于次月 5 日前审核完毕,返还监理单位和施工单位
2 工程联系单3
1 工程联系单流程程序为施工单位、监理单位、建设单位,反之也然
必须有施工单位、监理单位、建设单位三方签证并盖章;需经设计单位签证的联系单由建设单位负责签证,由施工单位送设计单位签证的联系单将不予认可;施工单位、监理单位、建设单位指定专人负责收发;监理单位的联系单签复时间不得超过 2 个工作日
2 工程变更价款的审核与确定工程联系单遵行一单一算原则;设计变更及建设单位设计更改联系单,变更单涉及费用的,施工单位应在七天内,填写费用确认《工程联系单》,联系单附原设计变更联系单复印件及费用预算单报监理公司
监理公司对《工程联系单》内的工程量进行审核,并对单价初审,审核依据按合同有关规定,并形成《联系单审核意见单》
3 工程索赔的审核与确定
由于承包单位的原因造成建设单位的额外损失,建设单位或监理单位向承包单位提出索赔时,建设单位或监理单位填写《费用索赔联系单》,及时、公正地与承包单位协商,促使承包单位及时作出答复格式

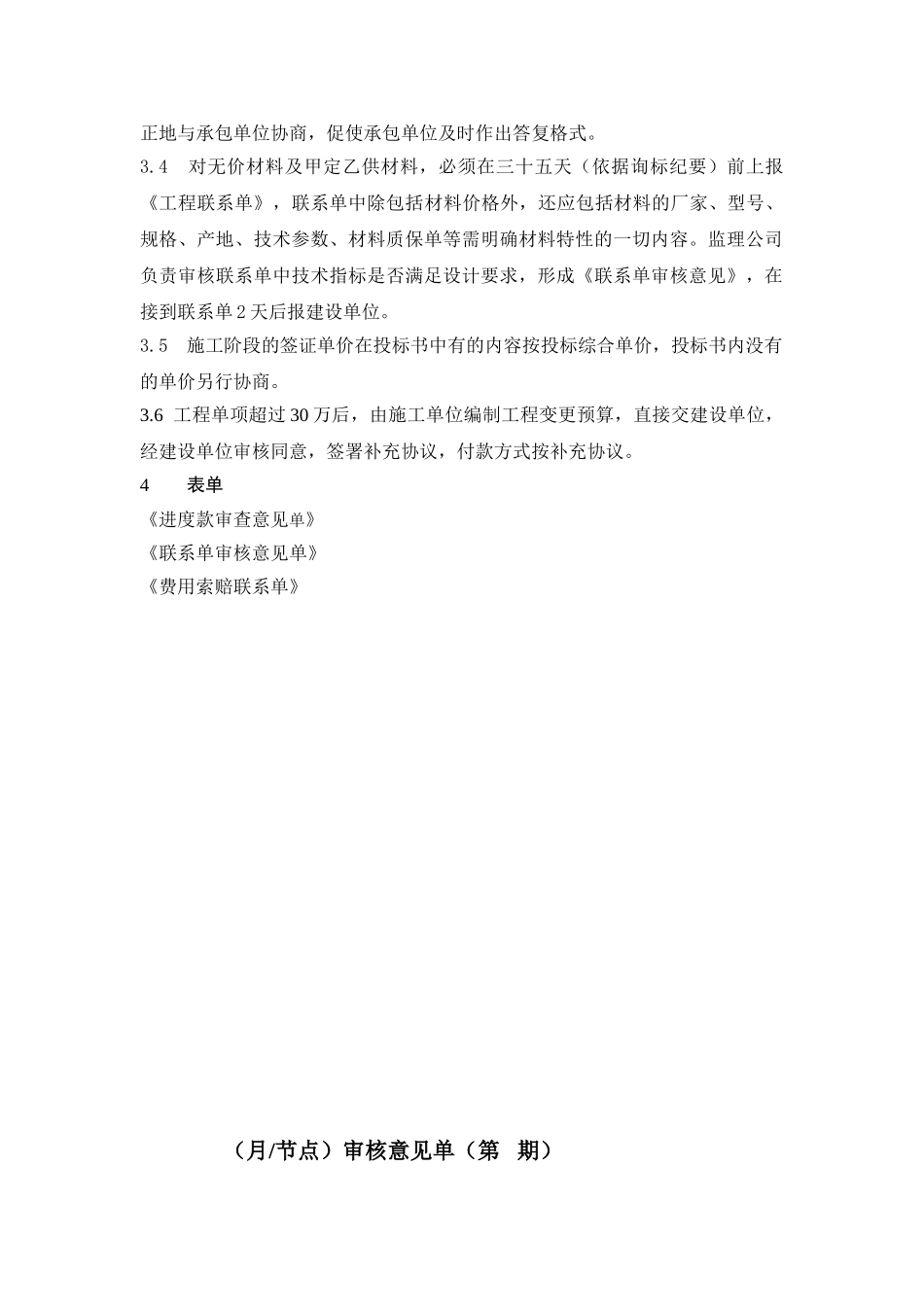

4 对无价材
