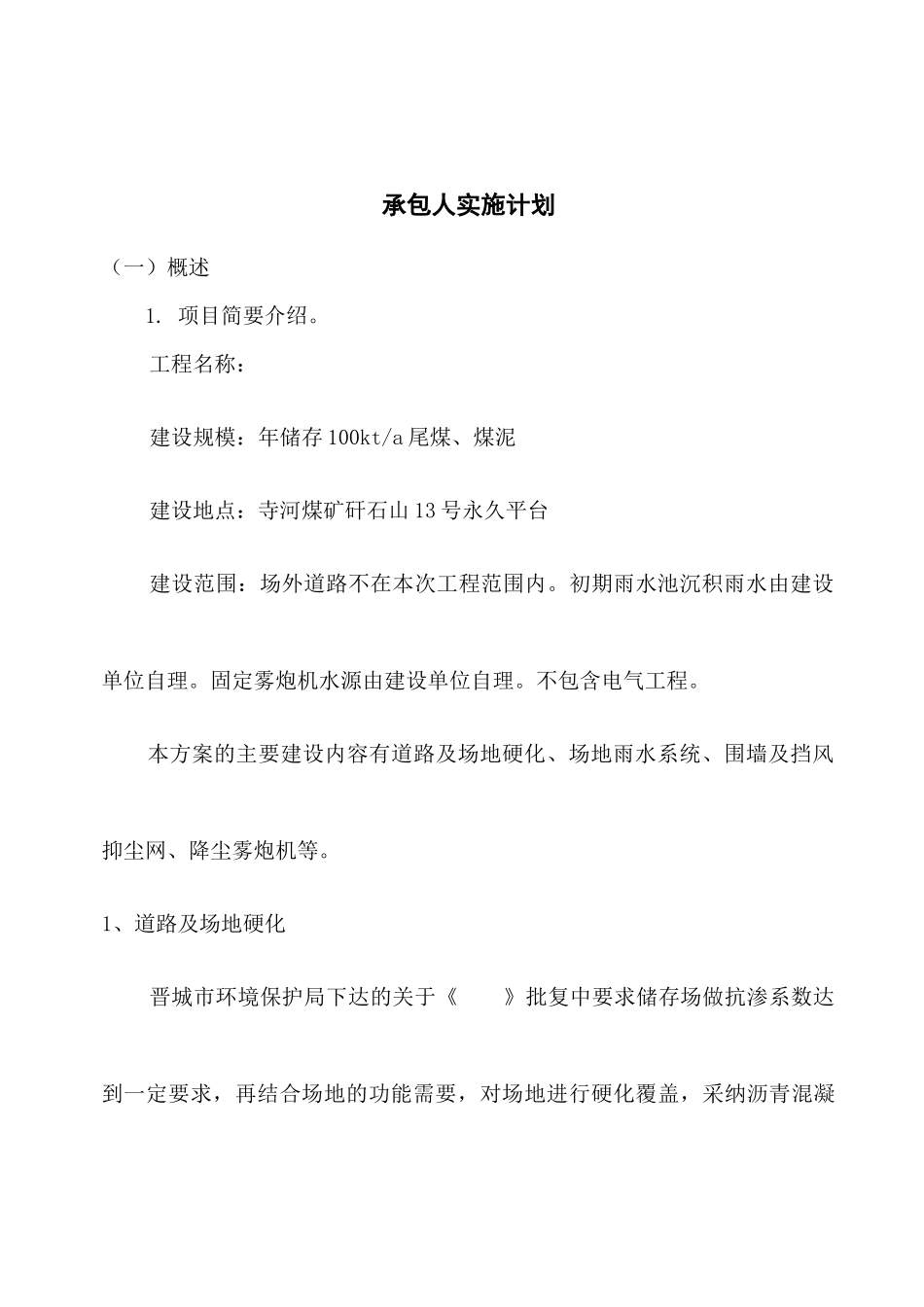

承包人实施计划(一)概述1
项目简要介绍
工程名称: 建设规模:年储存 100kt/a 尾煤、煤泥建设地点:寺河煤矿矸石山 13 号永久平台建设范围:场外道路不在本次工程范围内
初期雨水池沉积雨水由建设单位自理
固定雾炮机水源由建设单位自理
不包含电气工程
本方案的主要建设内容有道路及场地硬化、场地雨水系统、围墙及挡风抑尘网、降尘雾炮机等
1、道路及场地硬化晋城市环境保护局下达的关于《 》批复中要求储存场做抗渗系数达到一定要求,再结合场地的功能需要,对场地进行硬化覆盖,采纳沥青混凝土面层

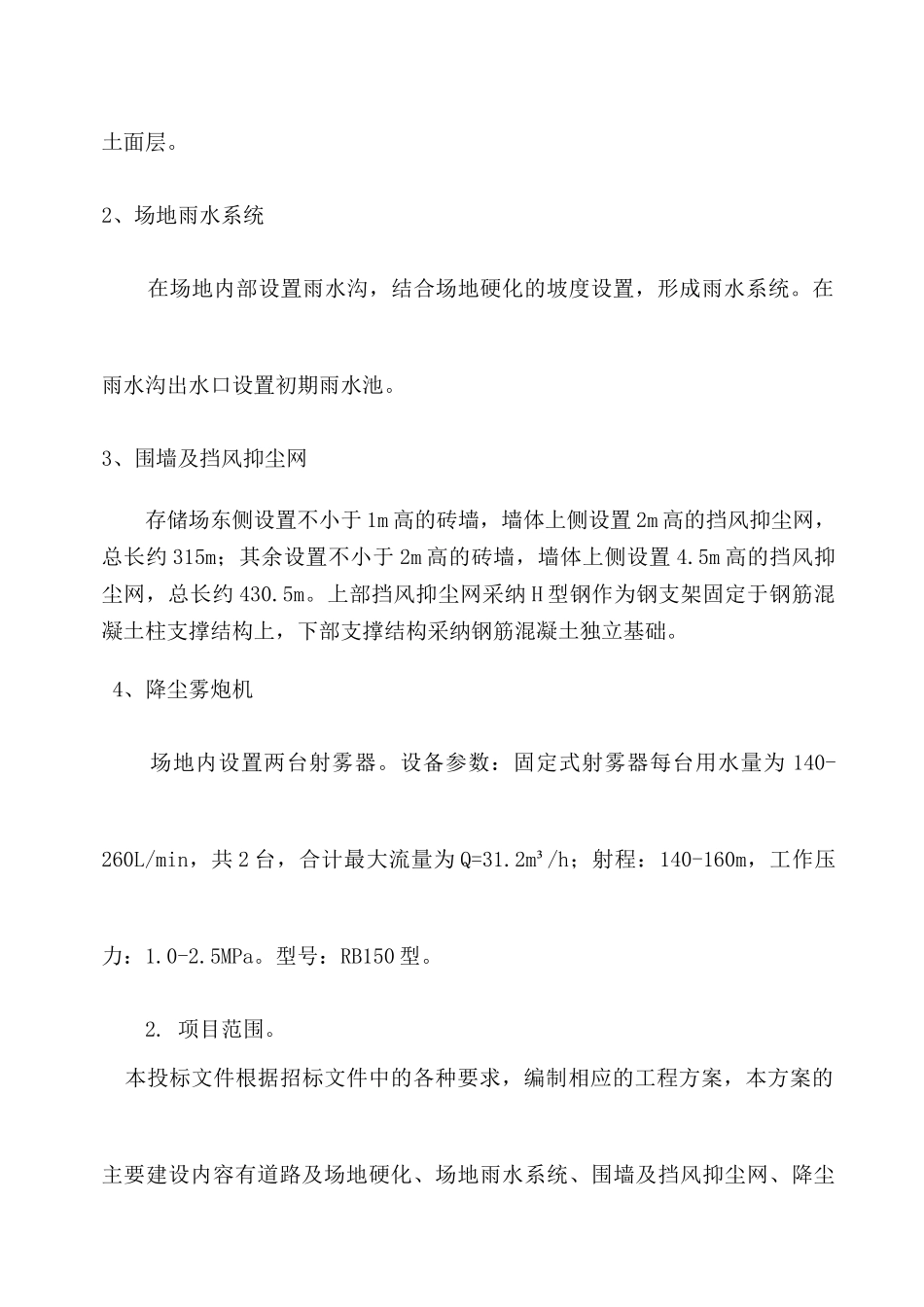

2、场地雨水系统 在场地内部设置雨水沟,结合场地硬化的坡度设置,形成雨水系统
在雨水沟出水口设置初期雨水池
3、围墙及挡风抑尘网存储场东侧设置不小于 1m 高的砖墙,墙体上侧设置 2m 高的挡风抑尘网,总长约 315m;其余设置不小于 2m 高的砖墙,墙体上侧设置 4
5m 高的挡风抑尘网,总长约 430
上部挡风抑尘网采纳 H 型钢作为钢支架固定于钢筋混凝土柱支撑结构上,下部支撑结构采纳钢筋混凝土独立基础
4、降尘雾炮机 场地内设置两台射雾器
设备参数:固定式射雾器每台用水量为 140-260L/min,共 2 台,合计最大流量为 Q=31
2m³/h;射程:140-160m,工作压力:1
型号:RB150 型
本投标文件根据招标文件中的各种要求,编制相应的工程方案,本方案的主要建设内容有道路及场地硬化、场地雨水系统、围墙及挡风抑尘网、降尘雾炮机等

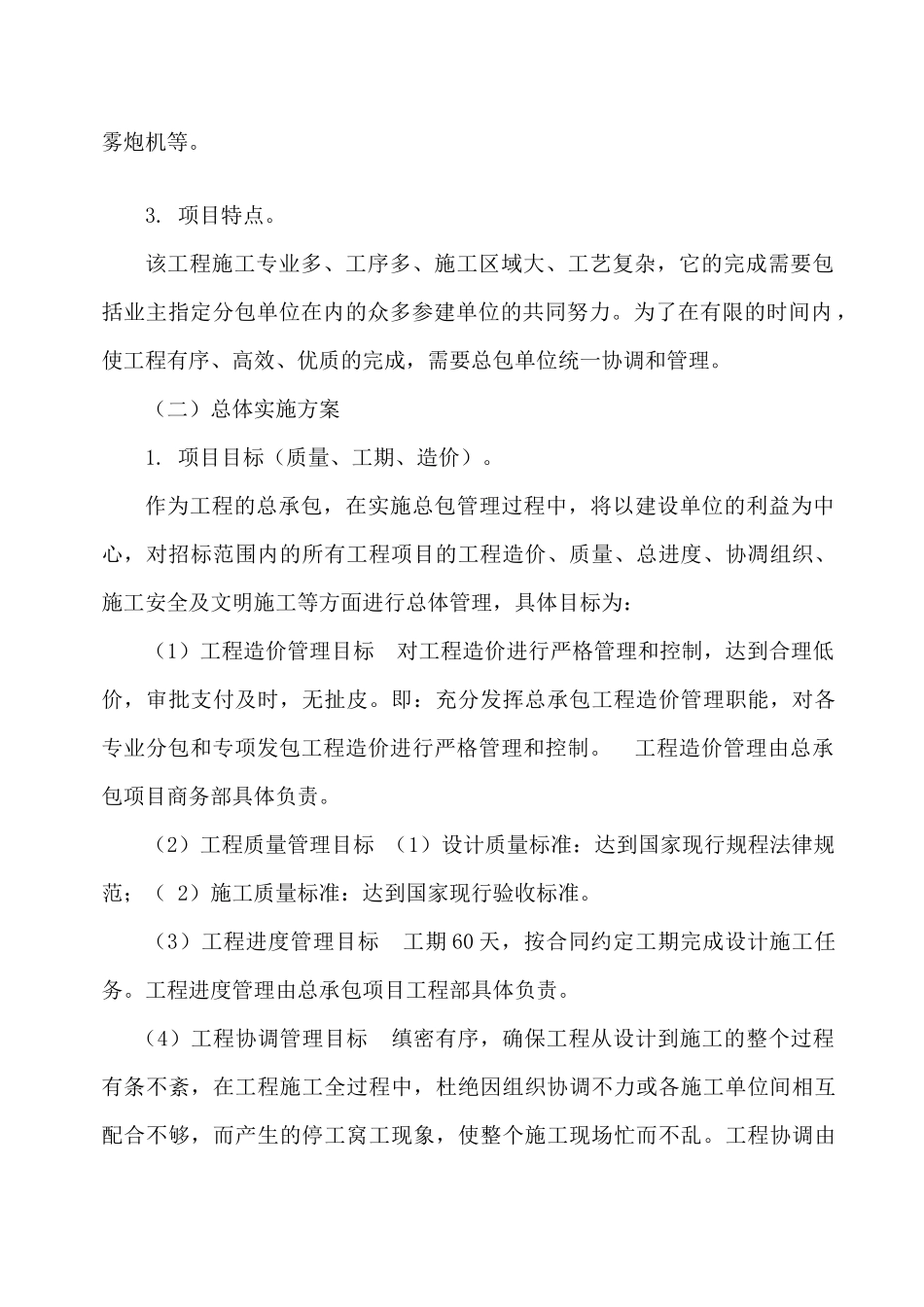

该工程施工专业多、工序多、施工区域大、工艺复杂,它的完成需要包括业主指定分包单位在内的众多参建单位的共同努力
为了在有限的时间内 ,使工程有序、高效、优质的完成,需要总包单位统一协调和管理
(二)总体实施方案1
项目目标(质量、工期、造价)
作为工程的总承包,在实施总包管理过程
