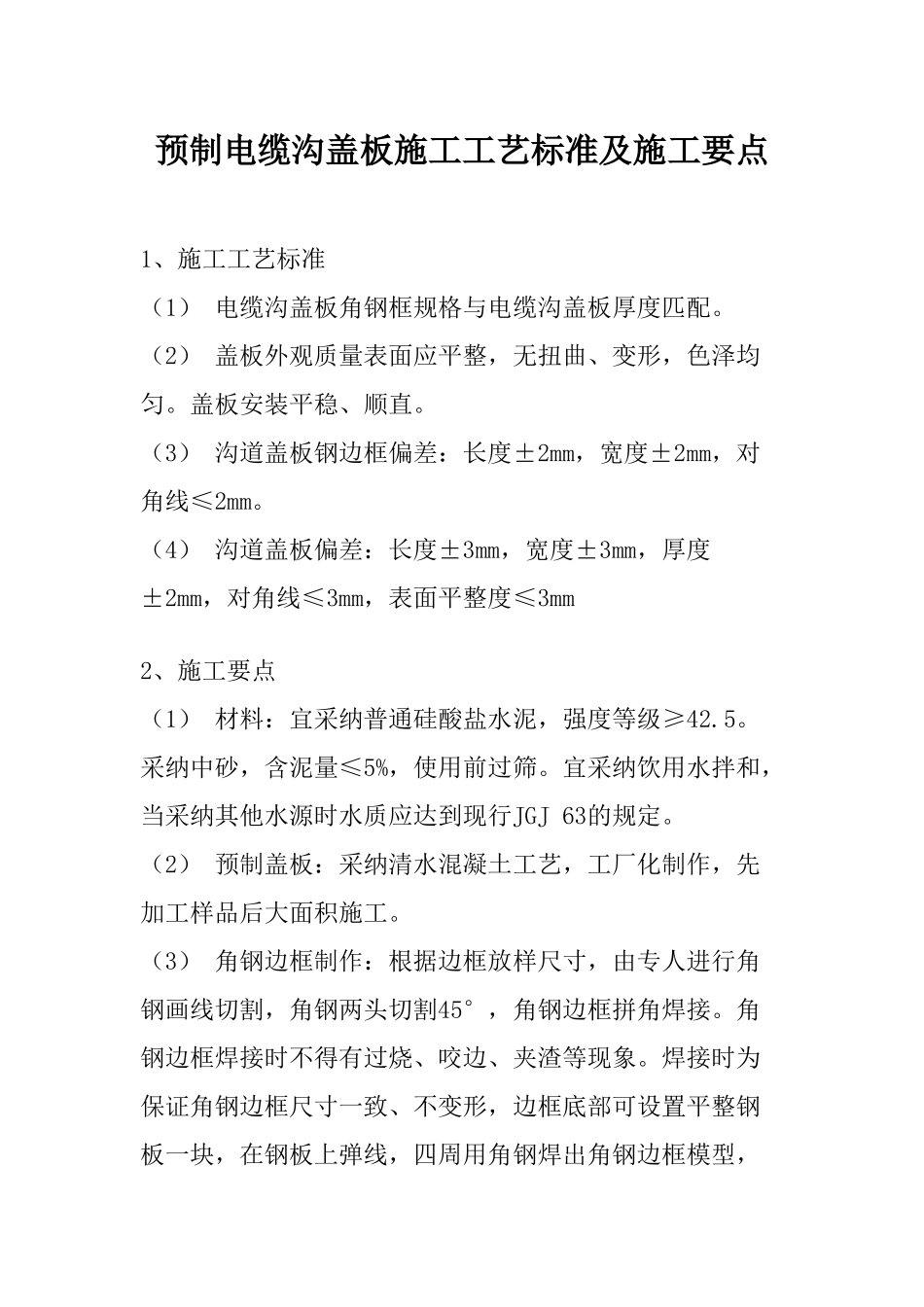

预制电缆沟盖板施工工艺标准及施工要点1、施工工艺标准(1) 电缆沟盖板角钢框规格与电缆沟盖板厚度匹配
(2) 盖板外观质量表面应平整,无扭曲、变形,色泽均匀
盖板安装平稳、顺直
(3) 沟道盖板钢边框偏差:长度±2mm,宽度±2mm,对角线≤2mm
(4) 沟道盖板偏差:长度±3mm,宽度±3mm,厚度±2mm,对角线≤3mm,表面平整度≤3mm2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42
采纳中砂,含泥量≤5%,使用前过筛
宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63的规定
(2) 预制盖板:采纳清水混凝土工艺,工厂化制作,先加工样品后大面积施工
(3) 角钢边框制作:根据边框放样尺寸,由专人进行角钢画线切割,角钢两头切割45°,角钢边框拼角焊接
角钢边框焊接时不得有过烧、咬边、夹渣等现象
焊接时为保证角钢边框尺寸一致、不变形,边框底部可设置平整钢板一块,在钢板上弹线,四周用角钢焊出角钢边框模型,焊接时角钢放入模型内焊接加工
边框焊接后打磨平整,进行热浸镀锌防腐;镀锌后边框容易变形,浇筑前应进行矫正,镀锌边框表面应平整,无毛刺,无扭曲、变形

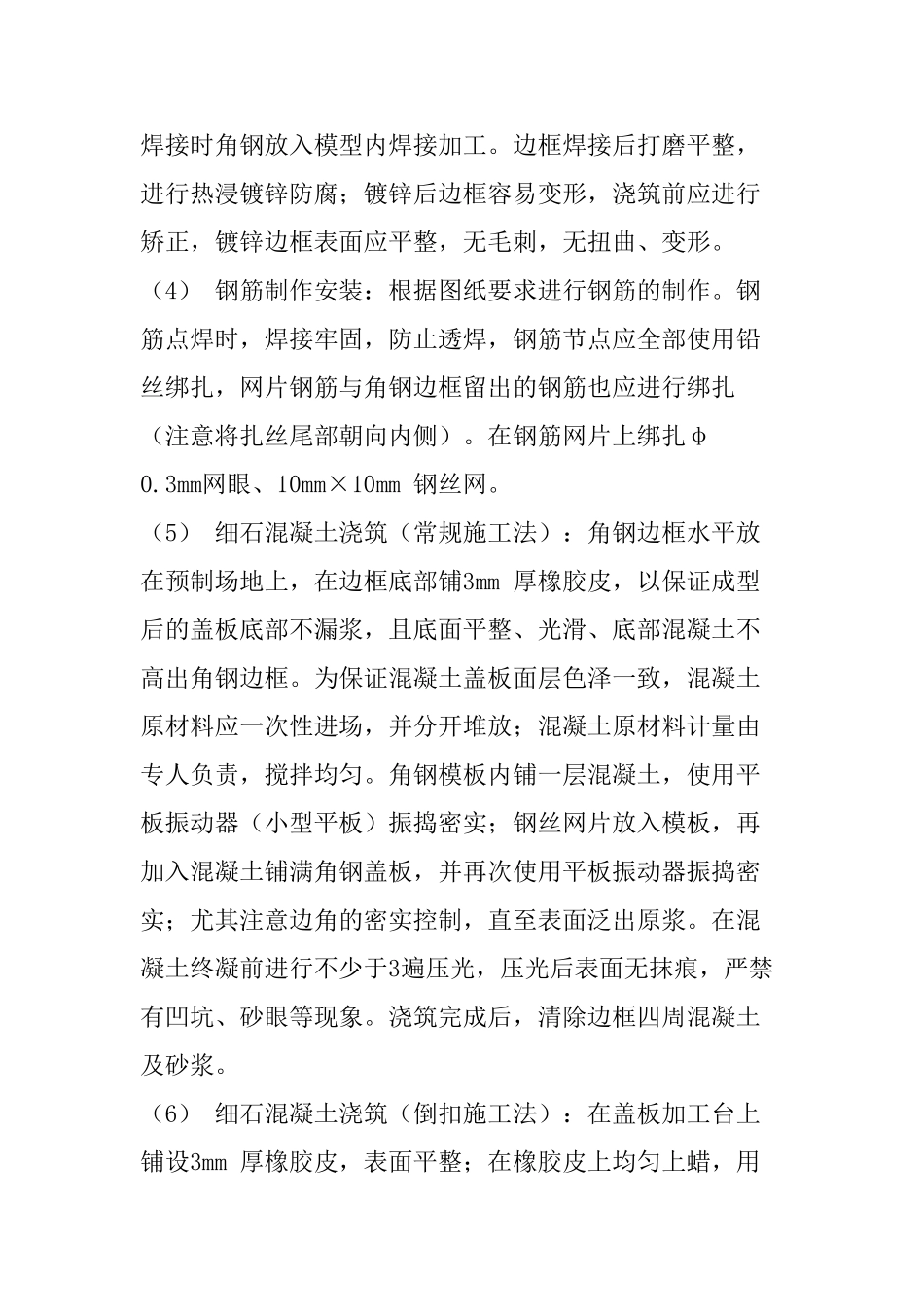

(4) 钢筋制作安装:根据图纸要求进行钢筋的制作
钢筋点焊时,焊接牢固,防止透焊,钢筋节点应全部使用铅丝绑扎,网片钢筋与角钢边框留出的钢筋也应进行绑扎(注意将扎丝尾部朝向内侧)
在钢筋网片上绑扎φ 0
3mm网眼、10mm×10mm 钢丝网
(5) 细石混凝土浇筑(常规施工法):角钢边框水平放在预制场地上,在边框底部铺3mm 厚橡胶皮,以保证成型后的盖板底部不漏浆,且底面平整、光滑、底部混凝土不高出角钢边框
为保证混凝土盖板面层色泽一致,混凝土原材料应一次性进场,并分开堆放;混凝土原材料计量由专人负责,搅拌均匀

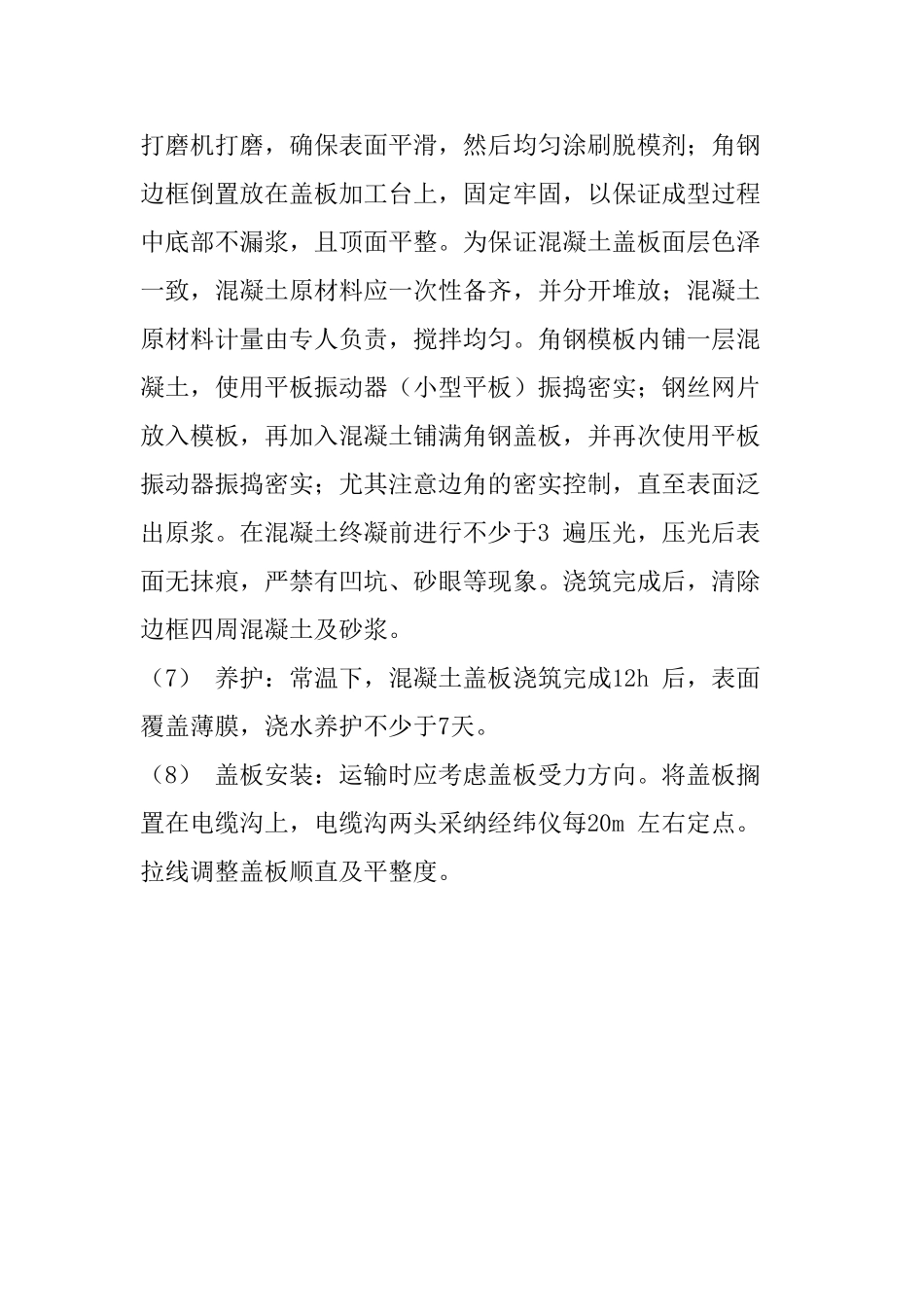

角钢模板内铺一层混凝土,使用平板振动器(小型平板)振捣密实;钢丝网片放入模板,再加入混
