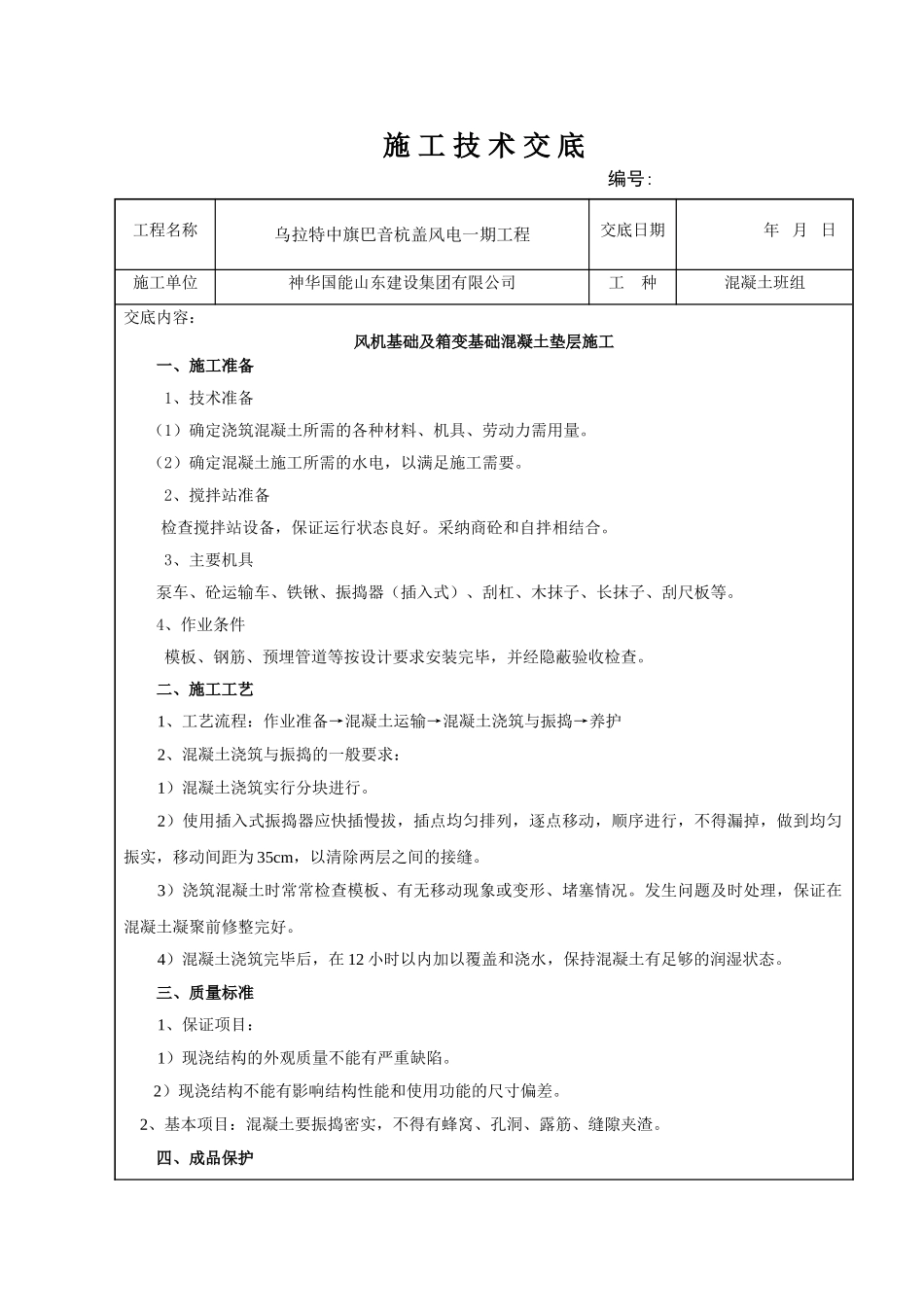

施 工 技 术 交 底编号:工程名称乌拉特中旗巴音杭盖风电一期工程交底日期 年 月 日施工单位神华国能山东建设集团有限公司工 种混凝土班组交底内容: 风机基础及箱变基础混凝土垫层施工一、施工准备 1、技术准备 (1)确定浇筑混凝土所需的各种材料、机具、劳动力需用量
(2)确定混凝土施工所需的水电,以满足施工需要
2、搅拌站准备检查搅拌站设备,保证运行状态良好
采纳商砼和自拌相结合
3、主要机具泵车、砼运输车、铁锹、振捣器(插入式)、刮杠、木抹子、长抹子、刮尺板等
4、作业条件模板、钢筋、预埋管道等按设计要求安装完毕,并经隐蔽验收检查
二、施工工艺1、工艺流程:作业准备→混凝土运输→混凝土浇筑与振捣→养护2、混凝土浇筑与振捣的一般要求:1)混凝土浇筑实行分块进行
2)使用插入式振捣器应快插慢拔,插点均匀排列,逐点移动,顺序进行,不得漏掉,做到均匀振实,移动间距为 35cm,以清除两层之间的接缝
3)浇筑混凝土时常常检查模板、有无移动现象或变形、堵塞情况
发生问题及时处理,保证在混凝土凝聚前修整完好
4)混凝土浇筑完毕后,在 12 小时以内加以覆盖和浇水,保持混凝土有足够的润湿状态
三、质量标准1、保证项目:1)现浇结构的外观质量不能有严重缺陷
2)现浇结构不能有影响结构性能和使用功能的尺寸偏差
2、基本项目:混凝土要振捣密实,不得有蜂窝、孔洞、露筋、缝隙夹渣

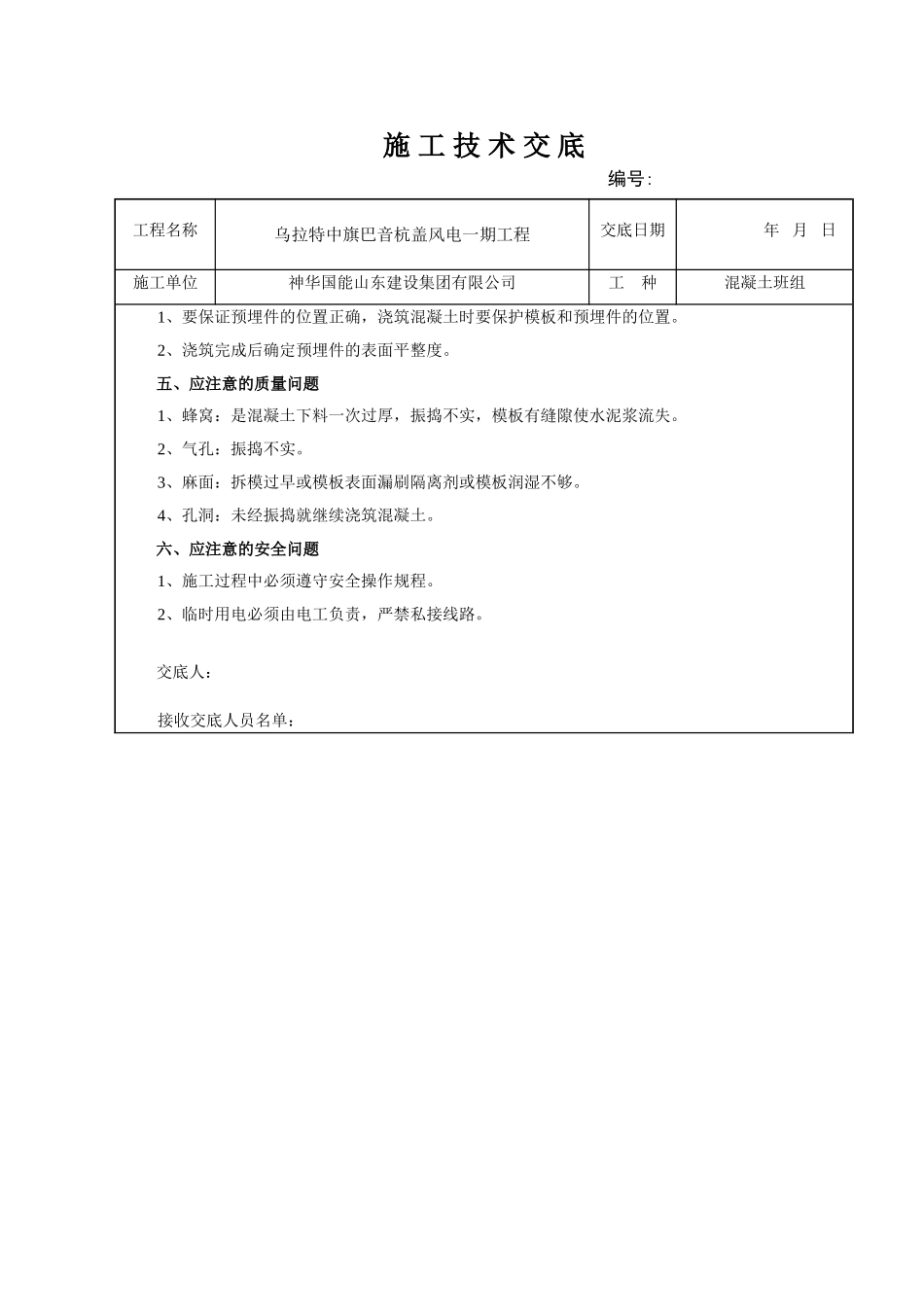

四、成品保护施 工 技 术 交 底编号:工程名称乌拉特中旗巴音杭盖风电一期工程交底日期 年 月 日施工单位神华国能山东建设集团有限公司工 种混凝土班组1、要保证预埋件的位置正确,浇筑混凝土时要保护模板和预埋件的位置
2、浇筑完成后确定预埋件的表面平整度
五、应注意的质量问题1、蜂窝:是混凝土下料一次过厚,振捣不实,模板有缝隙使水泥浆流失
2、气孔:振捣不实
3、麻面:拆模过早或模板表面漏刷隔离剂或模板润湿不够
