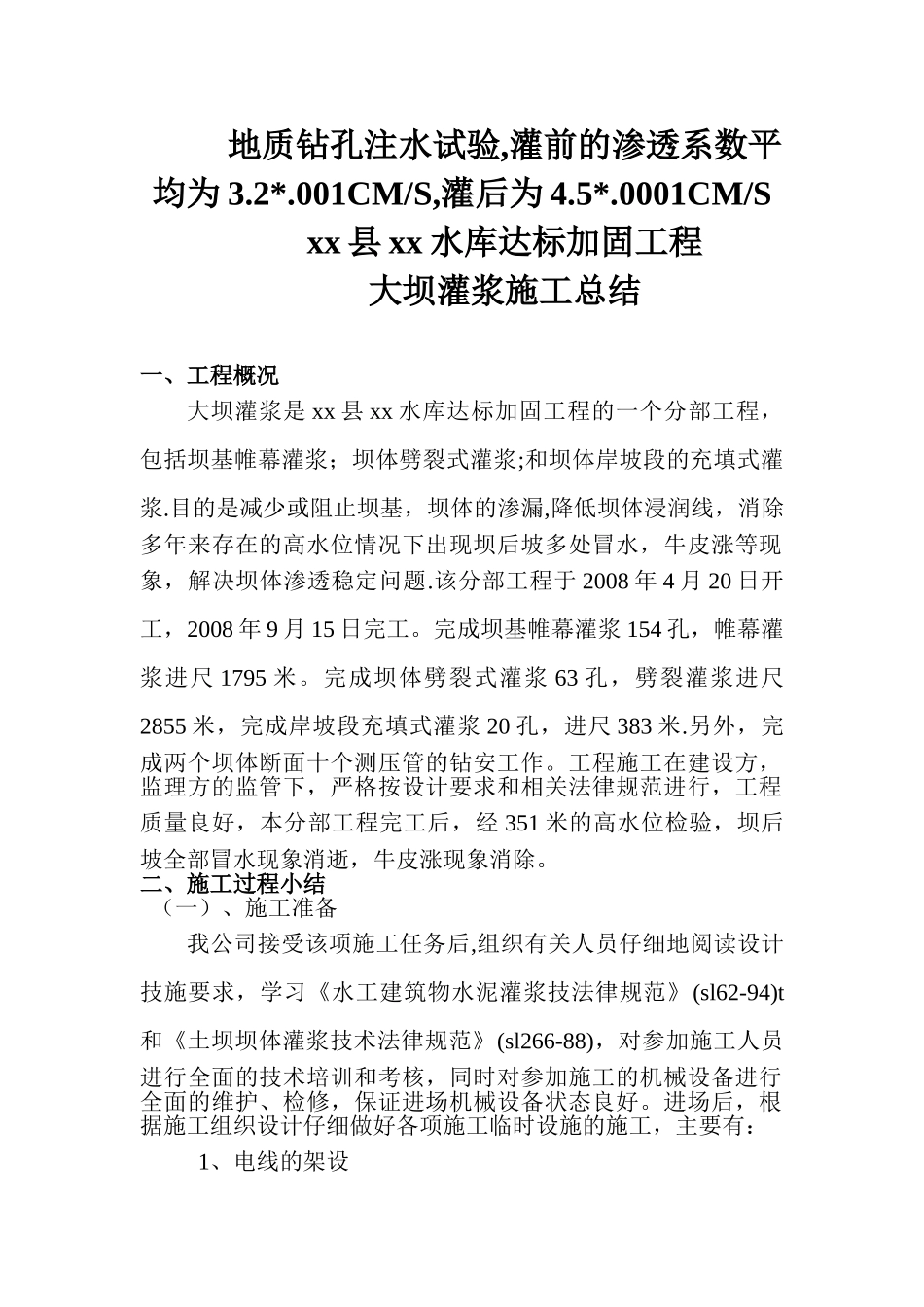

地质钻孔注水试验,灌前的渗透系数平均为 3
001CM/S,灌后为 4
0001CM/Sxx 县 xx 水库达标加固工程大坝灌浆施工总结一、工程概况大坝灌浆是 xx 县 xx 水库达标加固工程的一个分部工程,包括坝基帷幕灌浆;坝体劈裂式灌浆;和坝体岸坡段的充填式灌浆
目的是减少或阻止坝基,坝体的渗漏,降低坝体浸润线,消除多年来存在的高水位情况下出现坝后坡多处冒水,牛皮涨等现象,解决坝体渗透稳定问题
该分部工程于 2008 年 4 月 20 日开工,2008 年 9 月 15 日完工
完成坝基帷幕灌浆 154 孔,帷幕灌浆进尺 1795 米
完成坝体劈裂式灌浆 63 孔,劈裂灌浆进尺2855 米,完成岸坡段充填式灌浆 20 孔,进尺 383 米
另外,完成两个坝体断面十个测压管的钻安工作
工程施工在建设方,监理方的监管下,严格按设计要求和相关法律规范进行,工程质量良好,本分部工程完工后,经 351 米的高水位检验,坝后坡全部冒水现象消逝,牛皮涨现象消除

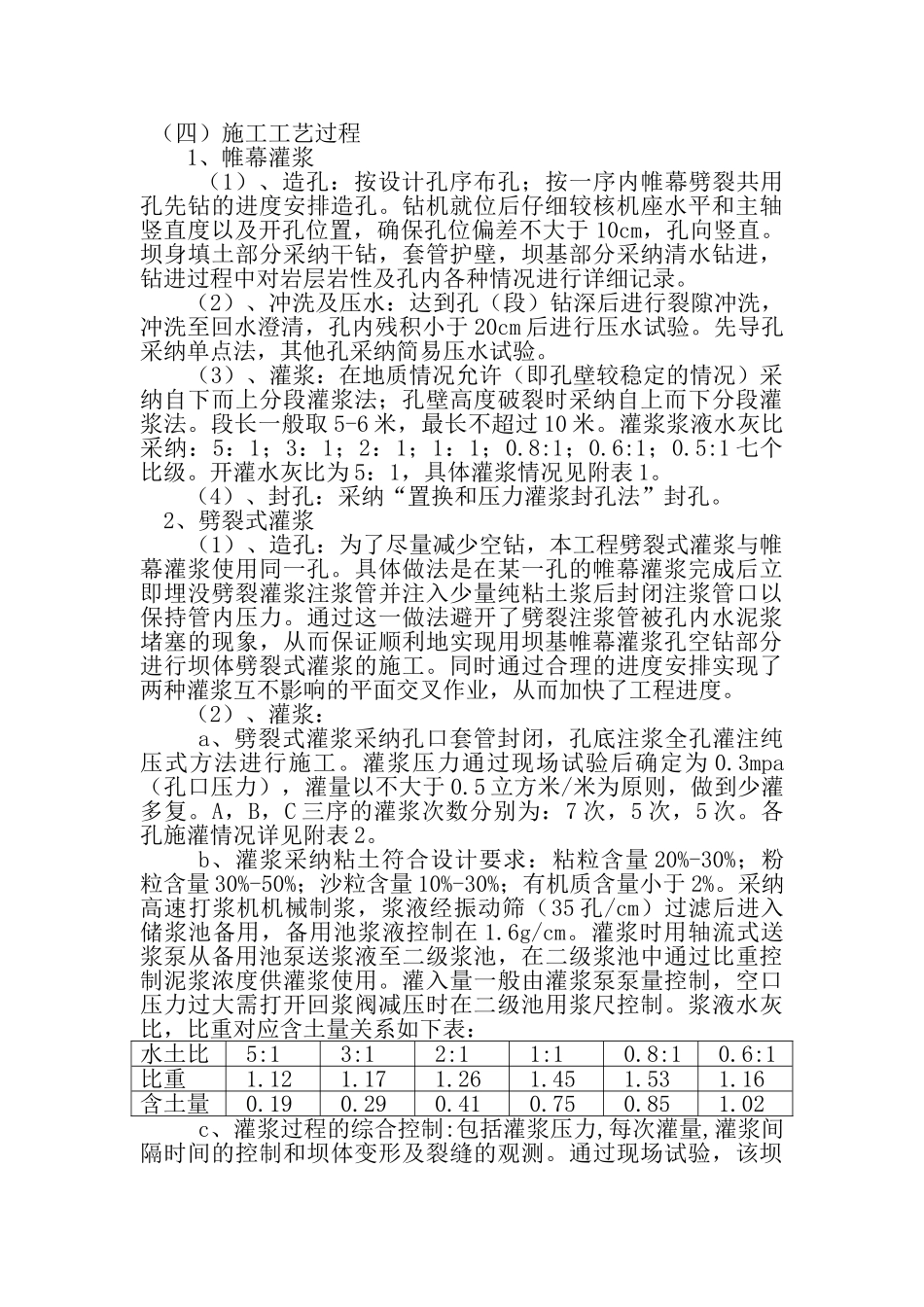

二、施工过程小结(一)、施工准备我公司接受该项施工任务后,组织有关人员仔细地阅读设计技施要求,学习《水工建筑物水泥灌浆技法律规范》(sl62-94)t 和《土坝坝体灌浆技术法律规范》(sl266-88),对参加施工人员进行全面的技术培训和考核,同时对参加施工的机械设备进行全面的维护、检修,保证进场机械设备状态良好

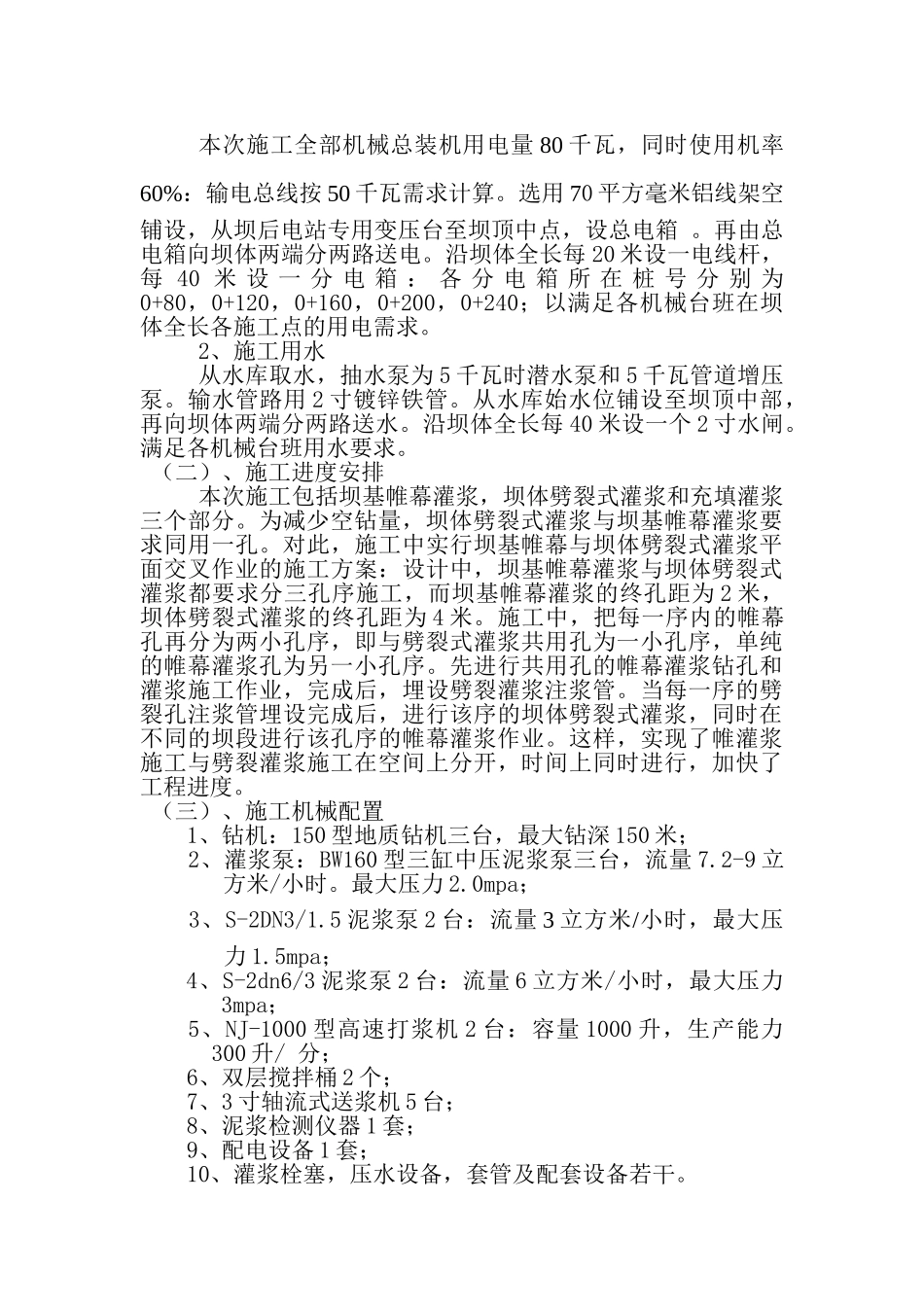

进场后,根据施工组织设计仔细做好各项施工临时设施的施工,主要有:1、电线的架设本次施工全部机械总装机用电量 80 千瓦,同时使用机率60%:输电总线按 50 千瓦需求计算
选用 70 平方毫米铝线架空铺设,从坝后电站专用变压台至坝顶中点,设总电箱
再由总电箱向坝体两端分两路送电
沿坝体全长每 20 米设一电线杆,每 40 米 设 一 分 电 箱 : 各 分 电 箱 所 在 桩 号 分 别 为0+80,0
