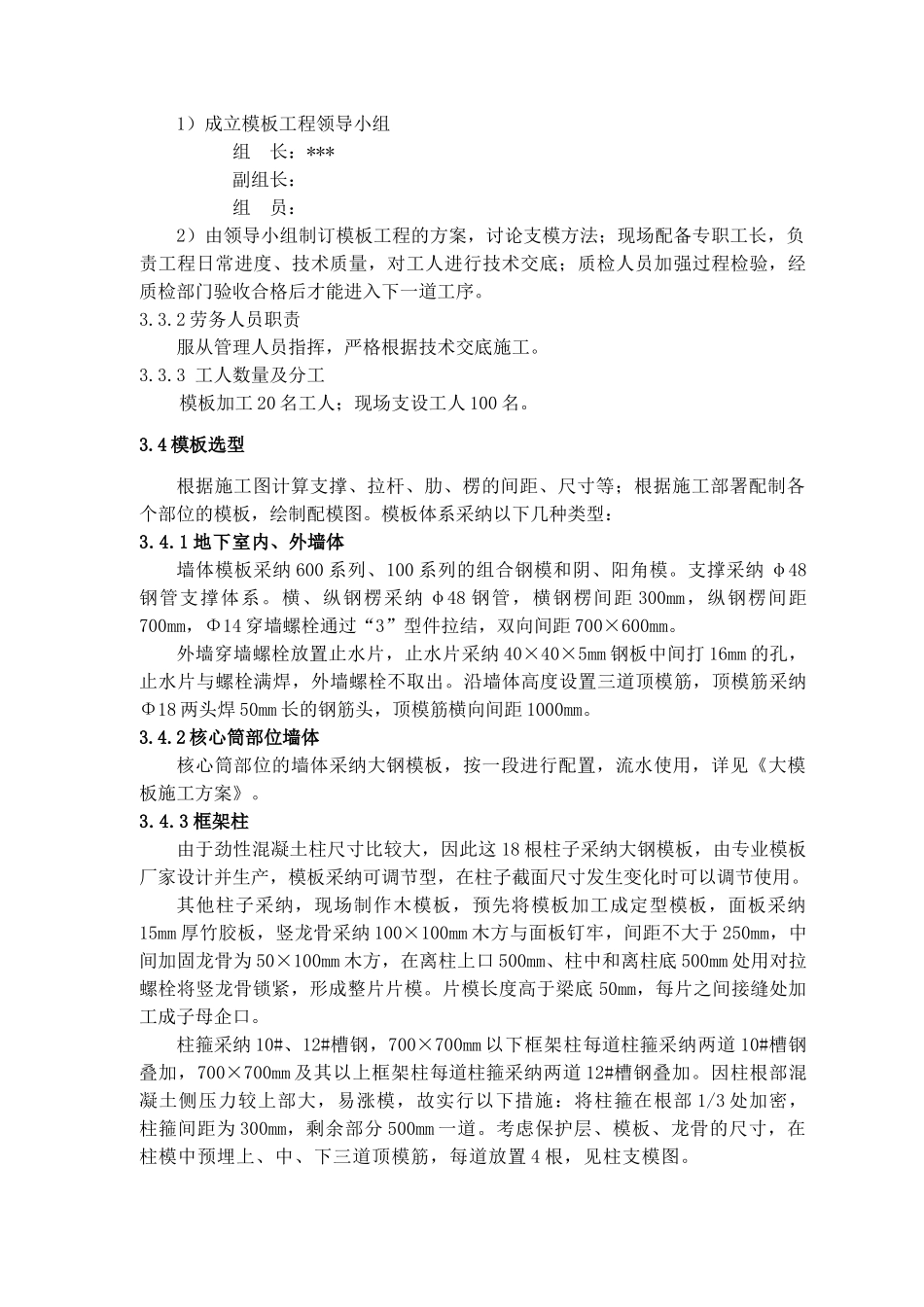

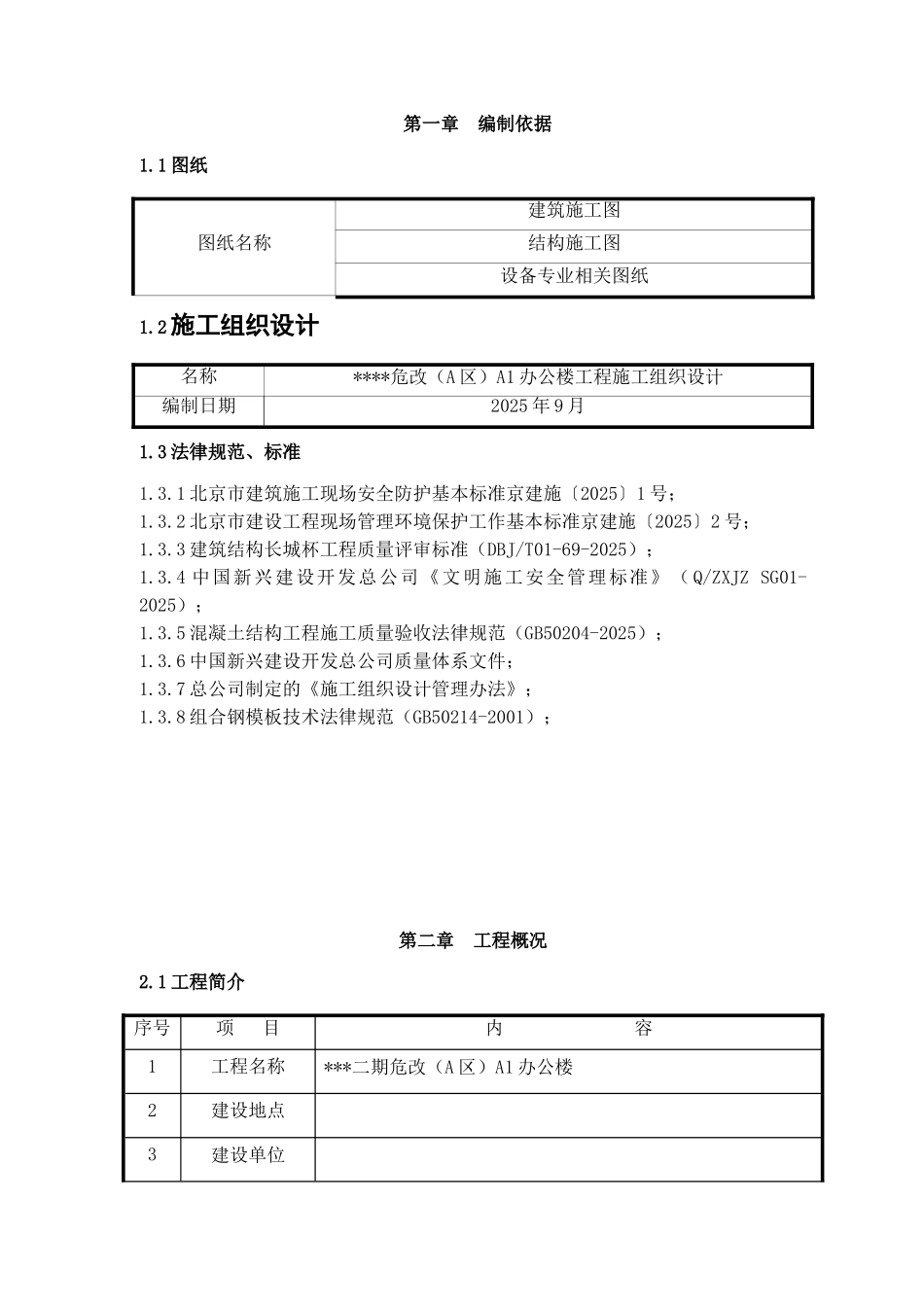

第一章 编制依据1.1 图纸图纸名称建筑施工图结构施工图设备专业相关图纸1.2施工组织设计名称****危改(A 区)A1 办公楼工程施工组织设计编制日期2025 年 9 月1.3 法律规范、标准1.3.1 北京市建筑施工现场安全防护基本标准京建施〔2025〕1 号;1.3.2 北京市建设工程现场管理环境保护工作基本标准京建施〔2025〕2 号;1.3.3 建筑结构长城杯工程质量评审标准(DBJ/T01-69-2025);1.3.4 中国新兴建设开发总公司《文明施工安全管理标准》( Q/ZXJZ SG01-2025);1.3.5 混凝土结构工程施工质量验收法律规范(GB50204-2025);1.3.6 中国新兴建设开发总公司质量体系文件;1.3.7 总公司制定的《施工组织设计管理办法》;1.3.8 组合钢模板技术法律规范(GB50214-2001);第二章 工程概况2.1 工程简介 序号项 目内 容1工程名称***二期危改(A 区)A1 办公楼2建设地点3建设单位4设计单位5监理单位2.2 设计概述序号项 目内 容1建筑面积(m2)75418地下23300地上521182层数地下5地上223层高(m)标准层4.2非标准层3.6、3.4、4.5 、5.8、 4.8、5.1、4.5、3.74结构形式基础结构形式钢筋混凝土筏形基础主体结构形式钢筋混凝土框架剪力墙5结构断面尺寸(mm)底板厚度400、900、2500顶板厚度120、130、150、180、200、250、260、280、330、410外墙厚度400内墙厚度200、300、400、450第三章 施工安排3.1 工程质量、管理目标3.1.1、工程质量目标:北京市合格工程,争创北京市结构长城杯金质奖。 3.1.2、施工现场管理目标严格遵守北京市施工现场管理相关规定,文明施工。争创北京市文明安全样板施工场地。3.2 工期目标 2006 年 12 月 22 日至 2007 年 10 月 31 日。3.3 劳动力组织3.3.1 管理人员职责1)成立模板工程领导小组 组 长:*** 副组长: 组 员:2)由领导小组制订模板工程的方案,讨论支模方法;现场配备专职工长,负责工程日常进度、技术质量,对工人进行技术交底;质检人员加强过程检验,经质检部门验收合格后才能进入下一道工序。3.3.2 劳务人员职责服从管理人员指挥,严格根据技术交底施工。3.3.3 工人数量及分工模板加工 20 名工人;现场支设工人 100 名。3.4 模板选型根据施工图计算支撑、拉杆、肋、楞的间距、尺寸等;根据施工部署配制各个部位的模板,绘制配模图。模板体系采纳以下几种类型:3.4.1 地下室内、外墙体墙体模板采纳 600 系列、100 系列的组合钢模和阴、阳角模。支撑...
