高层建筑承台大体积混凝土施工 摘 要 结合施工现场的特定条件,实行由浅基到深基的施工步骤,对不同体量的承台制定不同的浇筑方案和技术措施,有效地降低了泵送大体积混凝土内部的最高温升,消除了冷缝现象
在承台中间设置棋盘式高低水平施工缝,取得了良好效果
关题词 高层建筑 基础承台 大体积混凝土 泵送混凝土 施工缝 养护海口市交行大厦主楼地下 3 层,钢筋混凝土筏形基础承台板厚 3,00m,平面48.80m×48.80m,承台混凝土量为 6360m3
商住楼地下 2 层,承台板厚 1.80m,混凝土量为 1817m3
地下车库承台板厚 1,00m,混凝土量为 2319m3,承台中段设后浇带 1 道
承台混凝土强度等级为 C 30,抗渗等级 S 6,总量 10496
1 施工方案(1) 为保证相邻已有建筑安全,先施工商住楼、车库基础,后施工主楼基础,这样承台施工由浅入深,同时也降低了商住楼、车库的基坑降水费用
(2) 主楼承台分两层浇筑,每层厚 1

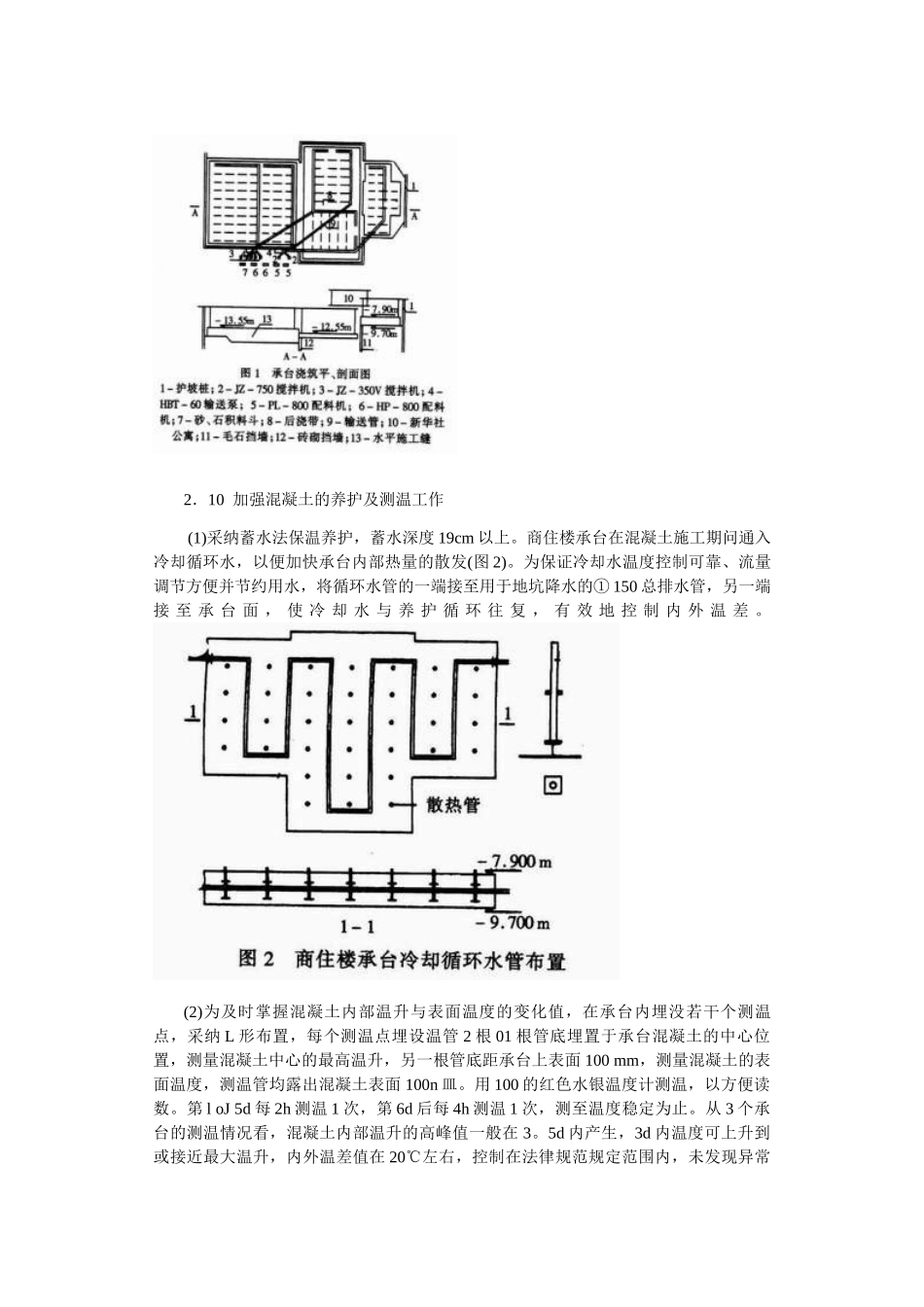

5m,商住楼承台一次浇筑,承台中心水平位置埋设① 50 冷却循环散热水管,距承台底 300mm 至承台表面对上 1 叨 mm 埋没 50 垂宜散热水管,间隔 6000 肋 21 双向均匀布置,即采纳内散外蓄综合养护措施降低大体积混凝土的温升值 3 车库承台以后浇带分段一次浇筑至标高
(3) 混凝土由现场搅拌
砂、石计量采纳 HP—800 和风—800 自动配料机各 2 台
混凝土输送采纳 HBT—60 输送泵,管径① 125,输送能力 16
58IJ/h3同时采纳吊斗容量为 1m3 的四 23—B 塔吊 1 台吊运部分混凝土,以免浇筑过程中产生冷缝
2 保证大体积混凝土质量的措施2.1 选择合适水泥 主楼及车库承台采纳“红水河”525R 普通水泥,商住楼承台采纳“三鑫”425R 普通水泥 o 2,2 减少水泥用量 为减少水泥水化
