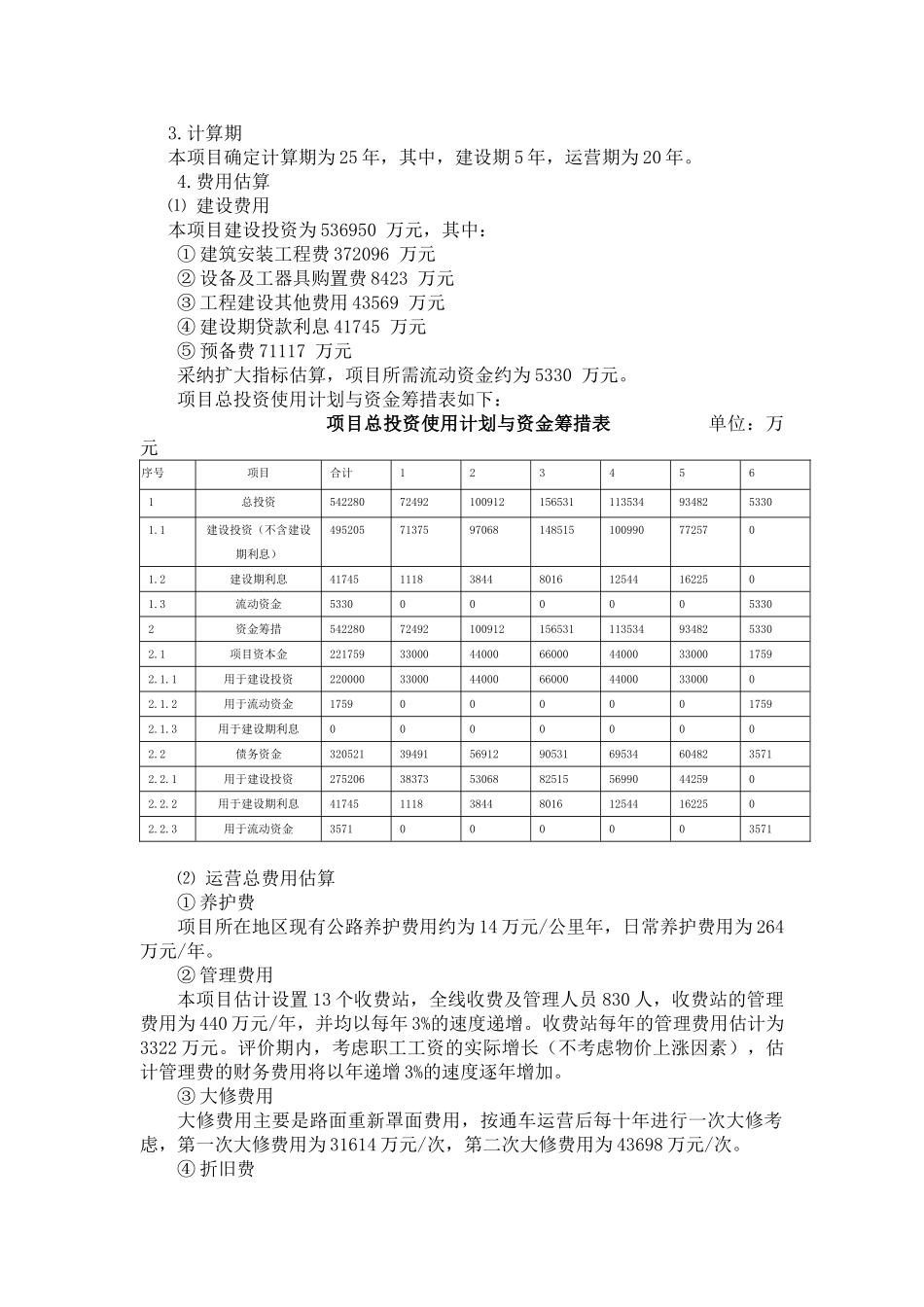

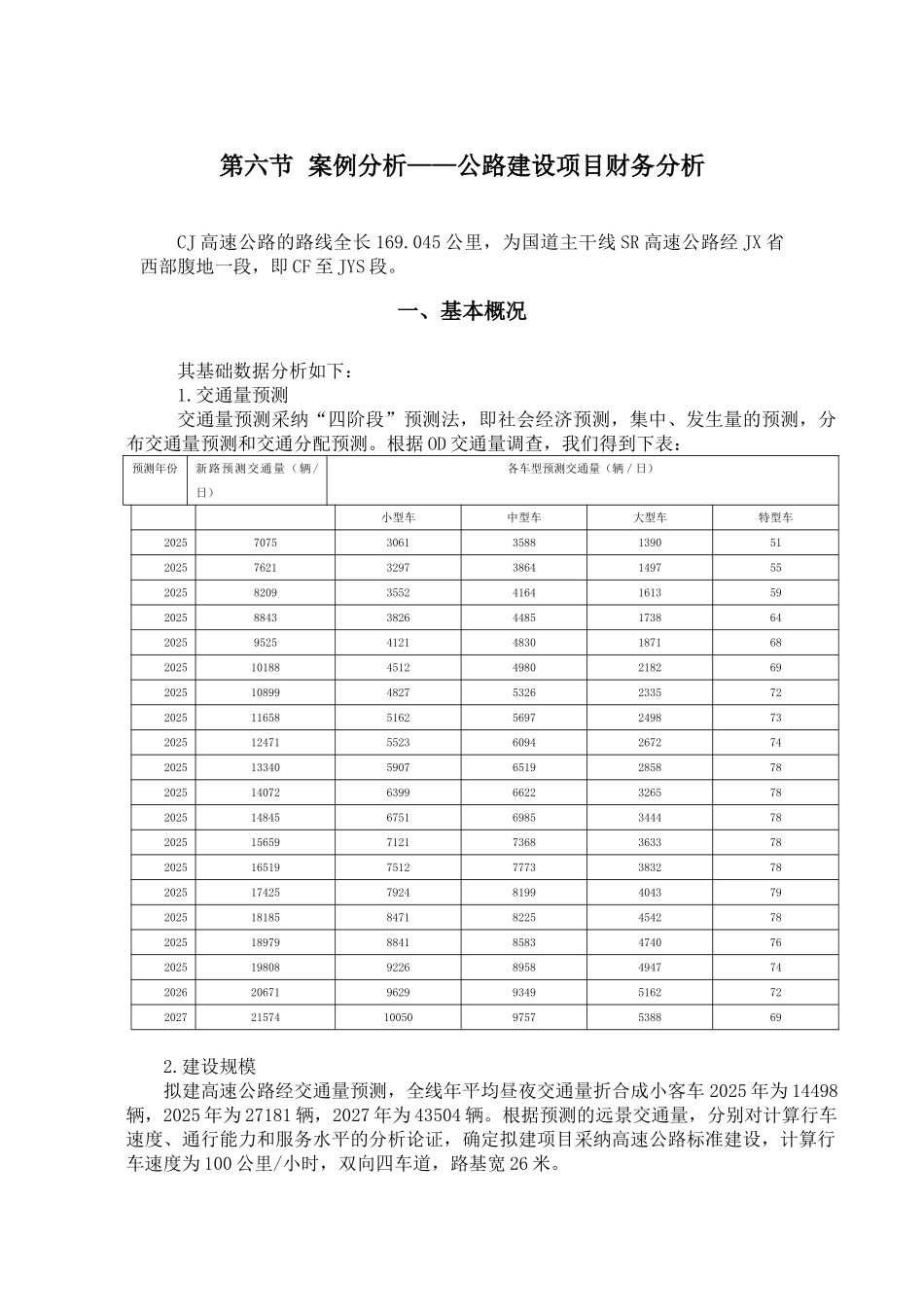

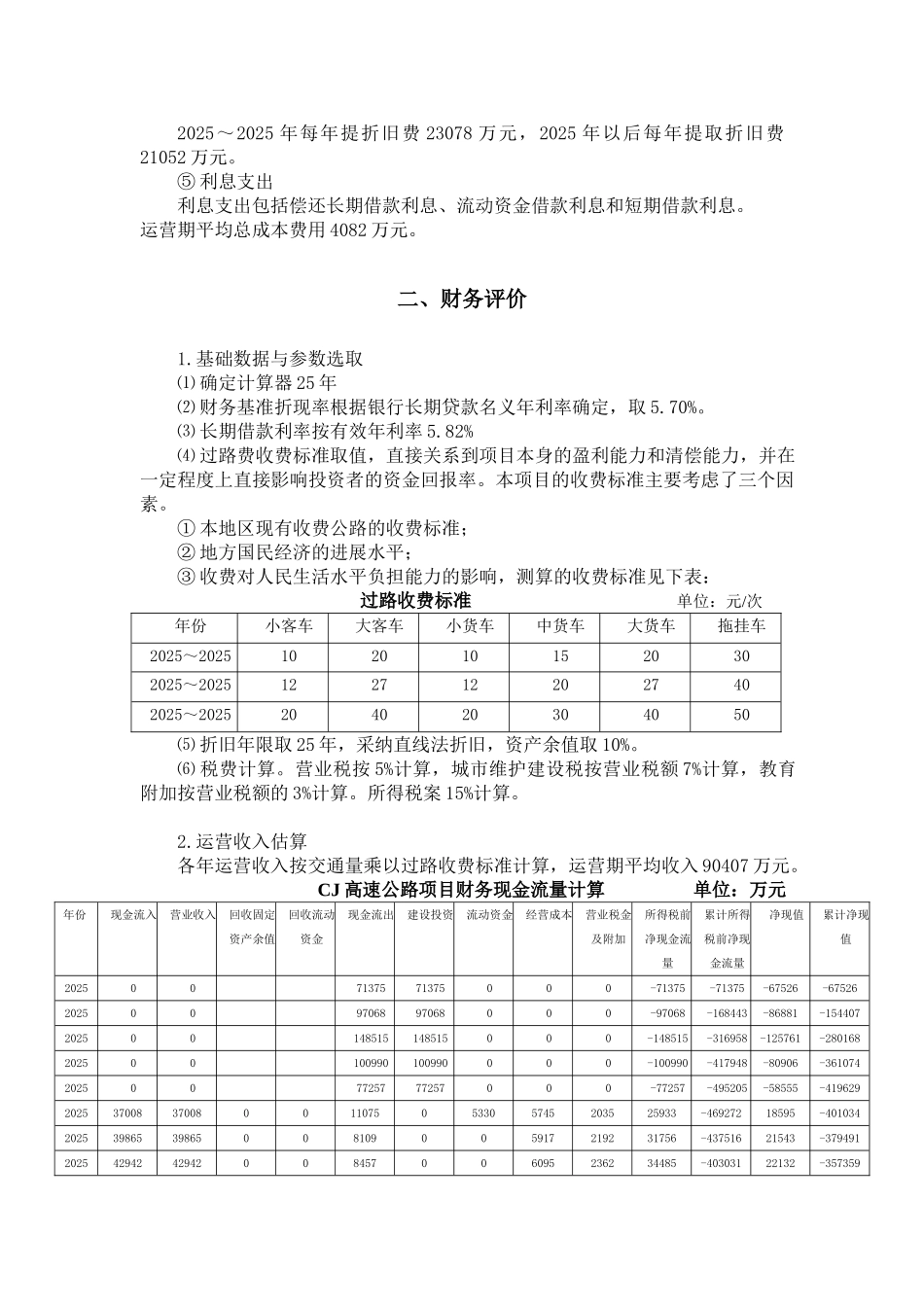

第六节 案例分析——公路建设项目财务分析CJ 高速公路的路线全长 169.045 公里,为国道主干线 SR 高速公路经 JX 省西部腹地一段,即 CF 至 JYS 段。一、基本概况其基础数据分析如下:1.交通量预测交通量预测采纳“四阶段”预测法,即社会经济预测,集中、发生量的预测,分布交通量预测和交通分配预测。根据 OD 交通量调查,我们得到下表:预测年份新路预测交通量(辆 /日)各车型预测交通量(辆/日)小型车中型车大型车特型车20257075 3061 3588 1390 51 20257621 3297 3864 1497 55 20258209 3552 4164 1613 59 20258843 3826 4485 1738 64 20259525 4121 4830 1871 68 202510188 4512 4980 2182 69 202510899 4827 5326 2335 72 202511658 5162 5697 2498 73 202512471 5523 6094 2672 74 202513340 5907 6519 2858 78 202514072 6399 6622 3265 78 202514845 6751 6985 3444 78 202515659 7121 7368 3633 78 202516519 7512 7773 3832 78 202517425 7924 8199 4043 79 202518185 8471 8225 4542 78 202518979 8841 8583 4740 76 202519808 9226 8958 4947 74 202620671 9629 9349 5162 72 202721574 10050 9757 5388 69 2.建设规模拟建高速公路经交通量预测,全线年平均昼夜交通量折合成小客车 2025 年为 14498辆,2025 年为 27181 辆,2027 年为 43504 辆。根据预测的远景交通量,分别对计算行车速度、通行能力和服务水平的分析论证,确定拟建项目采纳高速公路标准建设,计算行车速度为 100 公里/小时,双向四车道,路基宽 26 米。3.计算期本项目确定计算期为 25 年,其中,建设期 5 年,运营期为 20 年。4.费用估算⑴ 建设费用本项目建设投资为 536950 万元,其中:① 建筑安装工程费 372096 万元② 设备及工器具购置费 8423 万元③ 工程建设其他费用 43569 万元④ 建设期贷款利息 41745 万元⑤ 预备费 71117 万元采纳扩大指标估算,项目所需流动资金约为 5330 万元。项目总投资使用计划与资金筹措表如下:项目总投资使用计划与资金筹措表 单位:万元序号项目合计1234561总投资54228072492 100912 156531 113534 93482 5330 1.1建设投资(不含建设期利息)495205 71375 97068 148515 100990 77257 0 1.2建设期利息41745 1118 38448016 12544 16225 0 1.3...
