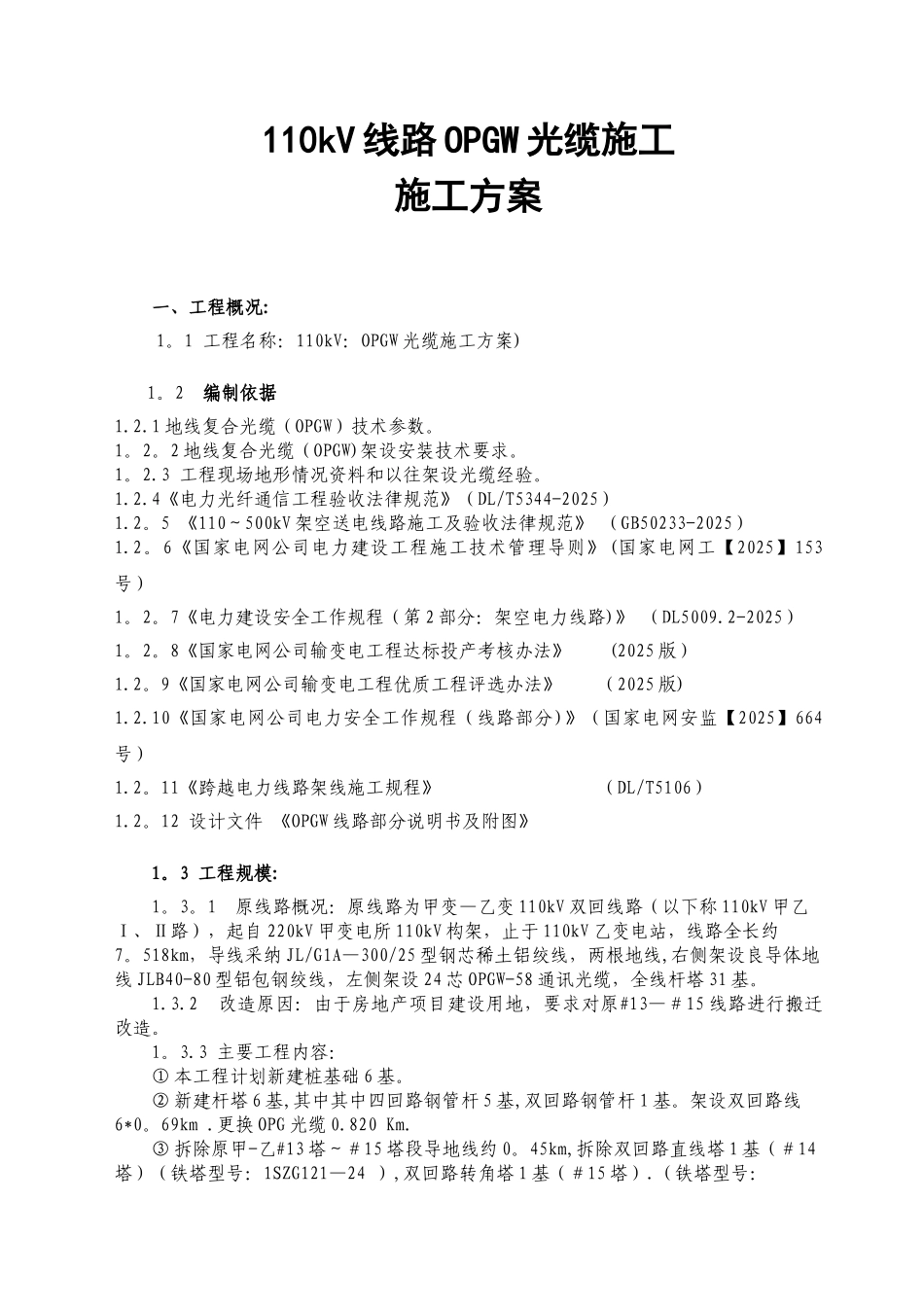

110kV 线路 OPGW 光缆施工施工方案一、工程概况: 1。1 工程名称:110kV:OPGW 光缆施工方案)1。2 编制依据1.2.1 地线复合光缆(OPGW)技术参数。1。2。2 地线复合光缆(OPGW)架设安装技术要求。1。2.3 工程现场地形情况资料和以往架设光缆经验。1.2.4《电力光纤通信工程验收法律规范》(DL/T5344-2025)1.2。5 《110~500kV 架空送电线路施工及验收法律规范》 (GB50233-2025) 1.2。6《国家电网公司电力建设工程施工技术管理导则》(国家电网工【2025】153号)1。2。7《电力建设安全工作规程(第 2 部分:架空电力线路)》 (DL5009.2-2025)1。2。8《国家电网公司输变电工程达标投产考核办法》 (2025 版) 1.2。9《国家电网公司输变电工程优质工程评选办法》 (2025 版) 1.2.10《国家电网公司电力安全工作规程(线路部分)》(国家电网安监【2025】664号)1.2。11《跨越电力线路架线施工规程》 (DL/T5106)1.2。12 设计文件 《OPGW 线路部分说明书及附图》1。3 工程规模:1。3。1 原线路概况:原线路为甲变—乙变 110kV 双回线路(以下称 110kV 甲乙Ⅰ、Ⅱ路),起自 220kV 甲变电所 110kV 构架,止于 110kV 乙变电站,线路全长约7。518km,导线采纳 JL/G1A—300/25 型钢芯稀土铝绞线,两根地线,右侧架设良导体地线 JLB40-80 型铝包钢绞线,左侧架设 24 芯 OPGW-58 通讯光缆,全线杆塔 31 基。1.3.2 改造原因:由于房地产项目建设用地,要求对原#13—#15 线路进行搬迁改造。1。3.3 主要工程内容:① 本工程计划新建桩基础 6 基。② 新建杆塔 6 基,其中其中四回路钢管杆 5 基,双回路钢管杆 1 基。架设双回路线6*0。69km .更换 OPG 光缆 0.820 Km.③ 拆除原甲-乙#13 塔~#15 塔段导地线约 0。45km,拆除双回路直线塔 1 基(#14塔)(铁塔型号:1SZG121—24 ),双回路转角塔 1 基(#15 塔).(铁塔型号:1SJG123—24 )④ 本工程放松原#15 至原#16 杆导、地线及光缆 221 米;重新紧线#G6 钢管杆至原#16 杆导、地线及光缆 209 米。⑤ 新架设原#13 至#G1 至#G 至#G3 至#G4 至#G5 至#G6 杆导、地线及光缆 651 米;二、施工材料及工器具准备2。1 工程设备、材料准备变电所本期工程安装的设备要求在电气安装开工前到位。为确保工期,有关部门应会同建设、监理单位预先对到货的设备进行核对、检查。主要设备:2.2主要施工装备配置表展放 OPGW 与...
