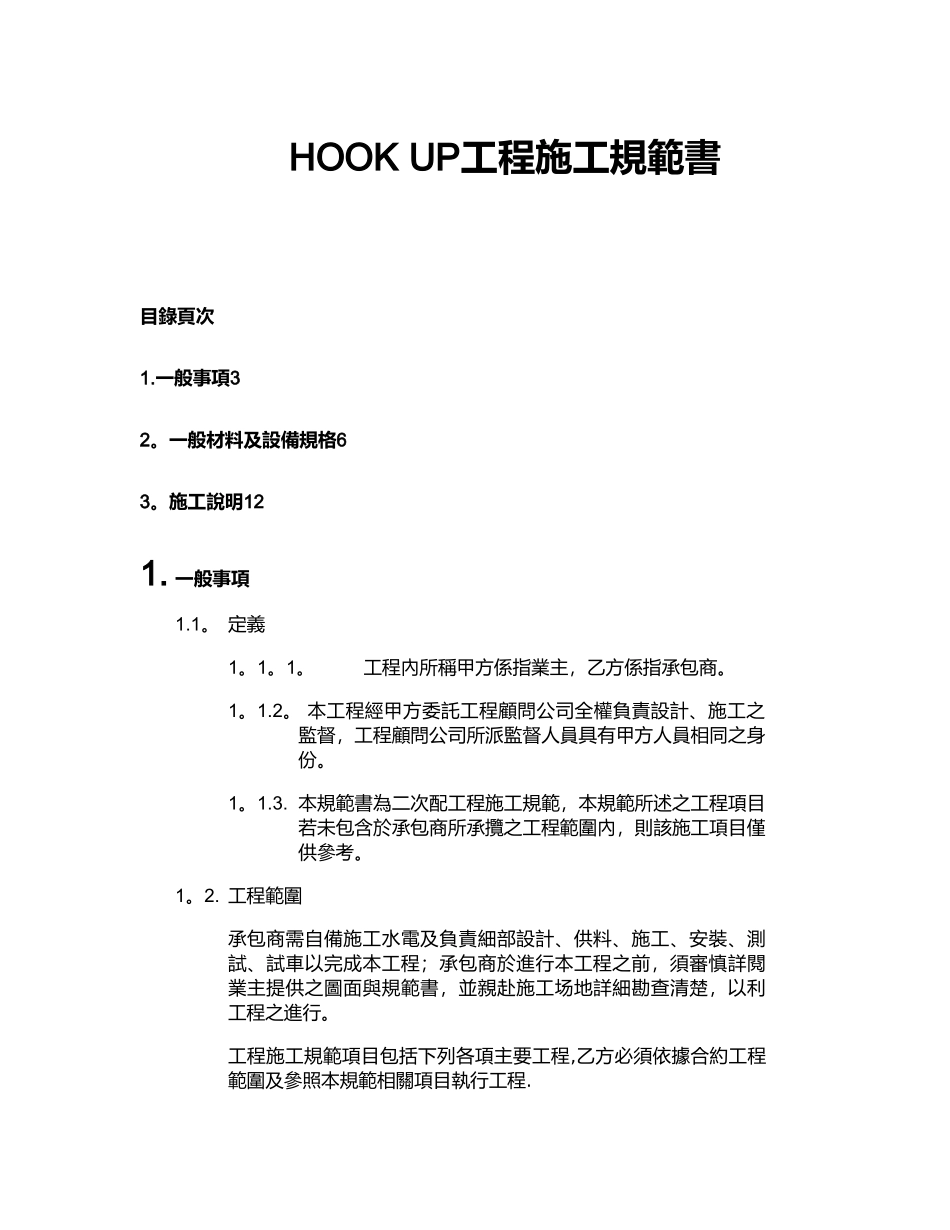

HOOK UP工程施工規範書目錄頁次1
一般事項32
一般材料及設備規格63
施工說明121
工程內所稱甲方係指業主,乙方係指承包商
本工程經甲方委託工程顧問公司全權負責設計、施工之監督,工程顧問公司所派監督人員具有甲方人員相同之身份
本規範書為二次配工程施工規範,本規範所述之工程項目若未包含於承包商所承攬之工程範圍內,則該施工項目僅供參考
工程範圍承包商需自備施工水電及負責細部設計、供料、施工、安裝、測試、試車以完成本工程;承包商於進行本工程之前,須審慎詳閱業主提供之圖面與規範書,並親赴施工场地詳細勘查清楚,以利工程之進行
工程施工規範項目包括下列各項主要工程,乙方必須依據合約工程範圍及參照本規範相關項目執行工程

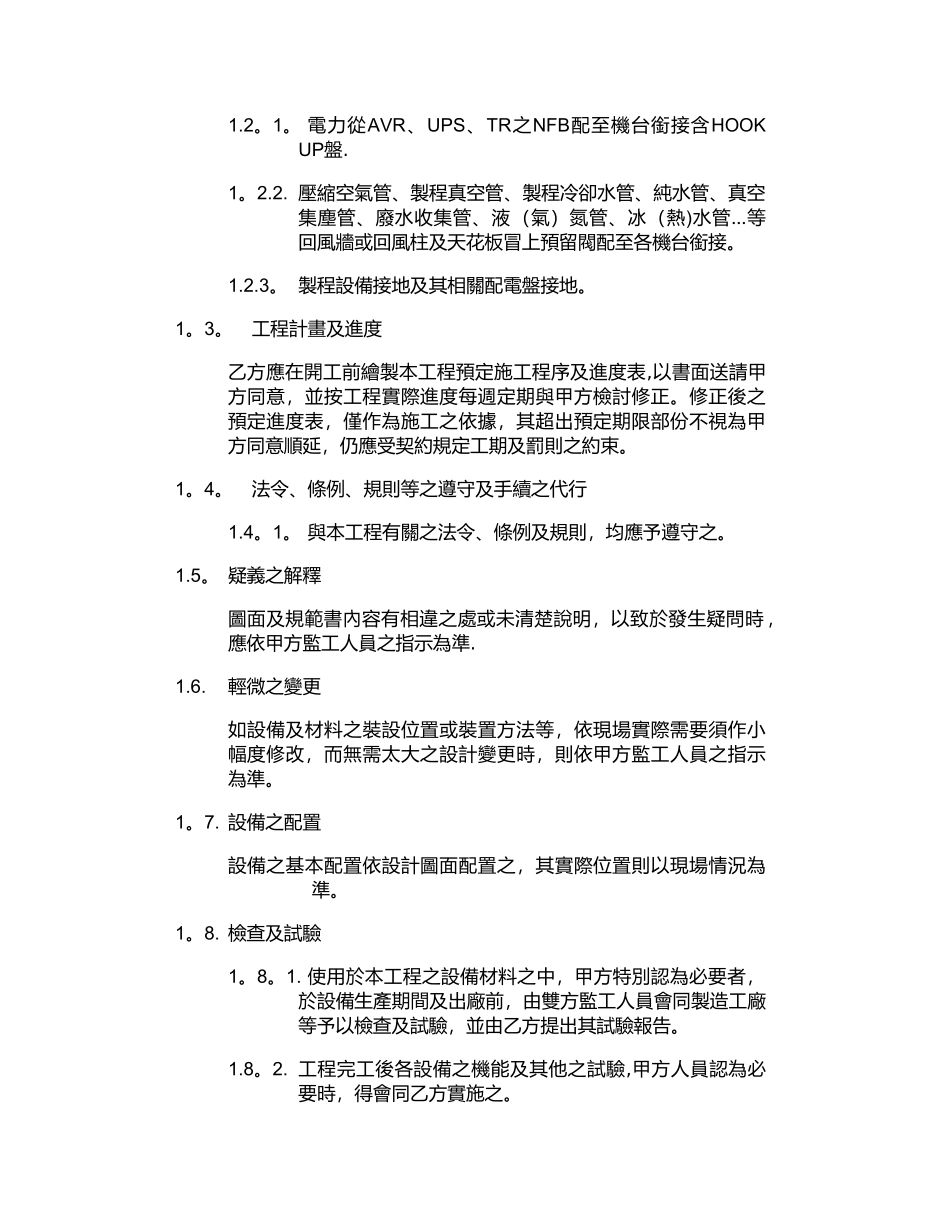

電力從AVR、UPS、TR之NFB配至機台銜接含HOOK UP盤
壓縮空氣管、製程真空管、製程冷卻水管、純水管、真空集塵管、廢水收集管、液(氣)氮管、冰(熱)水管…等回風牆或回風柱及天花板冒上預留閥配至各機台銜接
製程設備接地及其相關配電盤接地
工程計畫及進度乙方應在開工前繪製本工程預定施工程序及進度表,以書面送請甲方同意,並按工程實際進度每週定期與甲方檢討修正
修正後之預定進度表,僅作為施工之依據,其超出預定期限部份不視為甲方同意順延,仍應受契約規定工期及罰則之約束

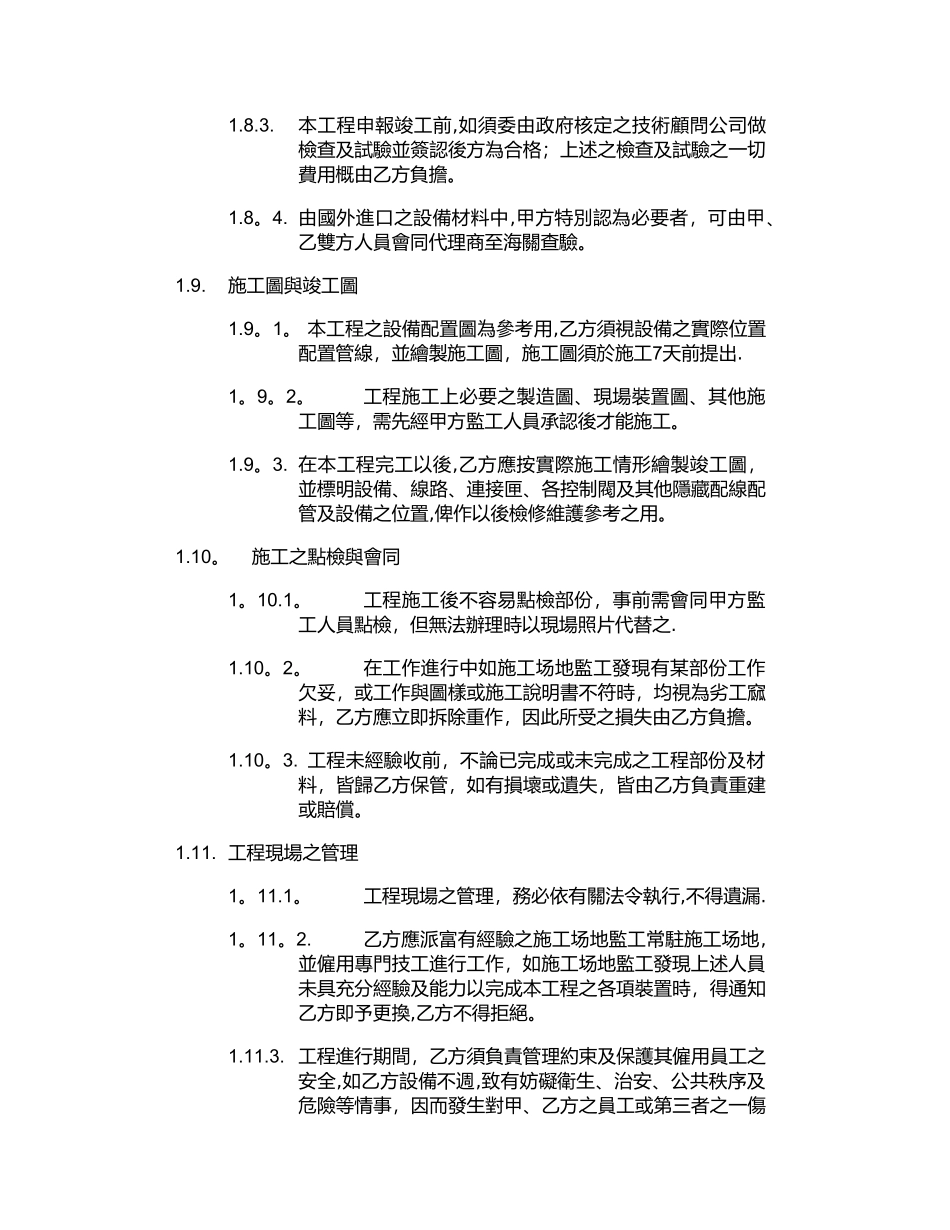

法令、條例、規則等之遵守及手續之代行1
與本工程有關之法令、條例及規則,均應予遵守之
疑義之解釋圖面及規範書內容有相違之處或未清楚說明,以致於發生疑問時 ,應依甲方監工人員之指示為準
輕微之變更如設備及材料之裝設位置或裝置方法等,依現場實際需要須作小幅度修改,而無需太大之設計變更時,則依甲方監工人員之指示為準
設備之配置設備之基本
