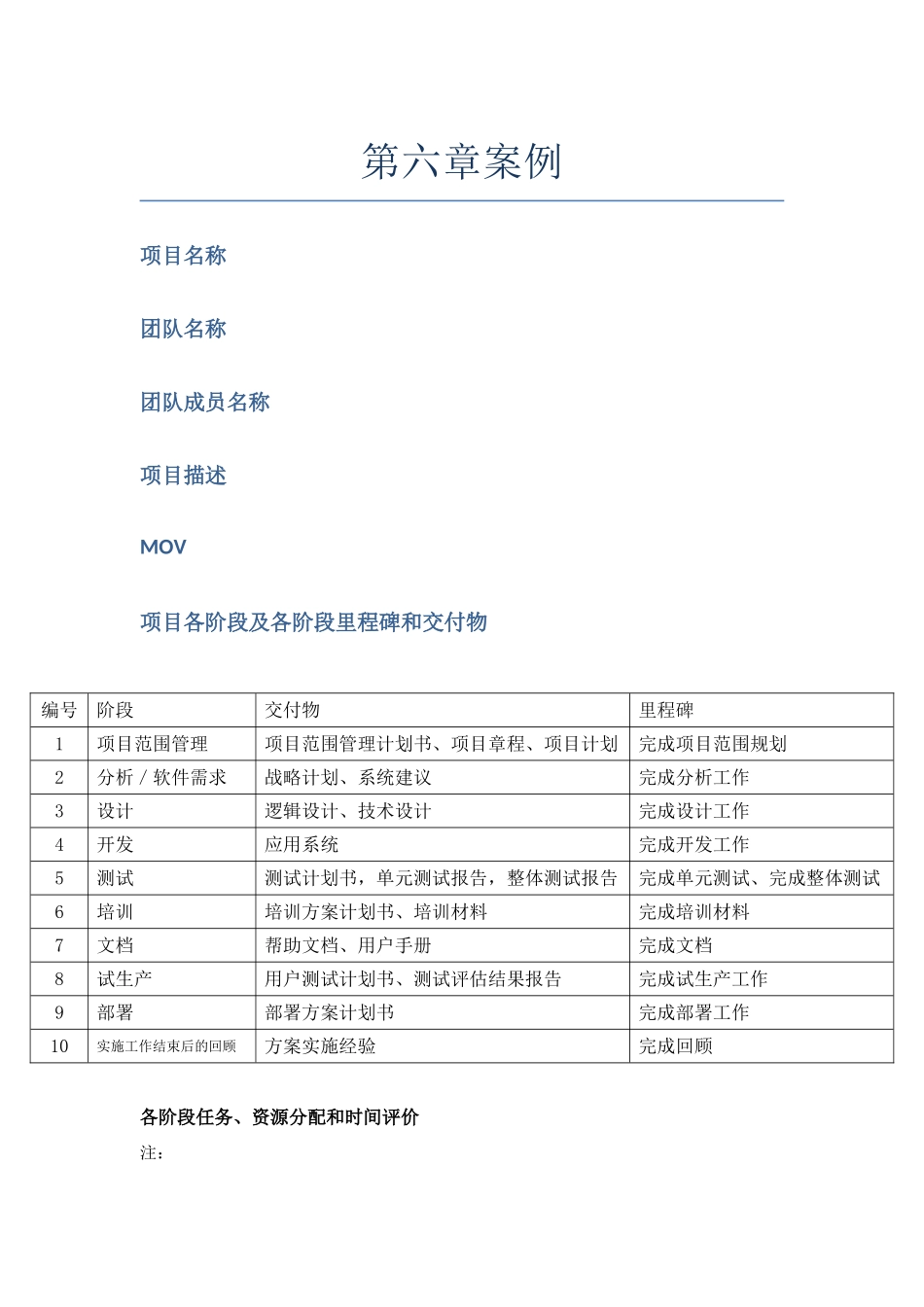

第六章案例项目名称团队名称团队成员名称项目描述MOV项目各阶段及各阶段里程碑和交付物编号阶段交付物里程碑1项目范围管理项目范围管理计划书、项目章程、项目计划完成项目范围规划2分析/软件需求战略计划、系统建议完成分析工作3设计逻辑设计、技术设计完成设计工作4开发应用系统完成开发工作5测试测试计划书,单元测试报告,整体测试报告完成单元测试、完成整体测试6培训培训方案计划书、培训材料完成培训材料7文档帮助文档、用户手册完成文档8试生产用户测试计划书、测试评估结果报告完成试生产工作9部署部署方案计划书完成部署工作10实施工作结束后的回顾方案实施经验完成回顾各阶段任务、资源分配和时间评价注:工期确定方法:德尔菲法资源分配备注:由于硬件资源足够充裕,不会出现不足,不入资源分配

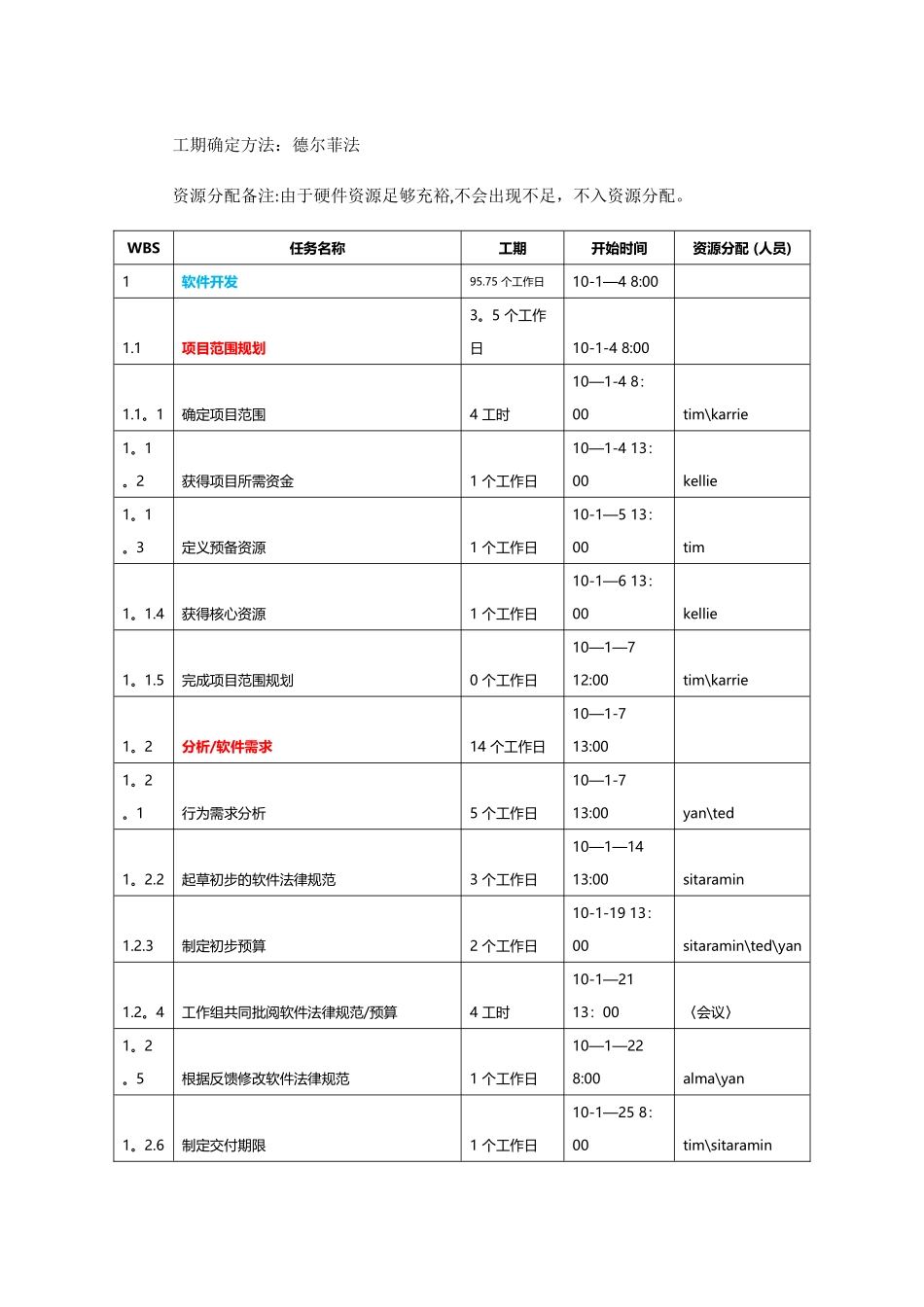

WBS任务名称工期开始时间资源分配 (人员)1软件开发95
75 个工作日10-1—4 8:001
1项目范围规划3
5 个工作日10-1-4 8:001
1确定项目范围4 工时10—1-4 8:00tim\karrie1
2获得项目所需资金1 个工作日10—1-4 13:00kellie1
3定义预备资源1 个工作日10-1—5 13:00tim1
4获得核心资源1 个工作日10-1—6 13:00kellie1
5完成项目范围规划0 个工作日10—1—7 12:00tim\karrie1
2分析/软件需求14 个工作日10—1-7 13:001
1行为需求分析5 个工作日10—1-7 13:00yan\ted1
2起草初步的软件法律规范3 个工作日10—1—14 13:00sitaramin1
3制定初步预算2 个工作日10-1-19 13:00sitaramin\ted\yan1
4工作组共同批阅软件法律规范/预算4 工时10-1—21 13:00〈会议〉1
