1 SMW 工法的施工工艺1
1 SMW 工法的施工工艺流程见图1

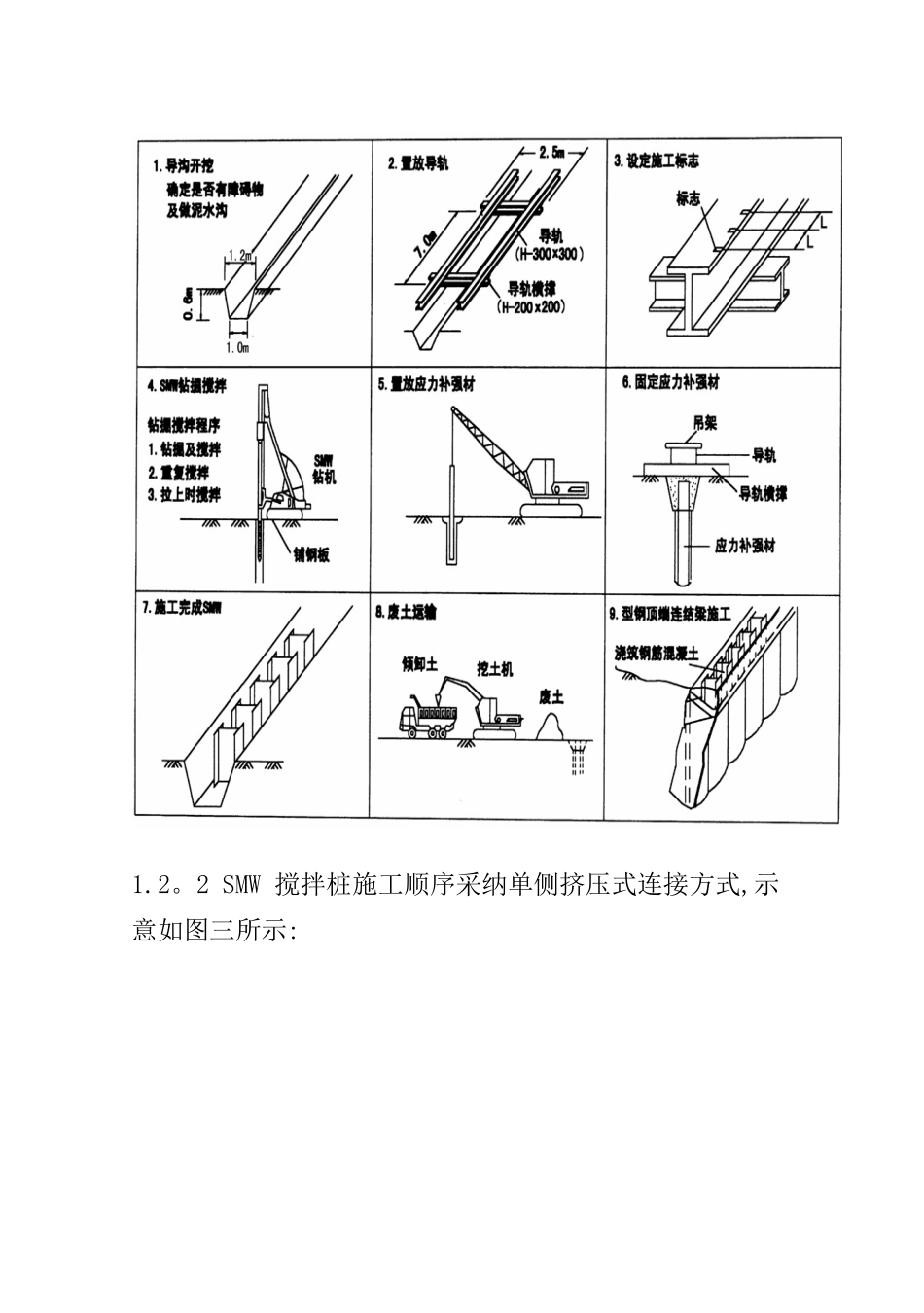

2 施工要点工艺流程如下图(图一)
SMW 工法施工工序示意图(图二)1
2 SMW 搅拌桩施工顺序采纳单侧挤压式连接方式,示意如图三所示:5
3 障碍物清理因该工法要求连续施工,故在施工前应对围护施工区域地下障碍物进行探测清理,以保证施工顺利进行,减少施工冷缝的数量
4 测量放线根据设计院提供的边轴线基准点、围护平面布置图
按图纸尺寸放出围护桩边线和控制线,设立临时控制标志,做好技术复核单,提请监理验收
5 开挖沟槽根据基坑围护边线用0
4m3 挖机开挖槽沟,沟槽尺寸为1000×1000mm,并清除地下障碍物,开挖沟槽土体应及时处理,以保证SMW 工法正常施工
6 桩机就位由当班班长统一指挥桩机就位,桩机下铺设钢板,移动前看清上、下、左、右各方面的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正;桩机应平稳、平正,并用经纬仪或线锤进行观测以确保钻机的垂直度;三轴水泥搅拌桩桩位定位偏差应小于20mm
成桩后桩中心偏位不得超过50mm,桩身垂直度偏差不得超过1/150
7 水泥土配合比根据SMW 工法的特点, 水泥土配比的技术要求如下:a、 设计合理的水泥浆液及水灰比,使其确保水泥土强度的同时,在插入型钢时,尽量使型钢靠自重插入
若型钢靠自重仍不能顺利到位,则略微施加外力,使型钢插入到规定位置
b、 水泥掺入比的设计,必须确保水泥土强度,降低土体置换率,减轻施工时环境的扰动影响
c、 水泥土和涂有隔离层的型钢具有良好的握箍力,确保水泥土和型钢发挥复合效应,起到共同止水挡土的效果,并制造良好的型钢上拔回收条件,即在上拔型钢时隔离涂层易损坏,产生一定的隔离层间隙
d、根据设计要求并结合工程实际情况确定其基本配合比为:水灰比为1
5 级普通硅
